外墙抗裂砂浆网格布技术交底

外墙抗裂砂浆网格布技术交底_第1页
外墙抗裂砂浆网格布技术交底_第2页
外墙抗裂砂浆网格布技术交底_第3页

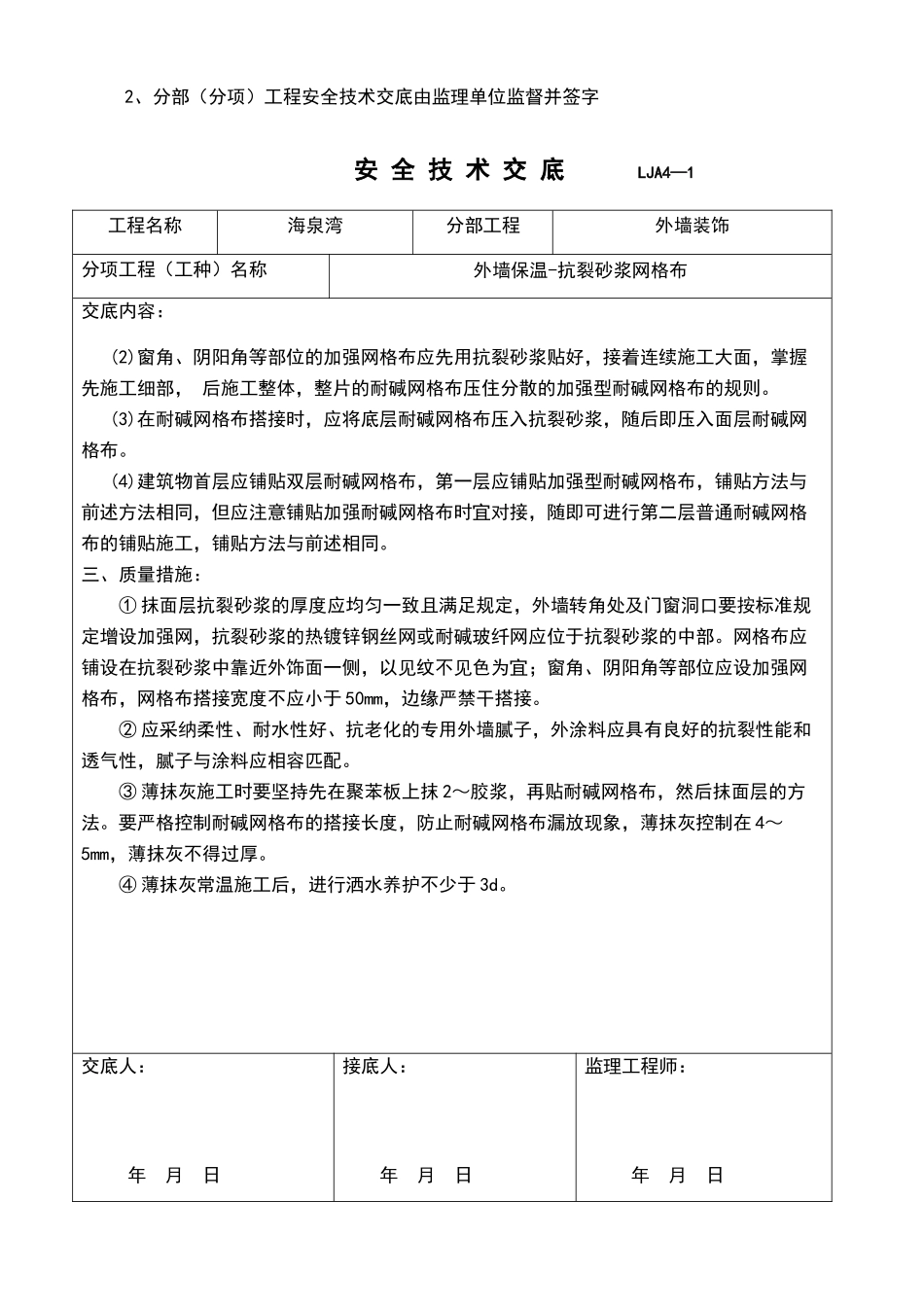

安 全 技 术 交 底 LJA4—1工程名称海泉湾分部工程外墙装饰分项工程(工种)名称外墙保温-抗裂砂浆网格布交底内容:抗裂层施工:待保温施工完 3~7 天且保温层厚度、平整度隐蔽验收合格以后,方可进行抗裂施工。 一、网格布的铺设(1)将耐碱网格布剪去毛边裁好,长度不超过3m,在保温层上抹抗裂砂浆,厚度控制在4mm左右(网格搭接处可加厚度至5mm),立即用铁抹子将耐碱网格布压入抗裂砂浆内,网眼砂浆饱满度应为l00%。(2)耐碱网格布搭接宽度不应小于65mm,耐碱网格布的边缘严禁干搭按,必须嵌在抗裂砂浆中。(3)网格布铺设方向应自上而下水平铺设,并沿外墙转角处依次铺设,遇门窗洞口,则应在洞口四角加贴一块长为30Omm,宽为200mm的45度斜向网格布。(4)施工时应边抹砂浆边埋设网格布,以保证砂浆在具有良好的工作性的时间范围内,及时将网格布压入砂浆中,并将从网格布中挤出的砂浆抹平。(5)铺设网格布时,网格布的弯曲面应朝向墙面并从中央向四周用抹子抹平,直至网格布完全埋入抗裂砂浆内,目测无任何可分辨网格布纹路,若有裸露的网格布应用适量的抗裂砂浆进行修补,抗裂砂浆的厚度不宜大于3mm。抗裂沙浆复合网格布以看不到网格布颜色为宜。(6)全部网格布铺设完成,保证全部网格布均埋入砂浆之后,应养护24h。在寒冷的冬季,应适当延长养护时间方可进行下一步工序,并且要保护好已完工的墙面。防止雨水浸渗和冲刷。 二、抹抗裂砂浆:(1)聚合物抗裂砂浆的平整度控制首先要求保温隔热层的平整度达到标准,达不到平整质量标准要求应事先用保温浆料找乎。交底人: 年 月 日接底人: 年 月 日监理工程师: 年 月 日注:1、分部(分项)工程安全技术交底与各工种交底(分盒目录第四盒中除第八项外)均用此表。 2、分部(分项)工程安全技术交底由监理单位监督并签字 安 全 技 术 交 底 LJA4—1工程名称海泉湾分部工程外墙装饰分项工程(工种)名称外墙保温-抗裂砂浆网格布交底内容:(2)窗角、阴阳角等部位的加强网格布应先用抗裂砂浆贴好,接着连续施工大面,掌握先施工细部, 后施工整体,整片的耐碱网格布压住分散的加强型耐碱网格布的规则。(3)在耐碱网格布搭接时,应将底层耐碱网格布压入抗裂砂浆,随后即压入面层耐碱网格布。(4)建筑物首层应铺贴双层耐碱网格布,第一层应铺贴加强型耐碱网格布,铺贴方法与前述方法相同,但应注意铺贴加强耐碱网格布时宜对接,随即可进行第二层普通耐碱网格布的铺贴施工...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

津创媒+ 关注
实名认证
内容提供者

欢迎交流文创,小店资料希望满足您的需要。

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
