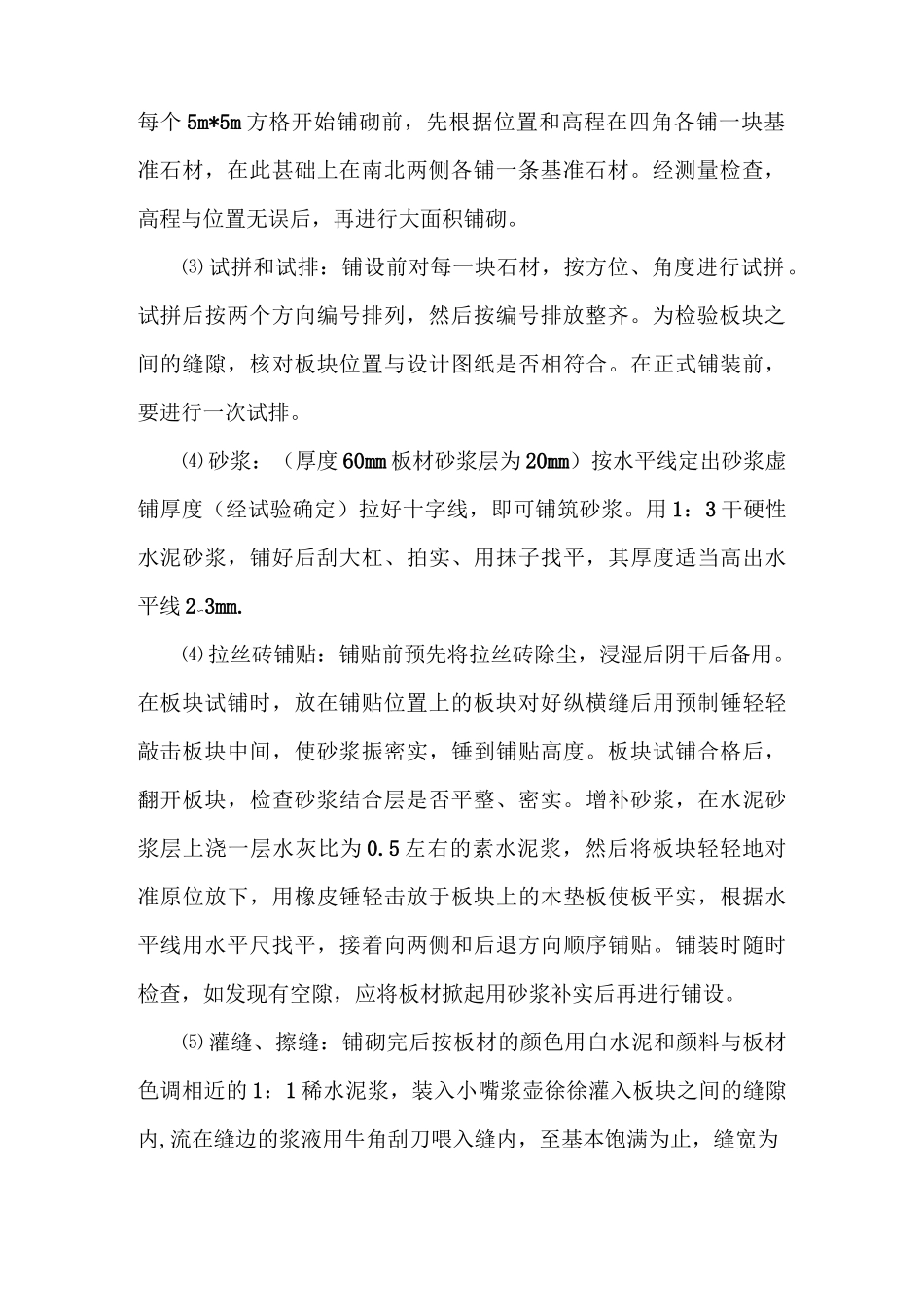

湖口二路(光谷一路教育中路)道路排水工程人行道铺装施工专项方案编制人:审批人:湖北祥和建设集团有限公司二一四年十月十日人行道铺装施工方案一、施工部署根据设计要求,本工程铺装为人行道铺装。人行道采用灰色500*250*60 拉丝砖,盲道采用黄色 500*250*60 拉丝砖。本工程拉丝砖铺装的特点:⑴ 铺装面积大,若干区域同时施工,结合时易出现错缝,高低差等现象。⑵ 因石材重量较大,人工搬运困难。⑶ 由于石材本身较重较厚,铺设时按传统方法用橡皮锤击打效果可能不好。⑷ 采用卧浆法施工,击打后每块石材下的砂浆密实度不同,易造成后沉降量不同,引起板间高低差。本工程采用分段施工,按搭接流水作业方式组织实施。施工中先做试验段,并及时上报试验段成果,经监理工程师及业主审批后,再进行大面积展开施工,并以此做为后续施工的依据。1、工艺流程本工程施工工艺流程是施工准备、砂浆摊铺、路面砖铺贴、整型、灌缝。⑴ 清理基层:将混凝土层表面的积灰及杂物等清理干净。如局部凹凸不平,应将凸处凿平,凹处补平。⑵ 找平、弹线:按照设计图纸标高控制点内近引标高及平面轴线。每个 5m*5m 方格开始铺砌前,先根据位置和高程在四角各铺一块基准石材,在此甚础上在南北两侧各铺一条基准石材。经测量检查,高程与位置无误后,再进行大面积铺砌。⑶ 试拼和试排:铺设前对每一块石材,按方位、角度进行试拼。试拼后按两个方向编号排列,然后按编号排放整齐。为检验板块之间的缝隙,核对板块位置与设计图纸是否相符合。在正式铺装前,要进行一次试排。⑷ 砂浆:(厚度 60mm 板材砂浆层为 20mm)按水平线定出砂浆虚铺厚度(经试验确定)拉好十字线,即可铺筑砂浆。用 1:3 干硬性水泥砂浆,铺好后刮大杠、拍实、用抹子找平,其厚度适当高出水平线 2〜3mm.⑷ 拉丝砖铺贴:铺贴前预先将拉丝砖除尘,浸湿后阴干后备用。在板块试铺时,放在铺贴位置上的板块对好纵横缝后用预制锤轻轻敲击板块中间,使砂浆振密实,锤到铺贴高度。板块试铺合格后,翻开板块,检查砂浆结合层是否平整、密实。增补砂浆,在水泥砂浆层上浇一层水灰比为 0.5 左右的素水泥浆,然后将板块轻轻地对准原位放下,用橡皮锤轻击放于板块上的木垫板使板平实,根据水平线用水平尺找平,接着向两侧和后退方向顺序铺贴。铺装时随时检查,如发现有空隙,应将板材掀起用砂浆补实后再进行铺设。⑸ 灌缝、擦缝:铺砌完后按板材的颜色用白水泥和颜料与板材色调相近的...
