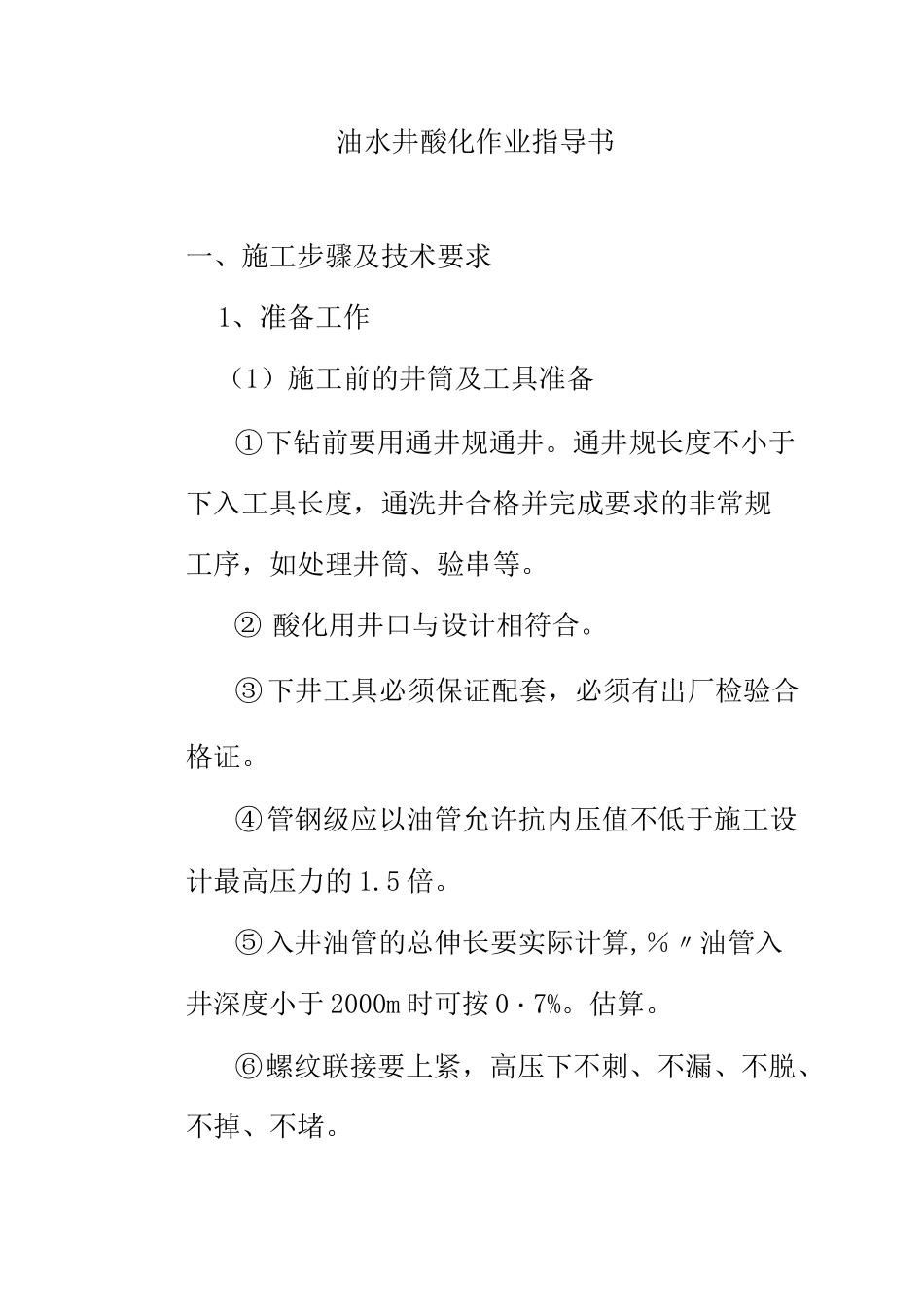

油水井酸化作业指导书一、施工步骤及技术要求1、准备工作(1)施工前的井筒及工具准备①下钻前要用通井规通井
通井规长度不小于下入工具长度,通洗井合格并完成要求的非常规工序,如处理井筒、验串等
② 酸化用井口与设计相符合
③下井工具必须保证配套,必须有出厂检验合格证
④管钢级应以油管允许抗内压值不低于施工设计最高压力的 1
⑤入井油管的总伸长要实际计算,%〃油管入井深度小于 2000m 时可按 0・7%
⑥螺纹联接要上紧,高压下不刺、不漏、不脱、不掉、不堵
⑦ 钻具的组合严格按设计要求进行,不得随意增减和替代

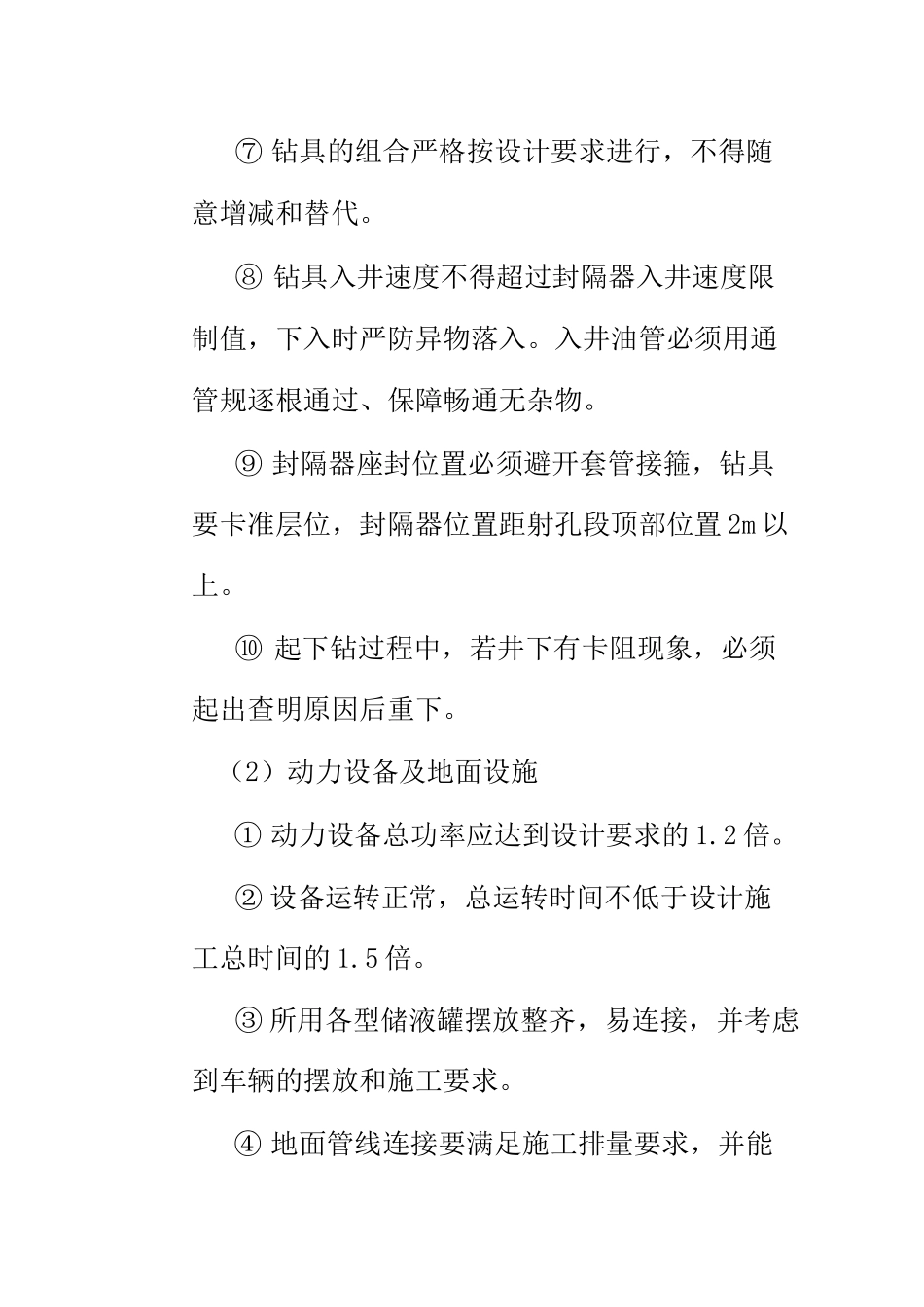

⑧ 钻具入井速度不得超过封隔器入井速度限制值,下入时严防异物落入
入井油管必须用通管规逐根通过、保障畅通无杂物
⑨ 封隔器座封位置必须避开套管接箍,钻具要卡准层位,封隔器位置距射孔段顶部位置 2m 以上
⑩ 起下钻过程中,若井下有卡阻现象,必须起出查明原因后重下
(2)动力设备及地面设施① 动力设备总功率应达到设计要求的 1
② 设备运转正常,总运转时间不低于设计施工总时间的 1

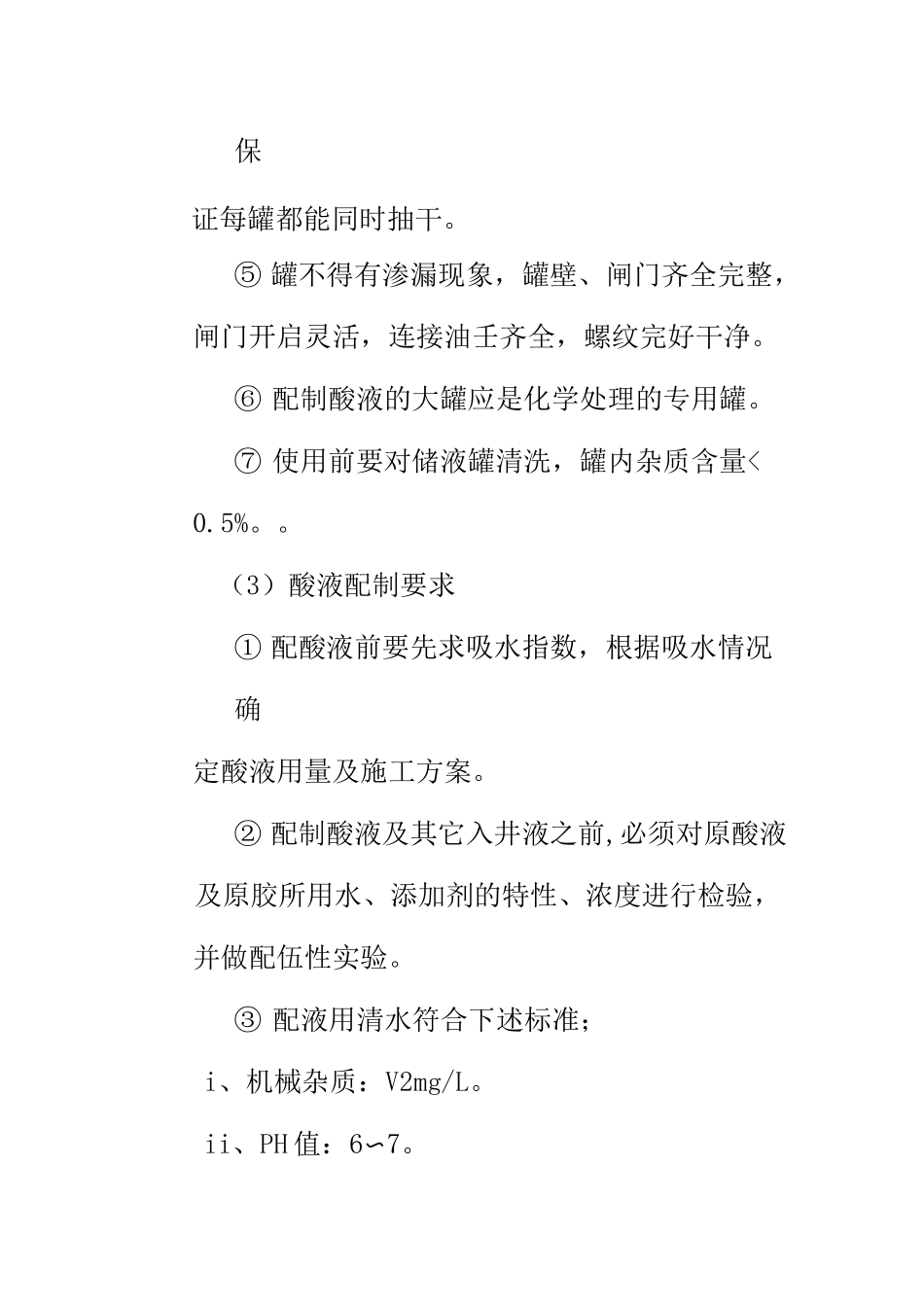

③ 所用各型储液罐摆放整齐,易连接,并考虑到车辆的摆放和施工要求
④ 地面管线连接要满足施工排量要求,并能保证每罐都能同时抽干
⑤ 罐不得有渗漏现象,罐壁、闸门齐全完整,闸门开启灵活,连接油壬齐全,螺纹完好干净
⑥ 配制酸液的大罐应是化学处理的专用罐
⑦ 使用前要对储液罐清洗,罐内杂质含量
