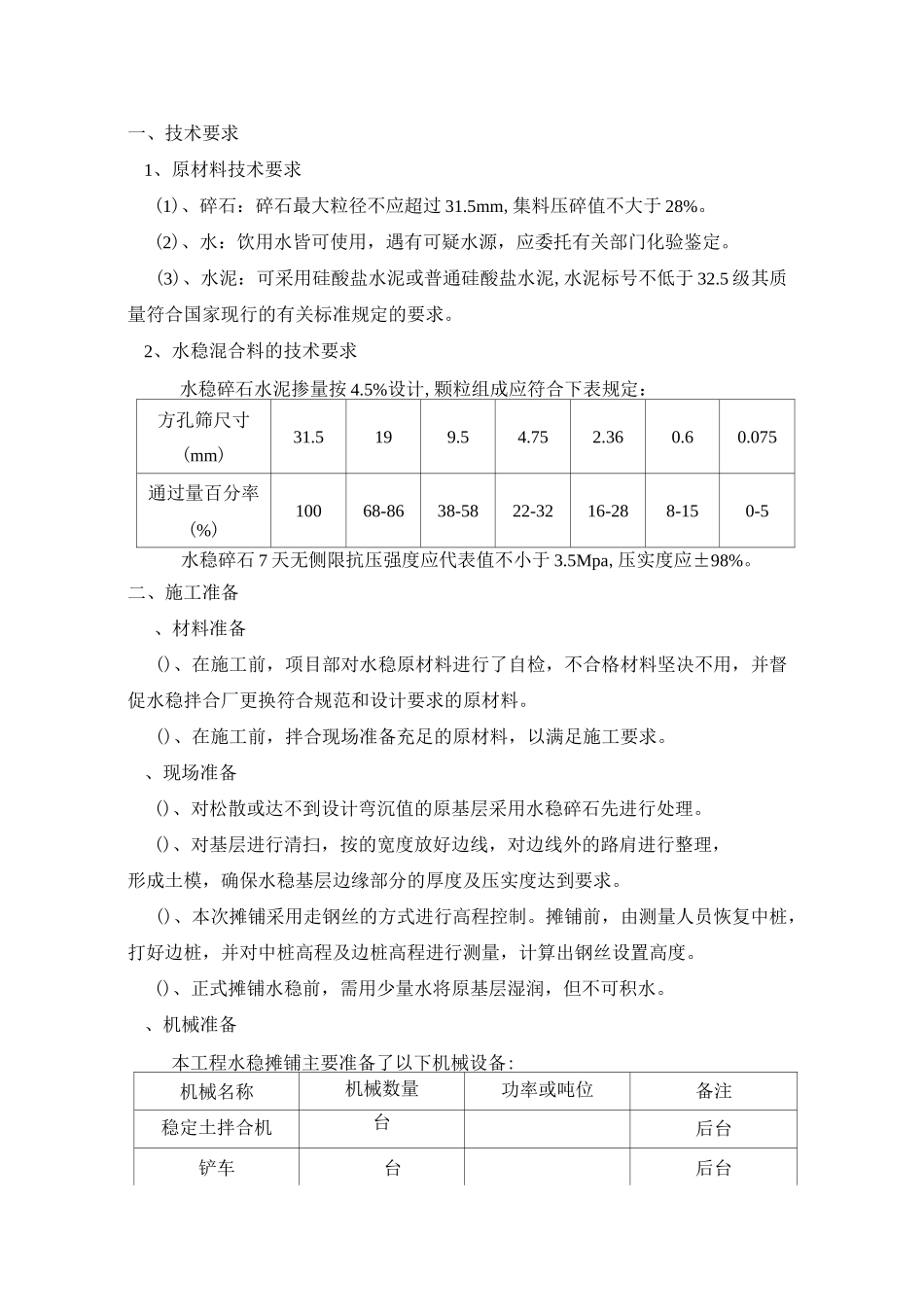

丹徒区 X307 黄高线三山段路面改造工程水稳施工底镇江润扬交通工程处X307 黄高线三山段路面改造工程项目经理部2017-6-20一、技术要求1、原材料技术要求(1)、碎石:碎石最大粒径不应超过 31
5mm,集料压碎值不大于 28%
(2)、水:饮用水皆可使用,遇有可疑水源,应委托有关部门化验鉴定
(3)、水泥:可采用硅酸盐水泥或普通硅酸盐水泥,水泥标号不低于 32
5 级其质量符合国家现行的有关标准规定的要求
2、水稳混合料的技术要求水稳碎石水泥掺量按 4
5%设计,颗粒组成应符合下表规定:方孔筛尺寸(mm)31
075通过量百分率(%)10068-8638-5822-3216-288-150-5水稳碎石 7 天无侧限抗压强度应代表值不小于 3
5Mpa,压实度应±98%
二、施工准备、材料准备()、在施工前,项目部对水稳原材料进行了自检,不合格材料坚决不用,并督促水稳拌合厂更换符合规范和设计要求的原材料
()、在施工前,拌合现场准备充足的原材料,以满足施工要求
、现场准备()、对松散或达不到设计弯沉值的原基层采用水稳碎石先进行处理
()、对基层进行清扫,按的宽度放好边线,对边线外的路肩进行整理,形成土模,确保水稳基层边缘部分的厚度及压实度达到要求
()、本次摊铺采用走钢丝的方式进行高程控制
摊铺前,由测量人员恢复中桩,打好边桩,并对中桩高程及边桩高程进行测量,计算出钢丝设置高度
()、正式摊铺水稳前,需用少量水将原基层湿润,但不可积水

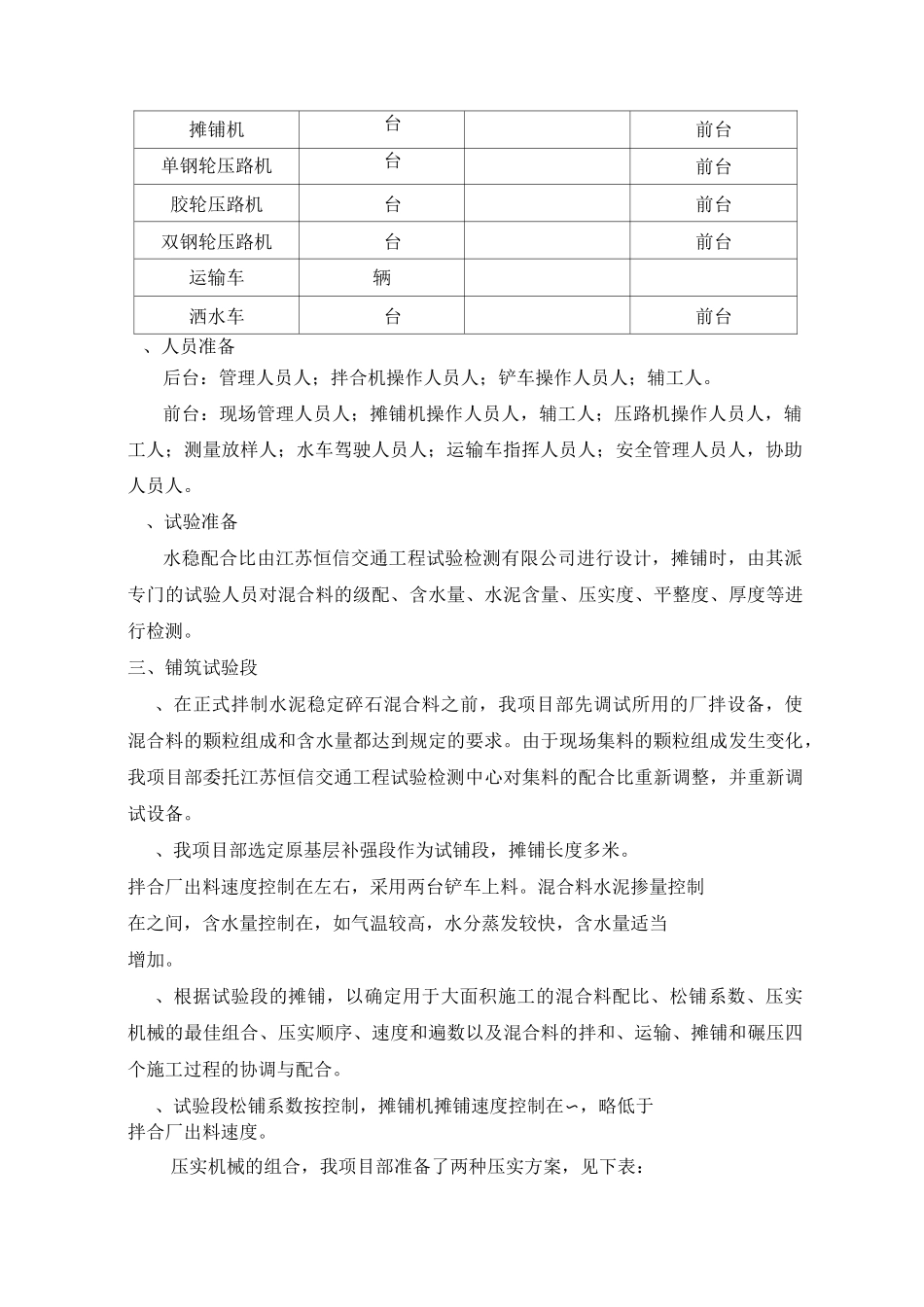

、机械准备本工程水稳摊铺主要准备了以下机械设备:机械名称机械数量功率或吨位备注稳定土拌合机台后台铲车台后台摊铺机台前台单钢轮压路机台前台胶轮压路机台前台双钢轮压路机台前台运输车辆洒水车台前台、人员准备后台:管理人员人;拌合机操作人员人;铲车操作人员人;辅工人
前台:现场管理人员人;摊铺机操作人员人
