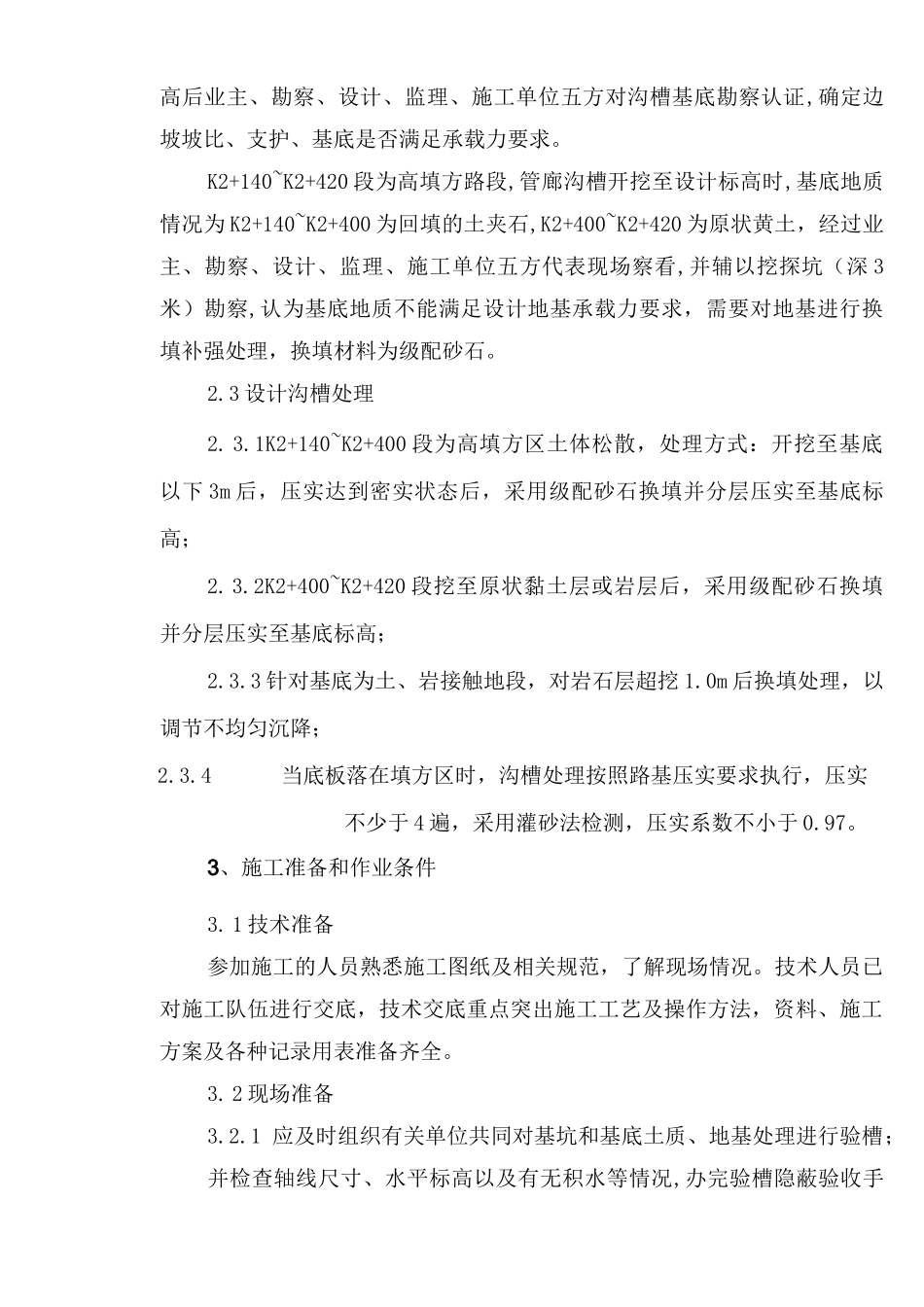

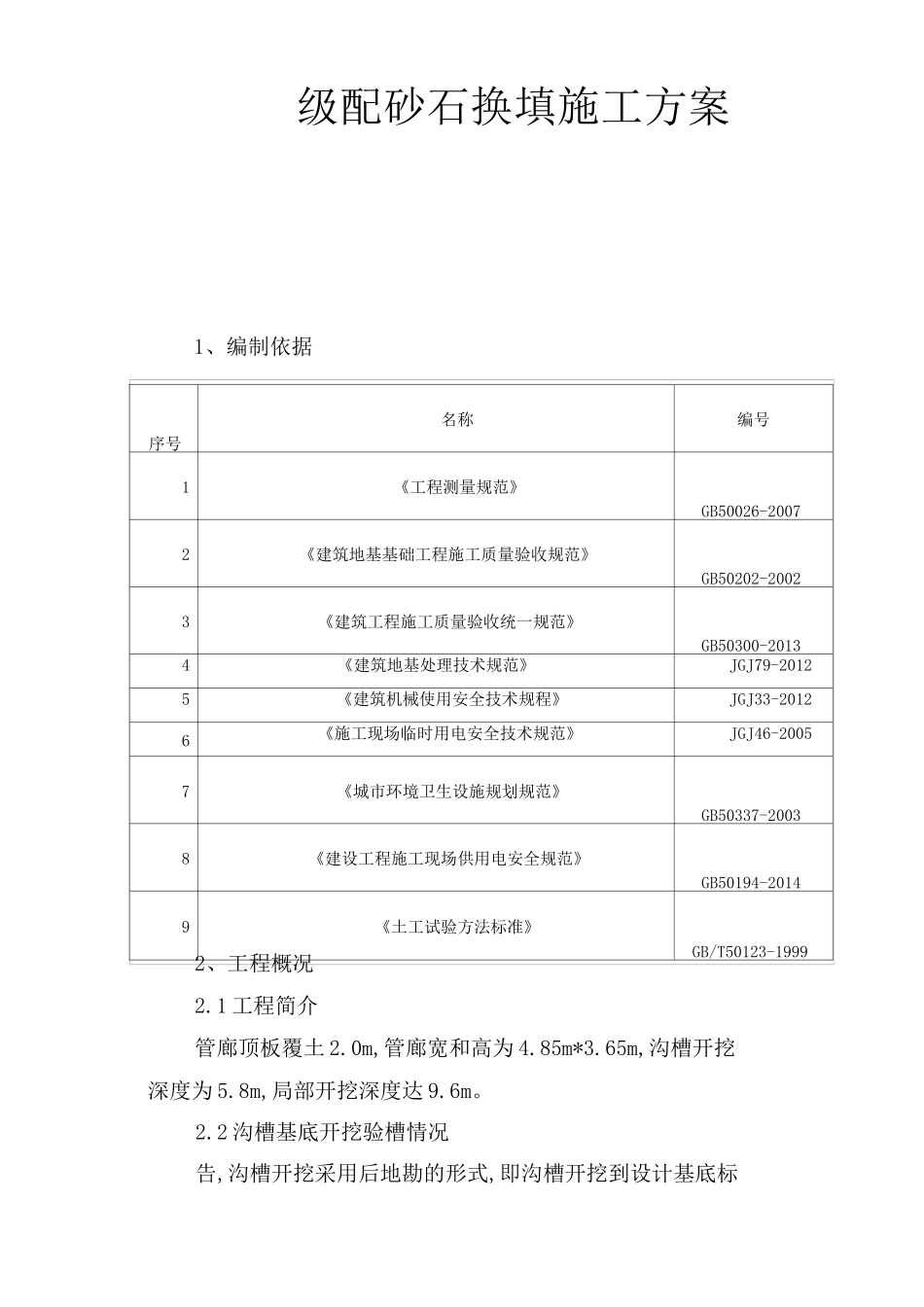

级配砂石换填施工方案1、编制依据序号名称编号1《工程测量规范》GB50026-20072《建筑地基基础工程施工质量验收规范》GB50202-20023《建筑工程施工质量验收统一规范》GB50300-20134《建筑地基处理技术规范》JGJ79-20125《建筑机械使用安全技术规程》JGJ33-20126《施工现场临时用电安全技术规范》JGJ46-20057《城市环境卫生设施规划规范》GB50337-20038《建设工程施工现场供用电安全规范》GB50194-20149《土工试验方法标准》GB/T50123-19992、工程概况2.1 工程简介管廊顶板覆土 2.0m,管廊宽和高为 4.85m*3.65m,沟槽开挖深度为 5.8m,局部开挖深度达 9.6m。2.2 沟槽基底开挖验槽情况告,沟槽开挖采用后地勘的形式,即沟槽开挖到设计基底标高后业主、勘察、设计、监理、施工单位五方对沟槽基底勘察认证,确定边坡坡比、支护、基底是否满足承载力要求。K2+140~K2+420 段为高填方路段,管廊沟槽开挖至设计标高时,基底地质情况为 K2+140~K2+400 为回填的土夹石,K2+400~K2+420 为原状黄土,经过业主、勘察、设计、监理、施工单位五方代表现场察看,并辅以挖探坑(深 3米)勘察,认为基底地质不能满足设计地基承载力要求,需要对地基进行换填补强处理,换填材料为级配砂石。2.3 设计沟槽处理2. 3.1K2+140~K2+400 段为高填方区土体松散,处理方式:开挖至基底以下 3m 后,压实达到密实状态后,采用级配砂石换填并分层压实至基底标高;2.3.2K2+400~K2+420 段挖至原状黏土层或岩层后,采用级配砂石换填并分层压实至基底标高;2.3.3 针对基底为土、岩接触地段,对岩石层超挖 1.0m 后换填处理,以调节不均匀沉降;2.3.4当底板落在填方区时,沟槽处理按照路基压实要求执行,压实不少于 4 遍,采用灌砂法检测,压实系数不小于 0.97。3、施工准备和作业条件3. 1 技术准备参加施工的人员熟悉施工图纸及相关规范,了解现场情况。技术人员已对施工队伍进行交底,技术交底重点突出施工工艺及操作方法,资料、施工方案及各种记录用表准备齐全。3. 2 现场准备3.2.1 应及时组织有关单位共同对基坑和基底土质、地基处理进行验槽;并检查轴线尺寸、水平标高以及有无积水等情况,办完验槽隐蔽验收手续。3.2.2 对各种施工机具进行全面检修,应经调试并使其处于良好的性能状态。应配备有足够的机械,施工能力需配套,重要机械宜有备用设备。3.2.3 当垫层底部存在古井、古墓、洞穴、旧基础、暗塘时,应根据建筑物对不均匀沉降的控制要求予以处理,并经检验合格后...
