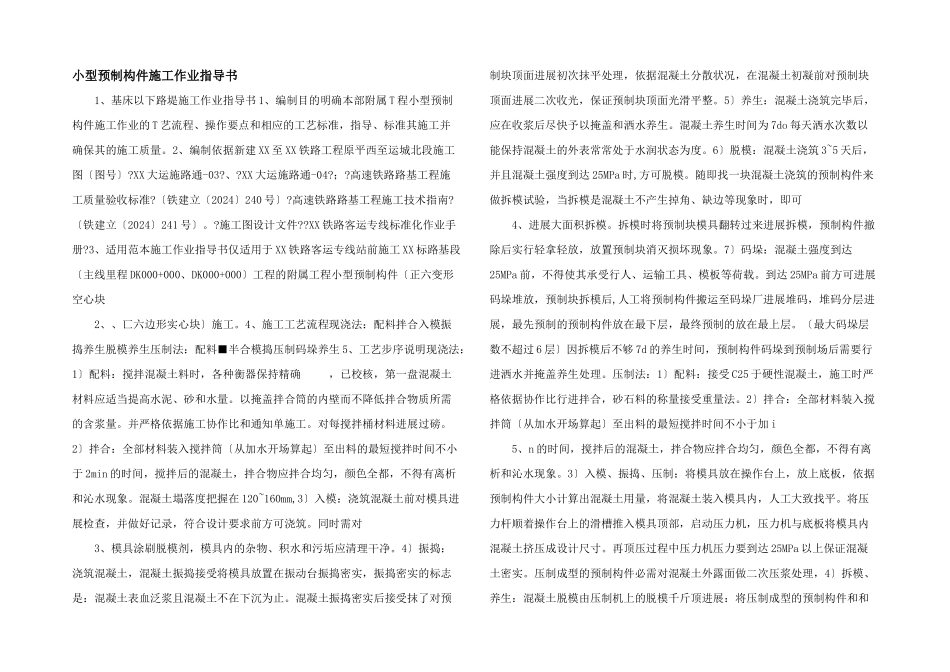

小型预制构件施工作业指导书 1、基床以下路堤施工作业指导书 1、编制目的明确本部附属 T 程小型预制构件施工作业的 T 艺流程、操作要点和相应的工艺标准,指导、标准其施工并确保其的施工质量
2、编制依据新建 XX 至 XX 铁路工程原平西至运城北段施工图〔图号〕
XX 大运施路通-03
XX 大运施路通-04
高速铁路路基工程施工质量验收标准
〔铁建立〔2024〕240 号〕
高速铁路路基工程施工技术指南
〔铁建立〔2024〕241 号〕
施工图设计文件
XX 铁路客运专线标准化作业手册
3、适用范本施工作业指导书仅适用于 XX 铁路客运专线站前施工 XX 标路基段〔主线里程 DK000+000、DK000+000〕工程的附属工程小型预制构件〔正六变形空心块 2、、匸六边形实心块〕施工
4、施工工艺流程现浇法:配料拌合入模振捣养生脱模养生压制法:配料■半合模捣压制码垛养生 5、工艺步序说明现浇法:1〕配料:搅拌混凝土料时,各种衡器保持精确 ,已校核,第一盘混凝土材料应适当提高水泥、砂和水量
以掩盖拌合筒的内壁而不降低拌合物质所需的含浆量
并严格依据施工协作比和通知单施工
对每搅拌桶材料进展过磅
2〕拌合:全部材料装入搅拌筒〔从加水开场算起〕至出料的最短搅拌时间不小于 2min 的时间,搅拌后的混凝土,拌合物应拌合均匀,颜色全都,不得有离析和沁水现象
混凝土塌落度把握在 120~160mm,3〕入模:浇筑混凝土前对模具进展检查,并做好记录,符合设计要求前方可浇筑
同时需对 3、模具涂刷脱模剂,模具内的杂物、积水和污垢应清理干净
4〕振捣:浇筑混凝土,混凝土振捣接受将模具放置在振动台振捣密实,振捣密实的标志是:混凝土表血泛浆且混凝土不在下沉为止
混凝土振捣密实后接受抹了对预制块顶面进展初次抹平处理,依据混凝土分散状况,在混凝土初凝前对预制块顶面进展二次收光,保证预制
