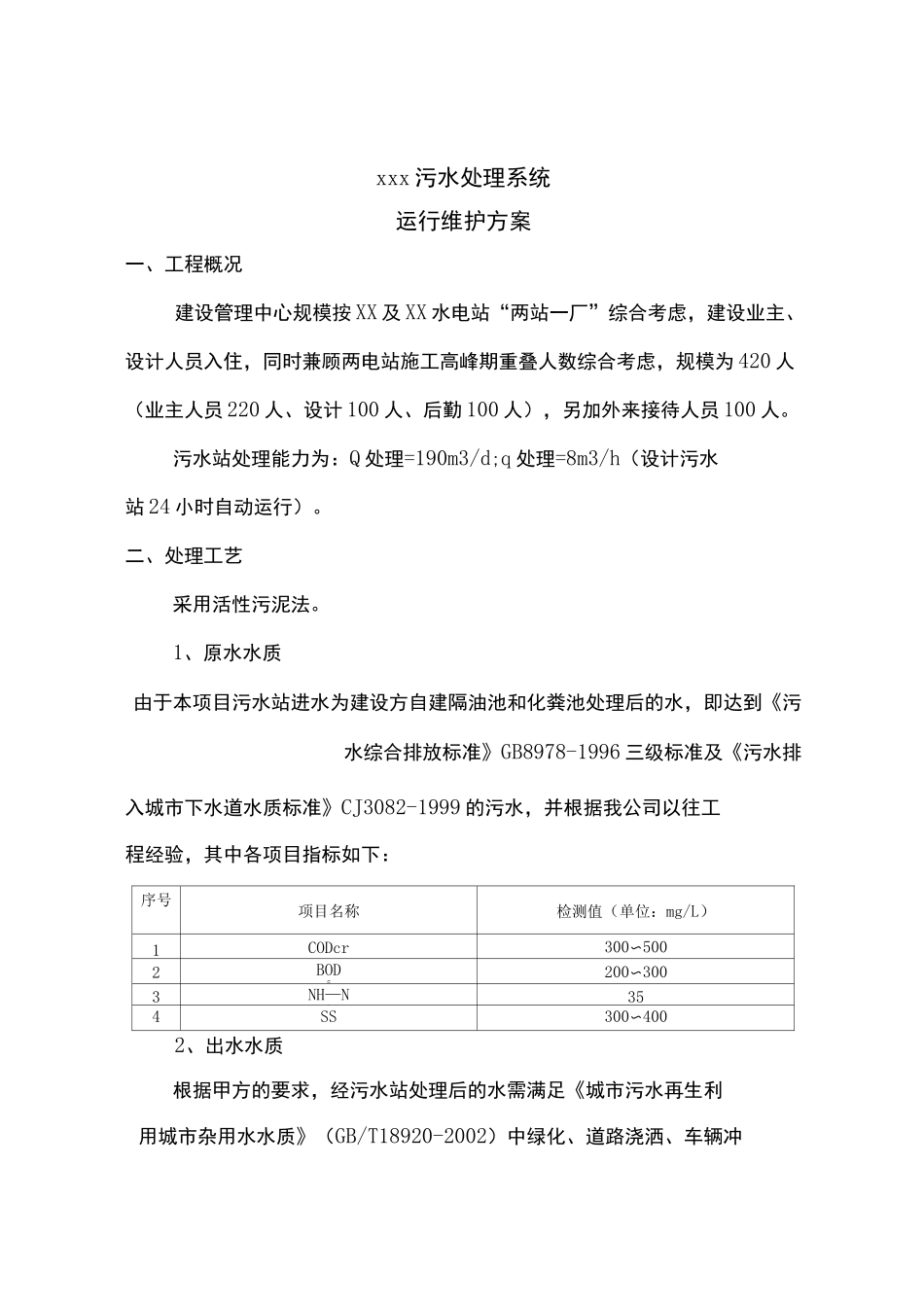

xxx 水电站建设管理中心污水处理系统运行维护方案xxx 公司二 0—四年五月十日xxx 污水处理系统运行维护方案一、工程概况建设管理中心规模按 XX 及 XX 水电站“两站一厂”综合考虑,建设业主、设计人员入住,同时兼顾两电站施工高峰期重叠人数综合考虑,规模为 420 人(业主人员 220 人、设计 100 人、后勤 100 人),另加外来接待人员 100 人
污水站处理能力为:Q 处理=190m3/d;q 处理=8m3/h(设计污水站 24 小时自动运行)
二、处理工艺采用活性污泥法
1、原水水质由于本项目污水站进水为建设方自建隔油池和化粪池处理后的水,即达到《污水综合排放标准》GB8978-1996 三级标准及《污水排入城市下水道水质标准》CJ3082-1999 的污水,并根据我公司以往工程经验,其中各项目指标如下:序号项目名称检测值(单位:mg/L)1CODcr300〜5002BOD5200〜3003NH—N3354SS300〜4002、出水水质根据甲方的要求,经污水站处理后的水需满足《城市污水再生利用城市杂用水水质》(GB/T18920-2002)中绿化、道路浇洒、车辆冲洗水质标准,相应水质标准如下:序号指标项目道路清扫、消防城市绿化车辆冲洗1PH6

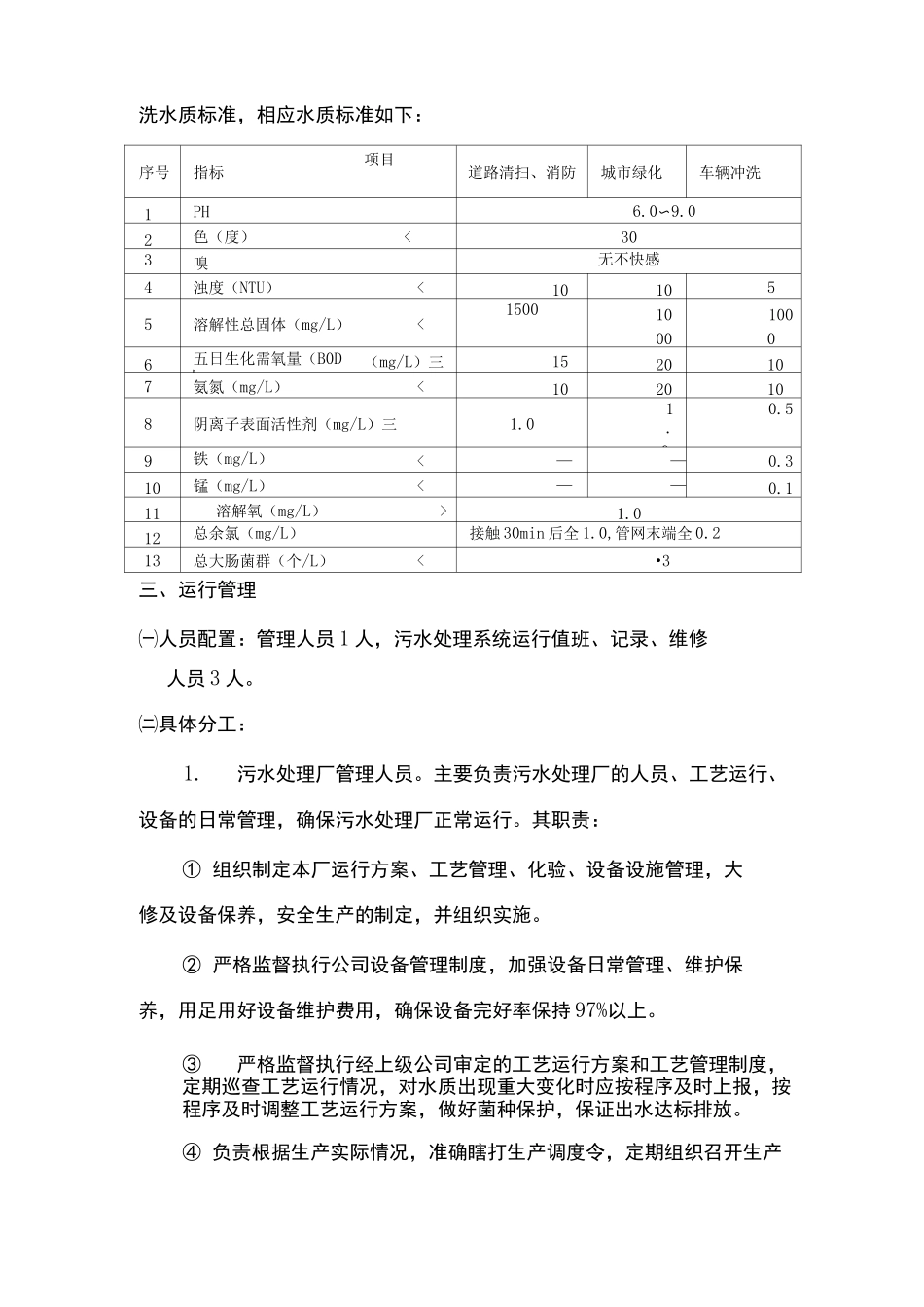

02色(度)
