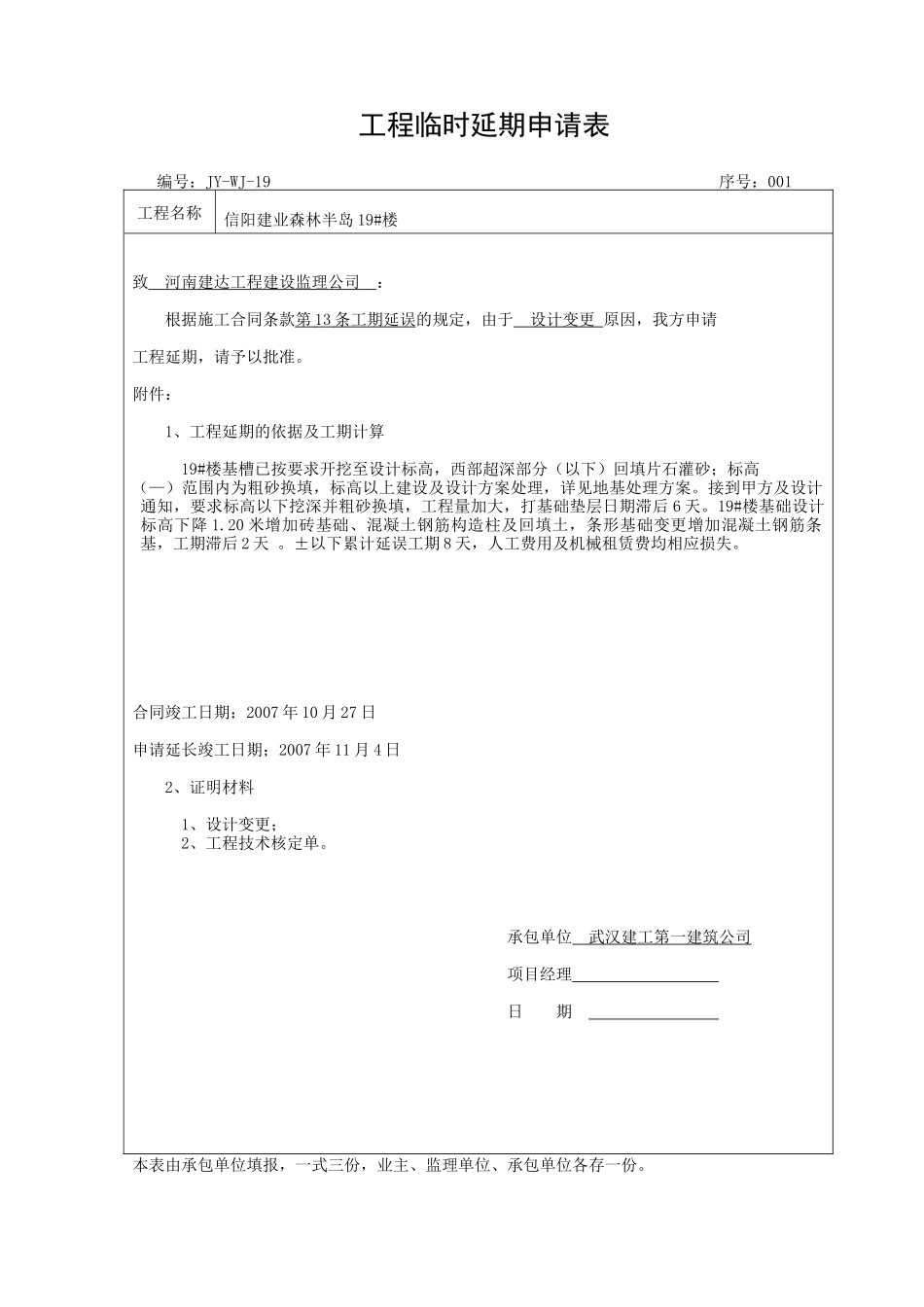

工程临时延期申请表编号:JY-WJ-19 序号:001工程名称信阳建业森林半岛 19#楼致 河南建达工程建设监理公司 : 根据施工合同条款第 13 条工期延误 的规定,由于 设计变更 原因,我方申请工程延期,请予以批准。附件: 1、工程延期的依据及工期计算 19#楼基槽已按要求开挖至设计标高,西部超深部分(以下)回填片石灌砂;标高(—)范围内为粗砂换填,标高以上建设及设计方案处理,详见地基处理方案。接到甲方及设计通知,要求标高以下挖深并粗砂换填,工程量加大,打基础垫层日期滞后 6 天。19#楼基础设计标高下降 1.20 米增加砖基础、混凝土钢筋构造柱及回填土,条形基础变更增加混凝土钢筋条基,工期滞后 2 天 。±以下累计延误工期 8 天,人工费用及机械租赁费均相应损失。合同竣工日期:2007 年 10 月 27 日申请延长竣工日期;2007 年 11 月 4 日 2、证明材料 1、设计变更; 2、工程技术核定单。承包单位 武汉建工第一建筑公司项目经理 日 期 本表由承包单位填报,一式三份,业主、监理单位、承包单位各存一份。工程临时延期申请表编号:JY-WJ-19 序号:002工程名称信阳建业森林半岛一期工程四标段致 河南建达工程建设监理公司 : 根据施工合同条款第 13 条工期延误 的规定,由于施工用电总电缆被挖断、雨天无法施工等原因,我方申请工程延期,请予以批准。附件: 1、工程延期的依据及工期计算 我项目部施工用电总电缆于 2007 年 6 月 21 日被二标段挖掘机挖断,我项目部组织人员立即购买新电缆进行抢修更换,于 2007 年 6 月 23 日下午 19:00 接通电路;造成我施工现场停工 3天;2007 年 6 月 27 日上午下大雨停工 1 天。累计延误工期 4 天,人工费用及机械租赁费均相应损失。合同竣工日期:2007 年 10 月 27 日申请延长竣工日期;2007 年 11 月 8 日 2、证明材料1、 施工日记;2、 监理工程师日记。承包单位 武汉建工第一建筑公司项目经理 日 期 本表由承包单位填报,一式三份,业主、监理单位、承包单位各存一份。工程临时延期申请表编号:JY-WJ-19 序号:003工程名称信阳建业森林半岛一期工程四标段致 河南建达工程建设监理公司 : 根据施工合同条款第 13 条工期延误 的规定,由于雨天无法施工原因,我方申请工程延期,请予以批准。附件: 1、工程延期的依据及工期计算 我项目部施工的一期工程四标段 19#楼现已施工主体一层,2007 年...
