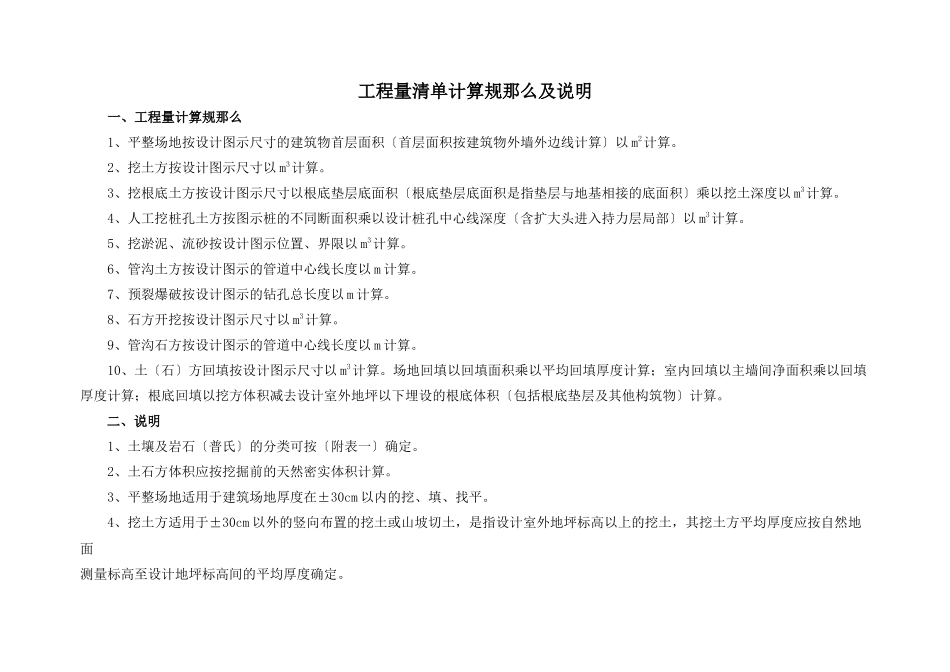

工程量清单计算规那么及说明一、工程量计算规那么1、平整场地按设计图示尺寸的建筑物首层面积〔首层面积按建筑物外墙外边线计算〕以 m2计算
2、挖土方按设计图示尺寸以 m3计算
3、挖根底土方按设计图示尺寸以根底垫层底面积〔根底垫层底面积是指垫层与地基相接的底面积〕乘以挖土深度以 m3计算
4、人工挖桩孔土方按图示桩的不同断面积乘以设计桩孔中心线深度〔含扩大头进入持力层局部〕以 m3计算
5、挖淤泥、流砂按设计图示位置、界限以 m3计算
6、管沟土方按设计图示的管道中心线长度以 m 计算
7、预裂爆破按设计图示的钻孔总长度以 m 计算
8、石方开挖按设计图示尺寸以 m3计算
9、管沟石方按设计图示的管道中心线长度以 m 计算
10、土〔石〕方回填按设计图示尺寸以 m3计算
场地回填以回填面积乘以平均回填厚度计算;室内回填以主墙间净面积乘以回填厚度计算;根底回填以挖方体积减去设计室外地坪以下埋设的根底体积〔包括根底垫层及其他构筑物〕计算

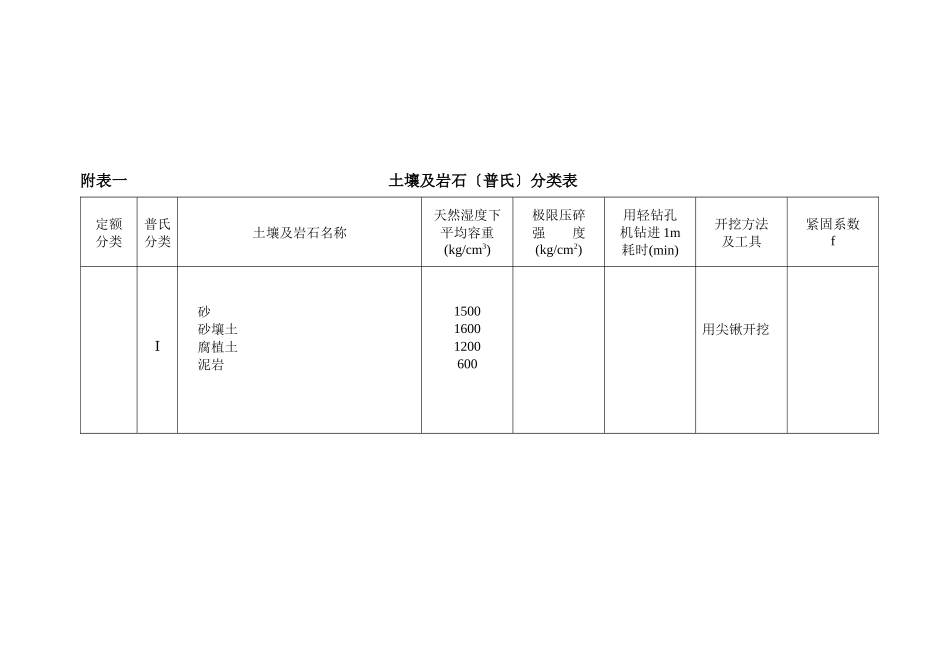

二、说明1、土壤及岩石〔普氏〕的分类可按〔附表一〕确定
2、土石方体积应按挖掘前的天然密实体积计算
3、平整场地适用于建筑场地厚度在±30cm 以内的挖、填、找平
4、挖土方适用于±30cm 以外的竖向布置的挖土或山坡切土,是指设计室外地坪标高以上的挖土,其挖土方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚度确定

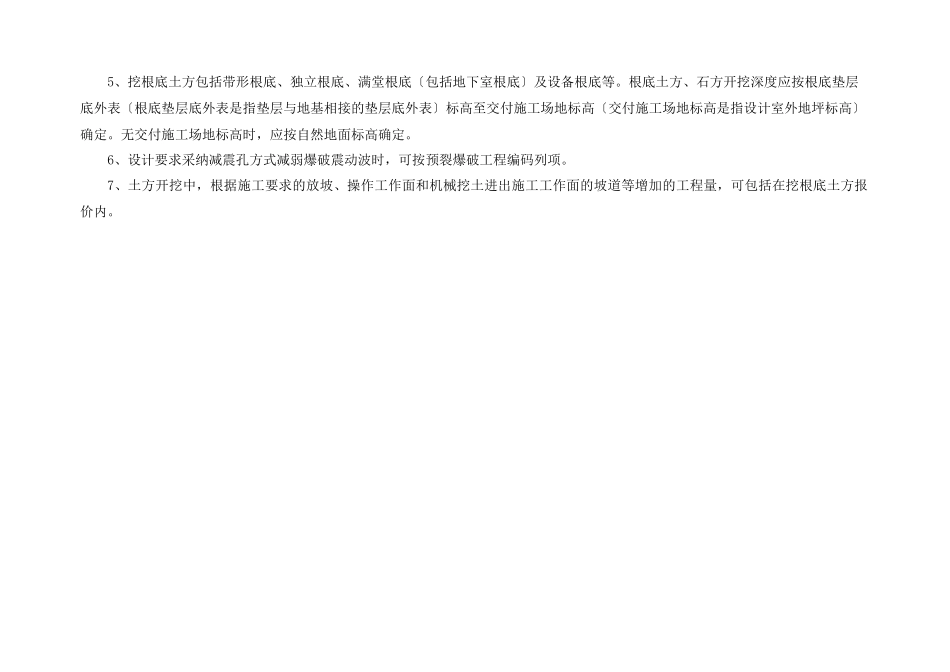

5、挖根底土方包括带形根底、独立根底、满堂根底〔包括地下室根底〕及设备根底等
根底土方、石方开挖深度应按根底垫层底外表〔根底垫层底外表是指垫层与地基相接的垫层底外表〕标高至交付施工场地标高〔交付施工场地标高是指设计室外地坪标高〕确定
无交付施工场地标高时,应按自然地面标高确定
6、设计要求采纳减震孔方式减弱爆破震动波时,可按预裂爆破工程编码列项
7、土方开挖中,根据施工要求的放坡、操作工作面和机械挖土进出施工工作面的坡道等增
