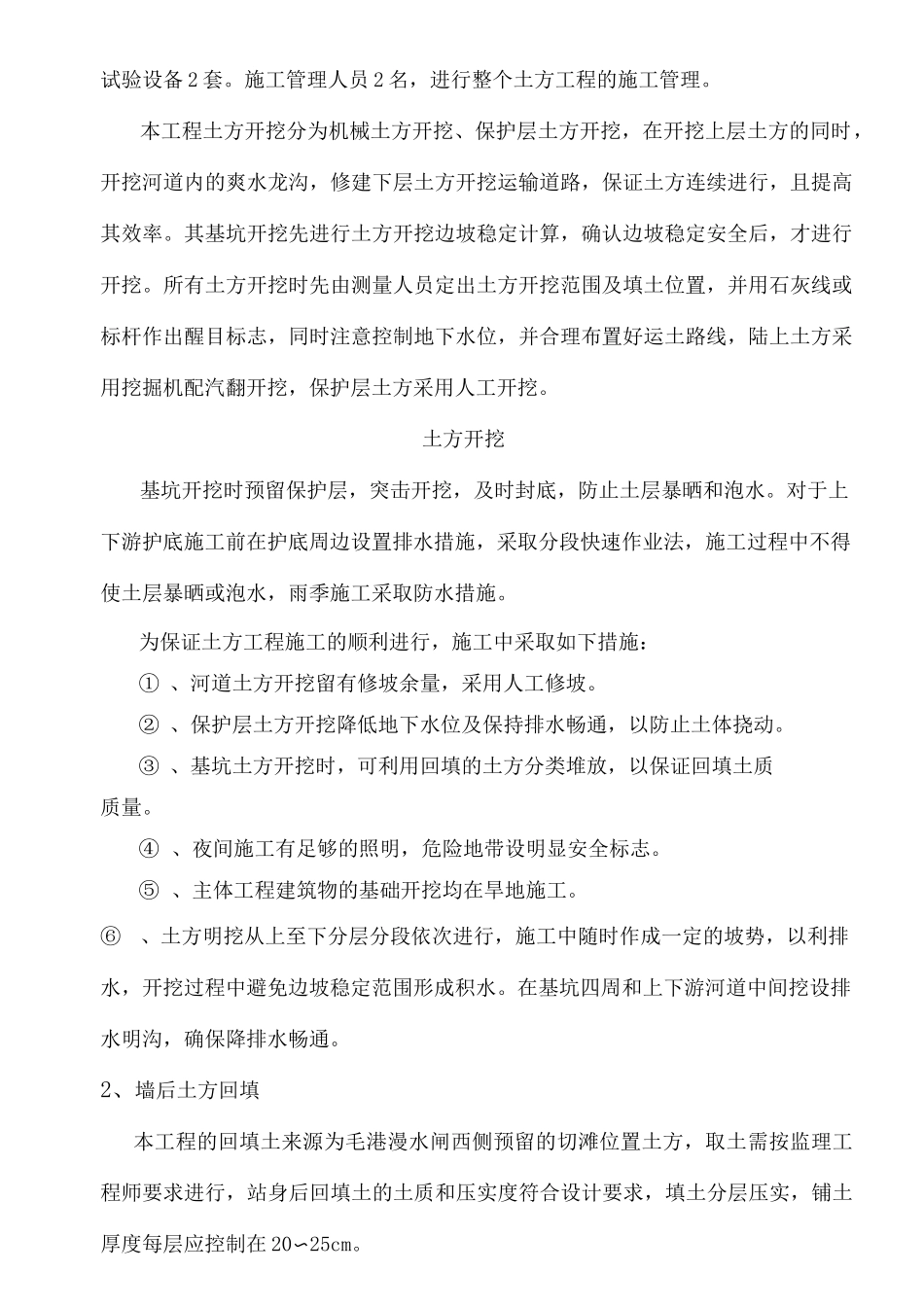

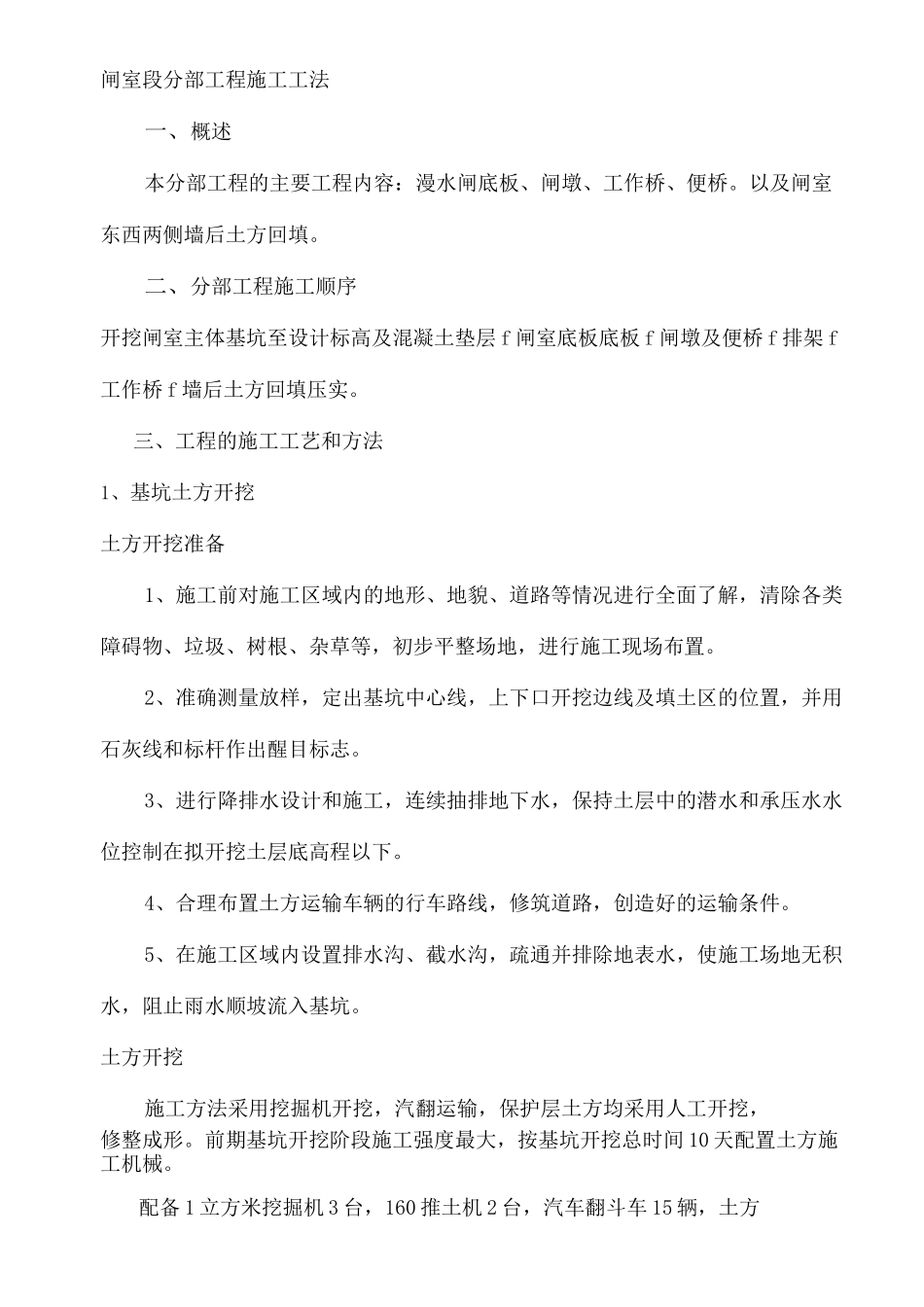

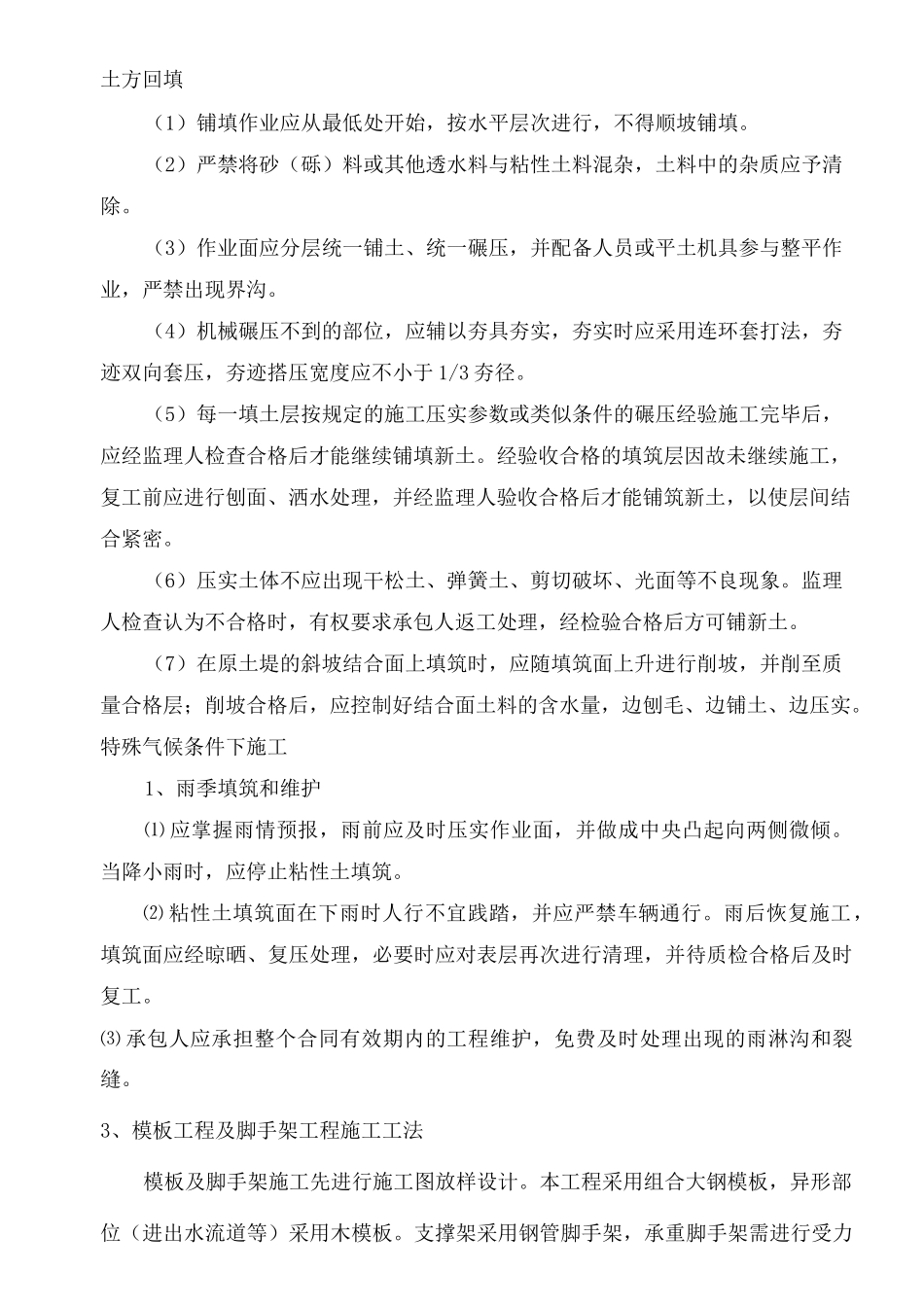

闸室段分部工程施工工法一、概述本分部工程的主要工程内容:漫水闸底板、闸墩、工作桥、便桥。以及闸室东西两侧墙后土方回填。二、分部工程施工顺序开挖闸室主体基坑至设计标高及混凝土垫层 f 闸室底板底板 f 闸墩及便桥 f 排架 f工作桥 f 墙后土方回填压实。三、工程的施工工艺和方法1、基坑土方开挖土方开挖准备1、施工前对施工区域内的地形、地貌、道路等情况进行全面了解,清除各类障碍物、垃圾、树根、杂草等,初步平整场地,进行施工现场布置。2、准确测量放样,定出基坑中心线,上下口开挖边线及填土区的位置,并用石灰线和标杆作出醒目标志。3、进行降排水设计和施工,连续抽排地下水,保持土层中的潜水和承压水水位控制在拟开挖土层底高程以下。4、合理布置土方运输车辆的行车路线,修筑道路,创造好的运输条件。5、在施工区域内设置排水沟、截水沟,疏通并排除地表水,使施工场地无积水,阻止雨水顺坡流入基坑。土方开挖施工方法采用挖掘机开挖,汽翻运输,保护层土方均采用人工开挖,修整成形。前期基坑开挖阶段施工强度最大,按基坑开挖总时间 10 天配置土方施工机械。配备 1 立方米挖掘机 3 台,160 推土机 2 台,汽车翻斗车 15 辆,土方试验设备 2 套。施工管理人员 2 名,进行整个土方工程的施工管理。本工程土方开挖分为机械土方开挖、保护层土方开挖,在开挖上层土方的同时,开挖河道内的爽水龙沟,修建下层土方开挖运输道路,保证土方连续进行,且提高其效率。其基坑开挖先进行土方开挖边坡稳定计算,确认边坡稳定安全后,才进行开挖。所有土方开挖时先由测量人员定出土方开挖范围及填土位置,并用石灰线或标杆作出醒目标志,同时注意控制地下水位,并合理布置好运土路线,陆上土方采用挖掘机配汽翻开挖,保护层土方采用人工开挖。土方开挖基坑开挖时预留保护层,突击开挖,及时封底,防止土层暴晒和泡水。对于上下游护底施工前在护底周边设置排水措施,采取分段快速作业法,施工过程中不得使土层暴晒或泡水,雨季施工采取防水措施。为保证土方工程施工的顺利进行,施工中采取如下措施:① 、河道土方开挖留有修坡余量,采用人工修坡。② 、保护层土方开挖降低地下水位及保持排水畅通,以防止土体挠动。③ 、基坑土方开挖时,可利用回填的土方分类堆放,以保证回填土质质量。④ 、夜间施工有足够的照明,危险地带设明显安全标志。⑤ 、主体工程建筑物的基础开挖均在旱地施工。⑥、土方明挖从上至下...
