中铁十五局集团第六工程有限公司技术交底书编码:ZT1506NX4-03 编号:项目名称汽车吊架梁接收单位铺架队交底单位工程技术部接收操作人交底人接收时间审核人页数共 10 页交底内容:1
1 根据宁西线铺架的实际情况,采用汽车吊架梁进行施工

2 汽车吊架梁前,应做以下准备:1
1 运梁过程中,各支承点按规定要求;1
2 吊点应按规定要求;1
3 混凝土梁的强度不低于吊装强度,不低于设计强度的 80%;1
4 检查 T 梁的外形尺寸外观尺寸和外观质量应符合成品梁验收要求
5 检查支座的外观平整度、清洁度
3 施工运输线路的调杳:是否危及周围的建筑及行人的安全1
4 运输车辆通行的线路安排,施工便道的整修:有足够的行车宽度(不小于 5m)、坡度(不大于 10%)、车辆回转半径(不小于30m):是否通过村庄及村侧,是否有高压线及生活线路及电缆等、1
5 施工场地的准备:满足吊车作业的场地准备,在架梁场地须标出吊车的位置,运梁车辆不妨碍吊车作业和标出运梁车现场行走路线;1
7 吊车作业的场地不下沉,表面平整;1
8 场地平整所需机械:挖机、平地机等
9 架梁前施工现场的准备:1
1 检查垫石表面的平整度,垫石表面是否有浮浆,垫石十字中心线、梁端线,支座中心线是否已墨线弹出;1
2 锚栓孔径深度是否符合设计要求、锚栓孔内有无杂物、积水及漏筋等
3 施工现场有无垫石上铺设的砂浆材料(水泥、细沙)1
4 检查随梁运输来的桥梁支座及支座连接螺杆、纵横向盖板、桥梁连接的横隔板、波纹管的数量及规格2
施工程序与工艺流程汽车吊架梁作业程序:施工准备、桥梁装车、汽车倒运、吊车架梁、质量检查、电焊横隔板、横向张拉

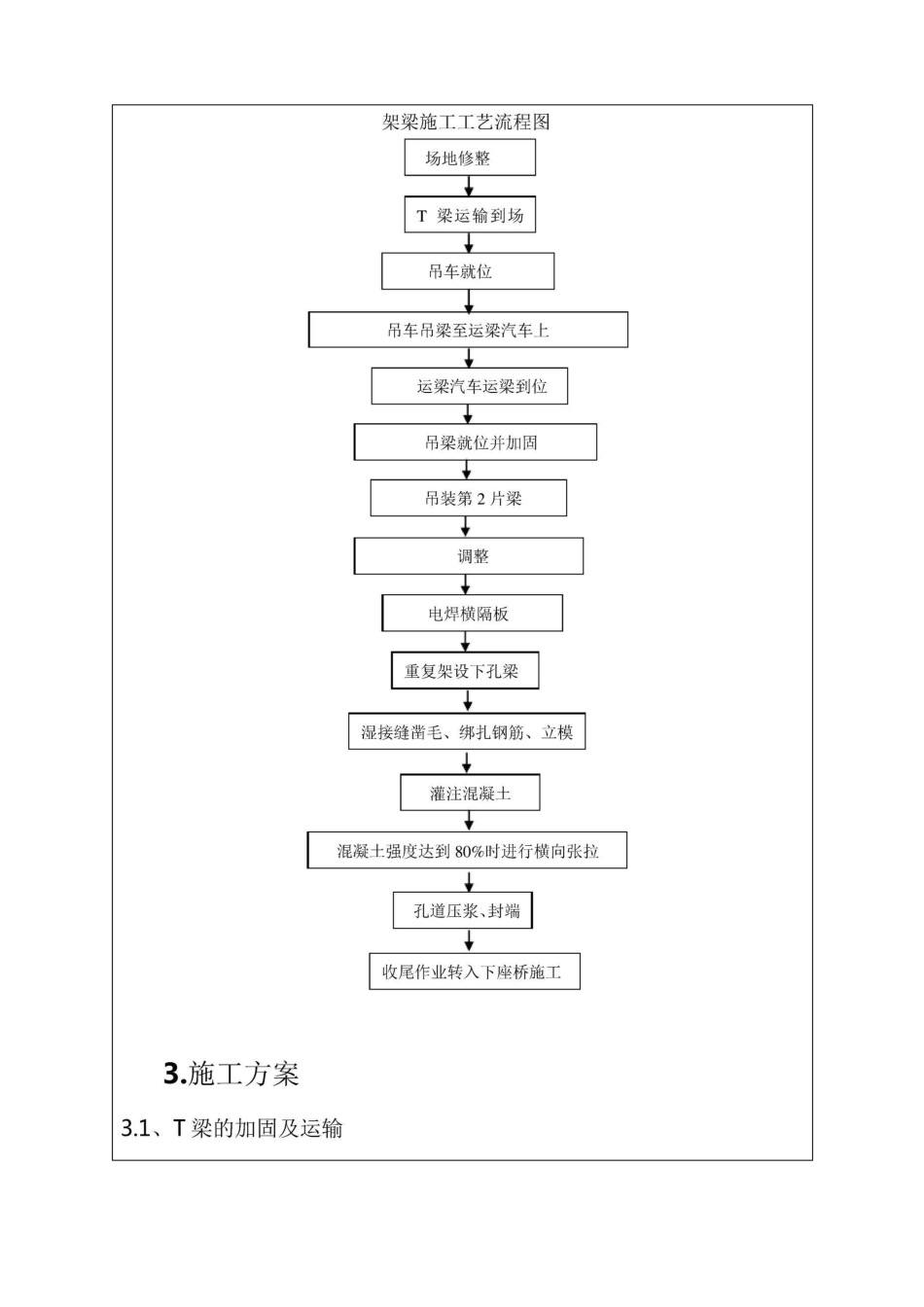

架梁施工工艺流程图如下:T 梁运输及吊装,采用梁场的装梁龙门吊在储梁场纵横移梁至运梁平车上,再由运梁平车将梁运送至安装现
