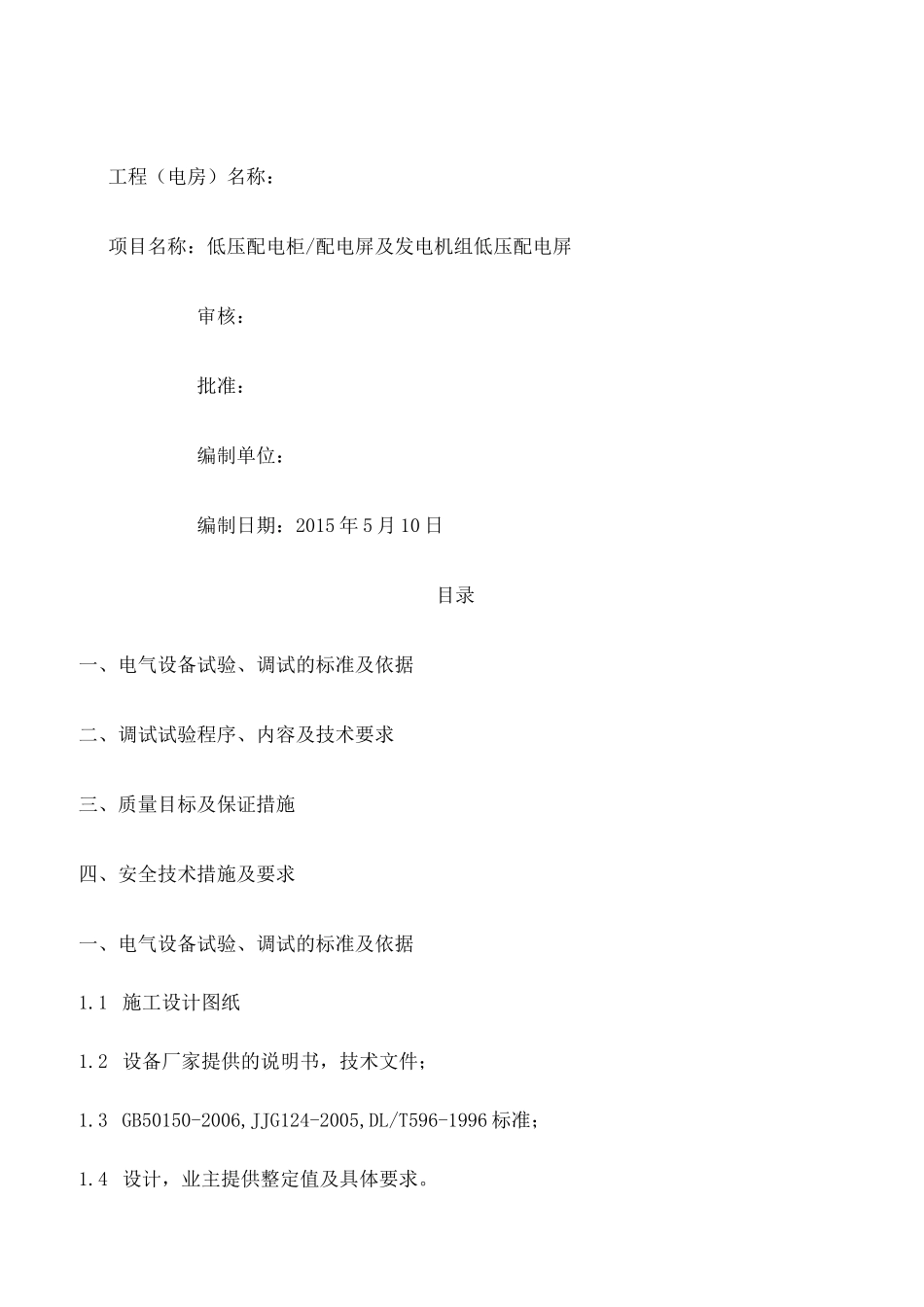

工程(电房)名称:项目名称:低压配电柜/配电屏及发电机组低压配电屏审核:批准:编制单位:编制日期:2015 年 5 月 10 日目录一、电气设备试验、调试的标准及依据二、调试试验程序、内容及技术要求三、质量目标及保证措施四、安全技术措施及要求一、电气设备试验、调试的标准及依据1
1 施工设计图纸1
2 设备厂家提供的说明书,技术文件;1
3 GB50150-2006,JJG124-2005,DL/T596-1996 标准;1
4 设计,业主提供整定值及具体要求

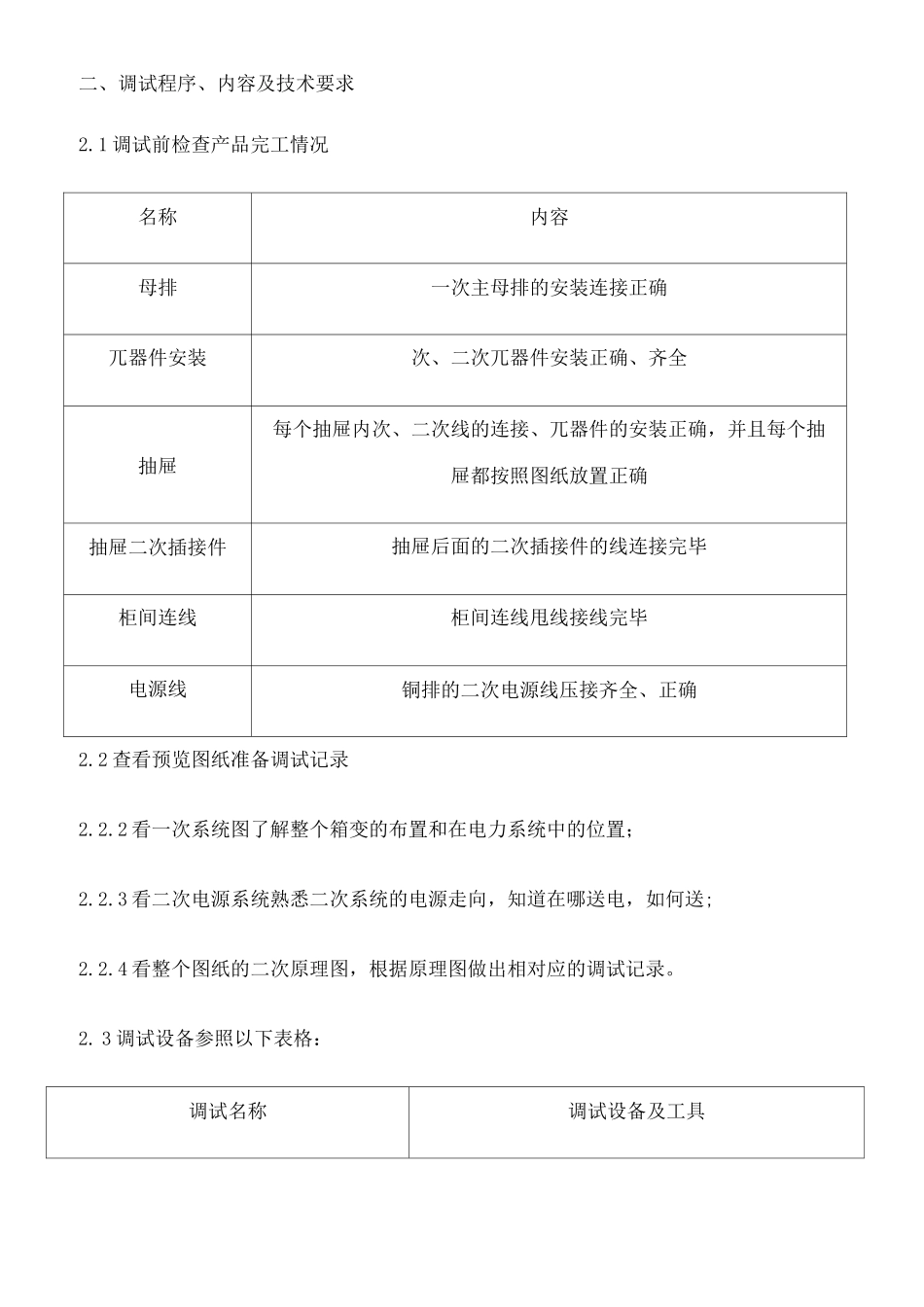

二、调试程序、内容及技术要求2
1 调试前检查产品完工情况名称内容母排一次主母排的安装连接正确兀器件安装次、二次兀器件安装正确、齐全抽屉每个抽屉内次、二次线的连接、兀器件的安装正确,并且每个抽屉都按照图纸放置正确抽屉二次插接件抽屉后面的二次插接件的线连接完毕柜间连线柜间连线甩线接线完毕电源线铜排的二次电源线压接齐全、正确2
2 查看预览图纸准备调试记录2
2 看一次系统图了解整个箱变的布置和在电力系统中的位置;2
3 看二次电源系统熟悉二次系统的电源走向,知道在哪送电,如何送;2
4 看整个图纸的二次原理图,根据原理图做出相对应的调试记录
3 调试设备参照以下表格:调试名称调试设备及工具传动调试控制三相四线插头、线轴、万用表、万用嵌、8—12 扳手、防护绳测量,计量,米样升流车及相应电源设备,钳形表信号万用表无功投切三相四线电源、无功补偿说明书3C 调试设备运行检测摇表、接地回路电阻测试仪、耐压设备、报警电阻接地、回路电阻测试接地回路电阻测试仪绝缘电阻测试摇表耐压调试耐压设备2
4 普通低压柜调试步骤如下:调试项目调试方法调试标准汪意事项1、准备电源1、三相电源:先断掉配电箱的微断,将零线接到零排上,再将三相电源线接到配电箱的电源微断上合上微断
电源线接好后用万用表确认电源线电压和接线时看好那是进线
