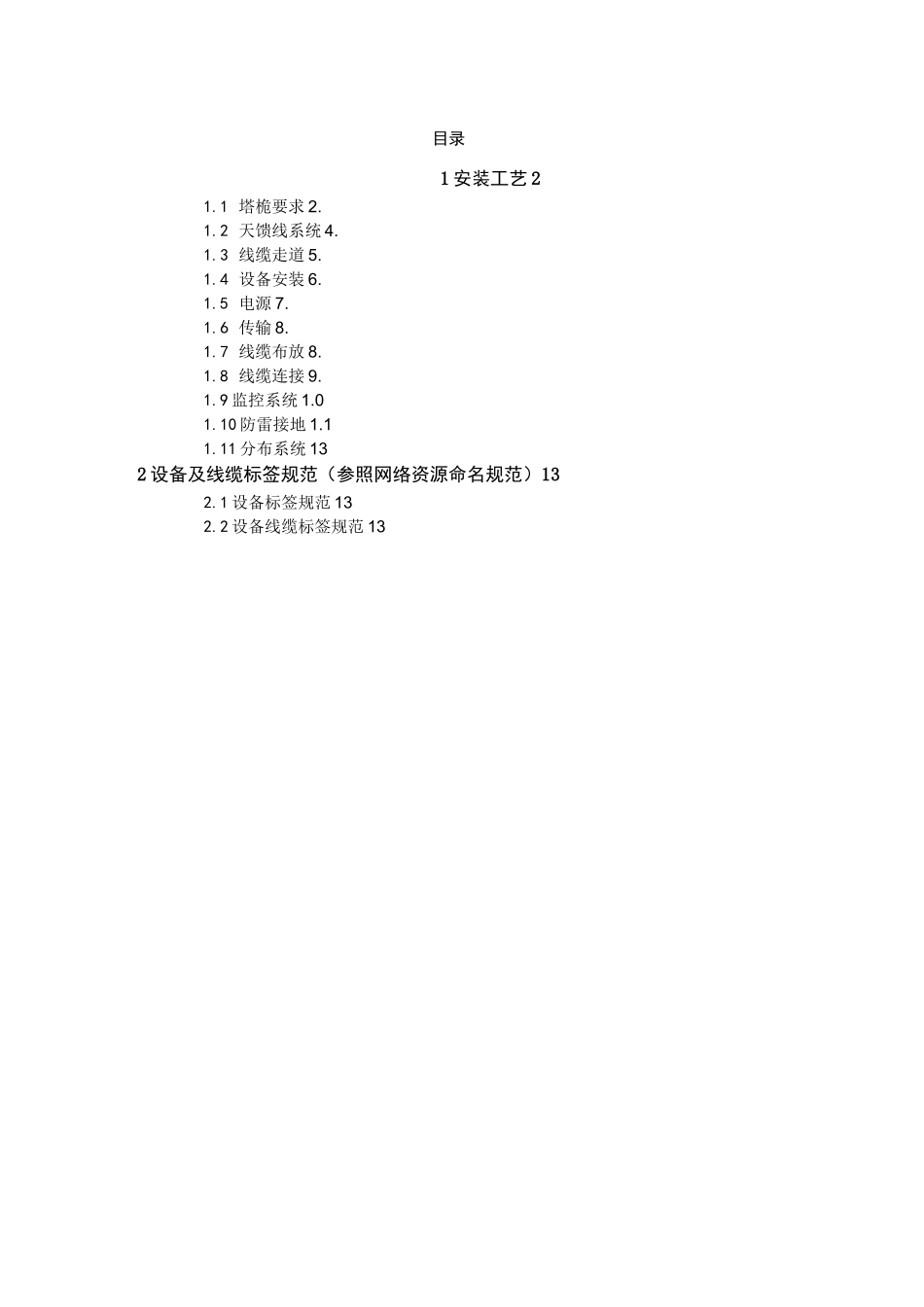

目录1 安装工艺 21
1 塔桅要求 2
2 天馈线系统 4
3 线缆走道 5
4 设备安装 6
5 电源 7
6 传输 8
7 线缆布放 8
8 线缆连接 9
9 监控系统 1
10 防雷接地 1
11 分布系统 132 设备及线缆标签规范(参照网络资源命名规范)132
1 设备标签规范 132
2 设备线缆标签规范 131 安装工艺1

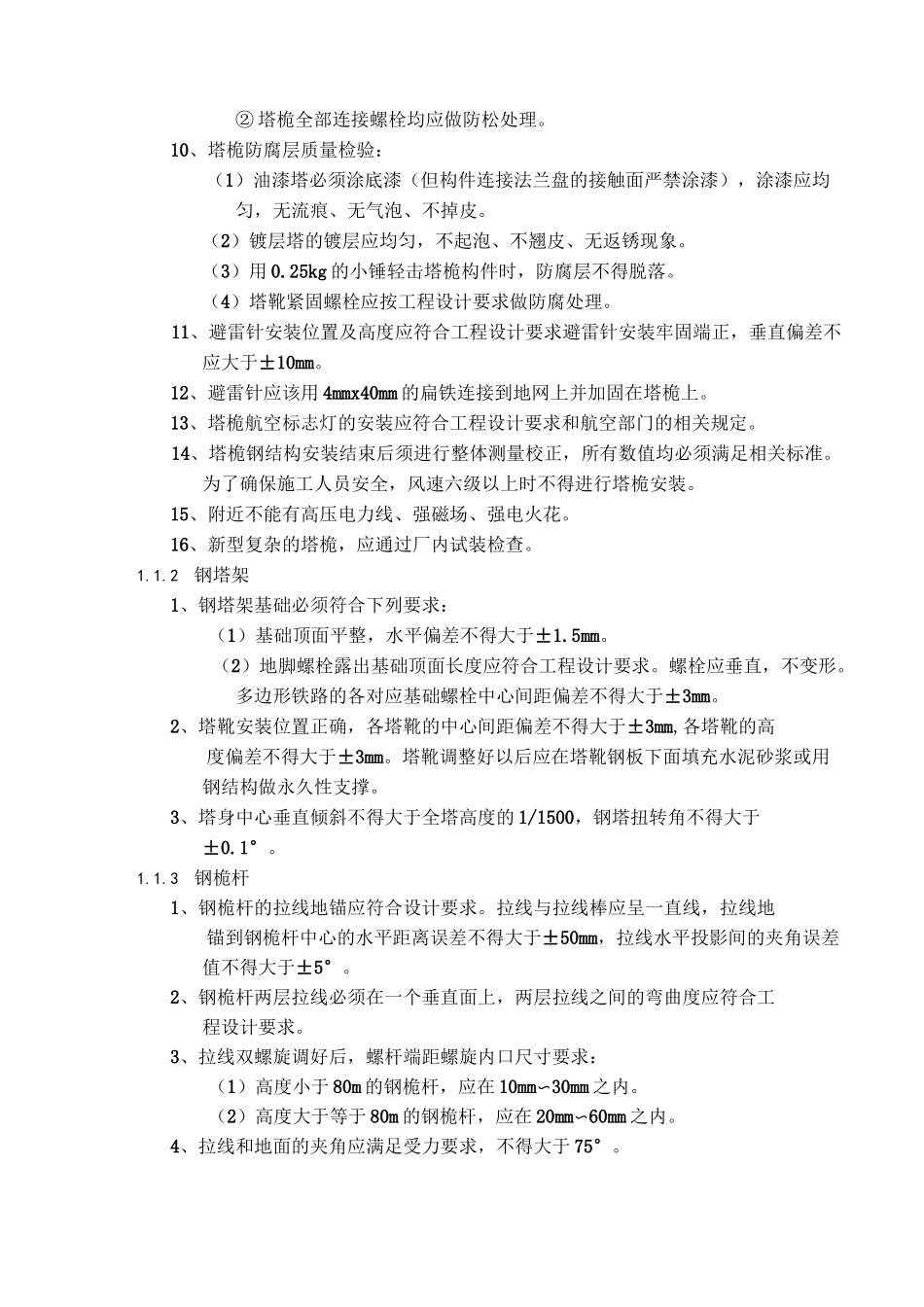

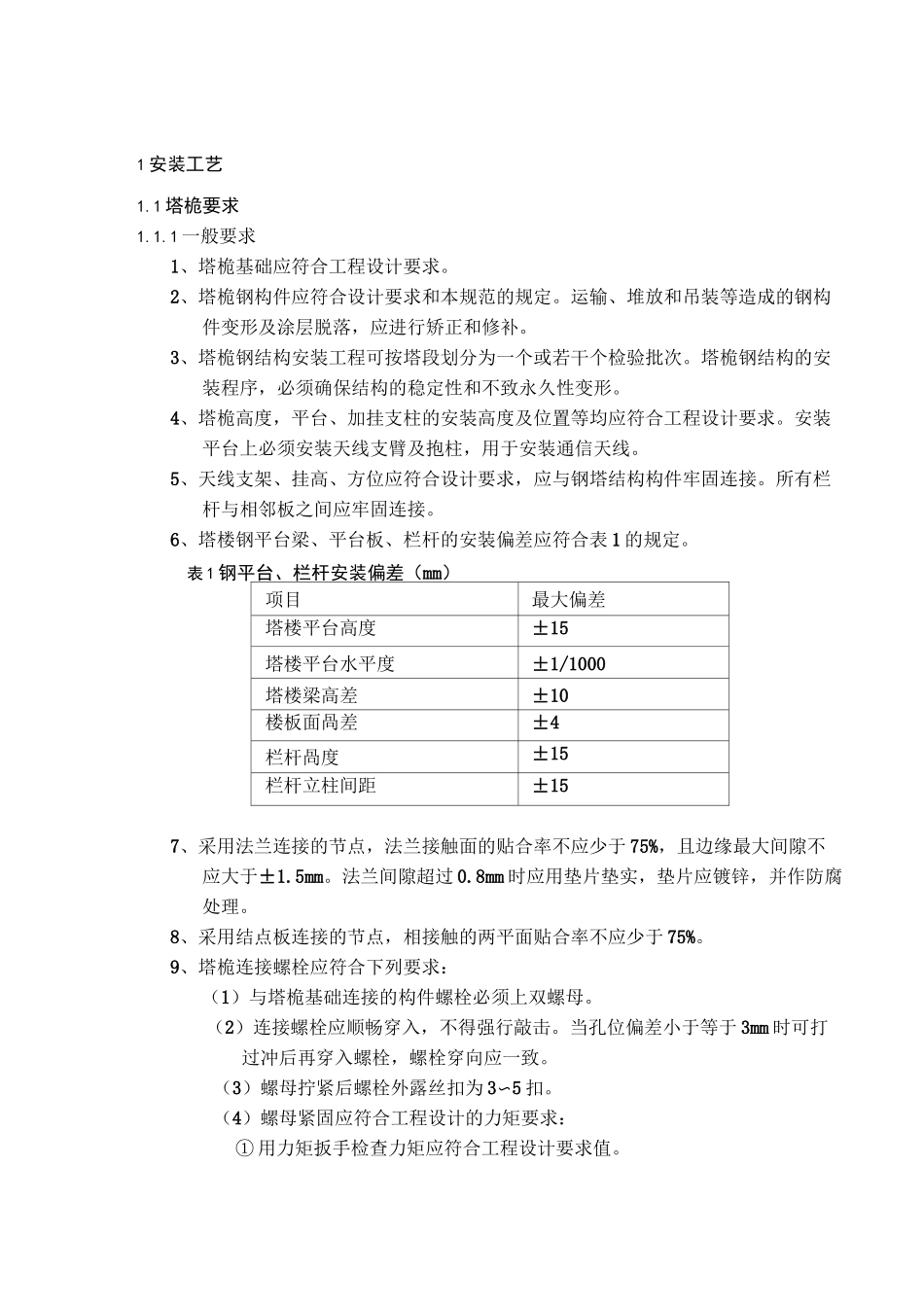

1 塔桅要求1
1 一般要求1、塔桅基础应符合工程设计要求
2、塔桅钢构件应符合设计要求和本规范的规定
运输、堆放和吊装等造成的钢构件变形及涂层脱落,应进行矫正和修补
3、塔桅钢结构安装工程可按塔段划分为一个或若干个检验批次
塔桅钢结构的安装程序,必须确保结构的稳定性和不致永久性变形
4、塔桅高度,平台、加挂支柱的安装高度及位置等均应符合工程设计要求
安装平台上必须安装天线支臂及抱柱,用于安装通信天线
5、天线支架、挂高、方位应符合设计要求,应与钢塔结构构件牢固连接
所有栏杆与相邻板之间应牢固连接
6、塔楼钢平台梁、平台板、栏杆的安装偏差应符合表 1 的规定
表 1 钢平台、栏杆安装偏差(mm)项目最大偏差塔楼平台高度±15塔楼平台水平度±1/1000塔楼梁高差±10楼板面咼差±4栏杆咼度±15栏杆立柱间距±157、采用法兰连接的节点,法兰接触面的贴合率不应少于 75%,且边缘最大间隙不应大于±1
法兰间隙超过 0
8mm 时应用垫片垫实,垫片应镀锌,并作防腐处理
8、采用结点板连接的节点,相接触的两平面贴合率不应少于 75%
9、塔桅连接螺栓应符合下列要求:(1)与塔桅基础连接的构件螺栓必须上双螺母
(2)连接螺栓应顺畅穿入,不得强行敲击
当孔位偏差小于等于 3mm 时可打过冲后再穿入螺栓,螺栓穿向应一致
(3)螺母拧紧后螺栓外露丝扣为 3〜5 扣
(4)螺母紧固应符合工程设计的力
