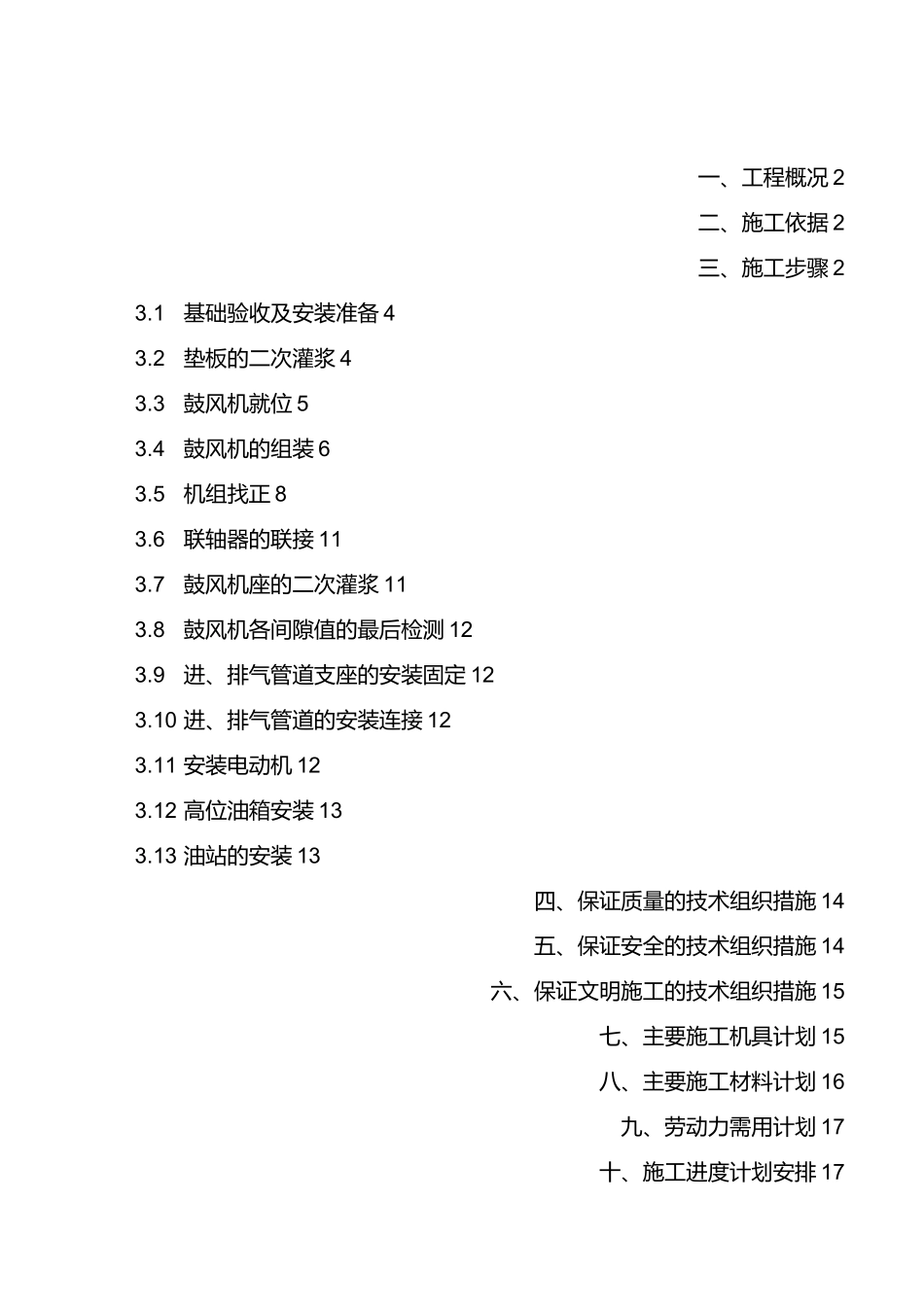

沙钢焦化四期化产及油库土建、设备安装调试工程离心鼓风机安装施工方案编制:审核:批准:二十三冶集团第二工程有限公司二 00 八年十二月一、工程概况 2二、施工依据 2三、施工步骤 23
1基础验收及安装准备 43
2垫板的二次灌浆 43
3鼓风机就位 53
4鼓风机的组装 63
5机组找正 83
6联轴器的联接 113
7鼓风机座的二次灌浆 113
8鼓风机各间隙值的最后检测 123
9进、排气管道支座的安装固定 123
10 进、排气管道的安装连接 123
11 安装电动机 123
12 高位油箱安装 133
13 油站的安装 13四、保证质量的技术组织措施 14五、保证安全的技术组织措施 14六、保证文明施工的技术组织措施 15七、主要施工机具计划 15八、主要施工材料计划 16九、劳动力需用计划 17十、施工进度计划安排 17一、工程概况沙钢焦化四期化产及油库土建、设备安装调试工程冷鼓工段鼓风机室内平面上配置了三台离心鼓风机,鼓风机型号为-,额定转速为,单台重约,配备电机功率(防爆型),输送介质为煤气
车间内配置了一台二的手动双梁起重机,用于设备的检修
油站台,布置在鼓风机室内平面上,单台重,润滑油肾型净油机台,布置在鼓风机室内平面上,单台重 O 咼位油箱台,安装标高在+,单台重 O 鼓风机水封槽(尺寸为 XX)共台,单台重,布置在鼓风机室外,安装底标高・
该三台离心鼓风机属大型风机,为散件出厂,运到安装现场装配安装,对安装技术要求精度高(主机、变速箱、偶合器、传动电机等主要部位的同轴度要求高),时间要求紧
为确保施工质量,满足施工进度要求,特编制本方案以指导施工作业
本方案未包括电气、仪表、自控系统等的安装调试
二、施工依据中冶焦耐工程有限公司提供的鼓风机室平面配置图
设备的随机相关资料
《压缩机、风机、泵安装工程施工及验收规范》(-)《机械设备安装工程施工及验收通用
