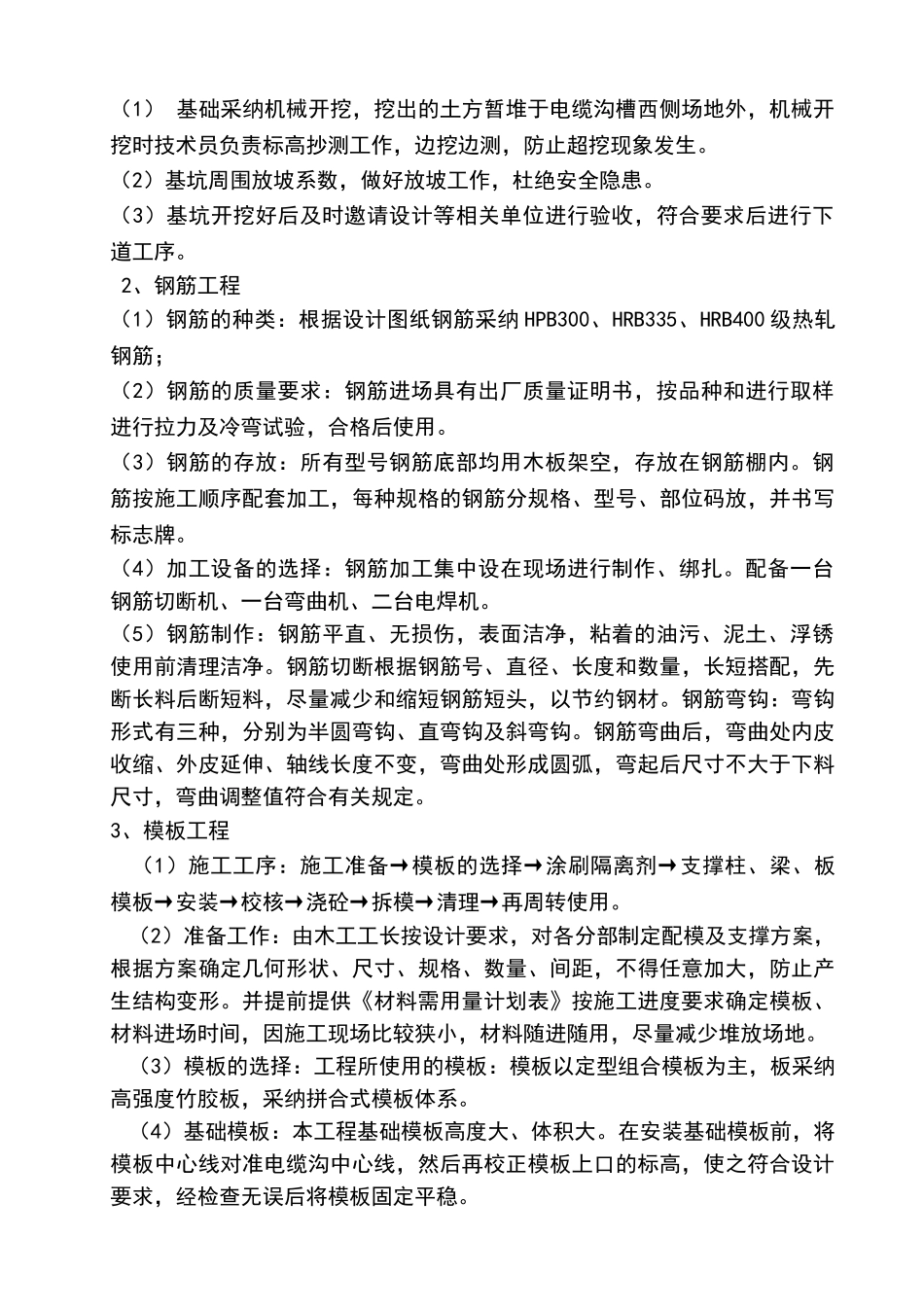

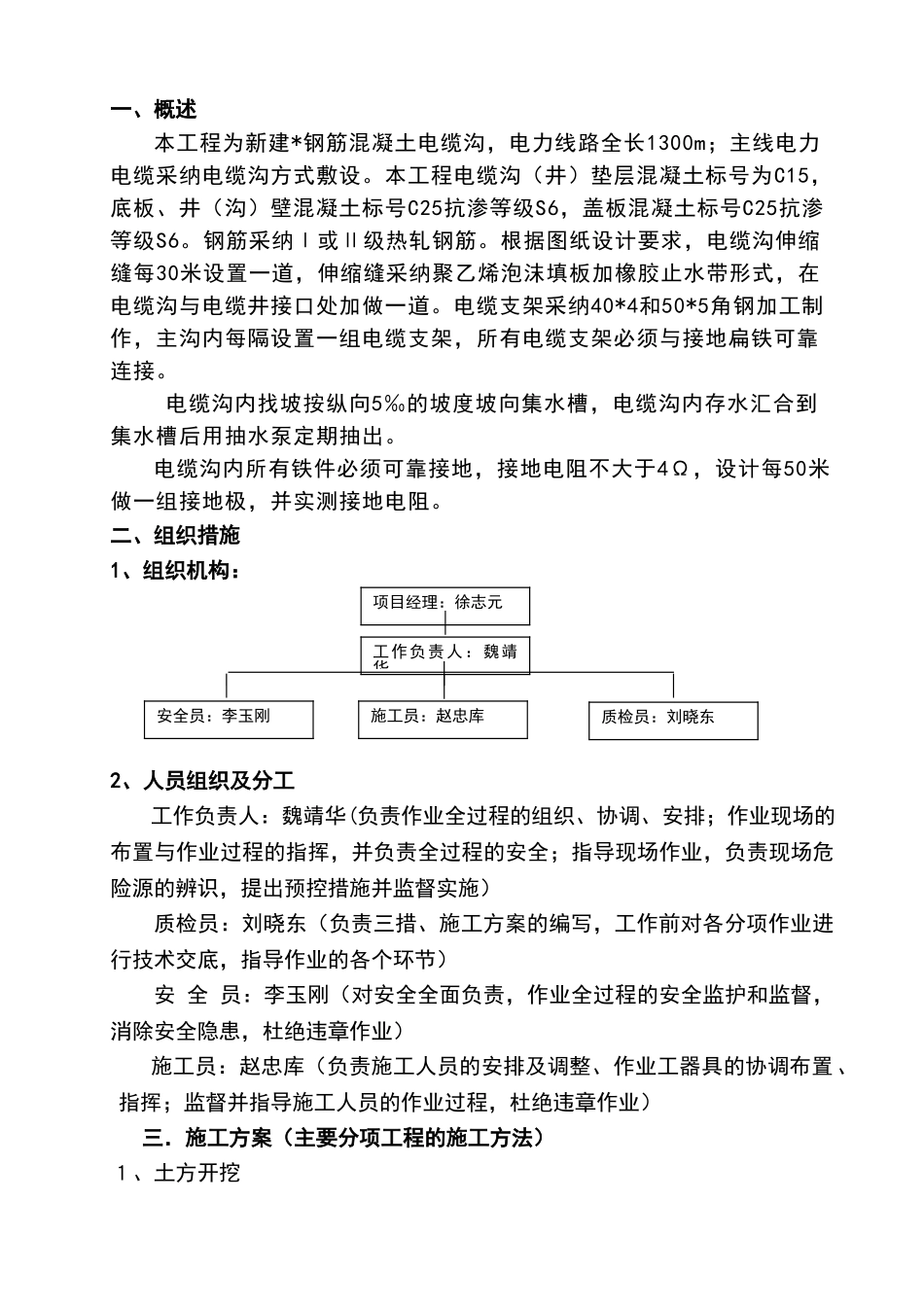

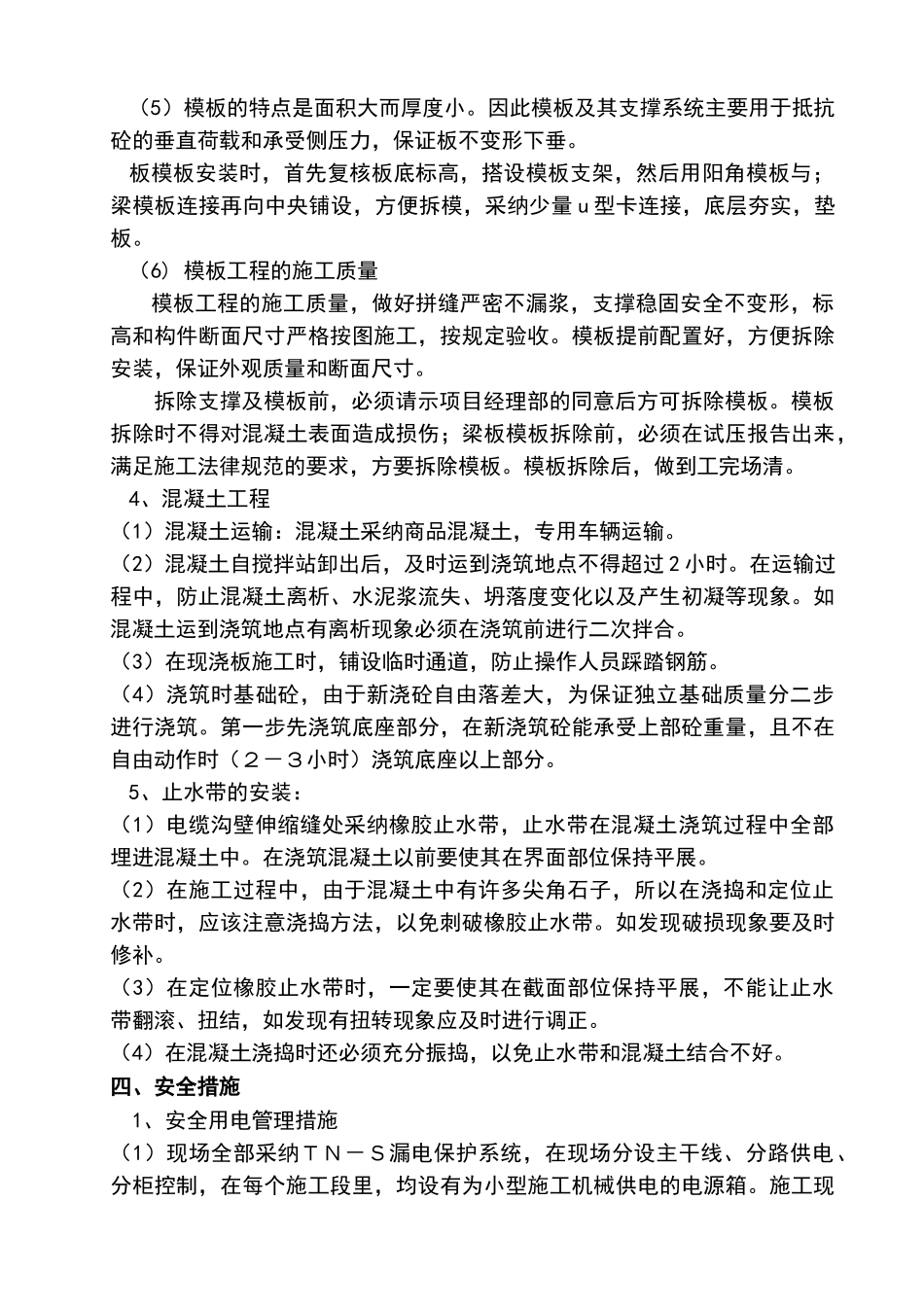

一、概述本工程为新建*钢筋混凝土电缆沟,电力线路全长1300m;主线电力电缆采纳电缆沟方式敷设。本工程电缆沟(井)垫层混凝土标号为C15,底板、井(沟)壁混凝土标号C25抗渗等级S6,盖板混凝土标号C25抗渗等级S6。钢筋采纳Ⅰ或Ⅱ级热轧钢筋。根据图纸设计要求,电缆沟伸缩缝每30米设置一道,伸缩缝采纳聚乙烯泡沫填板加橡胶止水带形式,在电缆沟与电缆井接口处加做一道。电缆支架采纳40*4和50*5角钢加工制作,主沟内每隔设置一组电缆支架,所有电缆支架必须与接地扁铁可靠连接。 电缆沟内找坡按纵向5‰的坡度坡向集水槽,电缆沟内存水汇合到集水槽后用抽水泵定期抽出。电缆沟内所有铁件必须可靠接地,接地电阻不大于4Ω,设计每50米做一组接地极,并实测接地电阻。二、组织措施1、组织机构:2、人员组织及分工工作负责人:魏靖华(负责作业全过程的组织、协调、安排;作业现场的布置与作业过程的指挥,并负责全过程的安全;指导现场作业,负责现场危险源的辨识,提出预控措施并监督实施)质检员:刘晓东(负责三措、施工方案的编写,工作前对各分项作业进行技术交底,指导作业的各个环节)安 全 员:李玉刚(对安全全面负责,作业全过程的安全监护和监督,消除安全隐患,杜绝违章作业) 施工员:赵忠库(负责施工人员的安排及调整、作业工器具的协调布置、指挥;监督并指导施工人员的作业过程,杜绝违章作业)三.施工方案(主要分项工程的施工方法)1、土方开挖项目经理:徐志元工作负责人:魏靖华安全员:李玉刚施工员:赵忠库质检员:刘晓东(1) 基础采纳机械开挖,挖出的土方暂堆于电缆沟槽西侧场地外,机械开挖时技术员负责标高抄测工作,边挖边测,防止超挖现象发生。(2)基坑周围放坡系数,做好放坡工作,杜绝安全隐患。(3)基坑开挖好后及时邀请设计等相关单位进行验收,符合要求后进行下道工序。 2、钢筋工程(1)钢筋的种类:根据设计图纸钢筋采纳 HPB300、HRB335、HRB400 级热轧钢筋;(2)钢筋的质量要求:钢筋进场具有出厂质量证明书,按品种和进行取样进行拉力及冷弯试验,合格后使用。(3)钢筋的存放:所有型号钢筋底部均用木板架空,存放在钢筋棚内。钢筋按施工顺序配套加工,每种规格的钢筋分规格、型号、部位码放,并书写标志牌。(4)加工设备的选择:钢筋加工集中设在现场进行制作、绑扎。配备一台钢筋切断机、一台弯曲机、二台电焊机。(5)钢筋制作:钢筋平直、无损伤,表面洁净,粘着的油污、泥土、浮锈使用前...
