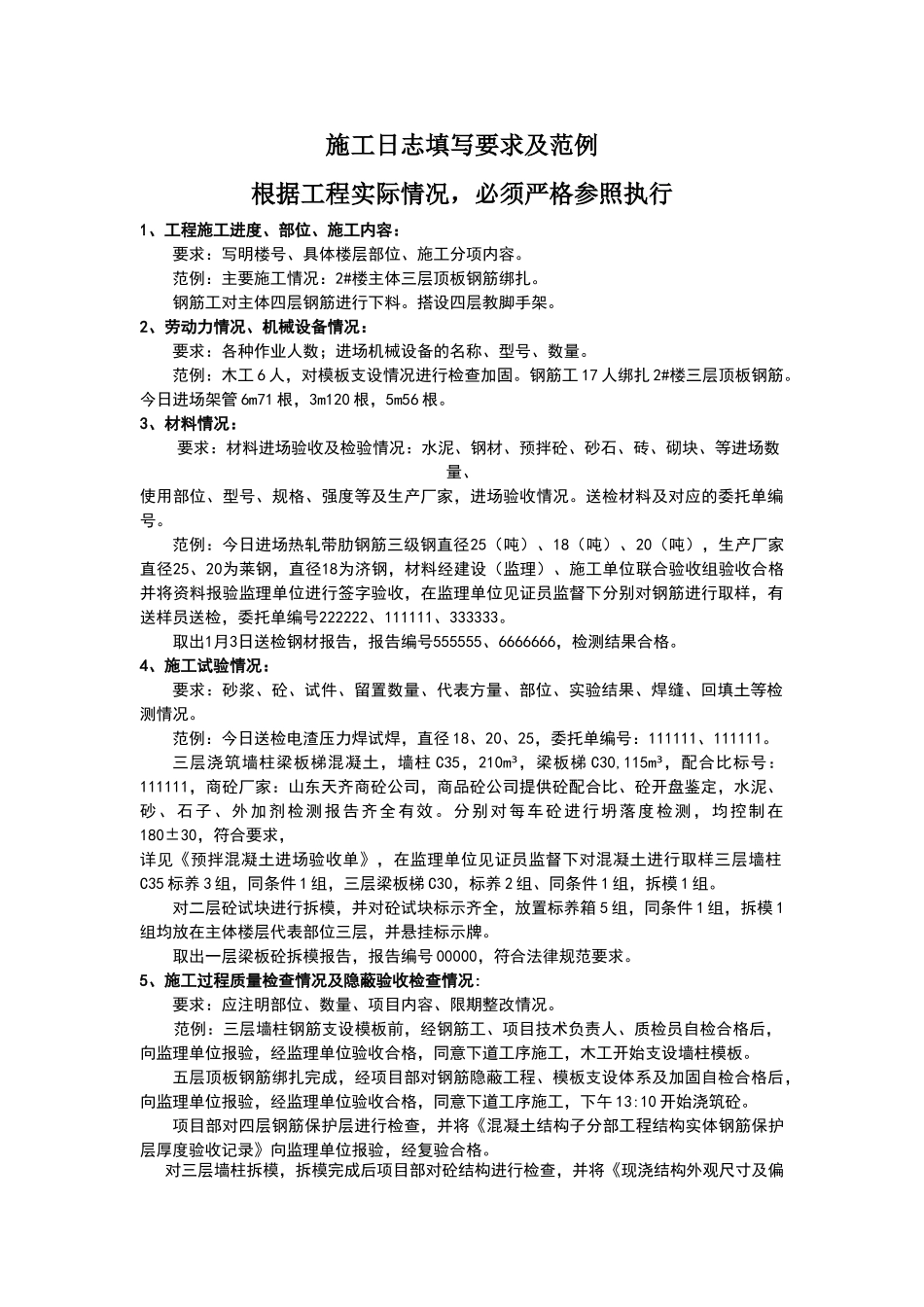

施工日志填写要求及范例根据工程实际情况,必须严格参照执行1、工程施工进度、部位、施工内容:要求:写明楼号、具体楼层部位、施工分项内容。范例:主要施工情况:2#楼主体三层顶板钢筋绑扎。钢筋工对主体四层钢筋进行下料。搭设四层教脚手架。2、劳动力情况、机械设备情况:要求:各种作业人数;进场机械设备的名称、型号、数量。范例:木工 6 人,对模板支设情况进行检查加固。钢筋工 17 人绑扎 2#楼三层顶板钢筋。今日进场架管 6m71 根,3m120 根,5m56 根。3、材料情况: 要求:材料进场验收及检验情况:水泥、钢材、预拌砼、砂石、砖、砌块、等进场数量、使用部位、型号、规格、强度等及生产厂家,进场验收情况。送检材料及对应的委托单编号。范例:今日进场热轧带肋钢筋三级钢直径25(吨)、18(吨)、20(吨),生产厂家直径25、20为莱钢,直径18为济钢,材料经建设(监理)、施工单位联合验收组验收合格并将资料报验监理单位进行签字验收,在监理单位见证员监督下分别对钢筋进行取样,有送样员送检,委托单编号222222、111111、333333。取出1月3日送检钢材报告,报告编号555555、6666666,检测结果合格。4、施工试验情况:要求:砂浆、砼、试件、留置数量、代表方量、部位、实验结果、焊缝、回填土等检测情况。范例:今日送检电渣压力焊试焊,直径 18、20、25,委托单编号:111111、111111。三层浇筑墙柱梁板梯混凝土,墙柱 C35,210m³,梁板梯 C30,115m³,配合比标号:111111,商砼厂家:山东天齐商砼公司,商品砼公司提供砼配合比、砼开盘鉴定,水泥、砂、石子、外加剂检测报告齐全有效。分别对每车砼进行坍落度检测,均控制在180±30,符合要求,详见《预拌混凝土进场验收单》,在监理单位见证员监督下对混凝土进行取样三层墙柱C35 标养 3 组,同条件 1 组,三层梁板梯 C30,标养 2 组、同条件 1 组,拆模 1 组。对二层砼试块进行拆模,并对砼试块标示齐全,放置标养箱 5 组,同条件 1 组,拆模 1组均放在主体楼层代表部位三层,并悬挂标示牌。取出一层梁板砼拆模报告,报告编号 00000,符合法律规范要求。5、施工过程质量检查情况及隐蔽验收检查情况:要求:应注明部位、数量、项目内容、限期整改情况。 范例:三层墙柱钢筋支设模板前,经钢筋工、项目技术负责人、质检员自检合格后,向监理单位报验,经监理单位验收合格,同意下道工序施工,木工开始支设墙柱模板。五层顶板钢筋绑扎完成,经项目部...
