工程施工日志 2#楼 鲁 JJ—039— 年 月 日 星期 天气 气温 风力 级, 风向/ 当日工程施工部位 当日工程施工内容 当日工程形象进度 1、当日施工进度及内容: 2、材料及设备进场情况:
3、原材料及施工试验情况:
4、工程质量检查验收情况:
5、基础、楼层放线抄测记录:
6、技术交底情况:
7、现场安全检查情况:
8、人员进场情况:

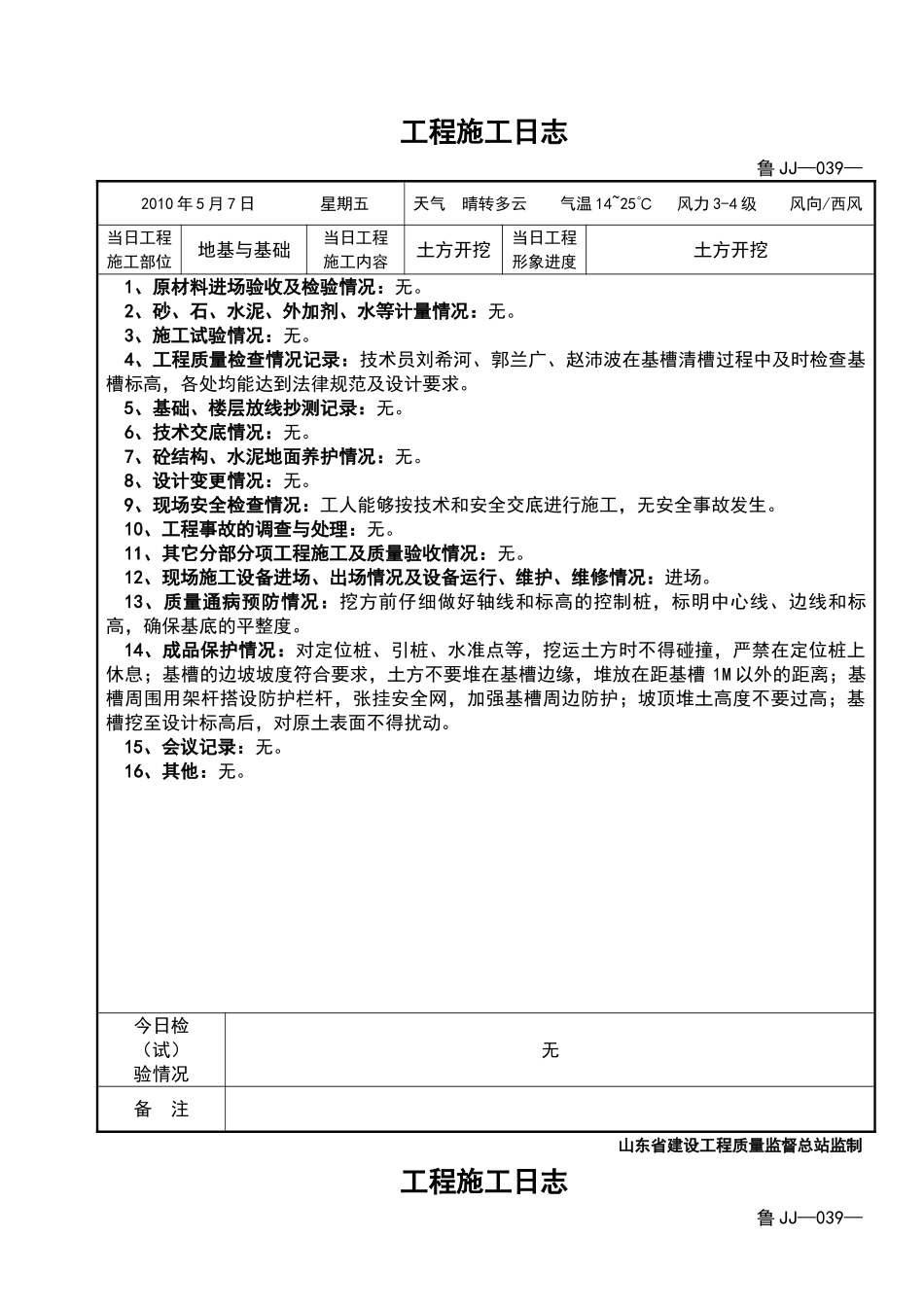

今日检(试)验情况备 注山东省建设工程质量监督总站监制工程施工日志鲁 JJ—039— 2010 年 5 月 7 日 星期五天气 晴转多云 气温 14~25℃ 风力 3-4 级 风向/西风当日工程施工部位地基与基础当日工程施工内容土方开挖当日工程形象进度土方开挖1、原材料进场验收及检验情况:无
2、砂、石、水泥、外加剂、水等计量情况:无
3、施工试验情况:无
4、工程质量检查情况记录:技术员刘希河、郭兰广、赵沛波在基槽清槽过程中及时检查基槽标高,各处均能达到法律规范及设计要求
5、基础、楼层放线抄测记录:无
6、技术交底情况:无
7、砼结构、水泥地面养护情况:无
8、设计变更情况:无
9、现场安全检查情况:工人能够按技术和安全交底进行施工,无安全事故发生
10、工程事故的调查与处理:无
11、其它分部分项工程施工及质量验收情况:无
12、现场施工设备进场、出场情况及设备运行、维护、维修情况:进场
13、质量通病预防情况:挖方前仔细做好轴线和标高的控制桩,标明中心线、边线和标高,确保基底的平整度
14、成品保护情况:对定位桩、引桩、水准点等,挖运土方时不得碰撞,严禁在定位桩上休息;基槽的边坡坡度符合要求,土方不要堆在基槽边缘,堆放在距基槽 1M 以外的距离;基槽周围用架杆搭设防护栏杆,张挂安全网,加强基槽周边防护;坡顶堆土高度不要过高;基槽挖至设计标高后,对原土表面不得扰动
15、会议记录:无
16、其他:无

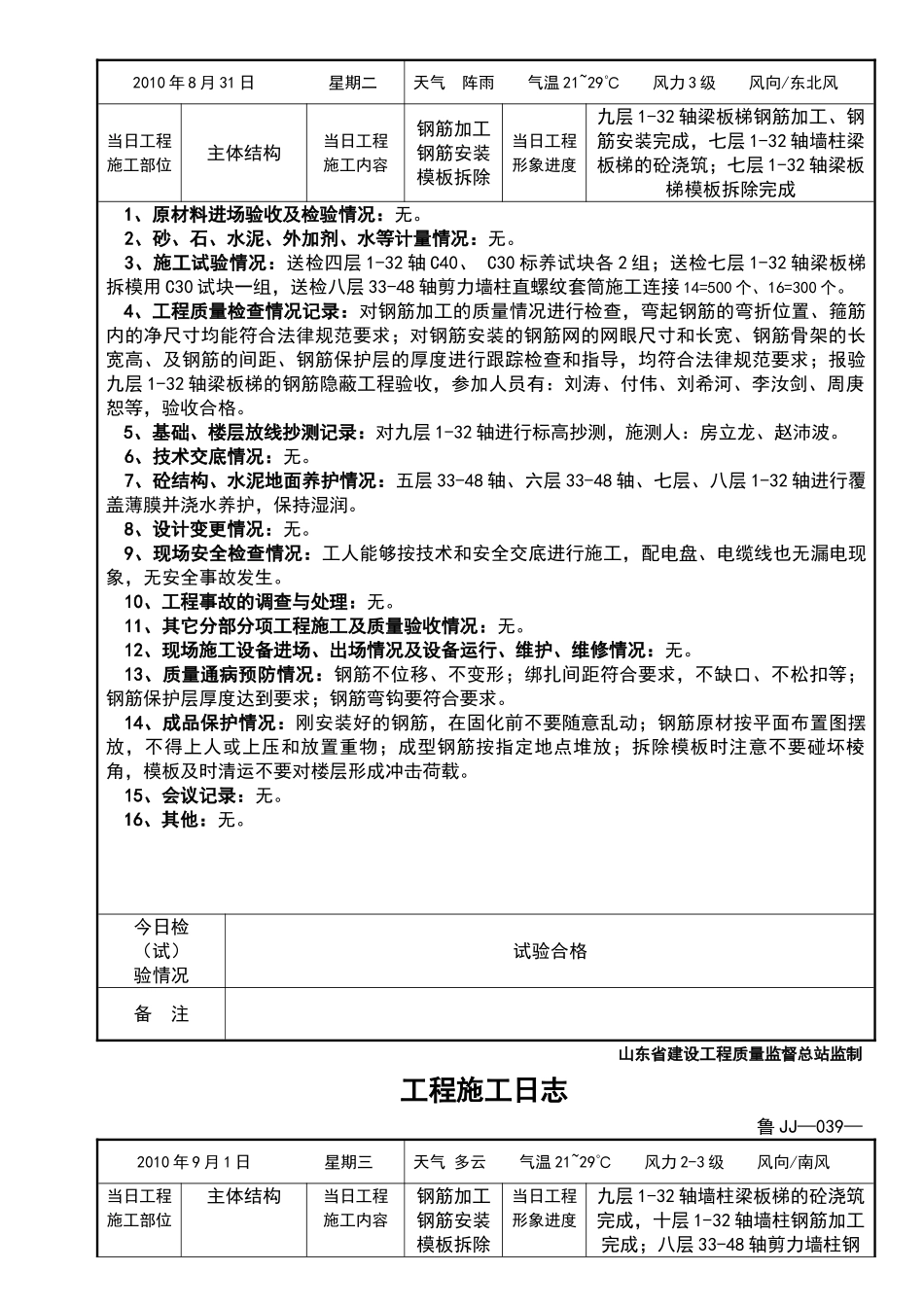

今日检(试)
