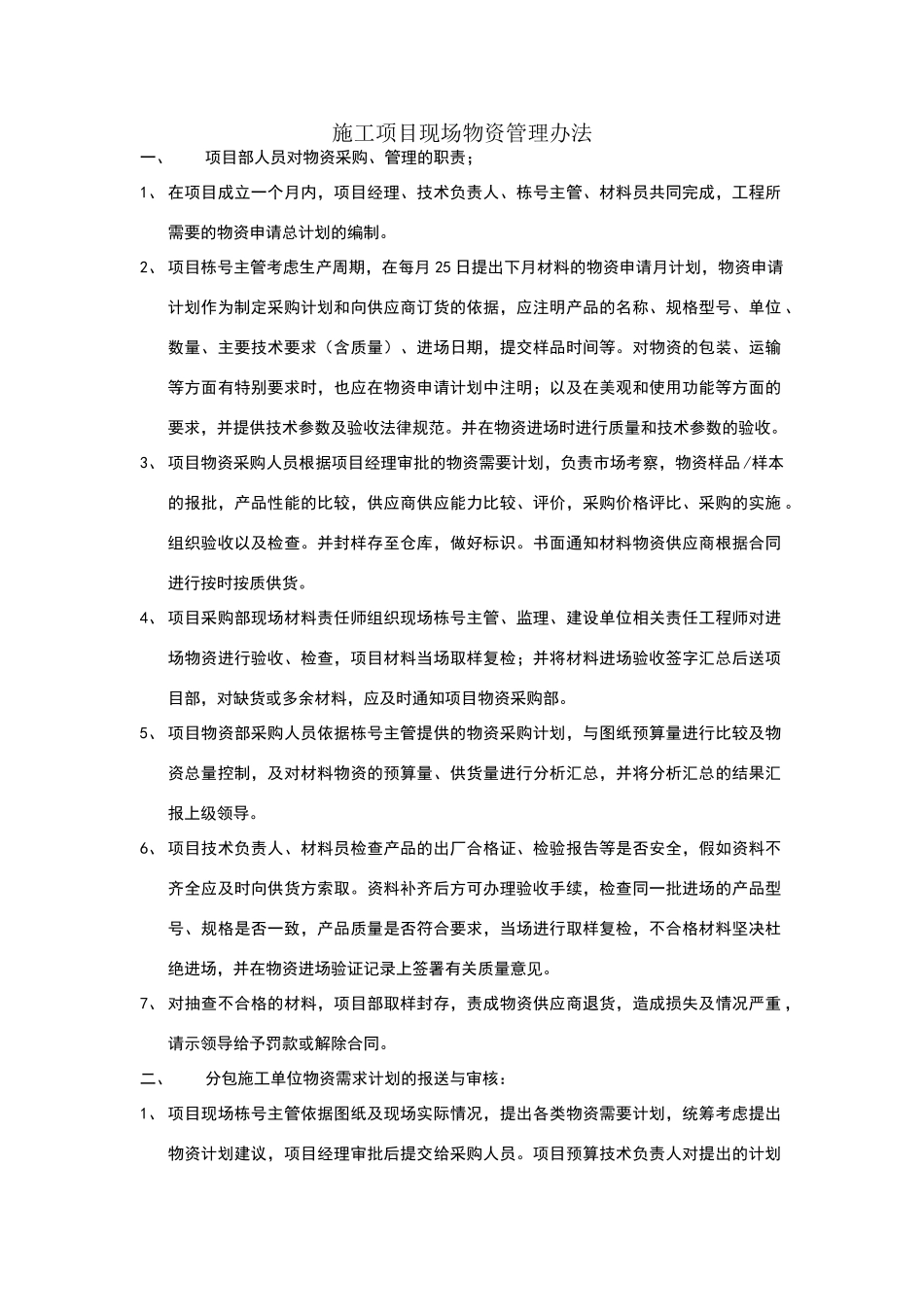

施工项目现场物资管理办法一、项目部人员对物资采购、管理的职责;1、 在项目成立一个月内,项目经理、技术负责人、栋号主管、材料员共同完成,工程所需要的物资申请总计划的编制
2、 项目栋号主管考虑生产周期,在每月 25 日提出下月材料的物资申请月计划,物资申请计划作为制定采购计划和向供应商订货的依据,应注明产品的名称、规格型号、单位 、数量、主要技术要求(含质量)、进场日期,提交样品时间等
对物资的包装、运输等方面有特别要求时,也应在物资申请计划中注明;以及在美观和使用功能等方面的要求,并提供技术参数及验收法律规范
并在物资进场时进行质量和技术参数的验收
3、 项目物资采购人员根据项目经理审批的物资需要计划,负责市场考察,物资样品 /样本的报批,产品性能的比较,供应商供应能力比较、评价,采购价格评比、采购的实施
组织验收以及检查
并封样存至仓库,做好标识
书面通知材料物资供应商根据合同进行按时按质供货
4、 项目采购部现场材料责任师组织现场栋号主管、监理、建设单位相关责任工程师对进场物资进行验收、检查,项目材料当场取样复检;并将材料进场验收签字汇总后送项目部,对缺货或多余材料,应及时通知项目物资采购部
5、 项目物资部采购人员依据栋号主管提供的物资采购计划,与图纸预算量进行比较及物资总量控制,及对材料物资的预算量、供货量进行分析汇总,并将分析汇总的结果汇报上级领导
6、 项目技术负责人、材料员检查产品的出厂合格证、检验报告等是否安全,假如资料不齐全应及时向供货方索取
资料补齐后方可办理验收手续,检查同一批进场的产品型号、规格是否一致,产品质量是否符合要求,当场进行取样复检,不合格材料坚决杜绝进场,并在物资进场验证记录上签署有关质量意见
7、 对抽查不合格的材料,项目部取样封存,责成物资供应商退货,造成损失及情况严重 ,请示领导给予罚款或解除合同

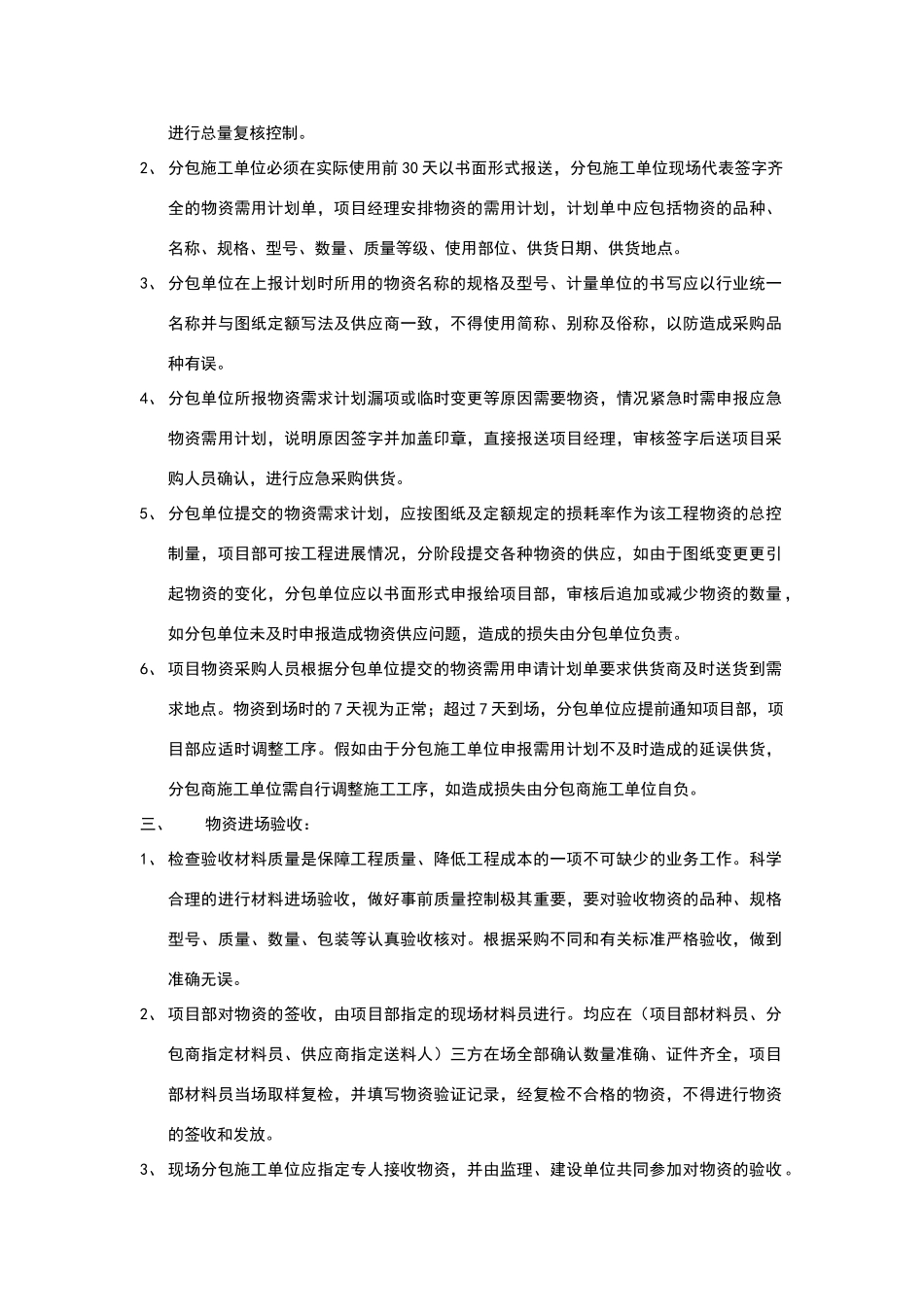

二、分包施工单位物资需求计划的
