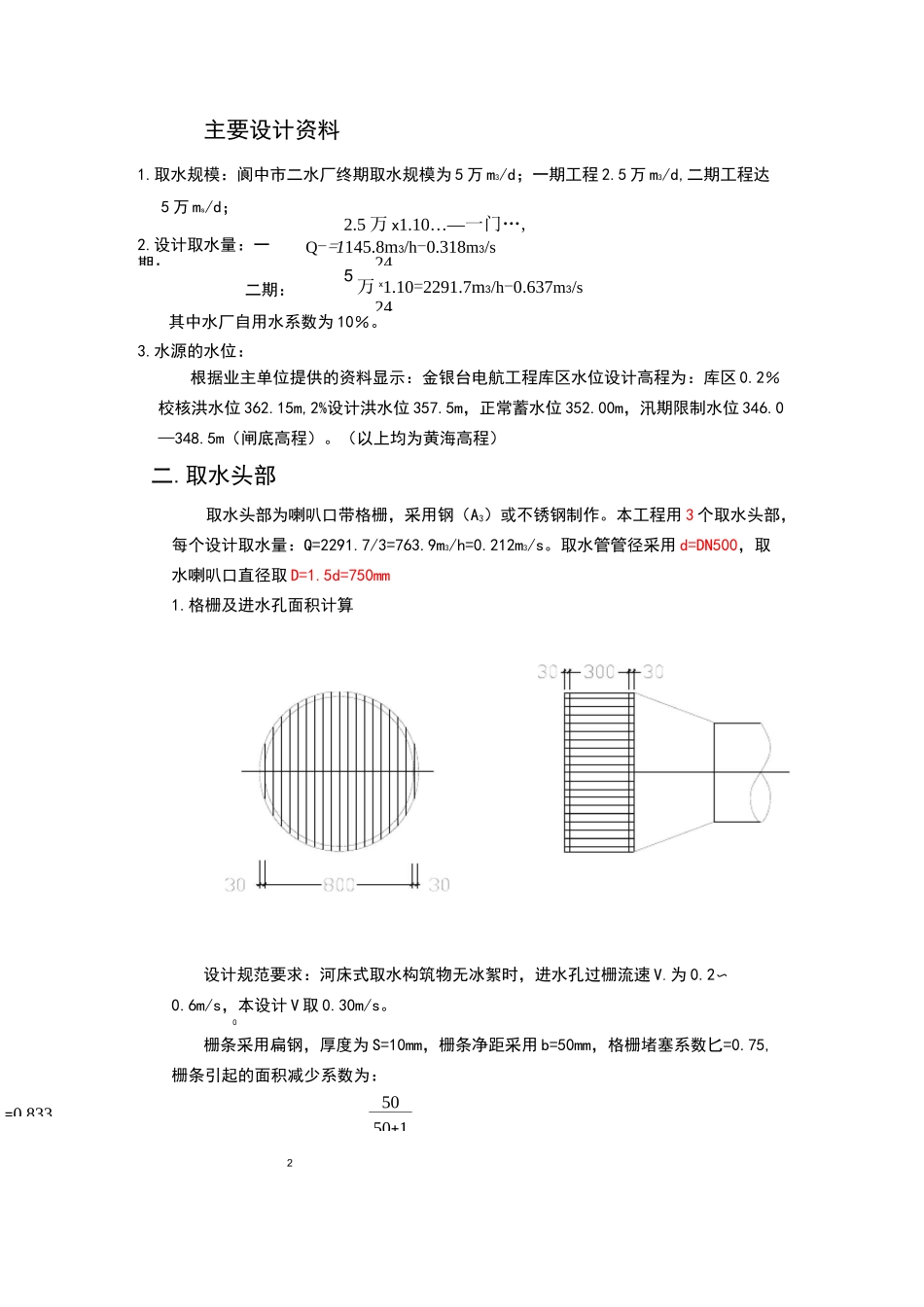

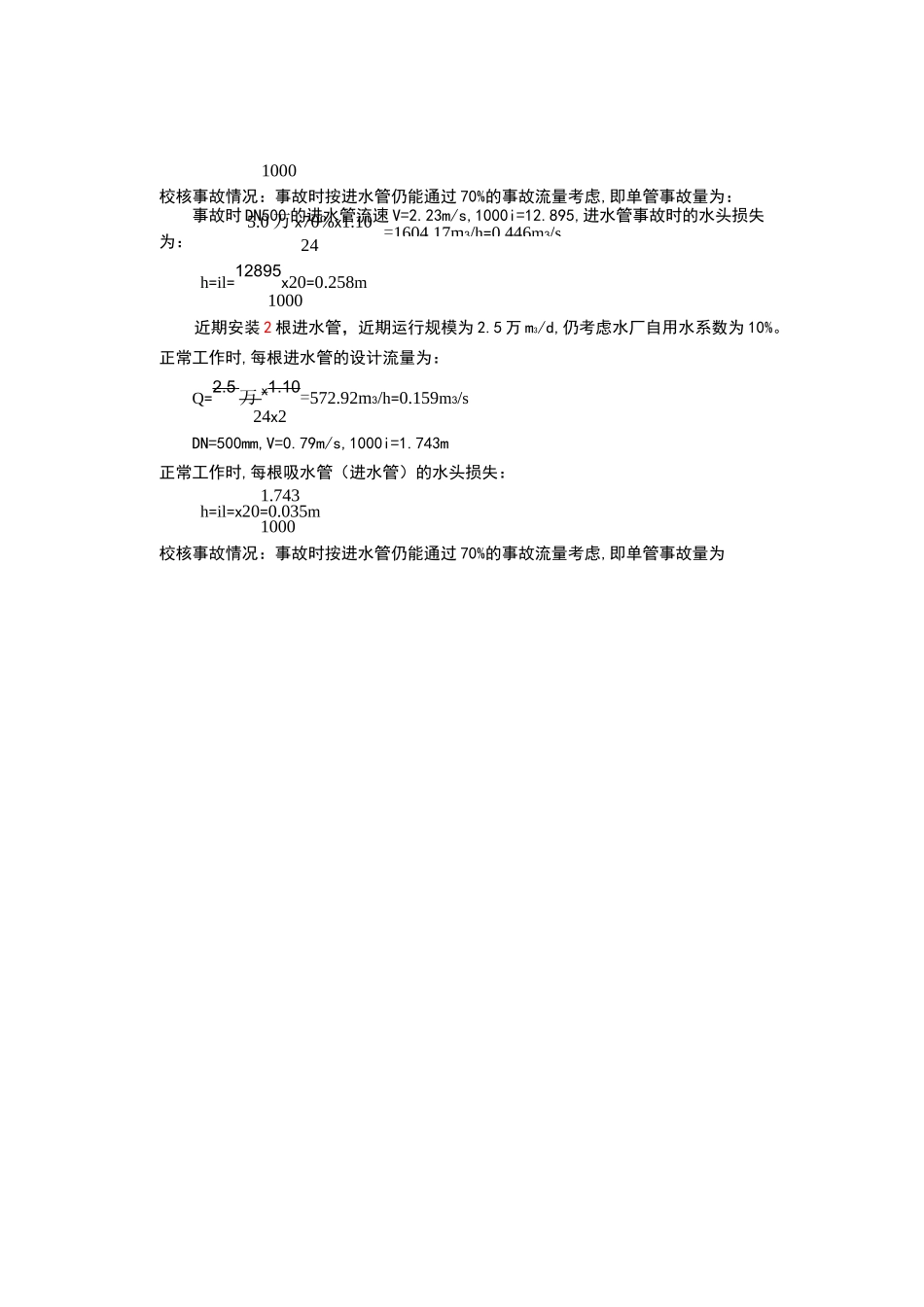

5050+12=0.833主要设计资料1.取水规模:阆中市二水厂终期取水规模为 5 万 m3/d;一期工程 2.5 万 m3/d,二期工程达5 万 ms/d;2.5 万 x1.10…—一门…,2.设计取水量:一期:Q-=1145.8m3/h-0.318m3/s24二期:5 万 x1.10=2291.7m3/h-0.637m3/s24其中水厂自用水系数为 10%。3.水源的水位:根据业主单位提供的资料显示:金银台电航工程库区水位设计高程为:库区 0.2%校核洪水位 362.15m,2%设计洪水位 357.5m,正常蓄水位 352.00m,汛期限制水位 346.0—348.5m(闸底高程)。(以上均为黄海高程)二.取水头部取水头部为喇叭口带格栅,采用钢(A3)或不锈钢制作。本工程用 3 个取水头部,每个设计取水量:Q=2291.7/3=763.9m3/h=0.212m3/s。取水管管径采用 d=DN500,取水喇叭口直径取 D=1.5d=750mm1.格栅及进水孔面积计算设计规范要求:河床式取水构筑物无冰絮时,进水孔过栅流速 V。为 0.2〜0.6m/s,本设计 V 取 0.30m/s。0栅条采用扁钢,厚度为 S=10mm,栅条净距采用 b=50mm,格栅堵塞系数匕=0.75,栅条引起的面积减少系数为:05.0 万 x70%x1.1024=1604.17m3/h=0.446m3/s1000校核事故情况:事故时按进水管仍能通过 70%的事故流量考虑,即单管事故量为:事故时 DN500 的进水管流速 V=2.23m/s,1000i=12.895,进水管事故时的水头损失为:h=il=12895x20=0.258m1000近期安装 2 根进水管,近期运行规模为 2.5 万 m3/d,仍考虑水厂自用水系数为 10%。正常工作时,每根进水管的设计流量为:Q=2.5 万 x1.10=572.92m3/h=0.159m3/s24x2DN=500mm,V=0.79m/s,1000i=1.743m正常工作时,每根吸水管(进水管)的水头损失:1.743h=il=x20=0.035m1000校核事故情况:事故时按进水管仍能通过 70%的事故流量考虑,即单管事故量为2.5 万 x70%x1.1024=802.08m3/h=0.223m3/s—期:Q=二期:Q'=事故时 DN500 的进水管流速 V=1.11m/s,1000i=3.266,进水管事故时的水头损失为:h=il=3266x20=0.062m1000四.取水泵房的设计流量与扬程1. 设计流量25 万?10=1145^m3/h=0318m3/s響=2291.7m3/h=O.637m3/s2.设计扬程近期采用两用—备,按最高日平均时水量 1145.8/2=572.9m3/h①泵所需静扬程 HST水库枯水位高程为 344.5m水厂清水池的池底标高暂定为 363.5m(地面标高 368.5m),则配水井最高水位标高估计为 373.5m(估计 10m 水损)。所以水泵所需静扬程:H=373.5-344.5=29mST②水泵房至水厂配水井间原水输水管的水头损失 h 输输近期采...
