1高速公路工程雨季施工方案本工程开工日期为 2018 年 4 月 15 日,2019 年 6 月 1 日计划竣工,跨越一个冬季和两个雨季
由于在项目实施过程中不安排冬季施工,故只应将雨季施工纳入施工总体计划安排中,合理安排施工部位,划分工序衔接,既保证施工总体计划不受冬、雨季施工影响,又做到合理避开冬、雨季施工,保证施工质量
1 雨季施工措施本工程地势较低,易于积水,因此,雨季施工主要以预防为主,采取防雨措施及加强排水手段
为使工程顺利进行,不耽误工期,及时收集气象信息,详细调查并掌握当地水文资料,做好施工中的防雨措施,对职工进行雨季施工和防汛抗洪教育
1、确保信息畅通
搞好施工企业的信息化管理,信息化是末来企业科学管理的重要部分,由于夏季施工暴风雨等恶劣天气的不确定性和突发性,对破坏程度难以进行预测,需要加强对气象信息的控制管理,及时采取有效的安全措施,加强防范
2、防护的全面性
施工现场涉及面较广,包括各部分现场和临时设施的安全防护以及全部人员的安全,因此在制定安全措施时一定要全面细致周到,不可因事小而不为,以留有隐患,带来损失
3、科学组织施工

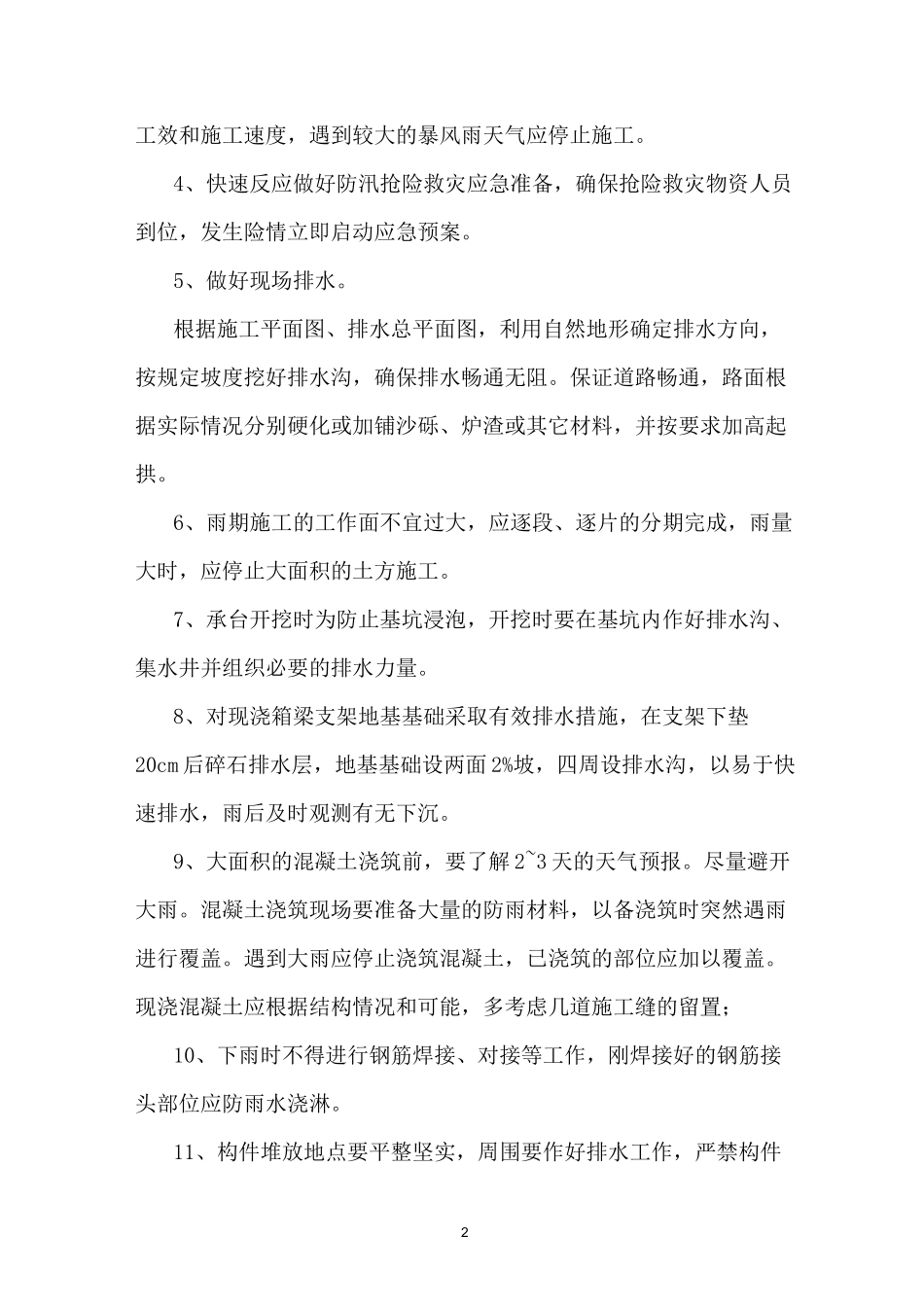

编制施工组织设计时充分考虑雨期施工的特点,将不宜在雨季施工的工程提前或延后安排,根据天气合理搞好室内外作业安排,风雨天气尽量安排在室内施工作业,搞好工序穿插,提高2工效和施工速度,遇到较大的暴风雨天气应停止施工
4、快速反应做好防汛抢险救灾应急准备,确保抢险救灾物资人员到位,发生险情立即启动应急预案
5、做好现场排水
根据施工平面图、排水总平面图,利用自然地形确定排水方向,按规定坡度挖好排水沟,确保排水畅通无阻
保证道路畅通,路面根据实际情况分别硬化或加铺沙砾、炉渣或其它材料,并按要求加高起拱
6、雨期施工的工作面不宜过大,应逐段、逐片的分期完成,雨量大时,应停止大面积的土方施工

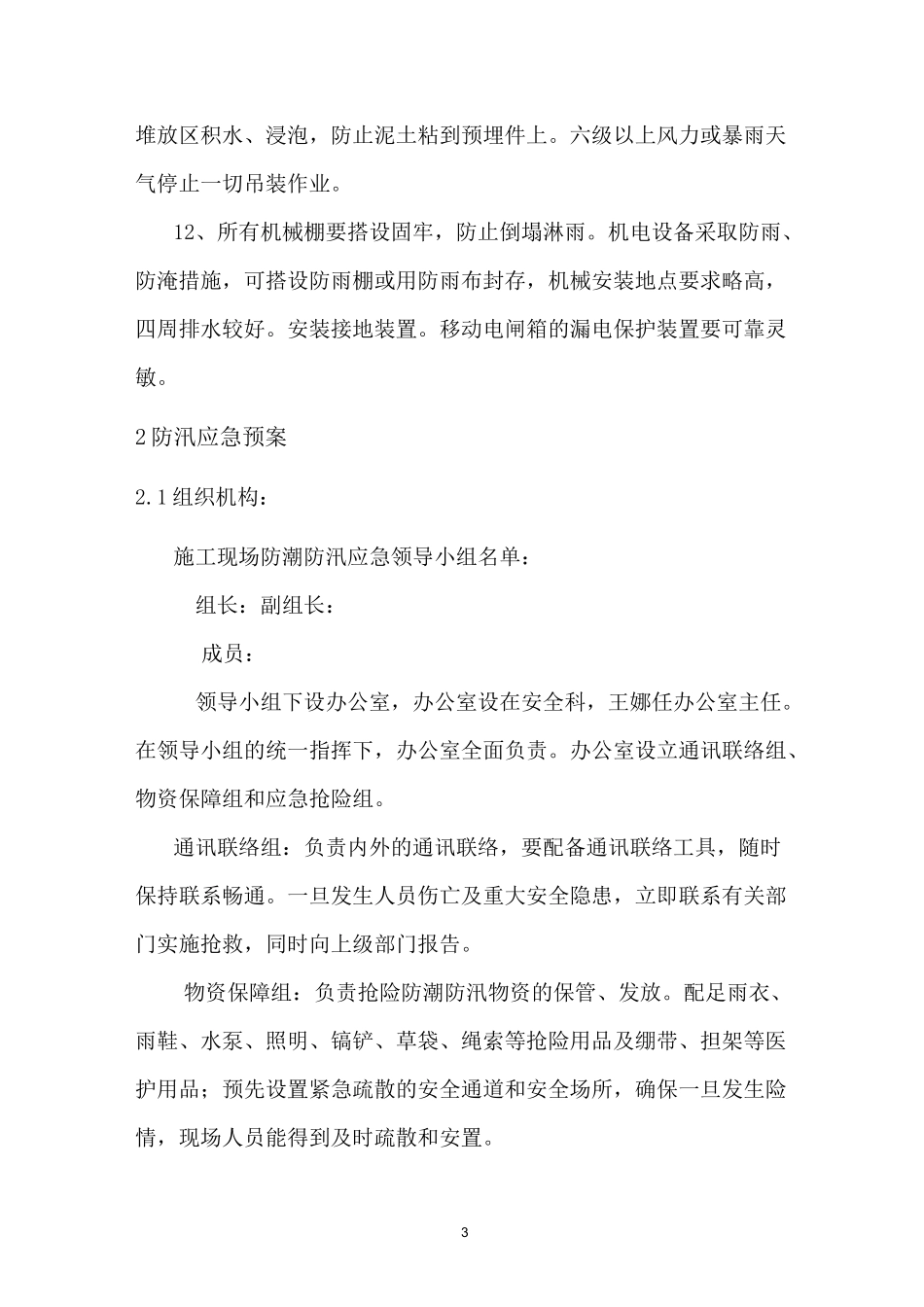

7、承台开挖时为防止基坑浸泡,开挖时要在基坑内
