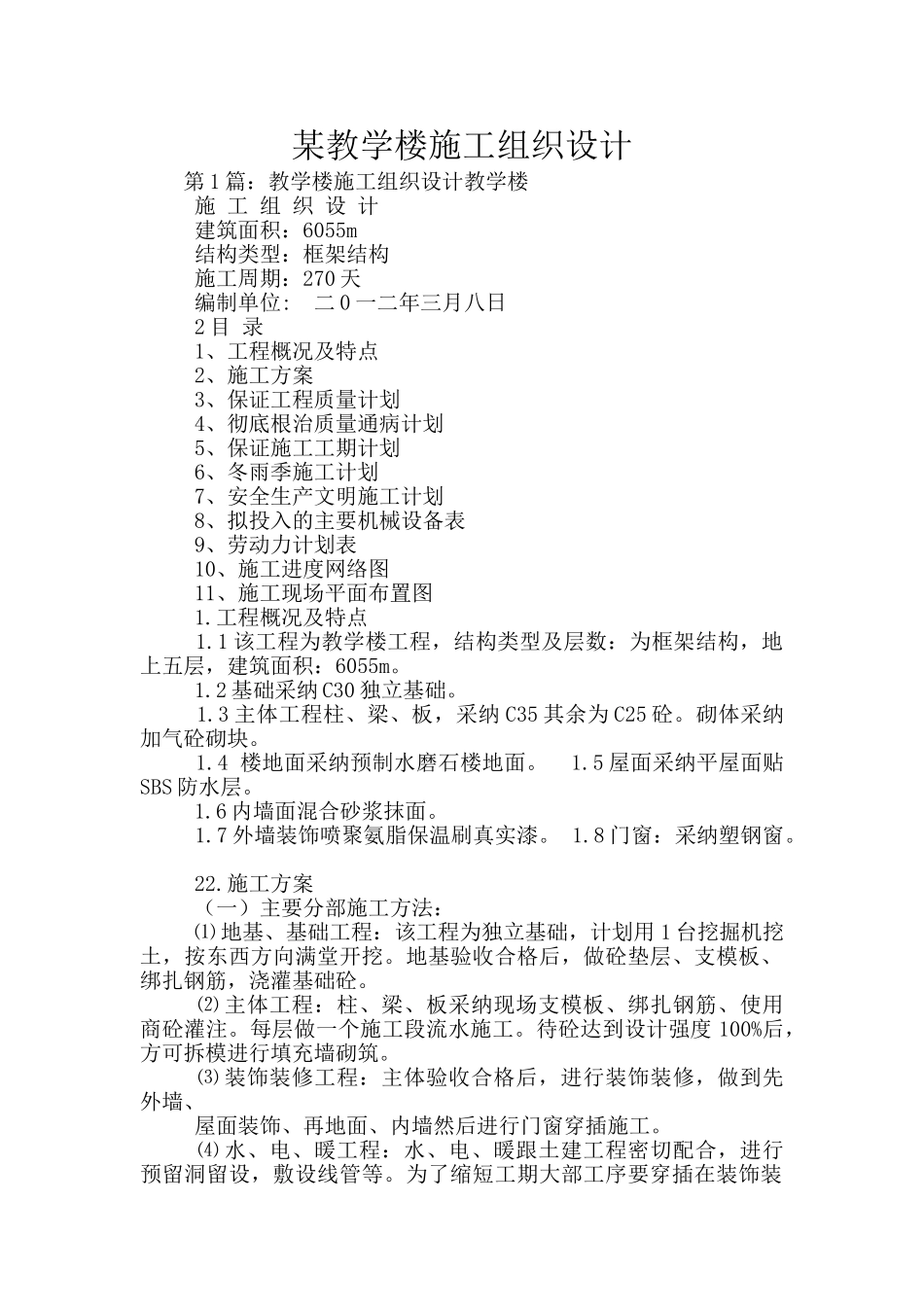

某教学楼施工组织设计 第 1 篇:教学楼施工组织设计教学楼 施 工 组 织 设 计 建筑面积:6055m 结构类型:框架结构 施工周期:270 天 编制单位: 二 0 一二年三月八日 2 目 录 1、工程概况及特点 2、施工方案 3、保证工程质量计划 4、彻底根治质量通病计划 5、保证施工工期计划 6、冬雨季施工计划 7、安全生产文明施工计划 8、拟投入的主要机械设备表 9、劳动力计划表 10、施工进度网络图 11、施工现场平面布置图 1
工程概况及特点 1
1 该工程为教学楼工程,结构类型及层数:为框架结构,地上五层,建筑面积:6055m
2 基础采纳 C30 独立基础
3 主体工程柱、梁、板,采纳 C35 其余为 C25 砼
砌体采纳加气砼砌块
4 楼地面采纳预制水磨石楼地面
5 屋面采纳平屋面贴SBS 防水层
6 内墙面混合砂浆抹面
7 外墙装饰喷聚氨脂保温刷真实漆
8 门窗:采纳塑钢窗
施工方案 (一)主要分部施工方法: ⑴ 地基、基础工程:该工程为独立基础,计划用 1 台挖掘机挖土,按东西方向满堂开挖
地基验收合格后,做砼垫层、支模板、绑扎钢筋,浇灌基础砼
⑵ 主体工程:柱、梁、板采纳现场支模板、绑扎钢筋、使用商砼灌注
每层做一个施工段流水施工
待砼达到设计强度 100%后,方可拆模进行填充墙砌筑
⑶ 装饰装修工程:主体验收合格后,进行装饰装修,做到先外墙、 屋面装饰、再地面、内墙然后进行门窗穿插施工
⑷ 水、电、暖工程:水、电、暖跟土建工程密切配合,进行预留洞留设,敷设线管等
为了缩短工期大部工序要穿插在装饰装修工程中

(二)技术措施: 2
1 施工计划工期: 2
1 该工程计划于 2024 年 3 月 22 日开工,2024 年 12 月 22日竣工
2 模板工程: 2

1 模板支设应牢固
