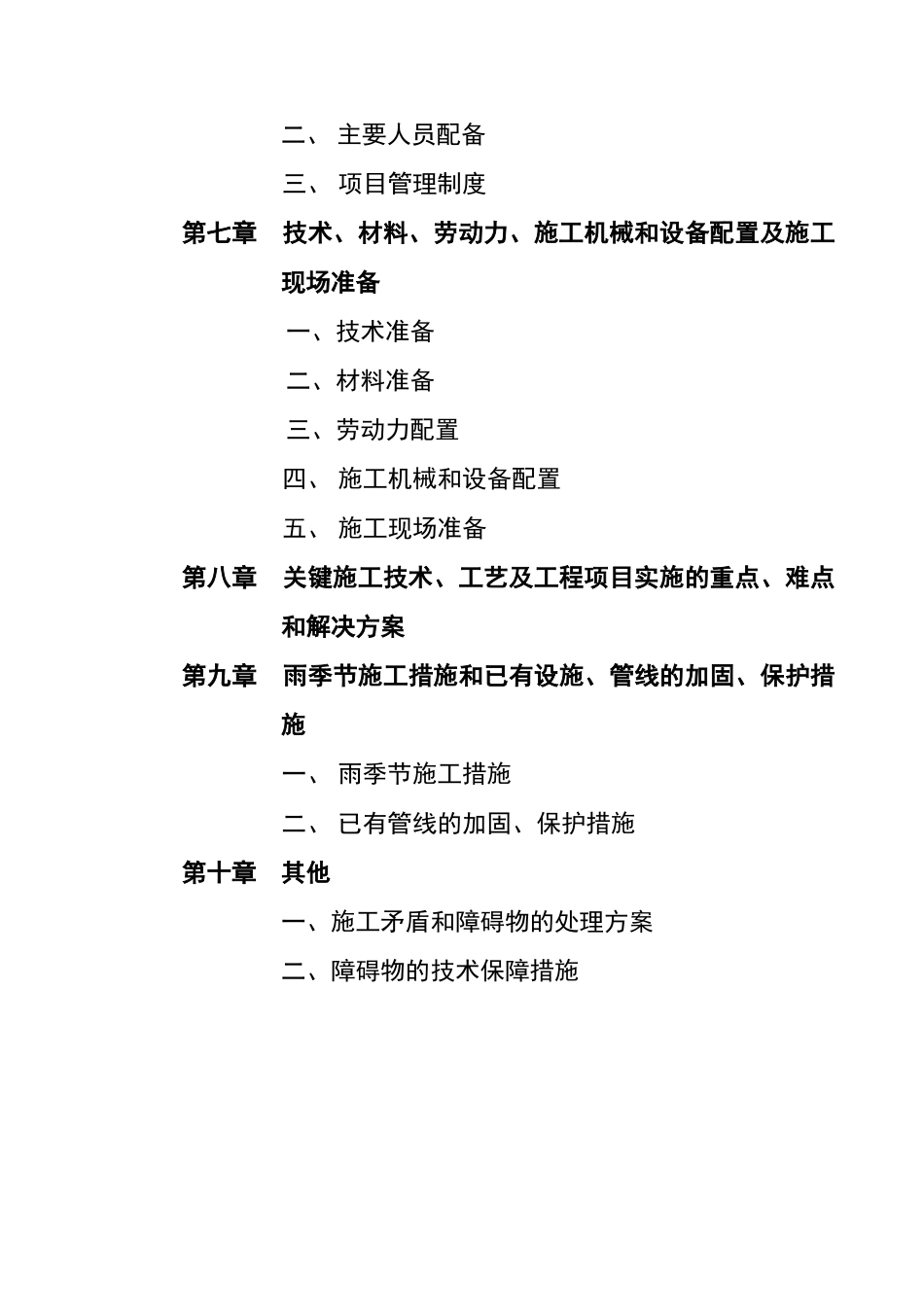

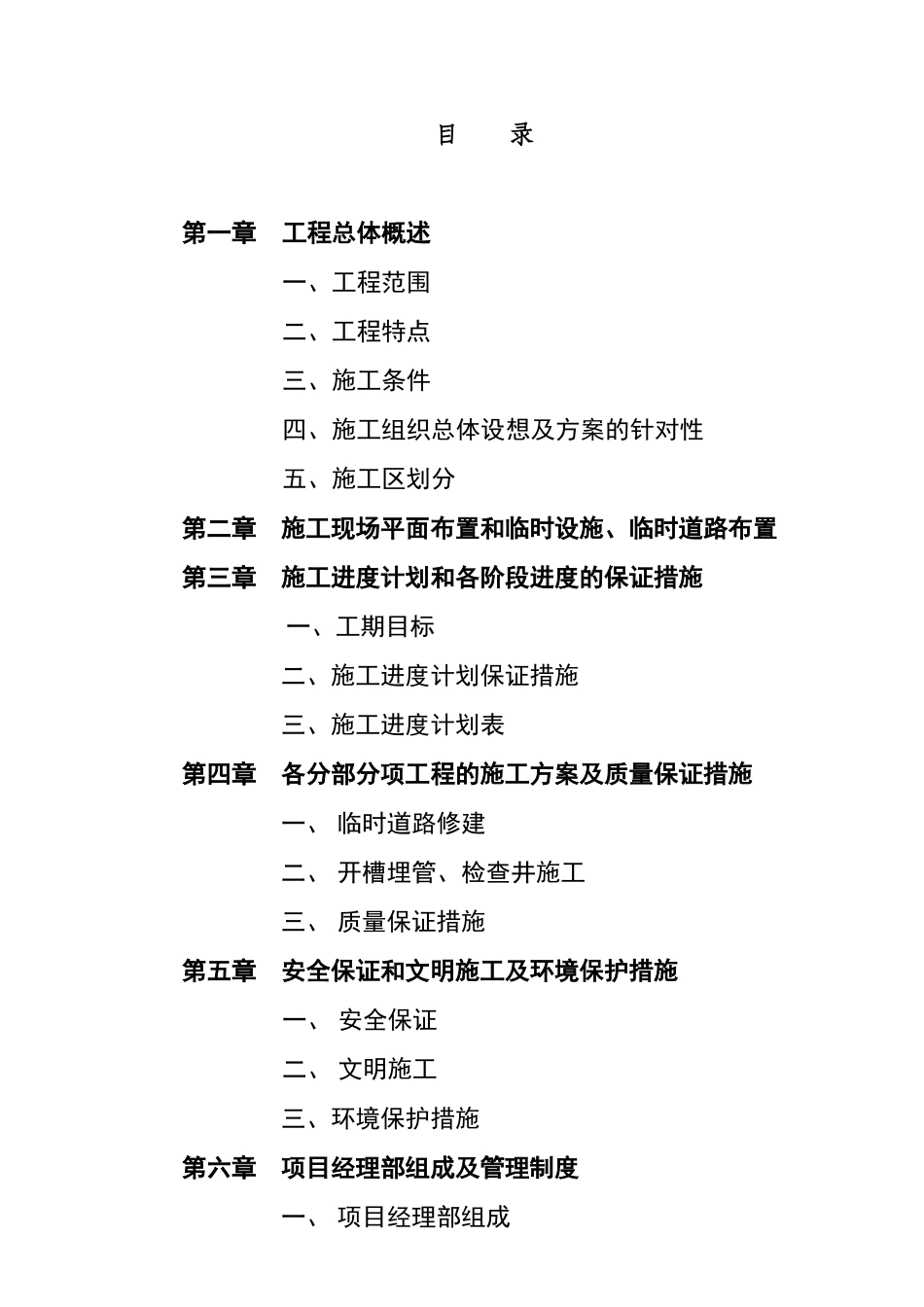

目 录第一章工程总体概述一、工程范围二、工程特点三、施工条件四、施工组织总体设想及方案的针对性五、施工区划分第二章 施工现场平面布置和临时设施、临时道路布置第三章 施工进度计划和各阶段进度的保证措施一、工期目标二、施工进度计划保证措施三、施工进度计划表第四章 各分部分项工程的施工方案及质量保证措施一、 临时道路修建二、 开槽埋管、检查井施工三、 质量保证措施第五章 安全保证和文明施工及环境保护措施一、 安全保证二、 文明施工三、环境保护措施第六章 项目经理部组成及管理制度一、 项目经理部组成二、 主要人员配备三、 项目管理制度第七章 技术、材料、劳动力、施工机械和设备配置及施工现场准备一、技术准备二、材料准备三、劳动力配置四、 施工机械和设备配置五、 施工现场准备第八章 关键施工技术、工艺及工程项目实施的重点、难点和解决方案第九章 雨季节施工措施和已有设施、管线的加固、保护措施一、 雨季节施工措施二、 已有管线的加固、保护措施第十章 其他一、施工矛盾和障碍物的处理方案二、障碍物的技术保障措施第一章 工程总体概述一、工程范围本工程为盐城市城东污水处理厂筹建处城东污水处理厂范公路污水管道工程第一标段,工程范围盐城市火车站地段范公路(建军东路至世纪大道)

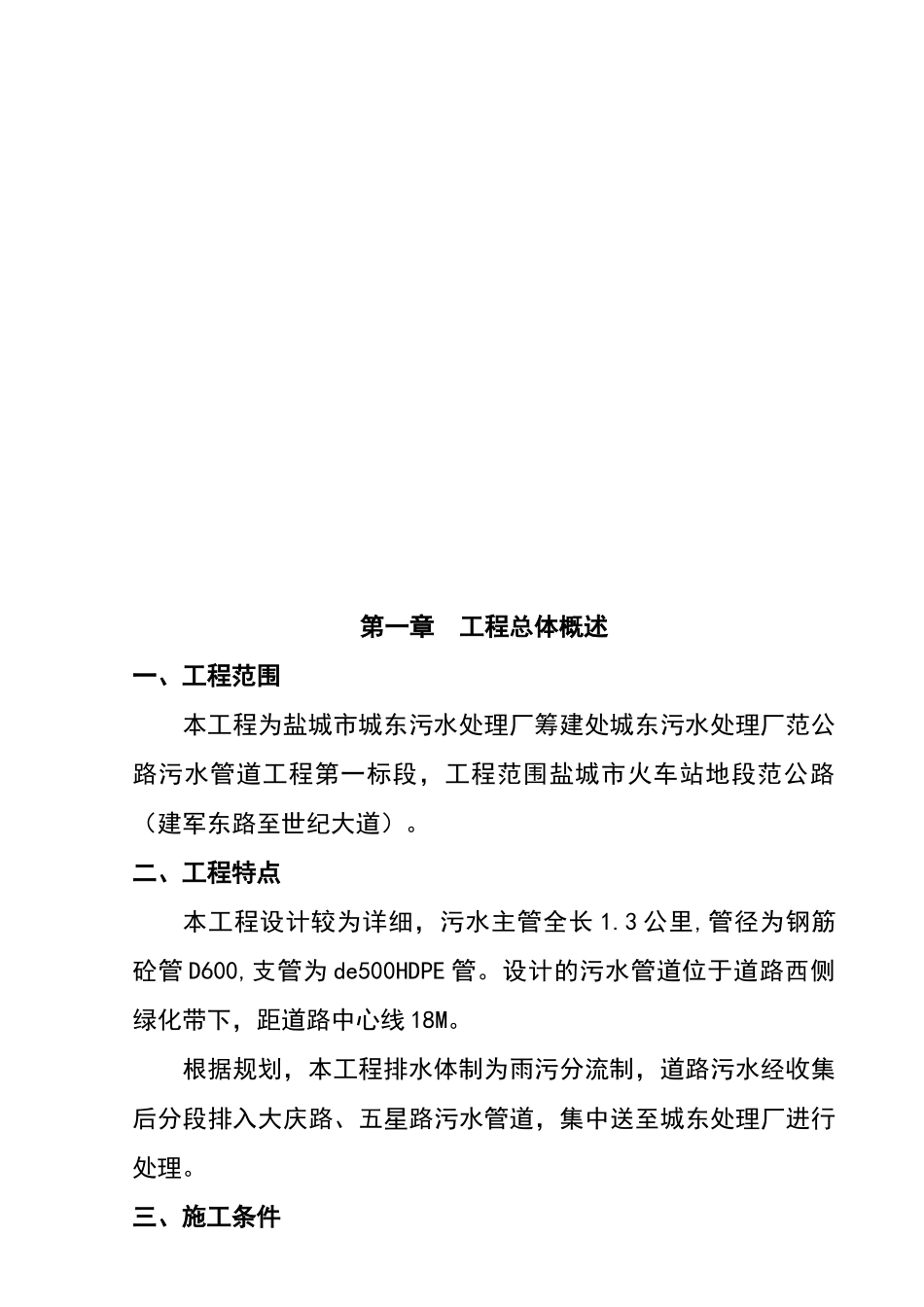

二、工程特点本工程设计较为详细,污水主管全长 1
3 公里,管径为钢筋砼管 D600,支管为 de500HDPE 管
设计的污水管道位于道路西侧绿化带下,距道路中心线 18M
根据规划,本工程排水体制为雨污分流制,道路污水经收集后分段排入大庆路、五星路污水管道,集中送至城东处理厂进行处理
三、施工条件1、地质条件: 该标段的土质为耕植土和粉质粘土及淤泥质粉质粘土
2、水文条件 本标段地下水主要为河流的渗透水
因管道离河道较远,地下水的渗透量一般
3、地理位置及交通条件本标段管线位于盐城市火车站地段,从建军东路至世纪大道,本地段无
