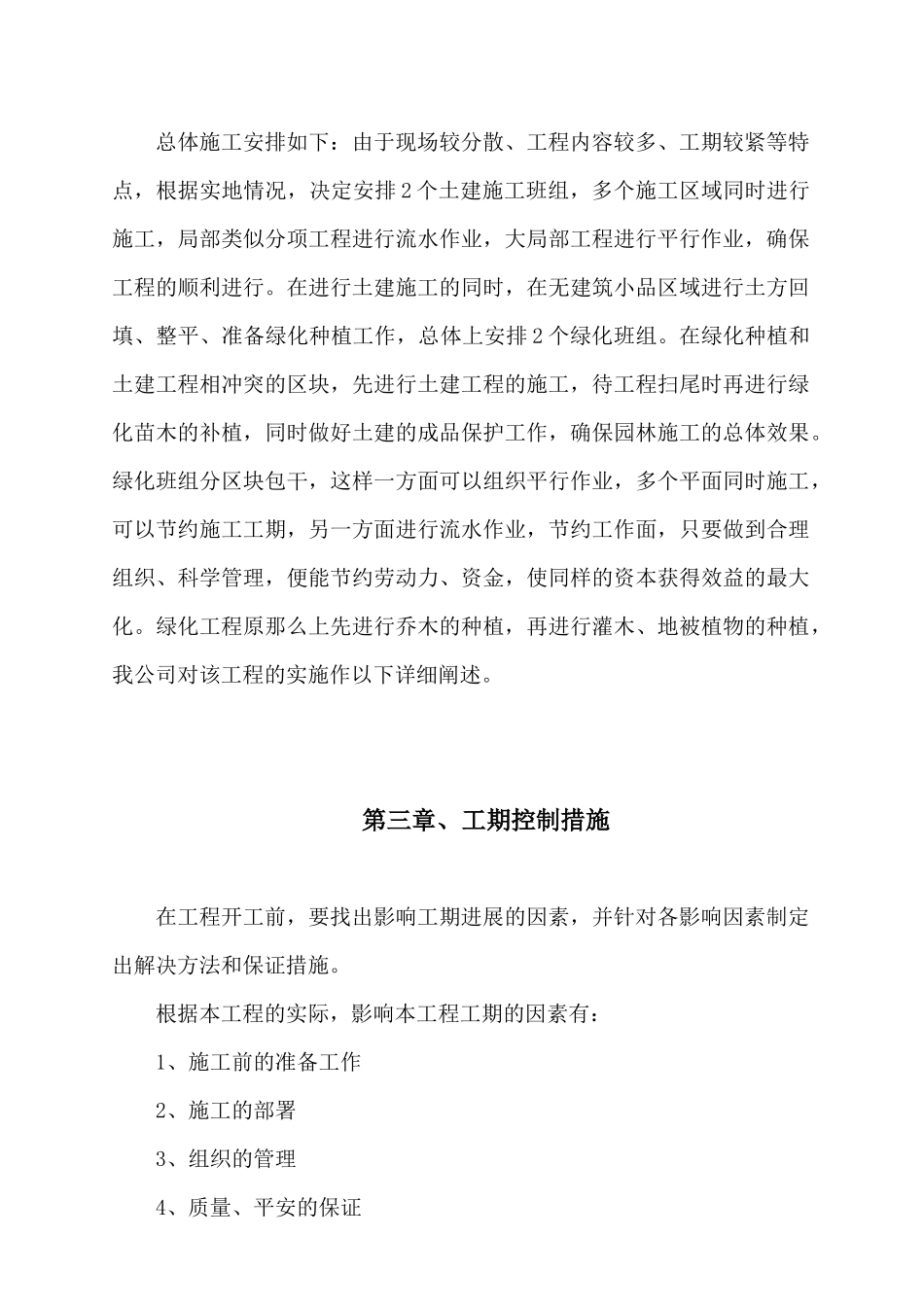

张家港世纪新城北区绿化景观工程施工方案第一章、工程概述本公司投标的张家港市世纪新城恒河路北区绿化景观工程是改善城市生态环境,,为人们制造、提供一个休闲的场所的工程。内容包括土方、绿化、园路、小品的建设。工期为 50 个日历天。我公司将严格根据张家港市园林绿化条例标准施工,在确保该工程到达优良。第二章、施工前准备工作1、技术准备施工前认真做好设计图纸的审查工作,对设计图纸的内容、设计意图要充分认识,按设计图到施工现场进行核对,发现不符之处,立即提交发包人,以便更改并提出合理的建议。对施工难点、技术要点进行分析,并制订科学合理的施工方及方案。认真分析各种树木、花草的生长习性,以便掌握种植技术,提高成活率。2、材料准备在承建本工程前,首先要准备与之相关的直接材料及施工机具。直接材料可分为树木、花草,施工机具为园林工程施工的机械设备、测量器具。对按设计图纸规定的树木、花草作市场调查,除自己苗圃已有品种外要确定各类树木、花草的来源地,与苗木和生产单位、供给商取得联系并签订供货合同,在同等条件下要选择符合设计要求的质优苗木,并且取运输路程较短的。3、劳力准备由于该绿化工程工作量大,工期紧,我公司将成立领导机构,设立工程经理部,派专职技术人员作现场指挥,组成 150 人的专业施工队伍并将施工队伍组成土方、土建、绿化三组。制定详细的施工用工方案,确保该工程高标准按期完成。4、施工现场准备(1)、施工现场控制网测量:根据图纸给定坐标和高程,根据总平面图要求,进行施工场地控制网测量,设置场区永久性控制测量标桩。(2)、做好“五通一清〞:做好施工现场水通、电通、路通和通信畅通并做好现场清理。(3)、组织施工机具材料进场:根据施工机具各项材料需求量,组织其在正式开工前进场,并按要求停放或堆放在相应位置并落实专人管护。5、主要施工安排该工程的绿化内容主要包括土方平整及造型、绿化种植、广场硬地铺装、附属小品、施工场地内卫生保洁等工作。经本公司人员对该标段工程现场踏勘,对设计图纸核实,认为现场范围比拟分散,小品布置比拟零星,并在土壤的质量、施工工期上有着一定的施工难度。针对这些情况,结合我公司以往类似工程的施工经验,为实施该标段工程的施工,我们将组织一支具有丰富施工经验的精干队伍进行合理施工。为了确保该工程顺利进行,到达建设方的质量要求,在规定的招标工期内完成建设任务。总体施工安排如下:由于现场较分散、工程内容...
