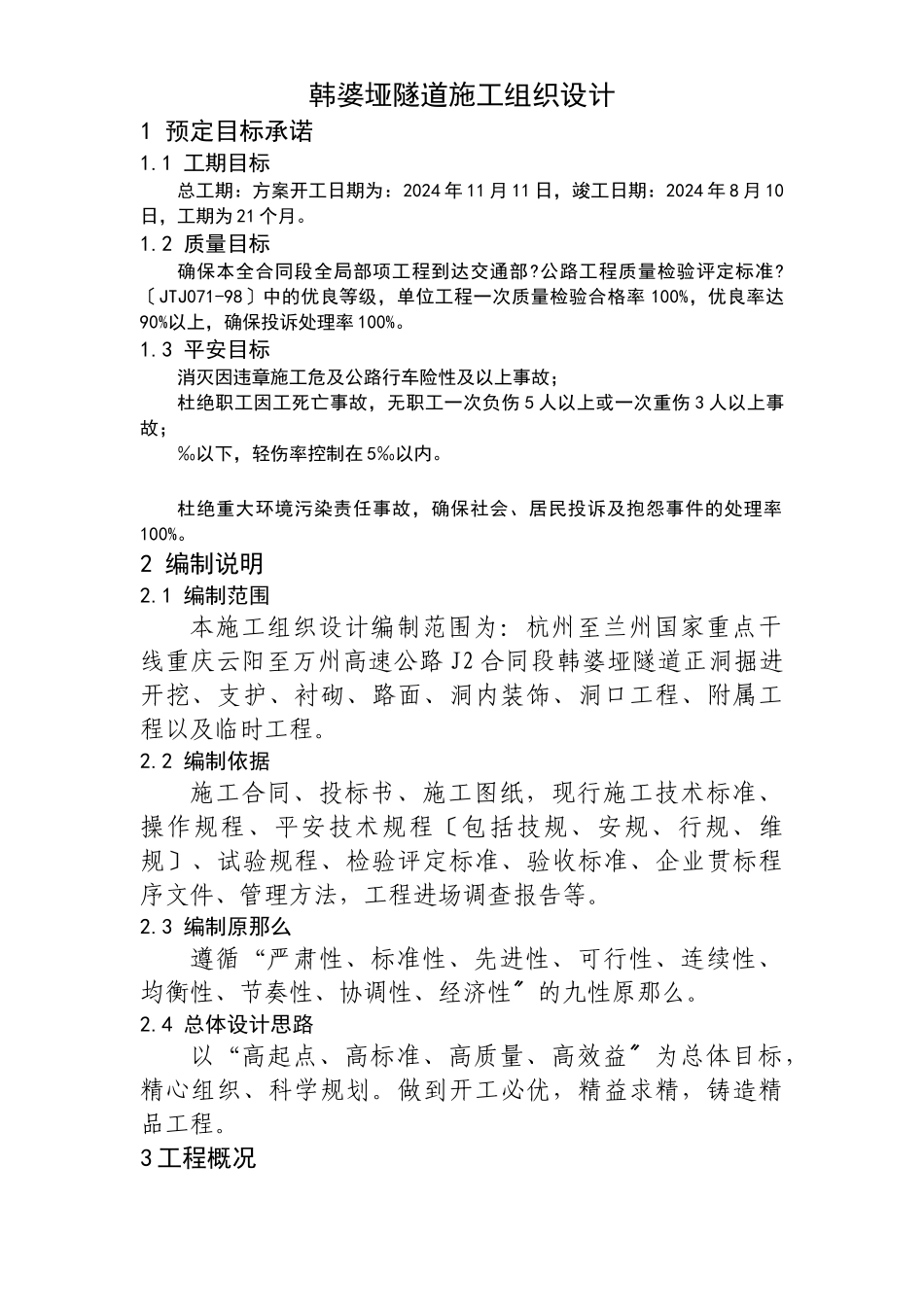

韩婆垭隧道施工组织设计1 预定目标承诺1
1 工期目标总工期:方案开工日期为:2024 年 11 月 11 日,竣工日期:2024 年 8 月 10日,工期为 21 个月
2 质量目标确保本全合同段全局部项工程到达交通部
公路工程质量检验评定标准
〔JTJ071-98〕中的优良等级,单位工程一次质量检验合格率 100%,优良率达90%以上,确保投诉处理率 100%
3 平安目标消灭因违章施工危及公路行车险性及以上事故;杜绝职工因工死亡事故,无职工一次负伤 5 人以上或一次重伤 3 人以上事故;‰以下,轻伤率控制在 5‰以内
杜绝重大环境污染责任事故,确保社会、居民投诉及抱怨事件的处理率100%
2 编制说明2
1 编制范围本施工组织设计编制范围为:杭州至兰州国家重点干线重庆云阳至万州高速公路 J2 合同段韩婆垭隧道正洞掘进开挖、支护、衬砌、路面、洞内装饰、洞口工程、附属工程以及临时工程
2 编制依据施工合同、投标书、施工图纸,现行施工技术标准、操作规程、平安技术规程〔包括技规、安规、行规、维规〕、试验规程、检验评定标准、验收标准、企业贯标程序文件、管理方法,工程进场调查报告等
3 编制原那么遵循“严肃性、标准性、先进性、可行性、连续性、均衡性、节奏性、协调性、经济性的九性原那么
4 总体设计思路以“高起点、高标准、高质量、高效益为总体目标〞,精心组织、科学规划
做到开工必优,精益求精,铸造精品工程
3 工程概况3

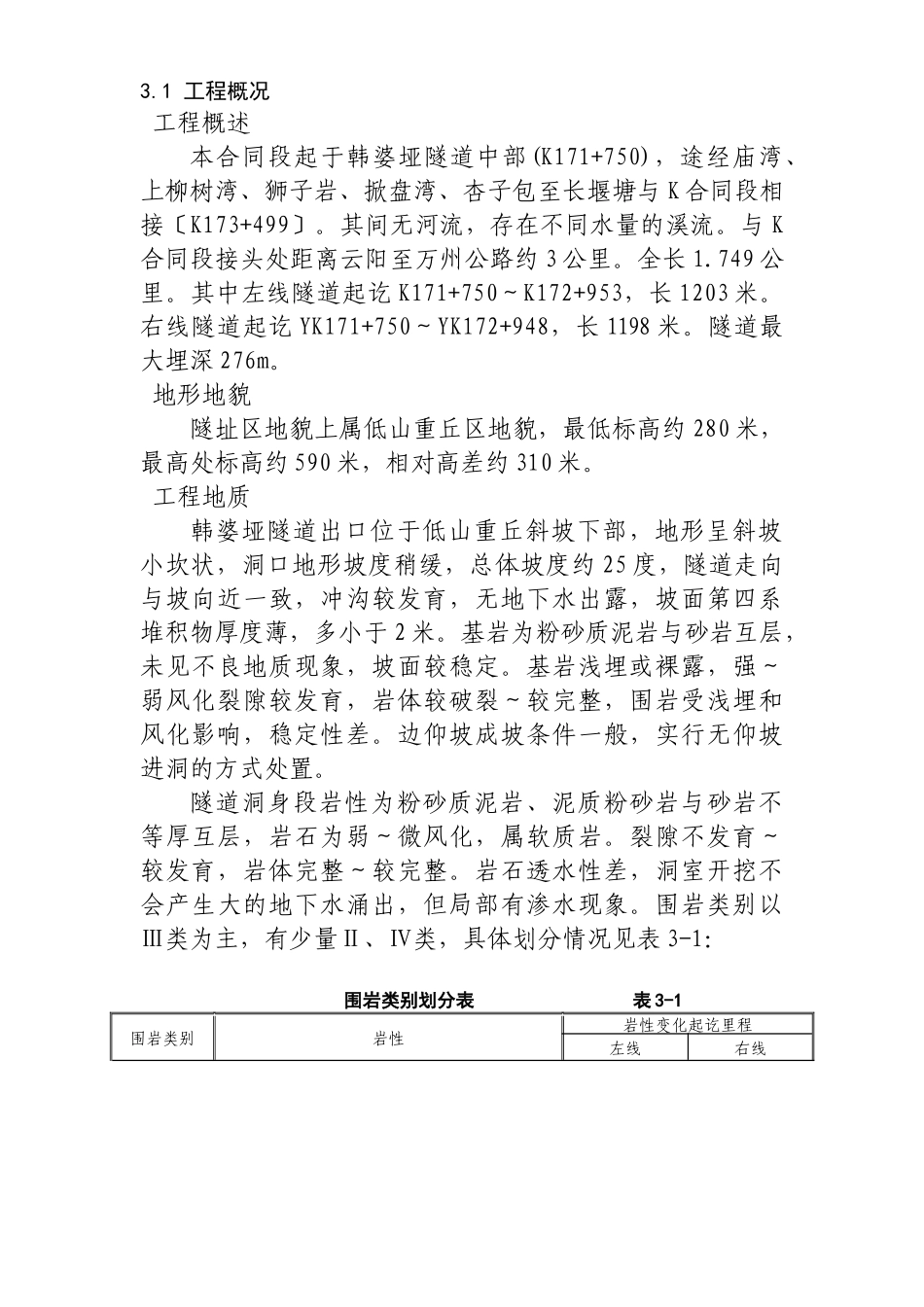

1 工程概况 工程概述本合同段起于韩婆垭隧道中部(K171+750),途经庙湾、上柳树湾、狮子岩、掀盘湾、杏子包至长堰塘与 K 合同段相接〔K173+499〕
其间无河流,存在不同水量的溪流
与 K合同段接头处距离云阳至万州公路约 3 公里
749 公里

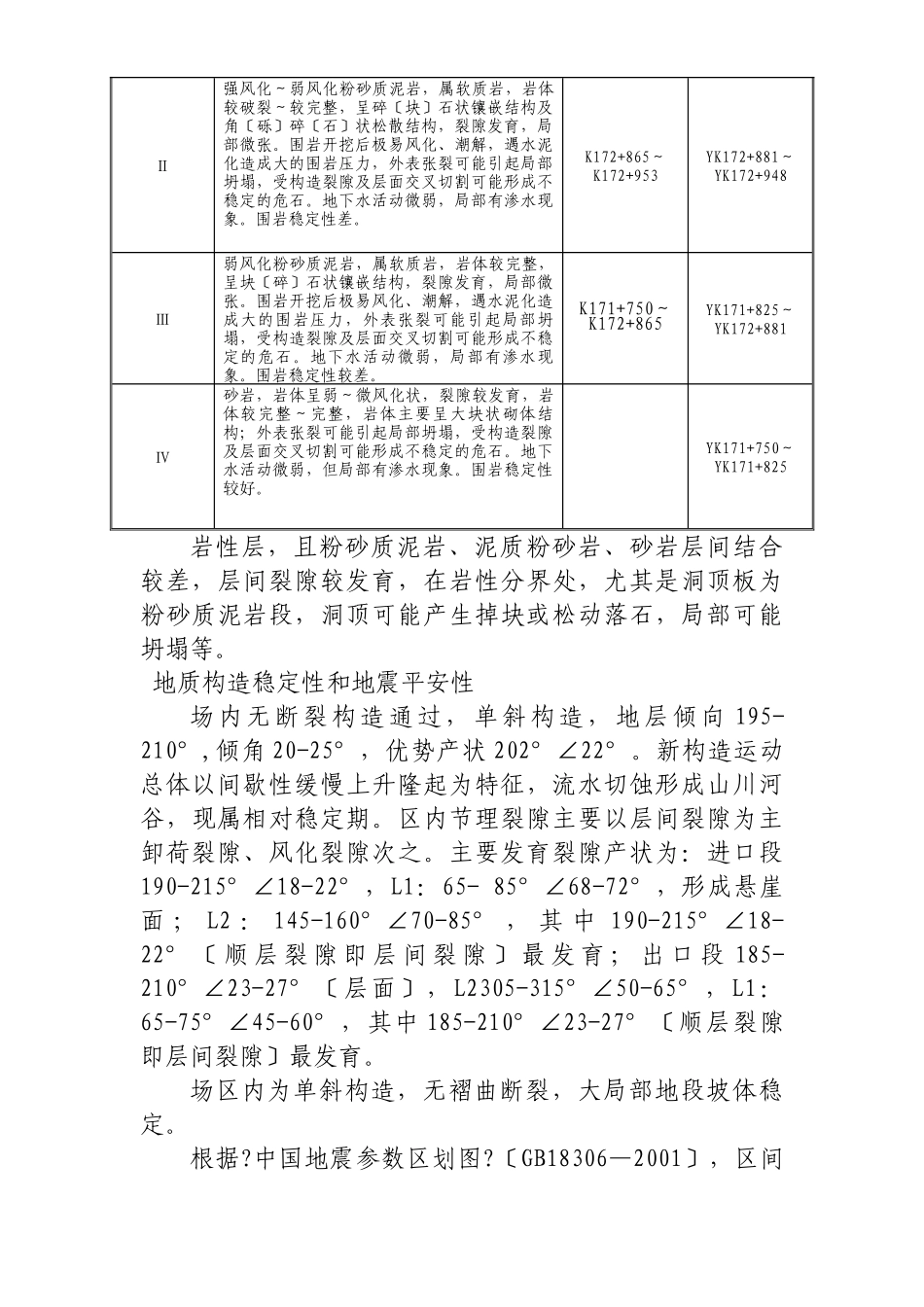

其中左线隧道起讫 K171+750~K172+953,长 1203 米
