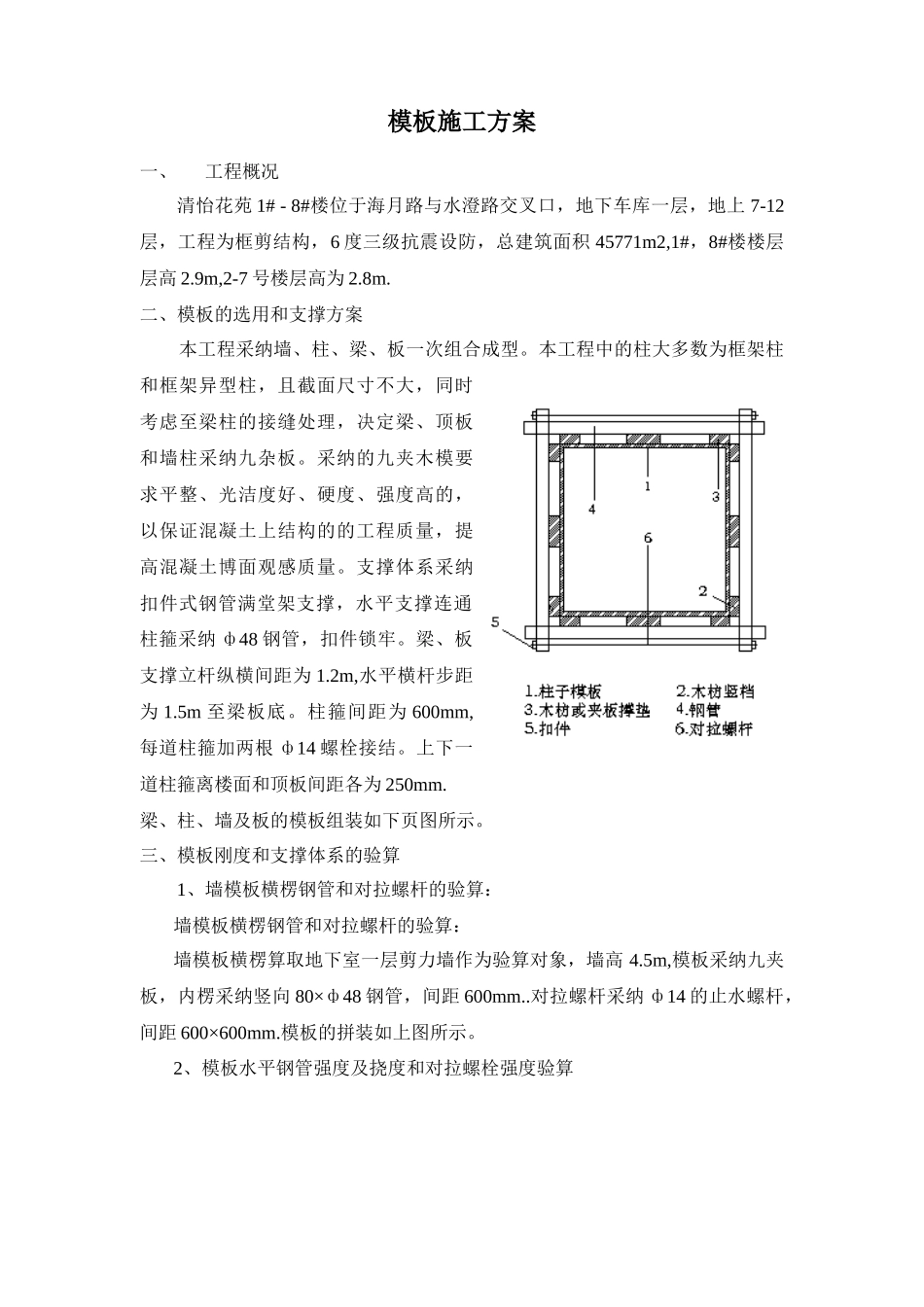

模板施工方案一、工程概况清怡花苑 1# - 8#楼位于海月路与水澄路交叉口,地下车库一层,地上 7-12层,工程为框剪结构,6 度三级抗震设防,总建筑面积 45771m2,1#,8#楼楼层层高 2
9m,2-7 号楼层高为 2
二、模板的选用和支撑方案本工程采纳墙、柱、梁、板一次组合成型
本工程中的柱大多数为框架柱和框架异型柱,且截面尺寸不大,同时考虑至梁柱的接缝处理,决定梁、顶板和墙柱采纳九杂板
采纳的九夹木模要求平整、光洁度好、硬度、强度高的,以保证混凝土上结构的的工程质量,提高混凝土博面观感质量
支撑体系采纳扣件式钢管满堂架支撑,水平支撑连通
柱箍采纳 ф48 钢管,扣件锁牢
梁、板支撑立杆纵横间距为 1
2m,水平横杆步距为 1
5m 至梁板底
柱箍间距为 600mm,每道柱箍加两根 ф14 螺栓接结
上下一道柱箍离楼面和顶板间距各为 250mm

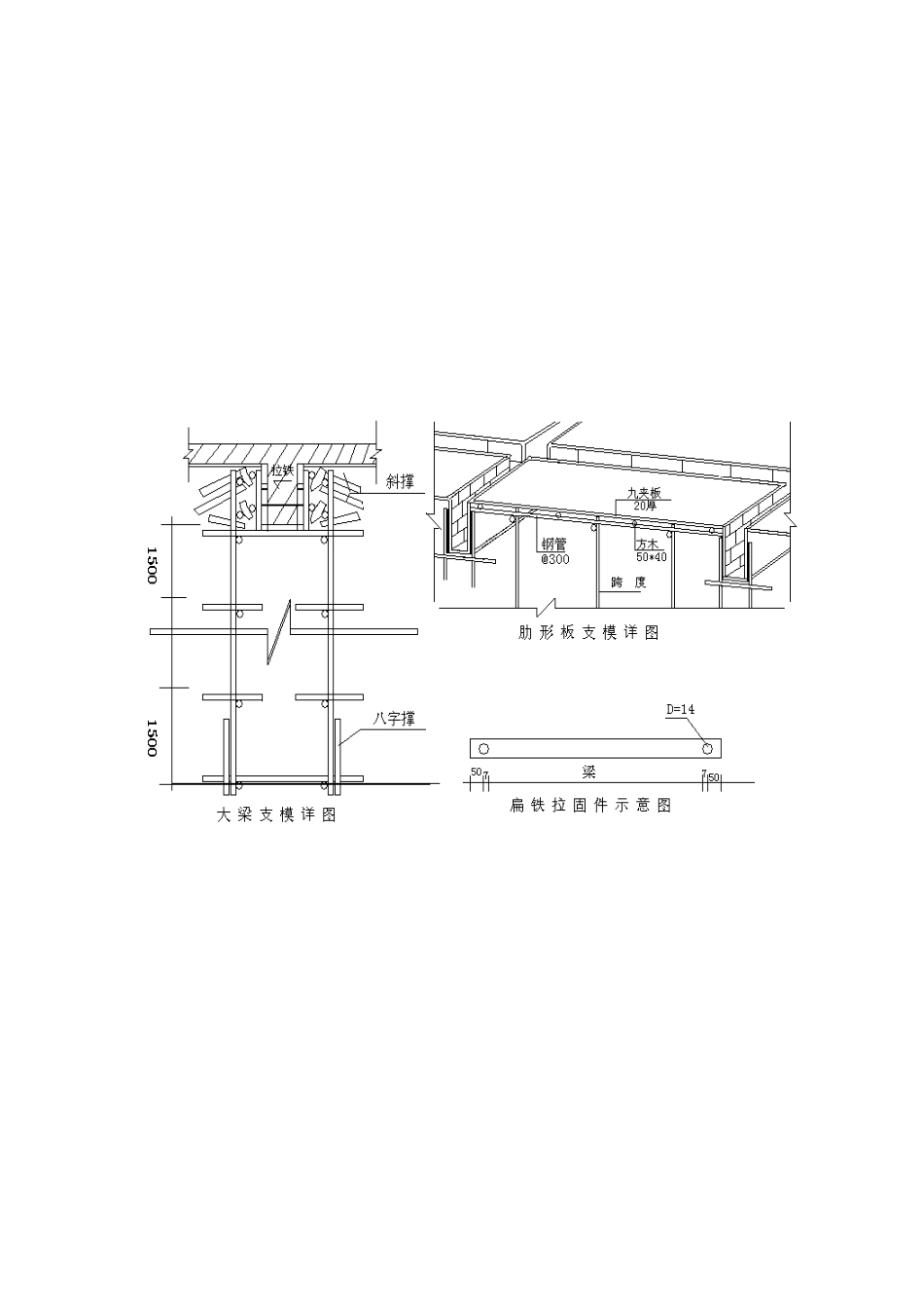

梁、柱、墙及板的模板组装如下页图所示
三、模板刚度和支撑体系的验算1、墙模板横楞钢管和对拉螺杆的验算:墙模板横楞钢管和对拉螺杆的验算:墙模板横楞算取地下室一层剪力墙作为验算对象,墙高 4
5m,模板采纳九夹板,内楞采纳竖向 80×ф48 钢管,间距 600mm
对拉螺杆采纳 ф14 的止水螺杆,间距 600×600mm
模板的拼装如上图所示

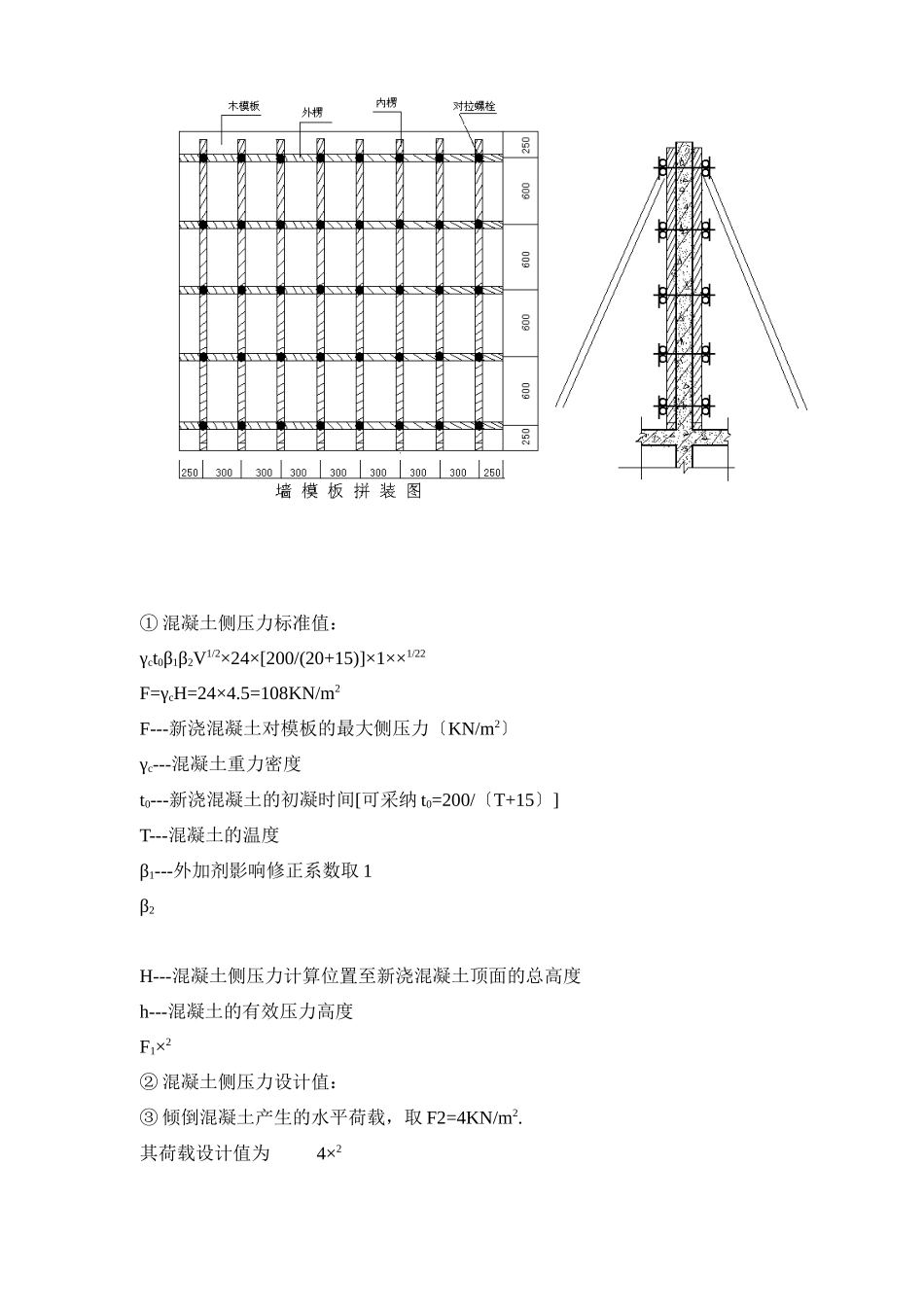

2、模板水平钢管强度及挠度和对拉螺栓强度验算 ① 混凝土侧压力标准值:γct0β1β2V1/2×24×[200/(20+15)]×1××1/22F=γcH=24×4
