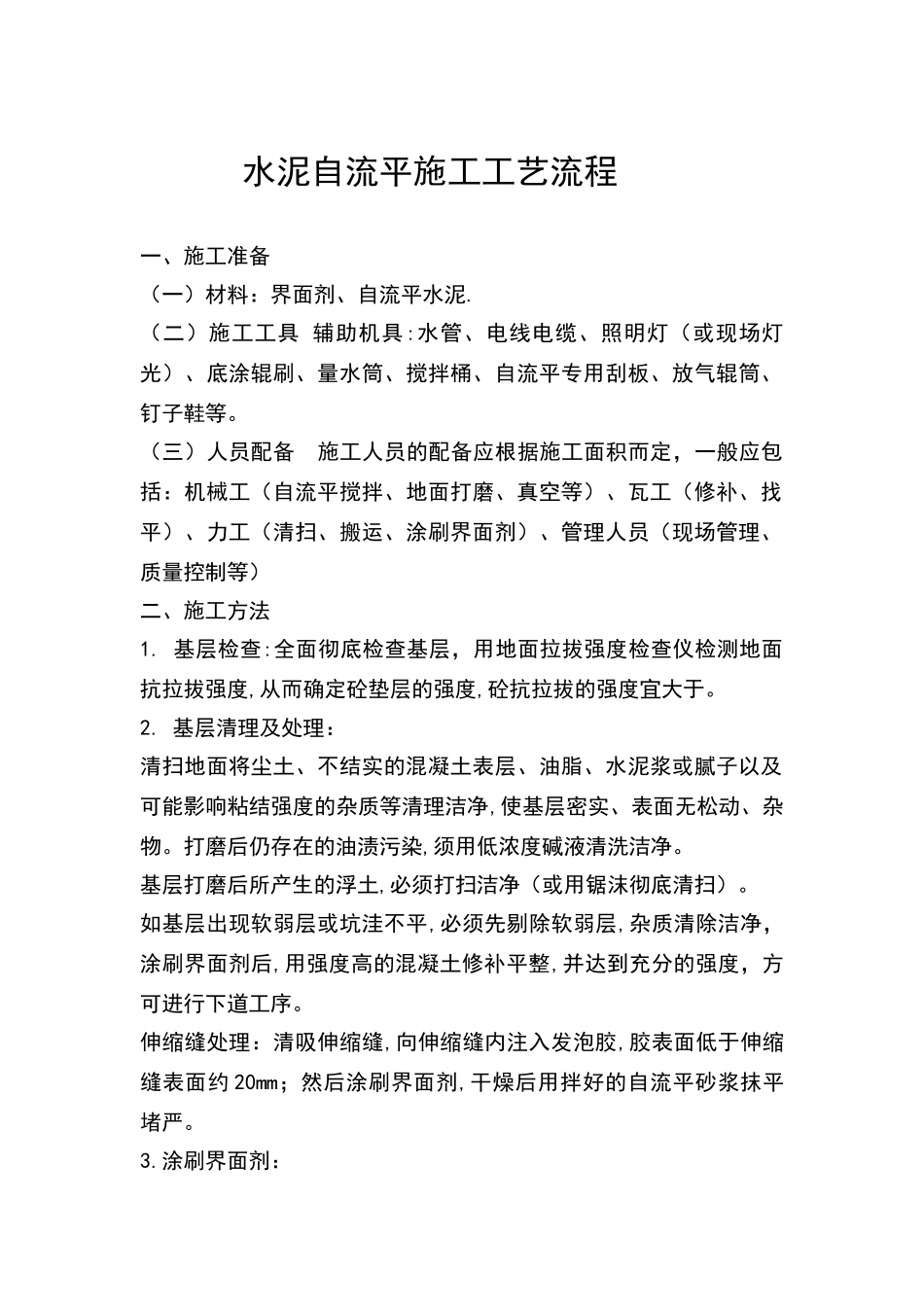

水泥自流平施工工艺流程一、施工准备 (一)材料:界面剂、自流平水泥
(二)施工工具 辅助机具:水管、电线电缆、照明灯(或现场灯光)、底涂辊刷、量水筒、搅拌桶、自流平专用刮板、放气辊筒、钉子鞋等
(三)人员配备 施工人员的配备应根据施工面积而定,一般应包括:机械工(自流平搅拌、地面打磨、真空等)、瓦工(修补、找平)、力工(清扫、搬运、涂刷界面剂)、管理人员(现场管理、质量控制等) 二、施工方法 1
基层检查:全面彻底检查基层,用地面拉拔强度检查仪检测地面抗拉拔强度,从而确定砼垫层的强度,砼抗拉拔的强度宜大于
基层清理及处理: 清扫地面将尘土、不结实的混凝土表层、油脂、水泥浆或腻子以及可能影响粘结强度的杂质等清理洁净,使基层密实、表面无松动、杂物
打磨后仍存在的油渍污染,须用低浓度碱液清洗洁净
基层打磨后所产生的浮土,必须打扫洁净(或用锯沫彻底清扫)
如基层出现软弱层或坑洼不平,必须先剔除软弱层,杂质清除洁净,涂刷界面剂后,用强度高的混凝土修补平整,并达到充分的强度,方可进行下道工序
伸缩缝处理:清吸伸缩缝,向伸缩缝内注入发泡胶,胶表面低于伸缩缝表面约 20mm;然后涂刷界面剂,干燥后用拌好的自流平砂浆抹平堵严

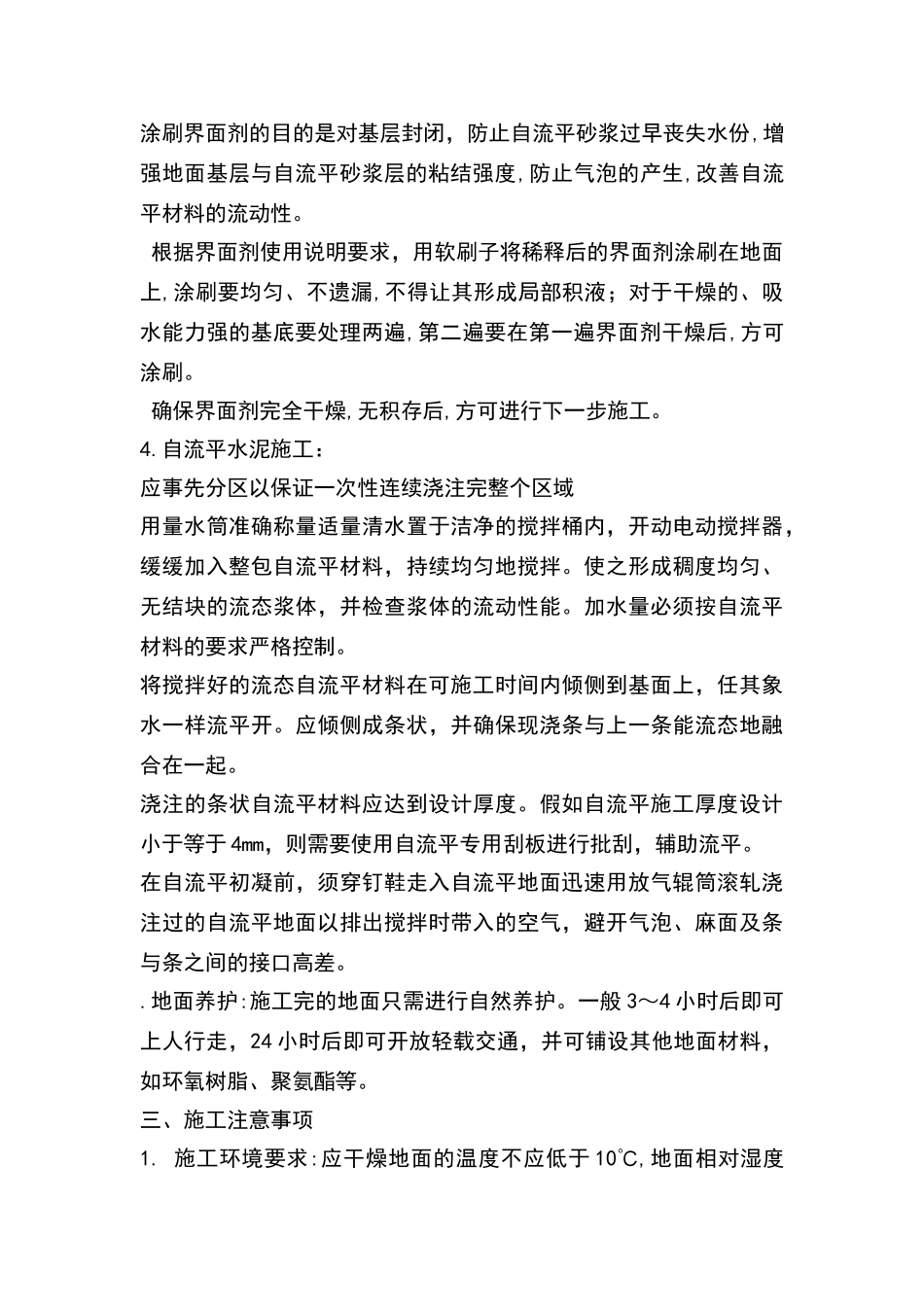

涂刷界面剂:涂刷界面剂的目的是对基层封闭,防止自流平砂浆过早丧失水份,增强地面基层与自流平砂浆层的粘结强度,防止气泡的产生,改善自流平材料的流动性
根据界面剂使用说明要求,用软刷子将稀释后的界面剂涂刷在地面上,涂刷要均匀、不遗漏,不得让其形成局部积液;对于干燥的、吸水能力强的基底要处理两遍,第二遍要在第一遍界面剂干燥后,方可涂刷
确保界面剂完全干燥,无积存后,方可进行下一步施工

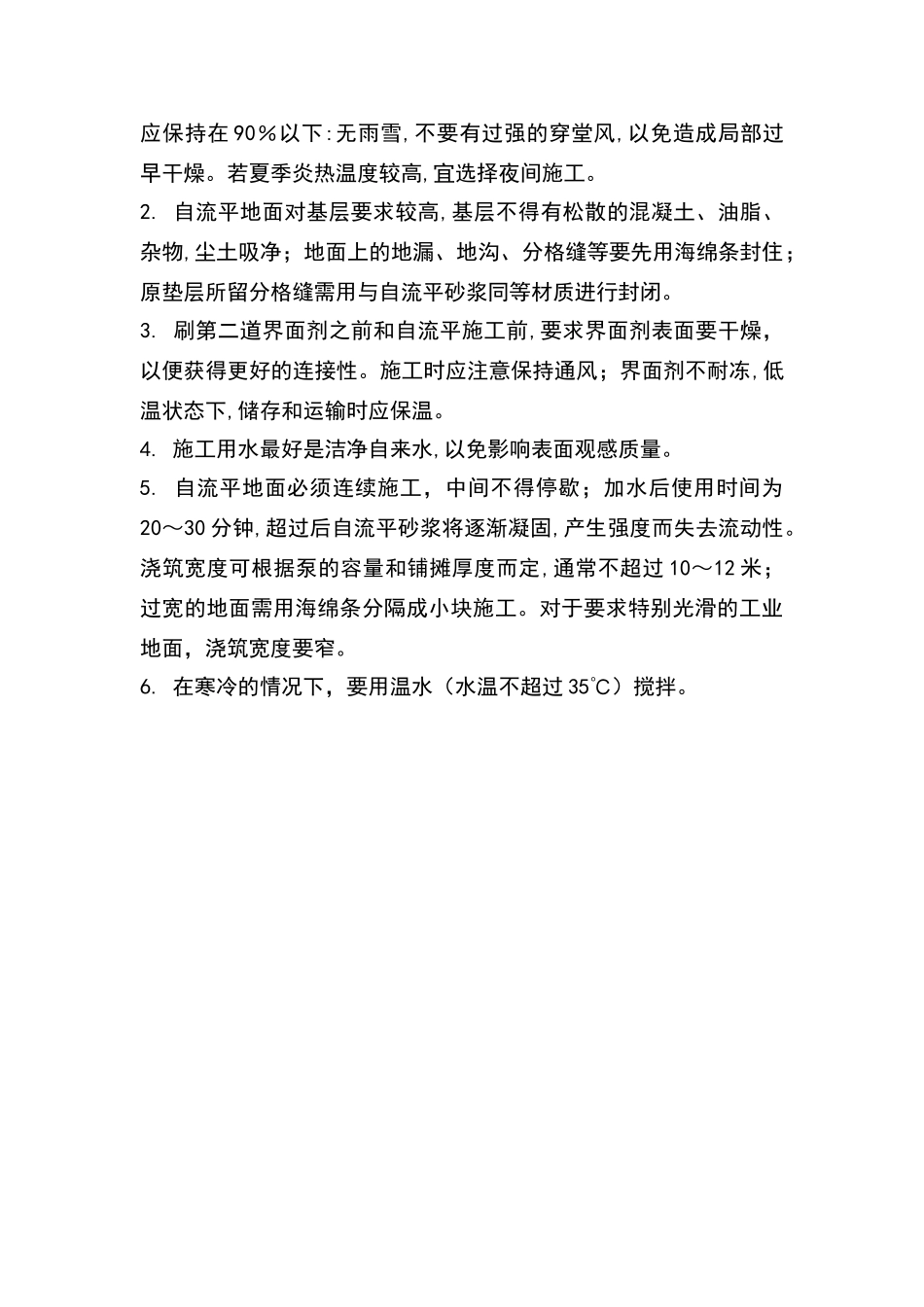

自流平水泥施工: 应事先分区以保证一次性连续浇注完整个区域 用量水筒准确称量适量清水置于洁净的搅拌桶内,开动电动搅拌器,缓缓加入整包自流平材料,持续均匀地搅拌
