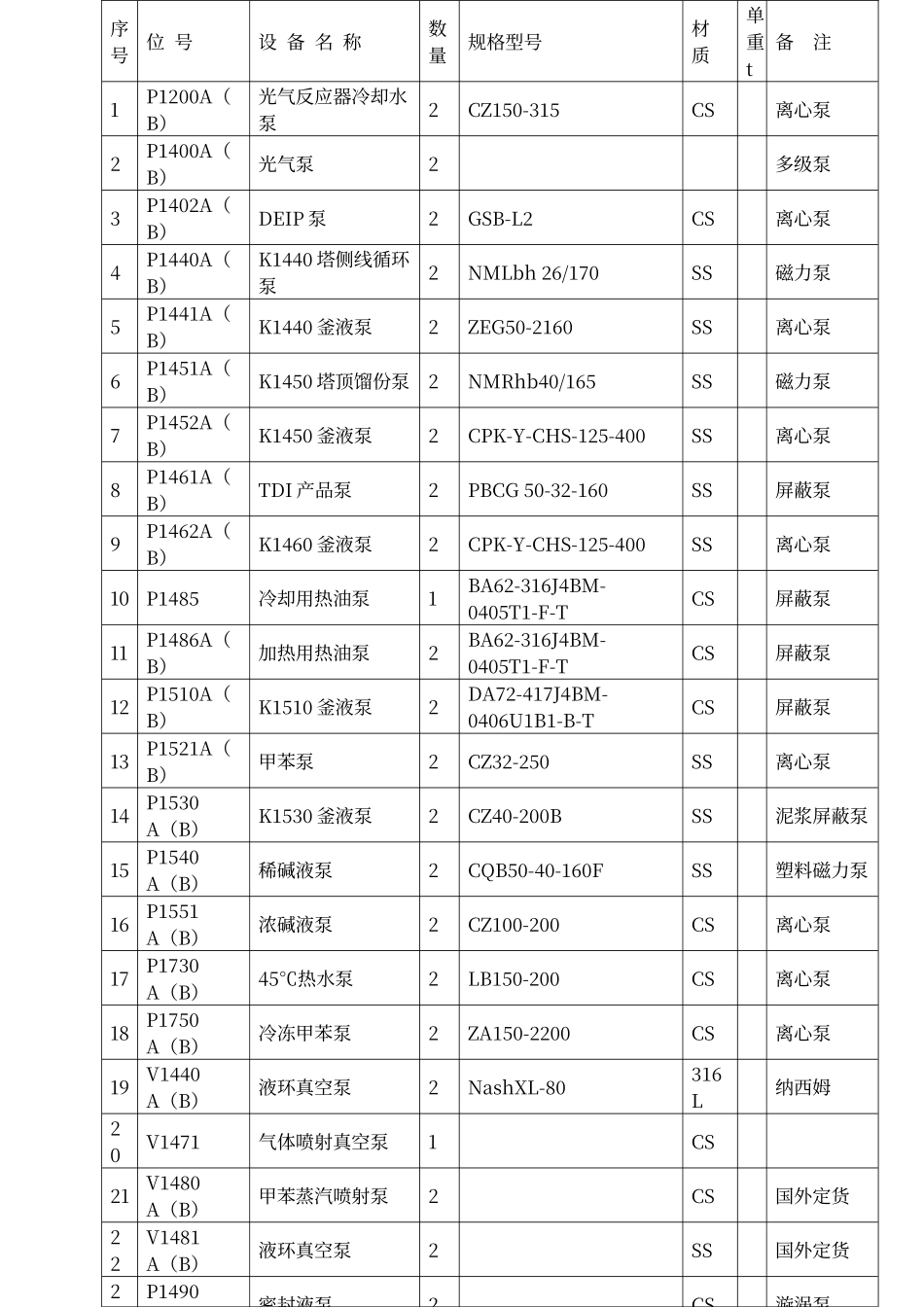

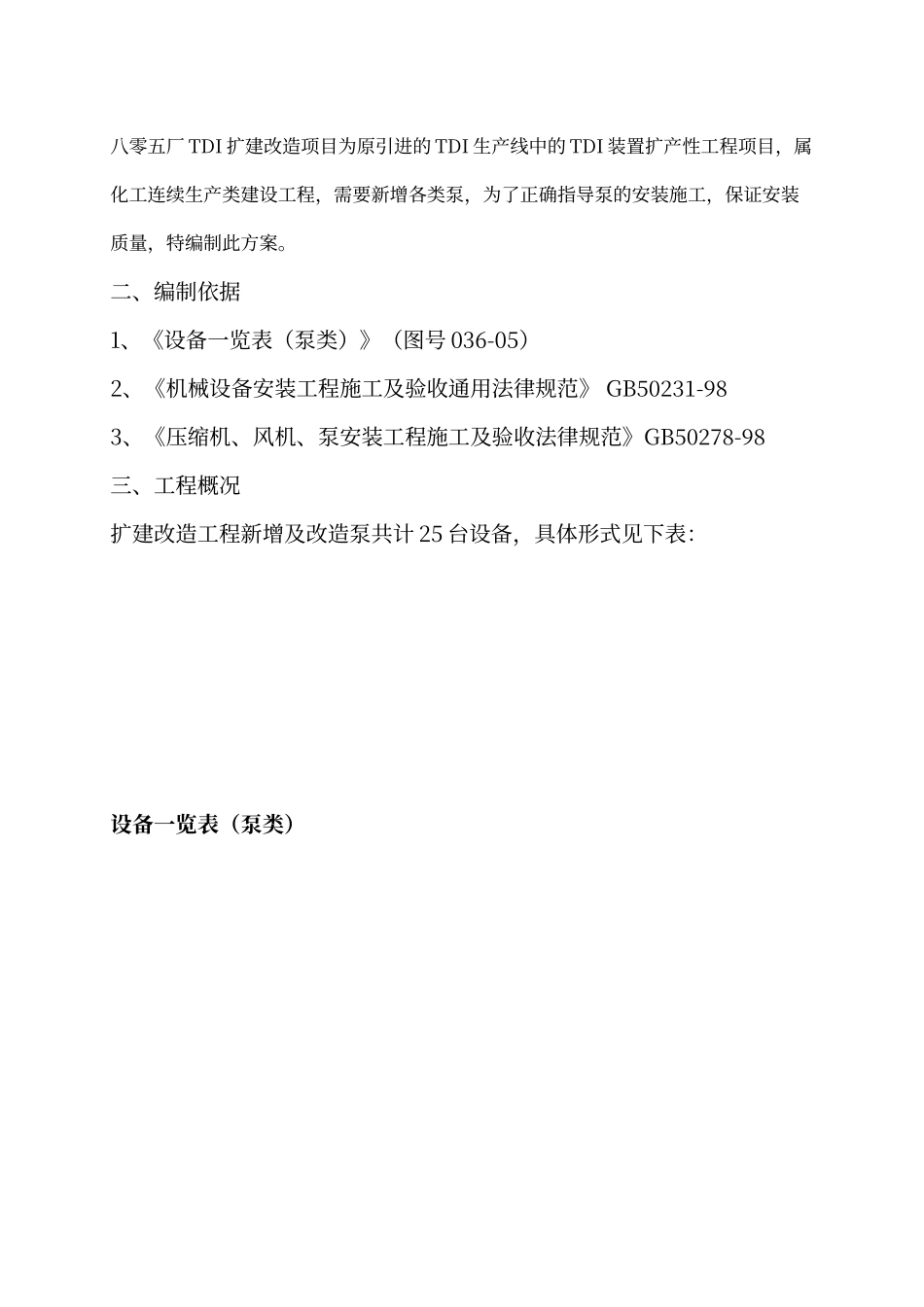

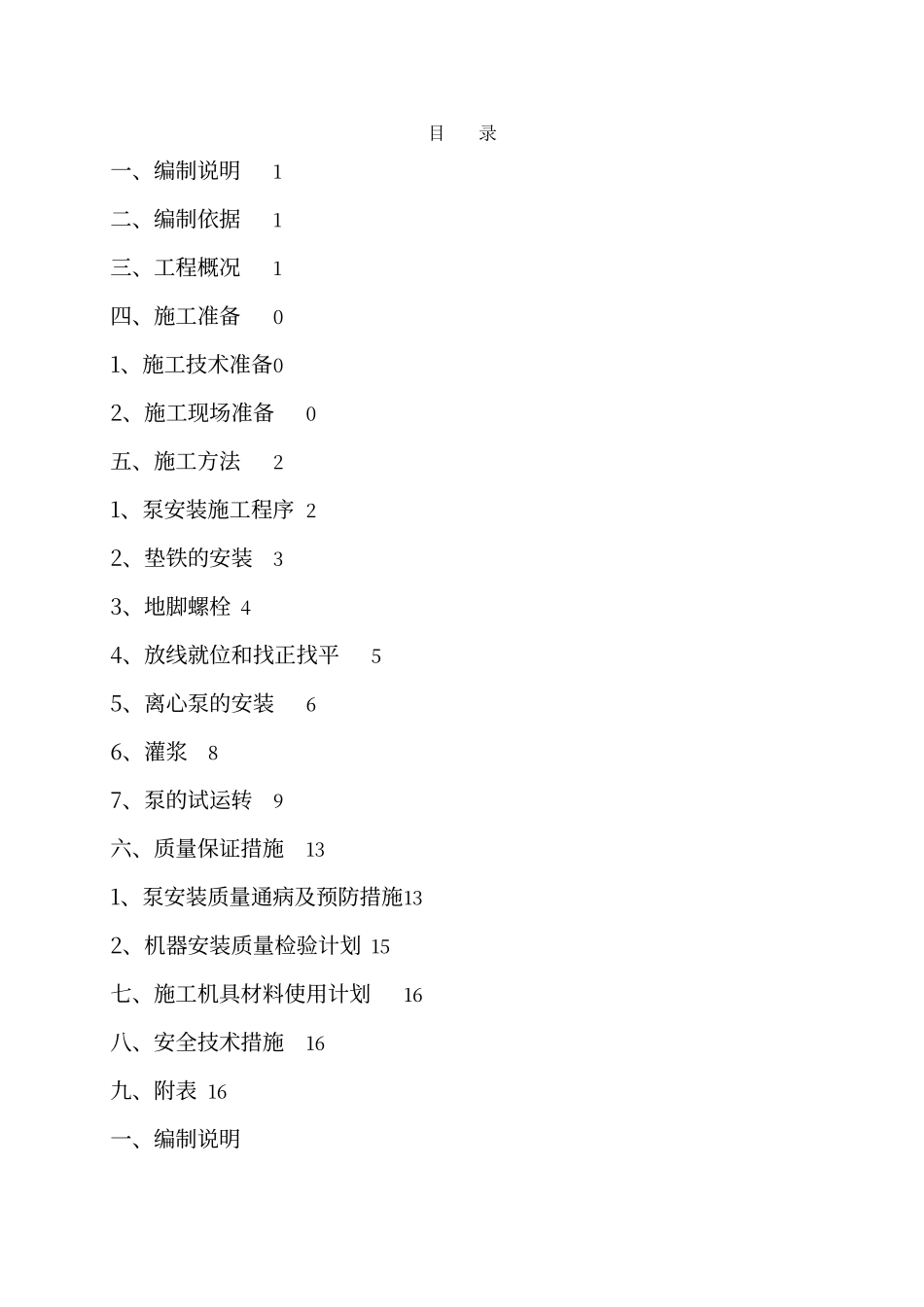

目 录一、编制说明1二、编制依据1三、工程概况1四、施工准备01、施工技术准备02、施工现场准备0五、施工方法21、泵安装施工程序 22、垫铁的安装33、地脚螺栓 44、放线就位和找正找平55、离心泵的安装66、灌浆87、泵的试运转9六、质量保证措施131、泵安装质量通病及预防措施132、机器安装质量检验计划 15七、施工机具材料使用计划16八、安全技术措施16九、附表 16一、编制说明八零五厂 TDI 扩建改造项目为原引进的 TDI 生产线中的 TDI 装置扩产性工程项目,属化工连续生产类建设工程,需要新增各类泵,为了正确指导泵的安装施工,保证安装质量,特编制此方案。二、编制依据1、《设备一览表(泵类)》(图号 036-05)2、《机械设备安装工程施工及验收通用法律规范》 GB50231-983、《压缩机、风机、泵安装工程施工及验收法律规范》GB50278-98三、工程概况扩建改造工程新增及改造泵共计 25 台设备,具体形式见下表:设备一览表(泵类)序号位 号设 备 名 称数 量规格型号材 质单重t备 注1P1200A(B)光气反应器冷却水泵2CZ150-315CS离心泵2P1400A(B)光气泵2多级泵3P1402A(B)DEIP 泵2GSB-L2CS 离心泵4P1440A(B)K1440 塔侧线循环泵2NMLbh 26/170SS磁力泵5P1441A(B)K1440 釜液泵2ZEG50-2160SS离心泵6P1451A(B)K1450 塔顶馏份泵2NMRhb40/165SS磁力泵7P1452A(B)K1450 釜液泵2CPK-Y-CHS-125-400SS离心泵8P1461A(B)TDI 产品泵2PBCG 50-32-160SS屏蔽泵9P1462A(B)K1460 釜液泵2CPK-Y-CHS-125-400SS离心泵10P1485冷却用热油泵1BA62-316J4BM-0405T1-F-TCS 屏蔽泵11P1486A(B)加热用热油泵2BA62-316J4BM-0405T1-F-TCS 屏蔽泵12P1510A(B)K1510 釜液泵2DA72-417J4BM-0406U1B1-B-TCS 屏蔽泵13P1521A(B)甲苯泵2CZ32-250SS离心泵14P1530 A(B)K1530 釜液泵2CZ40-200BSS泥浆屏蔽泵15P1540 A(B)稀碱液泵2CQB50-40-160FSS塑料磁力泵16P1551 A(B)浓碱液泵2CZ100-200CS离心泵17P1730 A(B)45℃热水泵2LB150-200CS离心泵18P1750 A(B)冷冻甲苯泵2ZA150-2200CS离心泵19V1440 A(B)液环真空泵2NashXL-80316L纳西姆20V1471 气体喷射真空泵1CS21V1480 A(B)甲苯蒸汽喷射泵2CS国外定货22V1481 A(B)液环真空泵2SS国外定货23P1490 A(B)密封液泵2CS漩涡泵四、施工准备1、施工技术准备(1) 泵安装前应具备下列技术资料:泵的出厂合格证明书;制造厂提供的有关重要零件和部件的制造、装配等质量检验证书...
