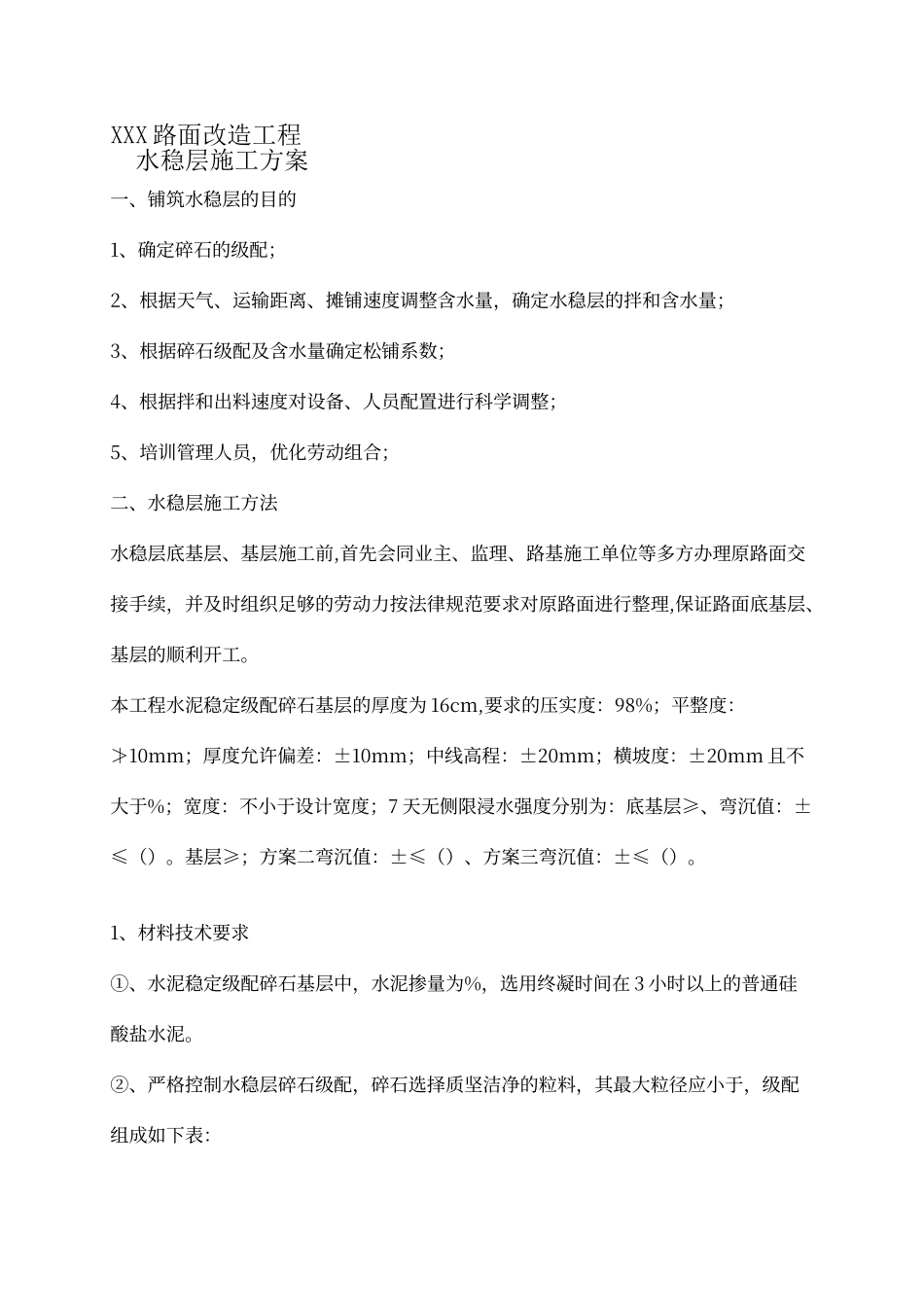

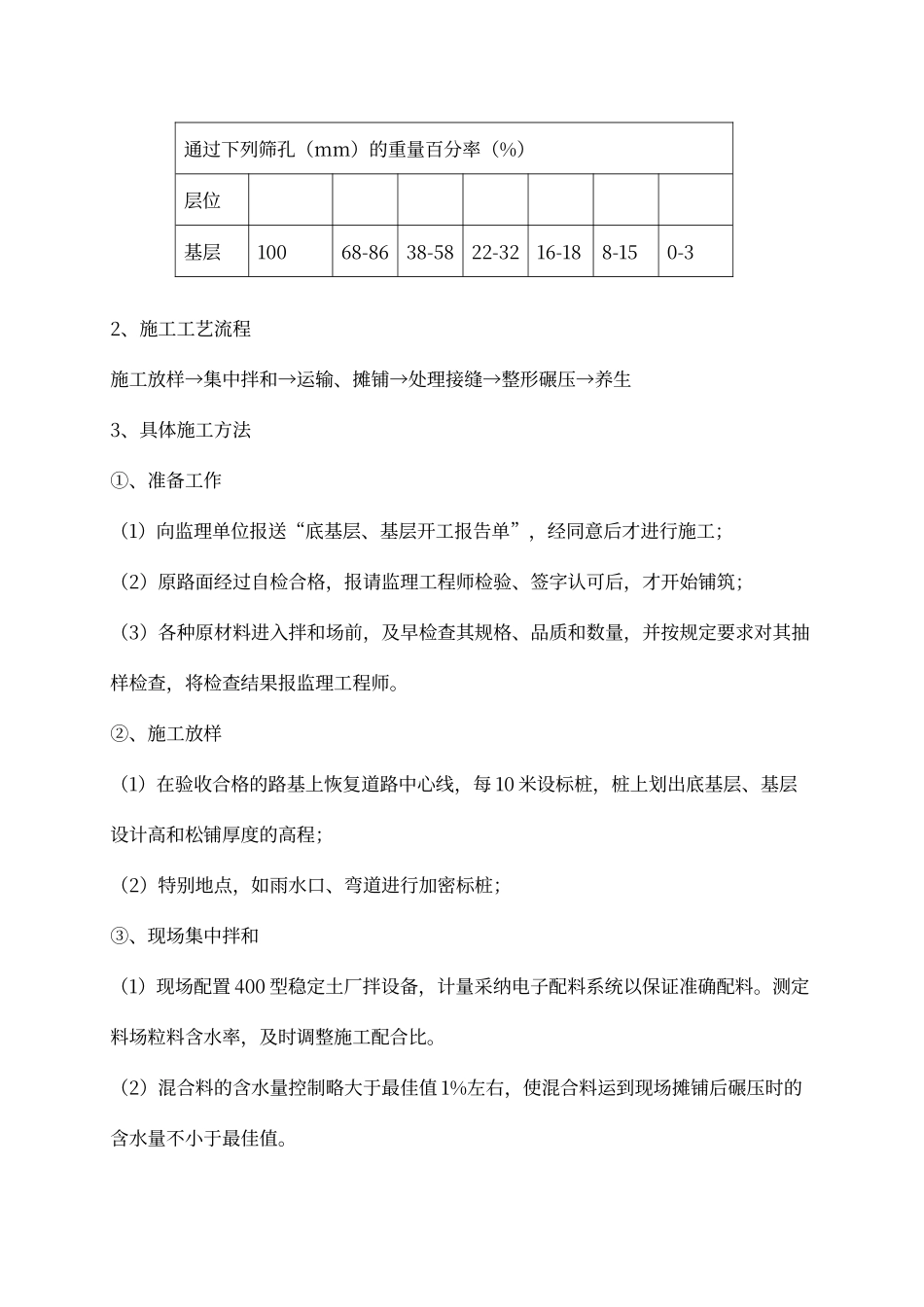

XXX 路面改造工程 水稳层施工方案一、铺筑水稳层的目的1、确定碎石的级配;2、根据天气、运输距离、摊铺速度调整含水量,确定水稳层的拌和含水量;3、根据碎石级配及含水量确定松铺系数;4、根据拌和出料速度对设备、人员配置进行科学调整;5、培训管理人员,优化劳动组合;二、水稳层施工方法水稳层底基层、基层施工前,首先会同业主、监理、路基施工单位等多方办理原路面交接手续,并及时组织足够的劳动力按法律规范要求对原路面进行整理,保证路面底基层、基层的顺利开工。本工程水泥稳定级配碎石基层的厚度为 16cm,要求的压实度:98%;平整度:≯10mm;厚度允许偏差:±10mm;中线高程:±20mm;横坡度:±20mm 且不大于%;宽度:不小于设计宽度;7 天无侧限浸水强度分别为:底基层≥、弯沉值:±≤()。基层≥;方案二弯沉值:±≤()、方案三弯沉值:±≤()。1、材料技术要求①、水泥稳定级配碎石基层中,水泥掺量为%,选用终凝时间在 3 小时以上的普通硅酸盐水泥。②、严格控制水稳层碎石级配,碎石选择质坚洁净的粒料,其最大粒径应小于,级配组成如下表:通过下列筛孔(mm)的重量百分率(%)层位基层10068-8638-5822-3216-188-150-32、施工工艺流程施工放样→集中拌和→运输、摊铺→处理接缝→整形碾压→养生3、具体施工方法①、准备工作(1)向监理单位报送“底基层、基层开工报告单”,经同意后才进行施工;(2)原路面经过自检合格,报请监理工程师检验、签字认可后,才开始铺筑;(3)各种原材料进入拌和场前,及早检查其规格、品质和数量,并按规定要求对其抽样检查,将检查结果报监理工程师。②、施工放样(1)在验收合格的路基上恢复道路中心线,每 10 米设标桩,桩上划出底基层、基层设计高和松铺厚度的高程;(2)特别地点,如雨水口、弯道进行加密标桩;③、现场集中拌和(1)现场配置 400 型稳定土厂拌设备,计量采纳电子配料系统以保证准确配料。测定料场粒料含水率,及时调整施工配合比。(2)混合料的含水量控制略大于最佳值 1%左右,使混合料运到现场摊铺后碾压时的含水量不小于最佳值。(3)拌和时间从粒料全部入斗至出料不少于 120S,保证拌和均匀。(4)卸入运输车辆时设专人对混合料的质量进行检查,保证配料准确,混合料含水量适中。当发现质量不稳定时,及时找出原因进行调整。④、摊铺(1)整个道路水泥稳定碎石基层设计厚度 20cm,由于车行道路宽度为米,分左右两幅铺筑摊铺。20cm 厚的分左右两...
