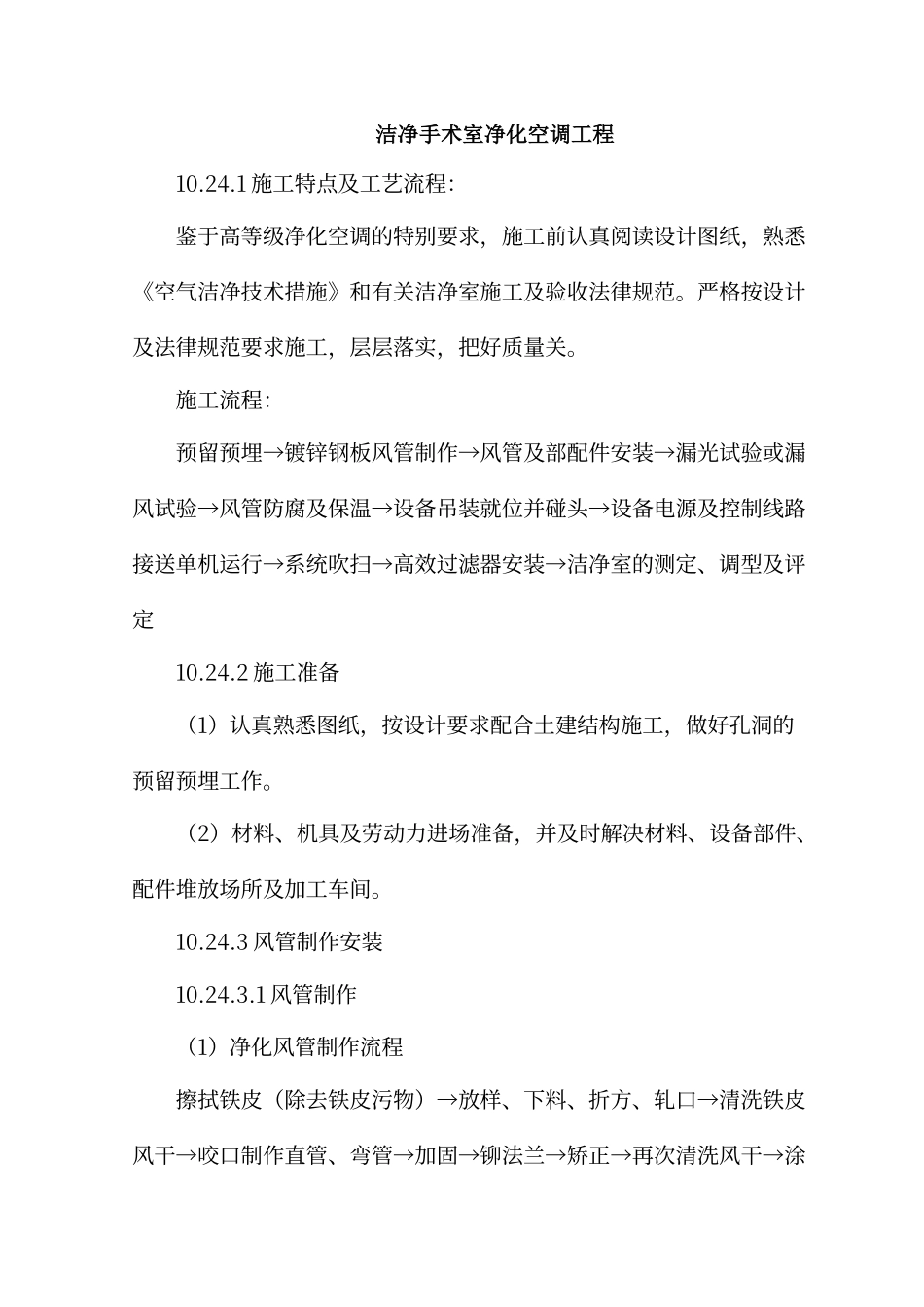

洁净手术室净化空调工程10
1 施工特点及工艺流程:鉴于高等级净化空调的特别要求,施工前认真阅读设计图纸,熟悉《空气洁净技术措施》和有关洁净室施工及验收法律规范
严格按设计及法律规范要求施工,层层落实,把好质量关
施工流程:预留预埋→镀锌钢板风管制作→风管及部配件安装→漏光试验或漏风试验→风管防腐及保温→设备吊装就位并碰头→设备电源及控制线路接送单机运行→系统吹扫→高效过滤器安装→洁净室的测定、调型及评定10
2 施工准备(1)认真熟悉图纸,按设计要求配合土建结构施工,做好孔洞的预留预埋工作
(2)材料、机具及劳动力进场准备,并及时解决材料、设备部件、配件堆放场所及加工车间
3 风管制作安装10
1 风管制作(1)净化风管制作流程擦拭铁皮(除去铁皮污物)→放样、下料、折方、轧口→清洗铁皮风干→咬口制作直管、弯管→加固→铆法兰→矫正→再次清洗风干→涂密封胶→检验→塑料薄膜封口存放间整齐摆放
(2)镀锌钢板风管制作前,用四氯化碳进行脱脂处理,再风干保护
材料、半成品和成品的脱脂处理,用四氯化碳实行“槽洗法”时间不少于 15 分钟,其中清洗槽制作尺寸为 2400(长)×500(高),厚度 S=2—4mm,内表面镀锌处理
脱脂后用酒精擦拭,并用塑料薄膜密封,堆放在清洁的库房,以防污染
(3)风管制作分层进行,按系统进行图纸分解,然后放样下料加工成形
法兰先预制好再镀锌处理,组装后要擦净表面灰尘、油污最后用塑料薄膜密封保存
(4)风管的长度和加固要求每段风管长为~4m
矩形风管边 L≥630mm 的不保温风管和L≥800mm 的保温风管,其管段长>1
2m 时实行加固措施,加固用加固法兰

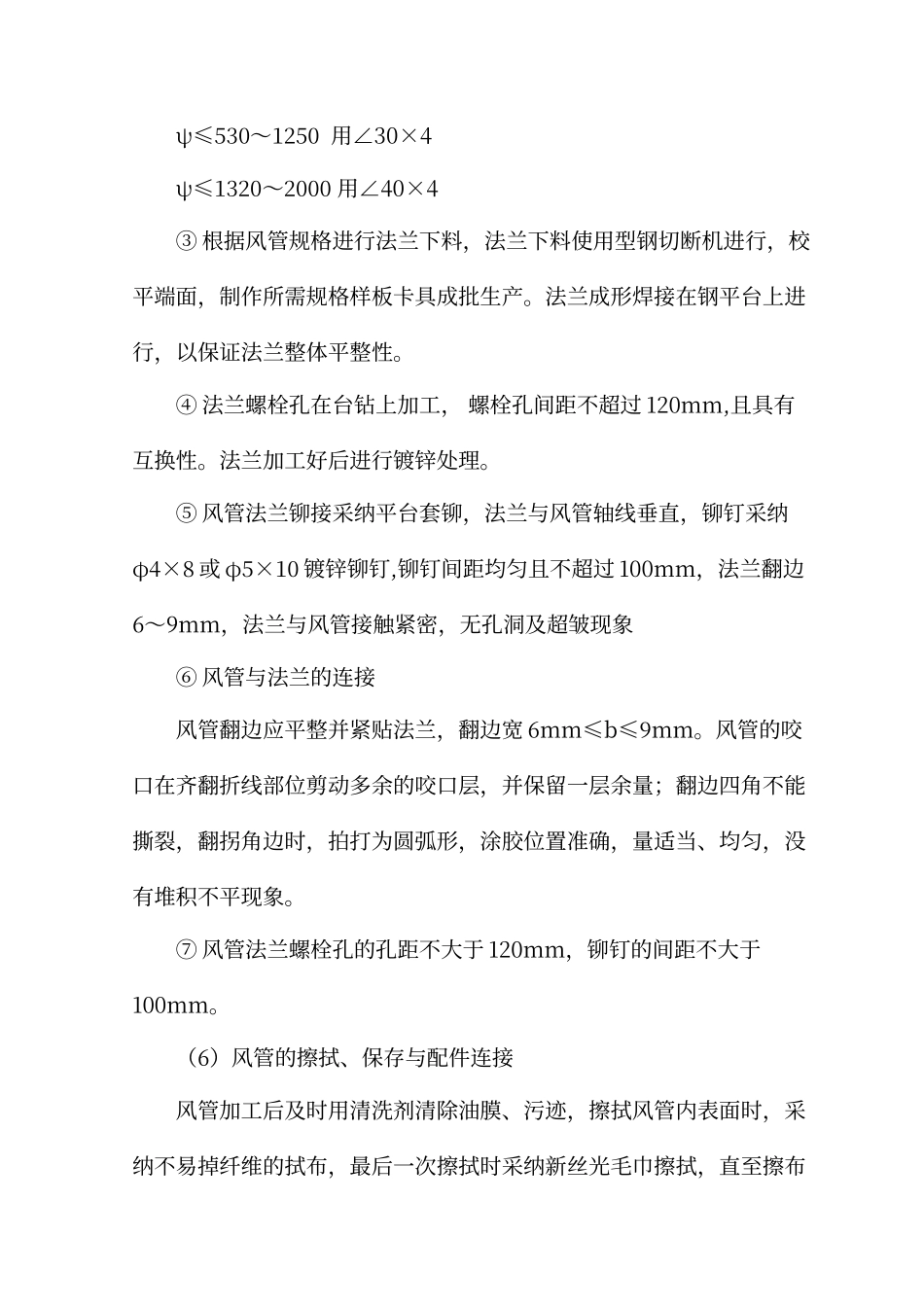

(5)法兰的制作及其与风管的连接① 法兰的平整度和边长允许偏差 法兰的不平整度≤1mm;边长允许偏差+2mm
② 法兰用料的选择:ψ≤140 用-20×4 Lma
