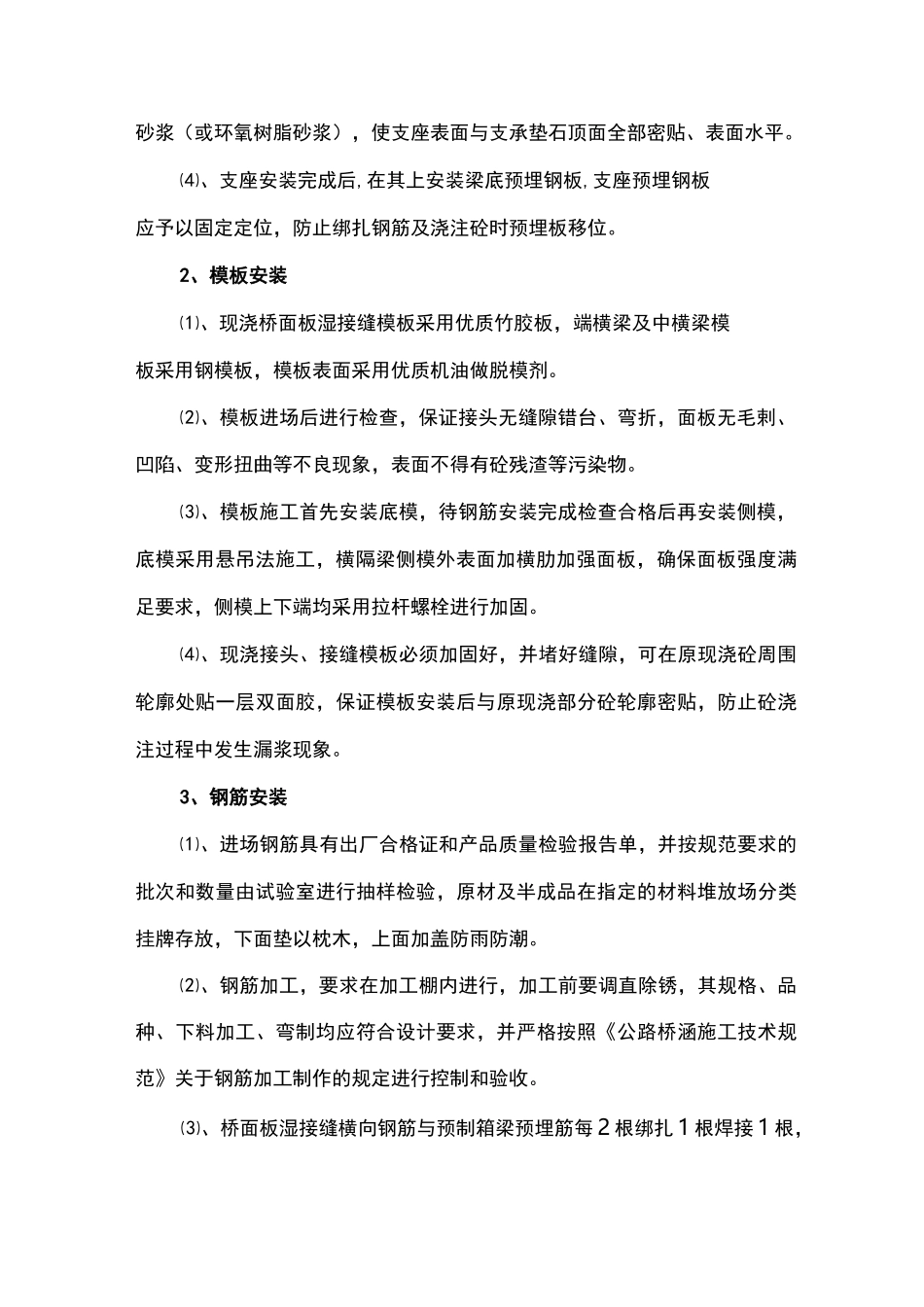

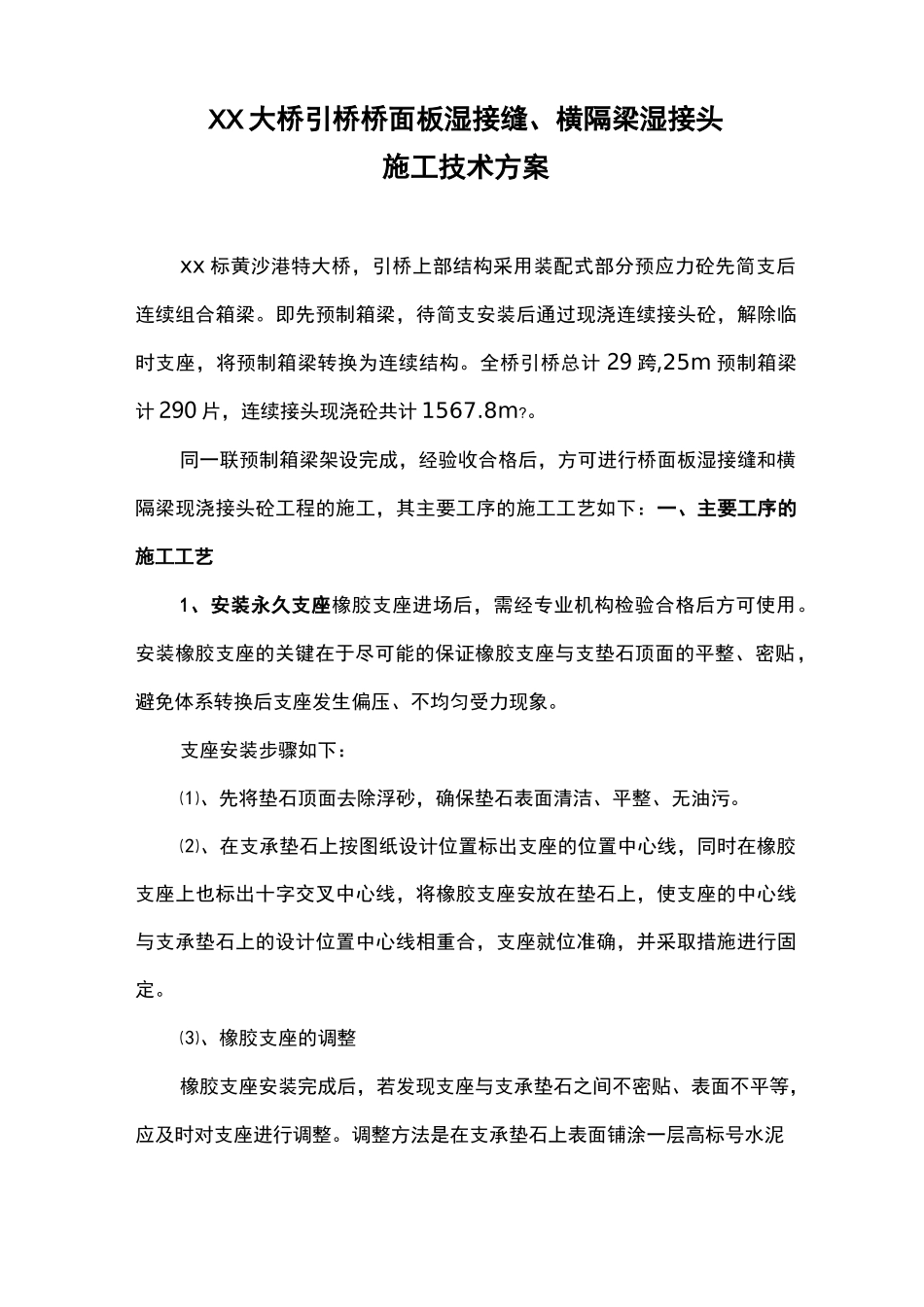

XX 大桥引桥桥面板湿接缝、横隔梁湿接头施工技术方案xx 标黄沙港特大桥,引桥上部结构采用装配式部分预应力砼先简支后连续组合箱梁。即先预制箱梁,待简支安装后通过现浇连续接头砼,解除临时支座,将预制箱梁转换为连续结构。全桥引桥总计 29 跨,25m 预制箱梁计 290 片,连续接头现浇砼共计 1567.8m?。同一联预制箱梁架设完成,经验收合格后,方可进行桥面板湿接缝和横隔梁现浇接头砼工程的施工,其主要工序的施工工艺如下:一、主要工序的施工工艺1、安装永久支座橡胶支座进场后,需经专业机构检验合格后方可使用。安装橡胶支座的关键在于尽可能的保证橡胶支座与支垫石顶面的平整、密贴,避免体系转换后支座发生偏压、不均匀受力现象。支座安装步骤如下:⑴、先将垫石顶面去除浮砂,确保垫石表面清洁、平整、无油污。⑵、在支承垫石上按图纸设计位置标出支座的位置中心线,同时在橡胶支座上也标出十字交叉中心线,将橡胶支座安放在垫石上,使支座的中心线与支承垫石上的设计位置中心线相重合,支座就位准确,并采取措施进行固定。⑶、橡胶支座的调整橡胶支座安装完成后,若发现支座与支承垫石之间不密贴、表面不平等,应及时对支座进行调整。调整方法是在支承垫石上表面铺涂一层高标号水泥砂浆(或环氧树脂砂浆),使支座表面与支承垫石顶面全部密贴、表面水平。⑷、支座安装完成后,在其上安装梁底预埋钢板,支座预埋钢板应予以固定定位,防止绑扎钢筋及浇注砼时预埋板移位。2、模板安装⑴、现浇桥面板湿接缝模板采用优质竹胶板,端横梁及中横梁模板采用钢模板,模板表面采用优质机油做脱模剂。⑵、模板进场后进行检查,保证接头无缝隙错台、弯折,面板无毛剌、凹陷、变形扭曲等不良现象,表面不得有砼残渣等污染物。⑶、模板施工首先安装底模,待钢筋安装完成检查合格后再安装侧模,底模采用悬吊法施工,横隔梁侧模外表面加横肋加强面板,确保面板强度满足要求,侧模上下端均采用拉杆螺栓进行加固。⑷、现浇接头、接缝模板必须加固好,并堵好缝隙,可在原现浇砼周围轮廓处贴一层双面胶,保证模板安装后与原现浇部分砼轮廓密贴,防止砼浇注过程中发生漏浆现象。3、钢筋安装⑴、进场钢筋具有出厂合格证和产品质量检验报告单,并按规范要求的批次和数量由试验室进行抽样检验,原材及半成品在指定的材料堆放场分类挂牌存放,下面垫以枕木,上面加盖防雨防潮。⑵、钢筋加工,要求在加工棚内进行,加工前要调直除锈,其规格、品种、下料加工、...
