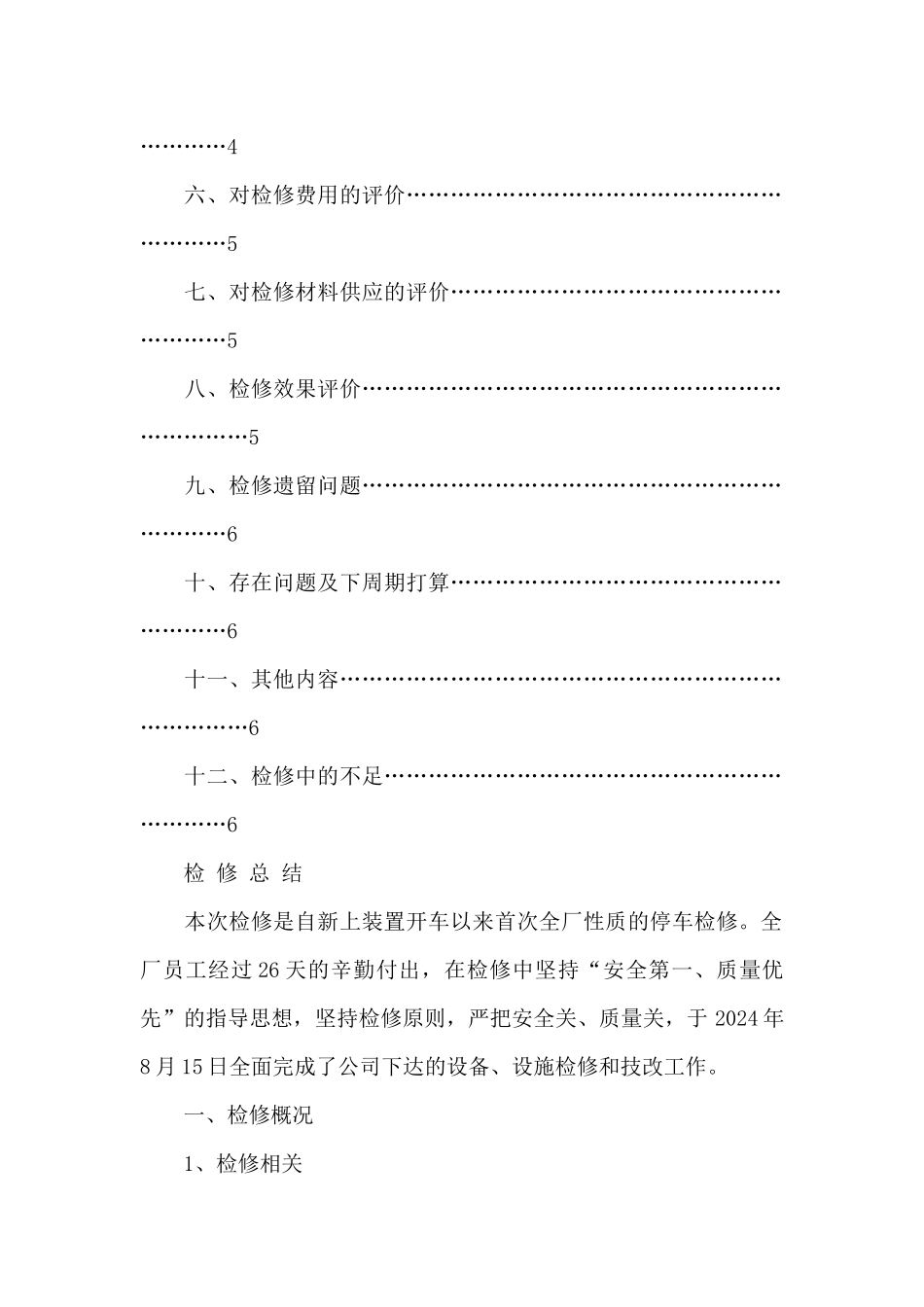

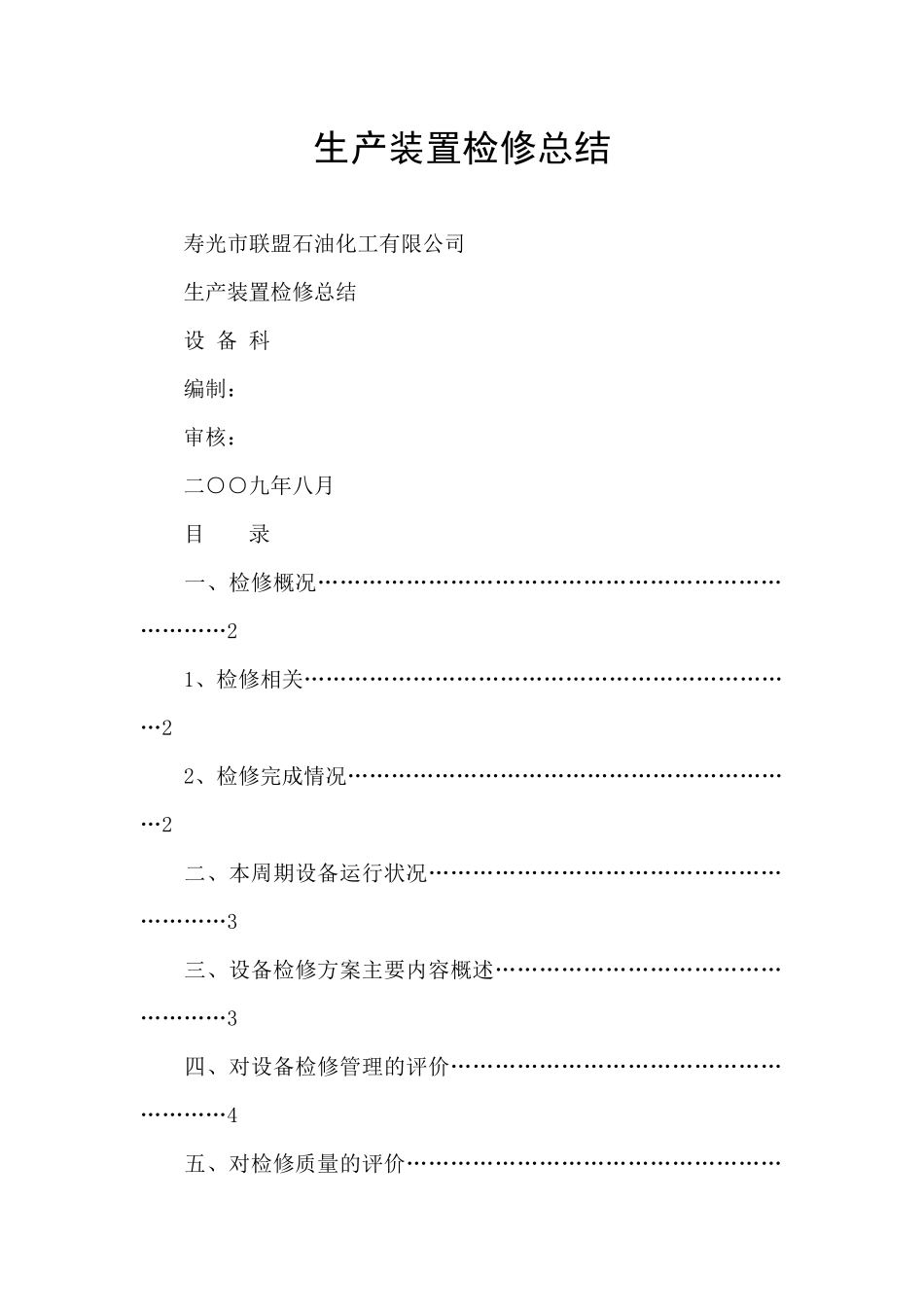

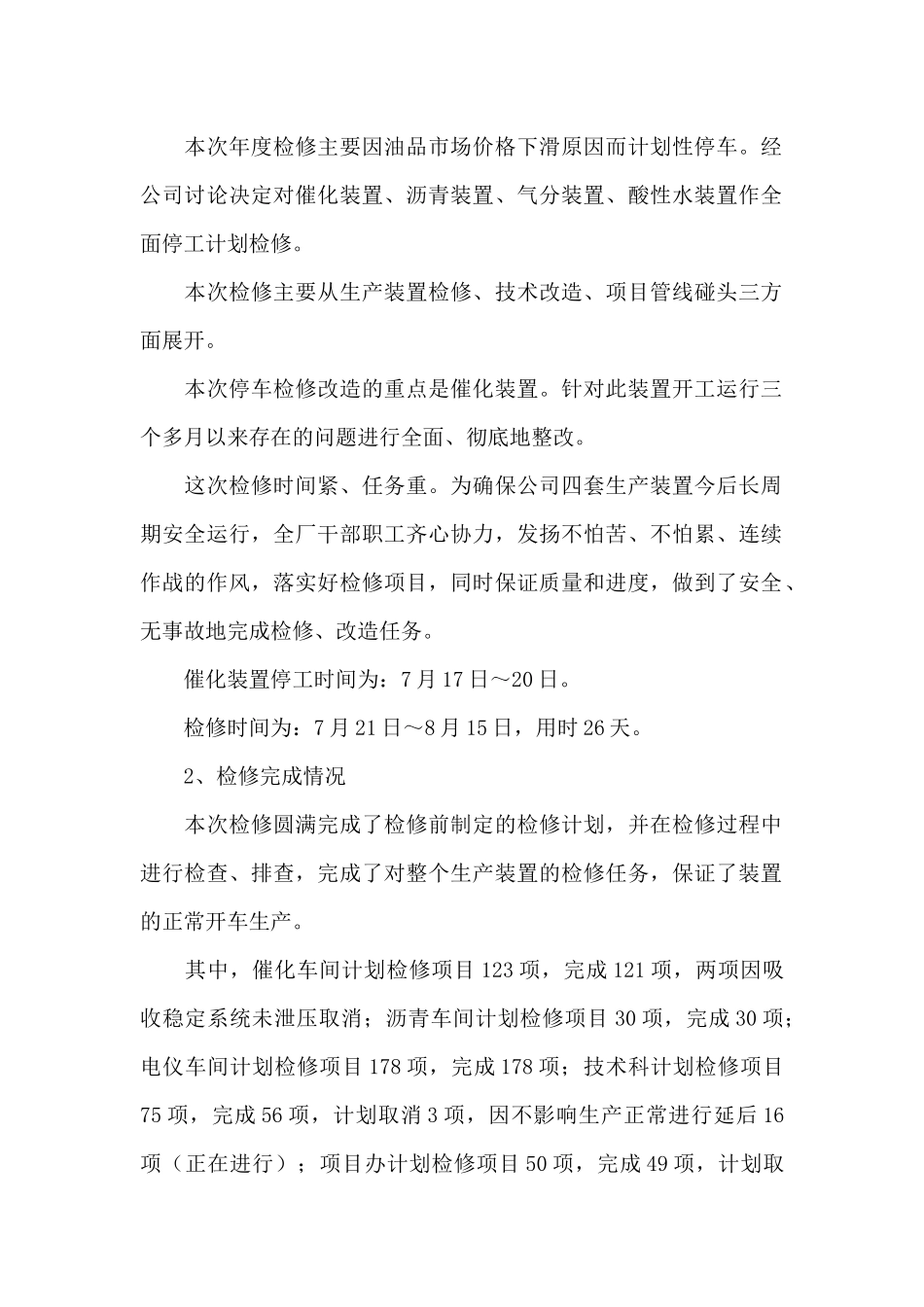

生产装置检修总结 寿光市联盟石油化工有限公司 生产装置检修总结 设 备 科 编制: 审核: 二○○九年八月 目 录 一、检修概况…………………………………………………………………2 1、检修相关……………………………………………………………2 2、检修完成情况………………………………………………………2 二、本周期设备运行状况……………………………………………………3 三、设备检修方案主要内容概述……………………………………………3 四、对设备检修管理的评价…………………………………………………4 五、对检修质量的评价………………………………………………………4 六、对检修费用的评价………………………………………………………5 七、对检修材料供应的评价…………………………………………………5 八、检修效果评价………………………………………………………………5 九、检修遗留问题……………………………………………………………6 十、存在问题及下周期打算…………………………………………………6 十一、其他内容…………………………………………………………………6 十二、检修中的不足…………………………………………………………6 检 修 总 结 本次检修是自新上装置开车以来首次全厂性质的停车检修。全厂员工经过 26 天的辛勤付出,在检修中坚持“安全第一、质量优先”的指导思想,坚持检修原则,严把安全关、质量关,于 2024 年8 月 15 日全面完成了公司下达的设备、设施检修和技改工作。 一、检修概况 1、检修相关 本次年度检修主要因油品市场价格下滑原因而计划性停车。经公司讨论决定对催化装置、沥青装置、气分装置、酸性水装置作全面停工计划检修。 本次检修主要从生产装置检修、技术改造、项目管线碰头三方面展开。 本次停车检修改造的重点是催化装置。针对此装置开工运行三个多月以来存在的问题进行全面、彻底地整改。 这次检修时间紧、任务重。为确保公司四套生产装置今后长周期安全运行,全厂干部职工齐心协力,发扬不怕苦、不怕累、连续作战的作风,落实好检修项目,同时保证质量和进度,做到了安全、无事故地完成检修、改造任务。 催化装置停工时间为:7 月 17 日~20 日。 检修时间为:7 月 21 日~8 月 15 日,用时 26 天。 2、检修完成情况 本次检修圆满完成了检修前制定的检修计划,并在检修过程中进行检查、排查,完成了对整个...
