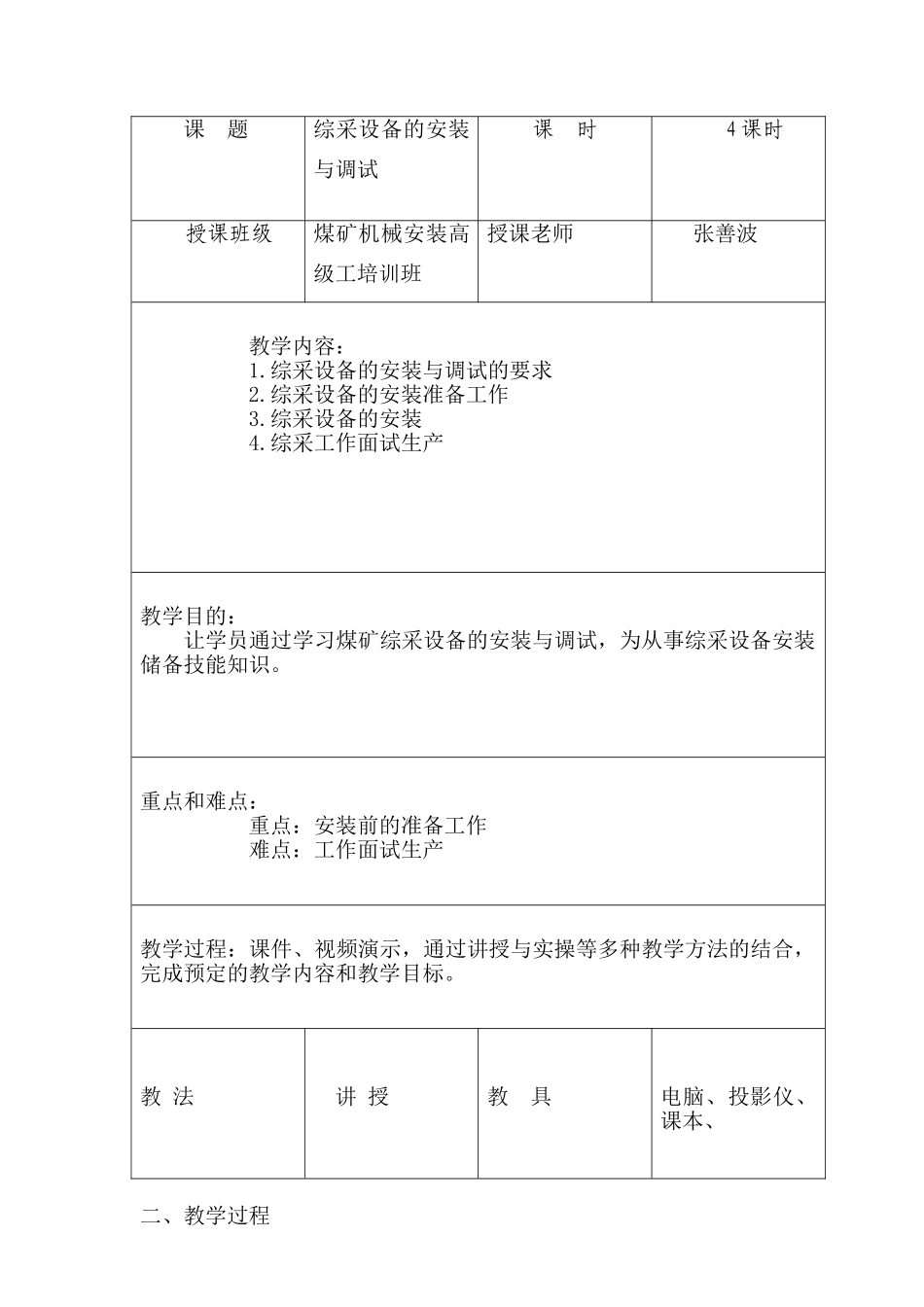

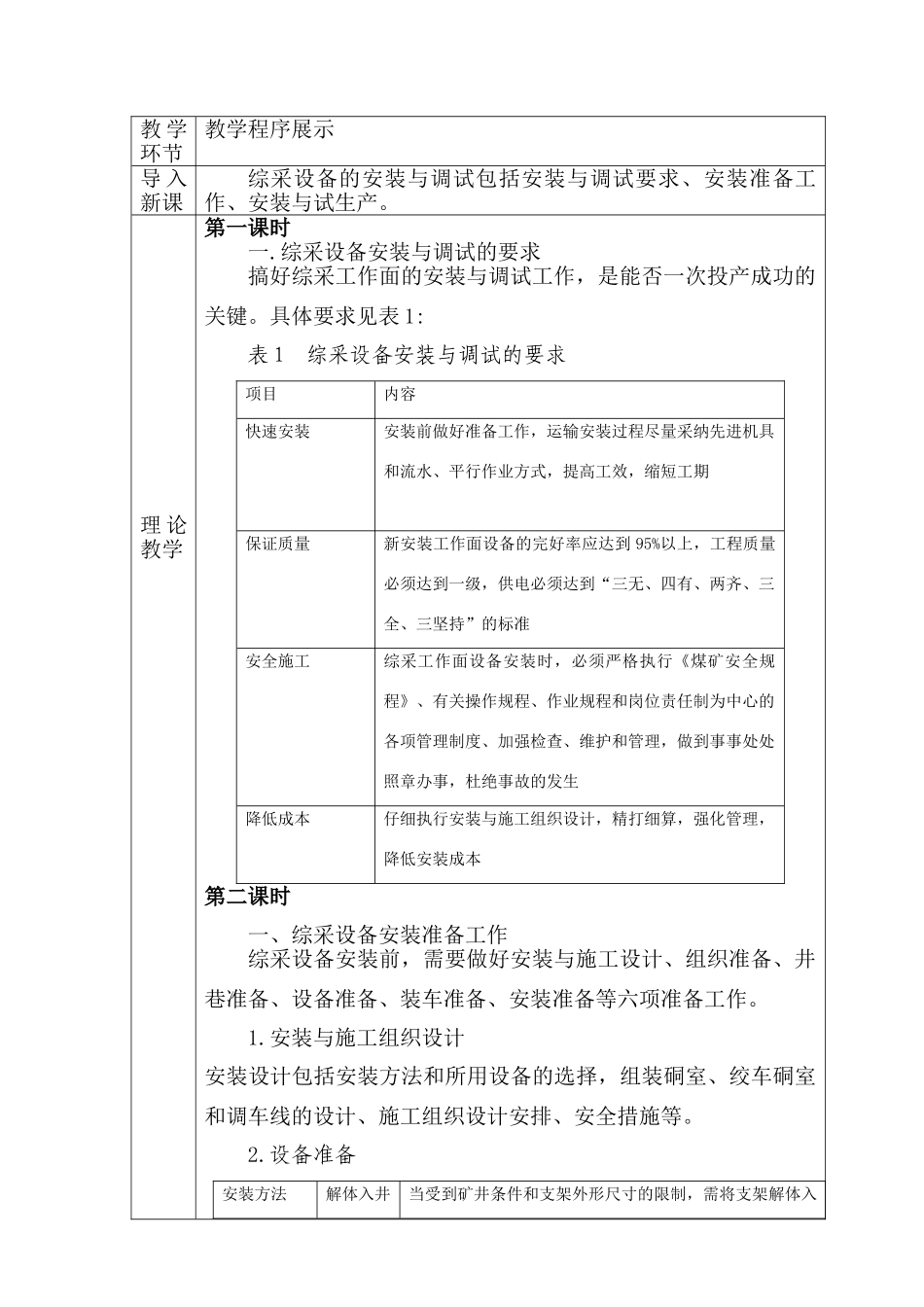

课 题综采设备的安装与调试课 时4 课时授课班级煤矿机械安装高级工培训班授课老师张善波教学内容:1.综采设备的安装与调试的要求2.综采设备的安装准备工作3.综采设备的安装4.综采工作面试生产教学目的:让学员通过学习煤矿综采设备的安装与调试,为从事综采设备安装储备技能知识。重点和难点:重点:安装前的准备工作难点:工作面试生产教学过程:课件、视频演示,通过讲授与实操等多种教学方法的结合,完成预定的教学内容和教学目标。教 法讲 授教 具电脑、投影仪、课本、二、教学过程教 学环节教学程序展示导 入新课综采设备的安装与调试包括安装与调试要求、安装准备工作、安装与试生产。理 论教学第一课时一.综采设备安装与调试的要求搞好综采工作面的安装与调试工作,是能否一次投产成功的关键。具体要求见表 1:表 1 综采设备安装与调试的要求项目内容快速安装安装前做好准备工作,运输安装过程尽量采纳先进机具和流水、平行作业方式,提高工效,缩短工期保证质量新安装工作面设备的完好率应达到 95%以上,工程质量必须达到一级,供电必须达到“三无、四有、两齐、三全、三坚持”的标准安全施工综采工作面设备安装时,必须严格执行《煤矿安全规程》、有关操作规程、作业规程和岗位责任制为中心的各项管理制度、加强检查、维护和管理,做到事事处处照章办事,杜绝事故的发生降低成本仔细执行安装与施工组织设计,精打细算,强化管理,降低安装成本第二课时一、综采设备安装准备工作综采设备安装前,需要做好安装与施工设计、组织准备、井巷准备、设备准备、装车准备、安装准备等六项准备工作。1.安装与施工组织设计安装设计包括安装方法和所用设备的选择,组装硐室、绞车硐室和调车线的设计、施工组织设计安排、安全措施等。2.设备准备安装方法解体入井当受到矿井条件和支架外形尺寸的限制,需将支架解体入理 论教学井时,在进设备的工作面巷道内预先掘进支架组装硐室,以便在此组装支架后运入工作面。整体入井假如井巷条件允许液压支架整体装车入井并能顺利运入工作面,则无需专门开掘支架组装硐室组装硐室和绞车硐室液压支架组装硐室的规格一般为 8000mm*5000mm4500mm(长*宽*高)。锚杆或工字钢棚子支护,棚梁上装备起吊用的防爆型电动葫芦和手动葫芦。绞车硐室是为安装牵引绞车设置的。开切眼内一般要开 2-3 个绞车硐室,其规格为 2000mm*2000mm*2000mm(长*宽*高)。调车线在支架组装硐室外设双轨调车线。每条调车线的...
