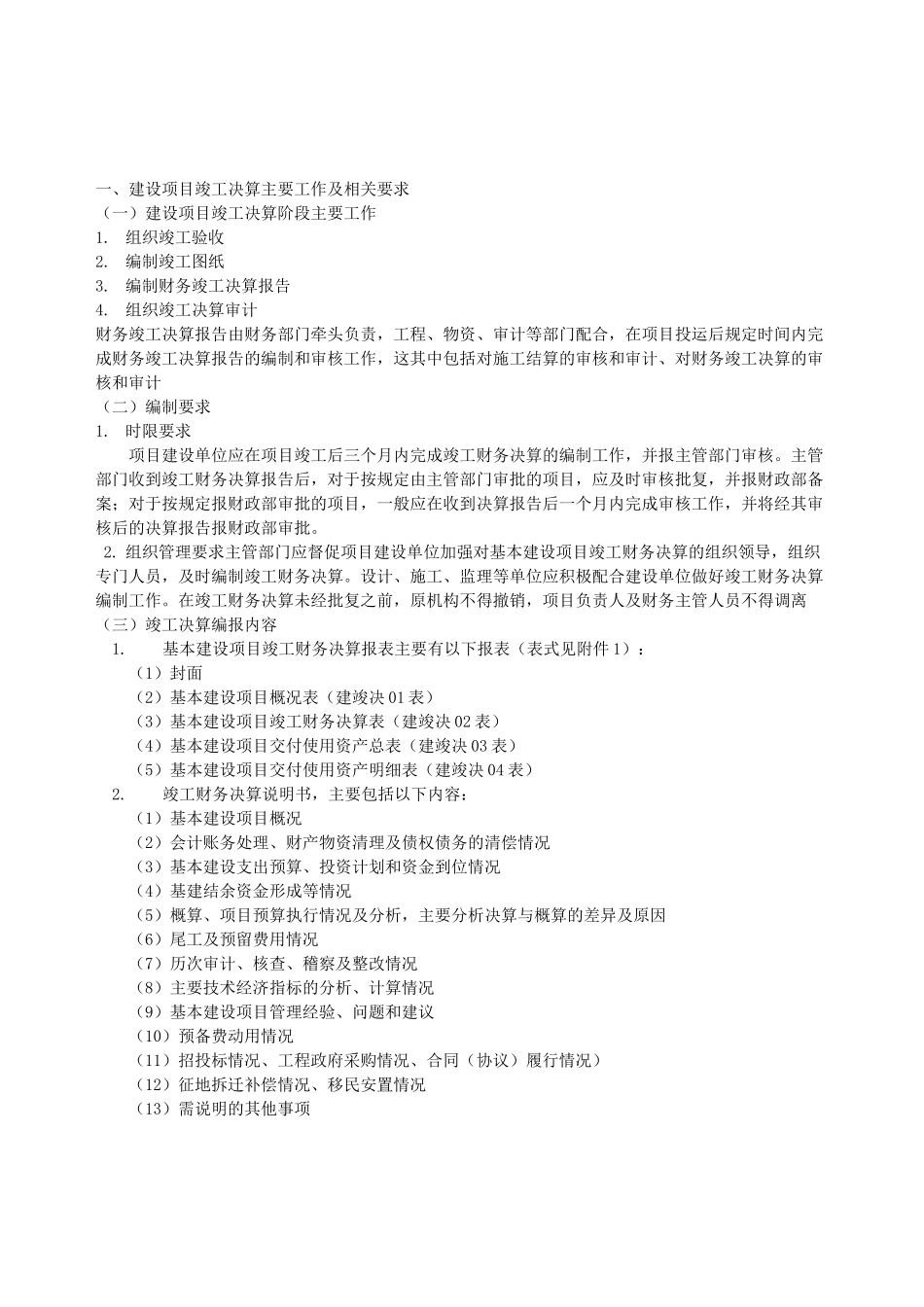

一、建设项目竣工决算主要工作及相关要求(一)建设项目竣工决算阶段主要工作1
组织竣工验收2
编制竣工图纸3
编制财务竣工决算报告4
组织竣工决算审计财务竣工决算报告由财务部门牵头负责,工程、物资、审计等部门配合,在项目投运后规定时间内完成财务竣工决算报告的编制和审核工作,这其中包括对施工结算的审核和审计、对财务竣工决算的审核和审计(二)编制要求1
时限要求项目建设单位应在项目竣工后三个月内完成竣工财务决算的编制工作,并报主管部门审核
主管部门收到竣工财务决算报告后,对于按规定由主管部门审批的项目,应及时审核批复,并报财政部备案;对于按规定报财政部审批的项目,一般应在收到决算报告后一个月内完成审核工作,并将经其审核后的决算报告报财政部审批
组织管理要求主管部门应督促项目建设单位加强对基本建设项目竣工财务决算的组织领导,组织专门人员,及时编制竣工财务决算
设计、施工、监理等单位应积极配合建设单位做好竣工财务决算编制工作
在竣工财务决算未经批复之前,原机构不得撤销,项目负责人及财务主管人员不得调离(三)竣工决算编报内容1
基本建设项目竣工财务决算报表主要有以下报表(表式见附件 1):(1)封面(2)基本建设项目概况表(建竣决 01 表)(3)基本建设项目竣工财务决算表(建竣决 02 表)(4)基本建设项目交付使用资产总表(建竣决 03 表)(5)基本建设项目交付使用资产明细表(建竣决 04 表)2

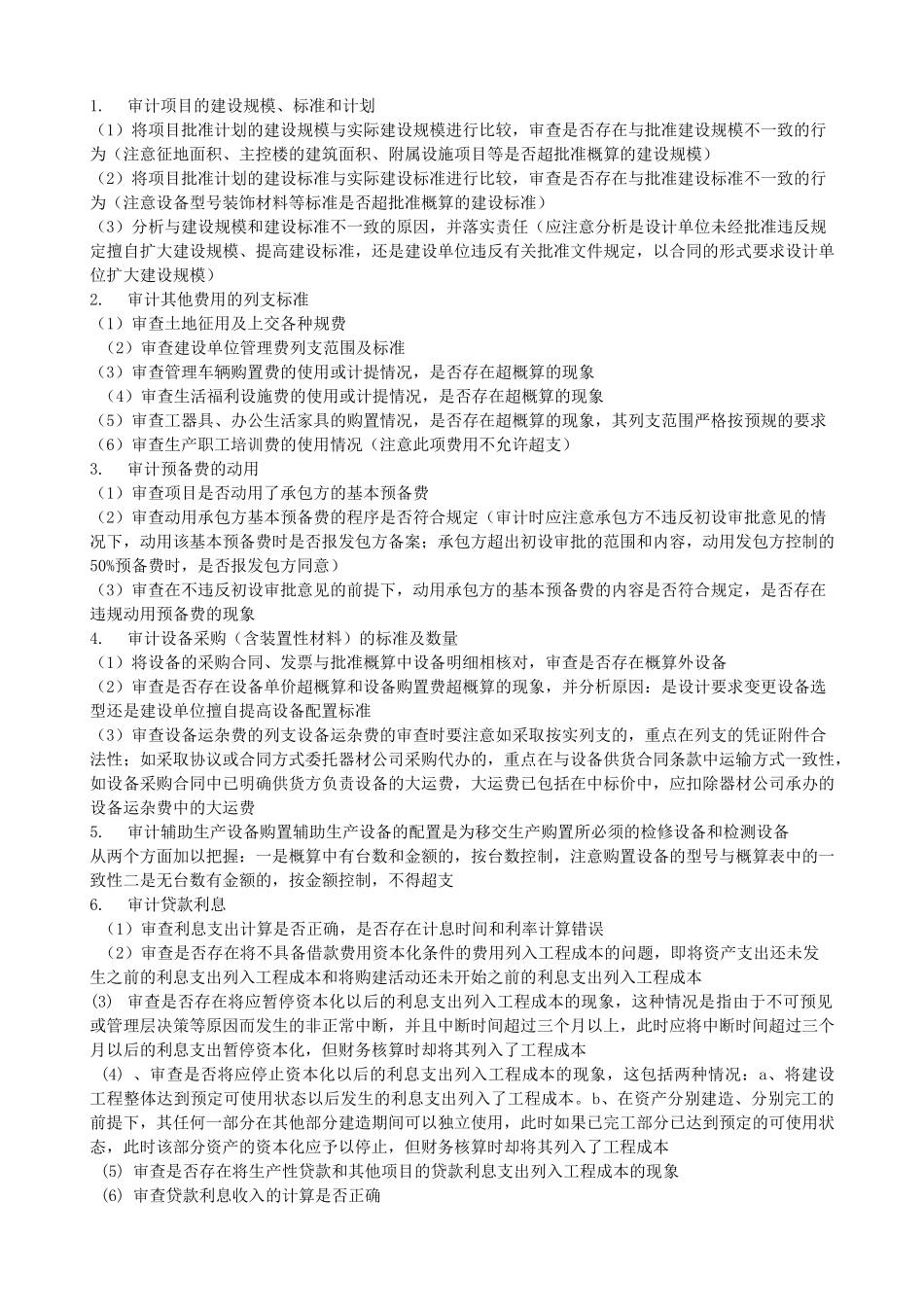

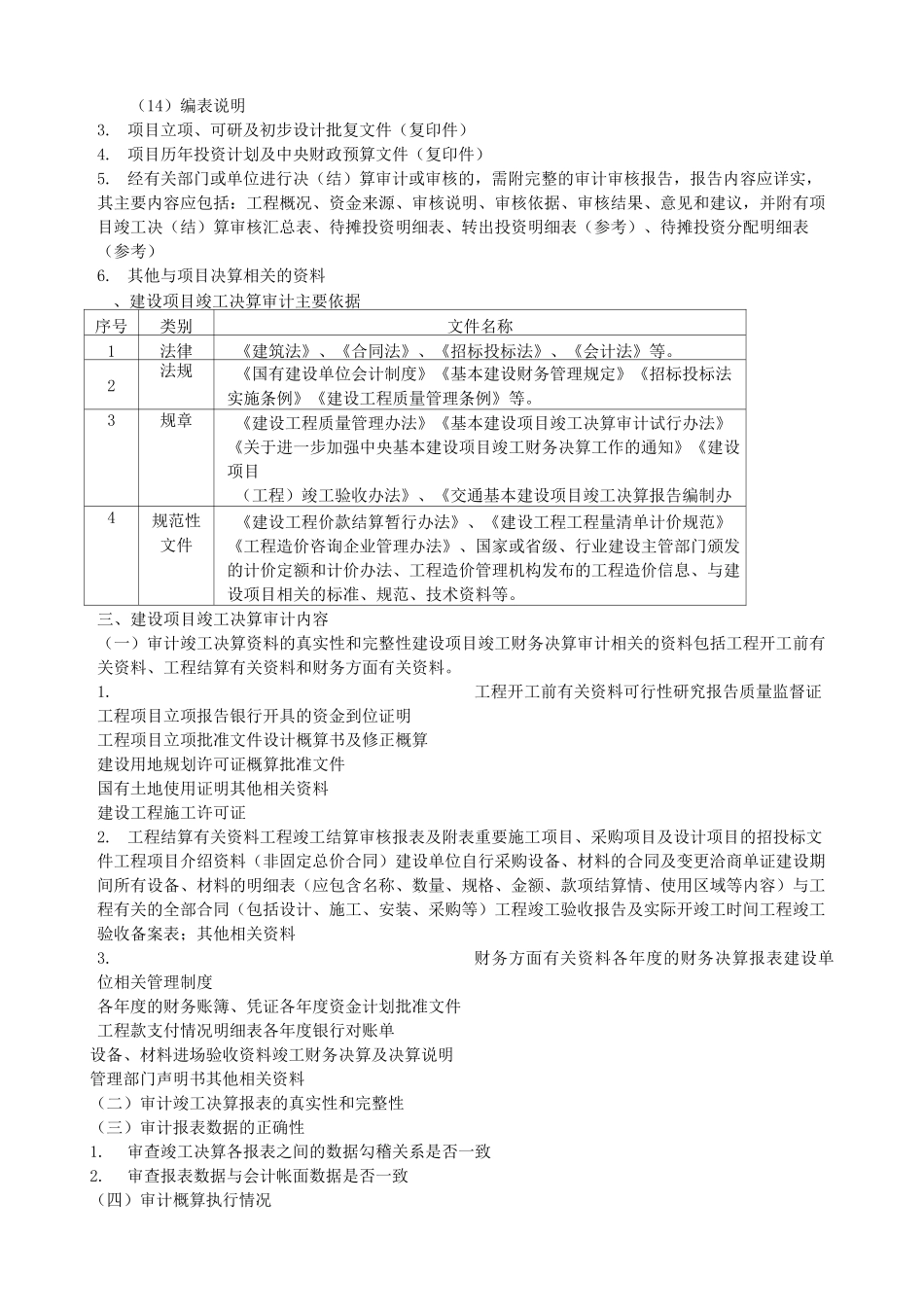

竣工财务决算说明书,主要包括以下内容:(1)基本建设项目概况(2)会计账务处理、财产物资清理及债权债务的清偿情况(3)基本建设支出预算、投资计划和资金到位情况(4)基建结余资金形成等情况(5)概算、项目预算执行情况及分析,主要分析决算与概算的差异及原因(6)尾工及预留费用情况(7)历次审计、核查、稽察及整改情况(8)主要技术经济指标的分析、计算情况(9)基本建设项目管理经验、问题
