建设工程地库顶板裂缝加固工程施工方案施工方案合肥科创建设加固有限公司二零一六年四月 一、工程概况:a
工程名称:地下室顶板裂缝修补工程 b
建设单位:c
施工内容:1、裂缝灌注结构胶,碳纤维辅助粘贴 2、C-D/8-9 轴、E-F/8-9 轴地下室顶板加固工程 二、编制依据类 别名 称编 号国标混凝土结构加固设计法律规范GB50367-2024国标建筑结构加固工程施工质量验收法律规范GB50550-2024三、施工方案1、裂缝修补施工对大于的裂缝采纳灌注结构胶进行处理,对小于的裂缝进行结构胶封闭处理,裂缝封闭宽度为 40mm 厚度不小于 4mm
施工前,我单位将用裂缝检测仪将裂缝宽度查出,根据不同裂缝宽度进行不同的加固施工
主要材料:工程师自动压力灌浆器、AB-1 灌浆树脂、原子灰,其它材料(1)、工程师自动压力灌浆器工程师自动压力灌浆器是一种袖珍式可对混凝土微细裂缝进行自动灌浆注入的新型工具

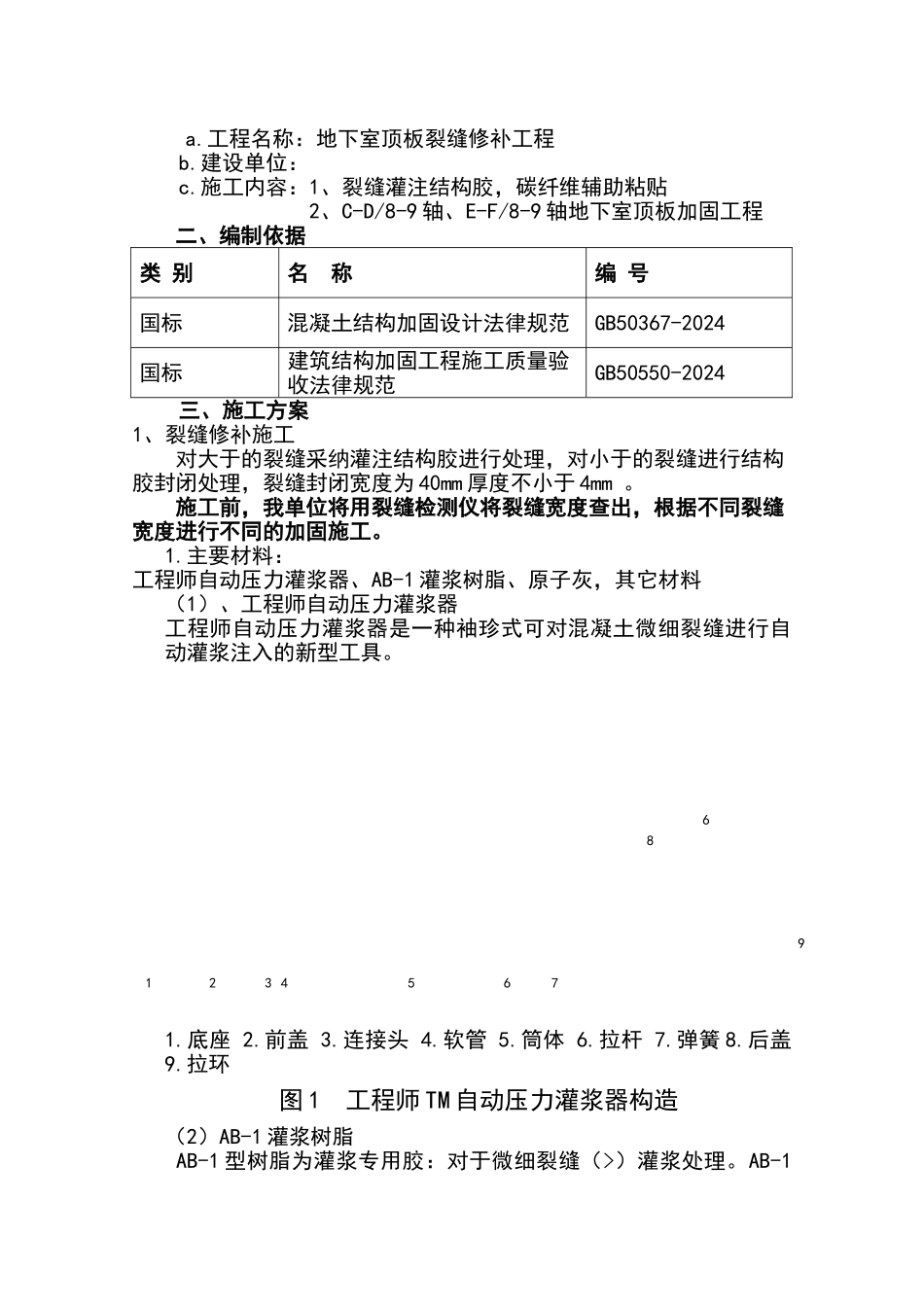

拉环图 1 工程师 TM 自动压力灌浆器构造(2)AB-1 灌浆树脂 AB-1 型树脂为灌浆专用胶:对于微细裂缝(>)灌浆处理
AB-1123 4567698型树脂初凝时间 30min(20℃),终凝时间 24h(20℃)

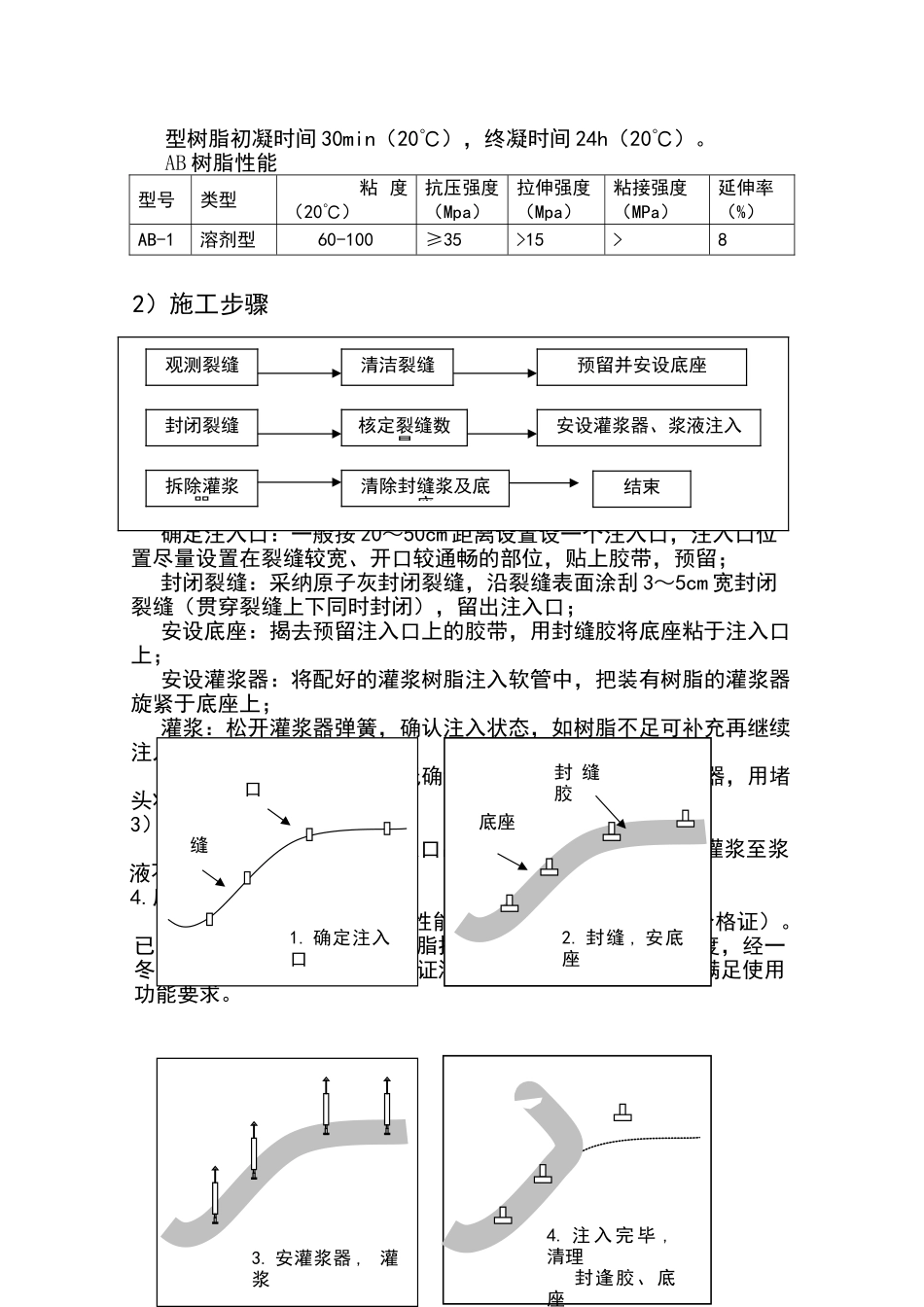

AB 树脂性能型号类型 粘 度(20℃)抗压强度(Mpa)拉伸强度(Mpa)粘接强度(MPa)延伸率(%)AB-1溶剂型60-100≥35>15>82)施工步骤1-基层处理:清除裂缝表面的灰尘、油污;确定注入口:一般按 20~50cm 距离设置设一个注入口,注入口位置尽量设置在裂缝较宽、开口较通畅的部位,贴上胶带,预留;封闭裂缝:采纳原子灰封闭裂缝,沿裂缝表面涂刮 3~5cm 宽封闭裂缝(贯穿裂缝上下同时封闭),留出注入口;安设底座:揭去预留注入口上的胶带,用封缝胶将底座粘
