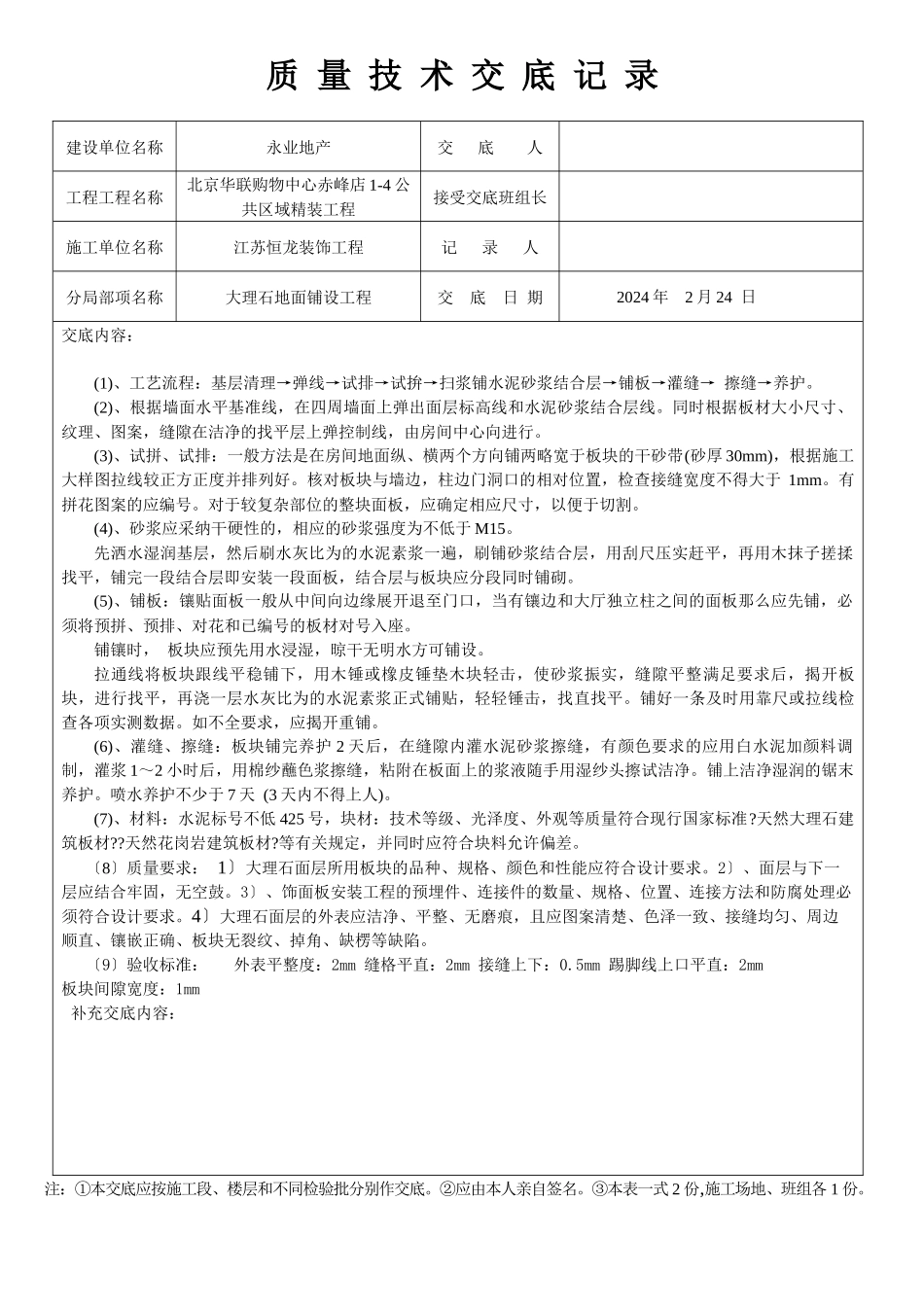

质 量 技 术 交 底 记 录建设单位名称永业地产交 底 人工程工程名称北京华联购物中心赤峰店 1-4 公共区域精装工程接受交底班组长施工单位名称江苏恒龙装饰工程记 录 人分局部项名称大理石地面铺设工程交 底 日 期2024 年 2 月 24 日交底内容:(1)、工艺流程:基层清理→弹线→试排→试拚→扫浆铺水泥砂浆结合层→铺板→灌缝→ 擦缝→养护。(2)、根据墙面水平基准线,在四周墙面上弹出面层标高线和水泥砂浆结合层线。同时根据板材大小尺寸、纹理、图案,缝隙在洁净的找平层上弹控制线,由房间中心向进行。(3)、试拼、试排:一般方法是在房间地面纵、横两个方向铺两略宽于板块的干砂带(砂厚 30mm),根据施工大样图拉线较正方正度并排列好。核对板块与墙边,柱边门洞口的相对位置,检查接缝宽度不得大于 1mm。有拼花图案的应编号。对于较复杂部位的整块面板,应确定相应尺寸,以便于切割。(4)、砂浆应采纳干硬性的,相应的砂浆强度为不低于 M15。先洒水湿润基层,然后刷水灰比为的水泥素浆一遍,刷铺砂浆结合层,用刮尺压实赶平,再用木抹子搓揉找平,铺完一段结合层即安装一段面板,结合层与板块应分段同时铺砌。(5)、铺板:镶贴面板一般从中间向边缘展开退至门口,当有镶边和大厅独立柱之间的面板那么应先铺,必须将预拼、预排、对花和已编号的板材对号入座。铺镶时, 板块应预先用水浸湿,晾干无明水方可铺设。拉通线将板块跟线平稳铺下,用木锤或橡皮锤垫木块轻击,使砂浆振实,缝隙平整满足要求后,揭开板块,进行找平,再浇一层水灰比为的水泥素浆正式铺贴,轻轻锤击,找直找平。铺好一条及时用靠尺或拉线检查各项实测数据。如不全要求,应揭开重铺。(6)、灌缝、擦缝:板块铺完养护 2 天后,在缝隙内灌水泥砂浆擦缝,有颜色要求的应用白水泥加颜料调制,灌浆 1~2 小时后,用棉纱蘸色浆擦缝,粘附在板面上的浆液随手用湿纱头擦试洁净。铺上洁净湿润的锯末养护。喷水养护不少于 7 天 (3 天内不得上人)。(7)、材料:水泥标号不低 425 号,块材:技术等级、光泽度、外观等质量符合现行国家标准?天然大理石建筑板材??天然花岗岩建筑板材?等有关规定,并同时应符合块料允许偏差。 〔8〕质量要求: 1〕大理石面层所用板块的品种、规格、颜色和性能应符合设计要求。2〕、面层与下一层应结合牢固,无空鼓。3〕、饰面板安装工程的预埋件、连接件的数量、规格、位置、连接方法和防腐处理必须符合设计要求。4〕大理...
