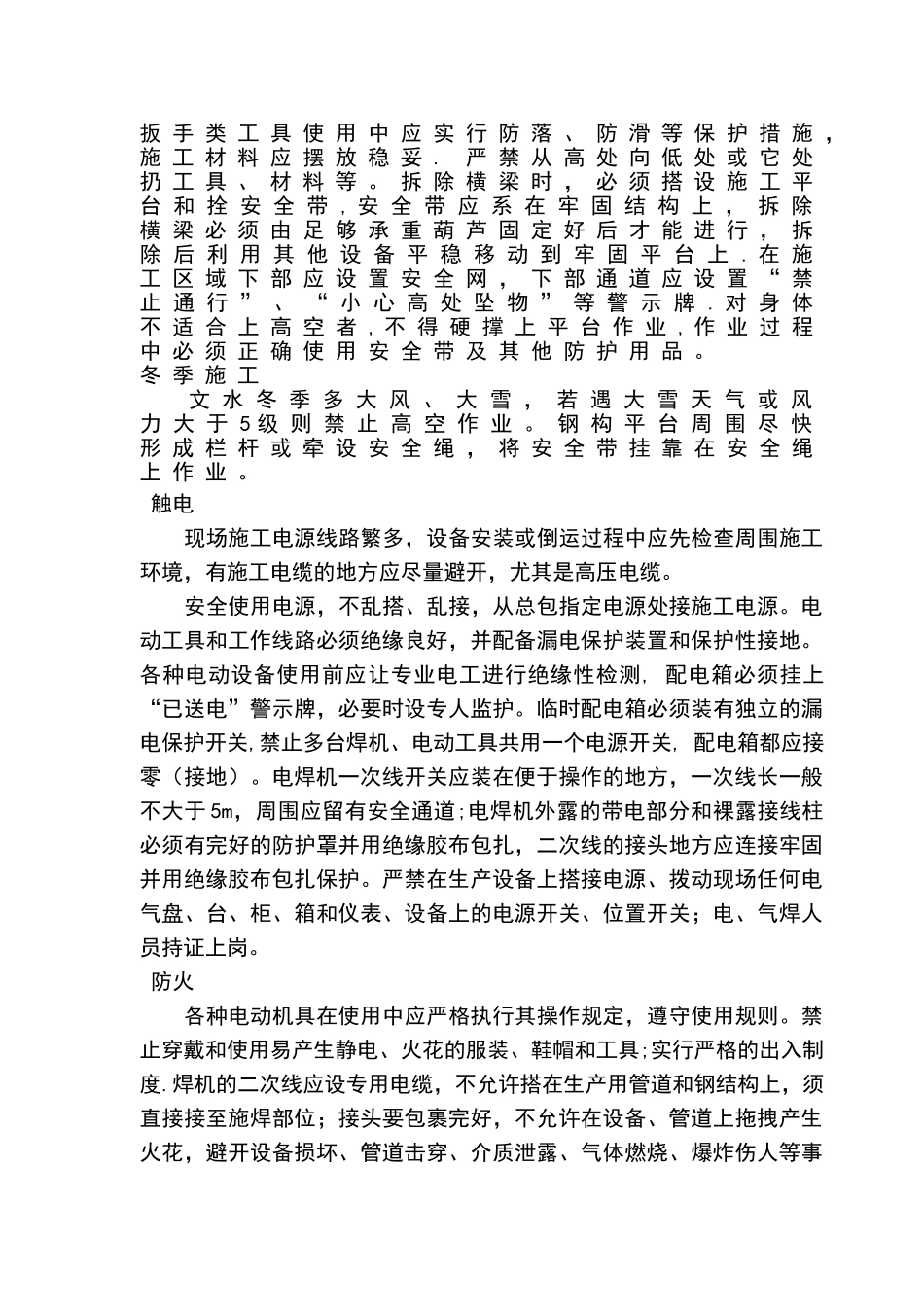

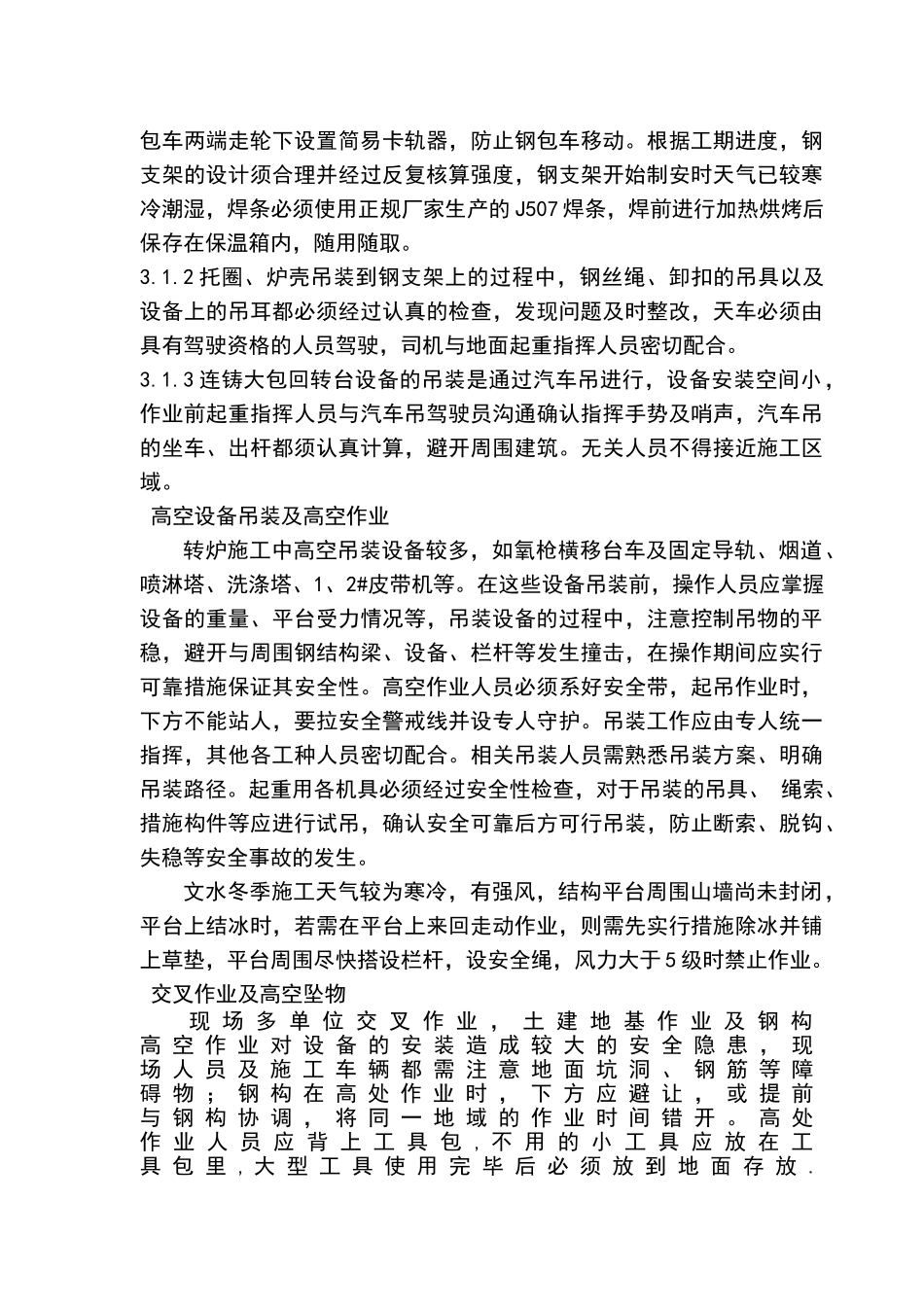

1.简述********** 新 区 300万 t/a钢 铁 厂 项 目 一 期 炼 钢 工 程 ,在 转 炉 跨 9-10 柱 列 线 间 增 加 一 座 转 炉 , 转 炉 公 称容 量 为 100t/ 炉 , 同 期 在 6-8线 间 新 建 一 台 8 流 方 坯连 铸 机 , 我 单 位 主 要 施 工 内 容 为 转 炉 与 连 铸 的 机电 设 备 安 装 、 转 炉 余 热 锅 炉 系 统 烟 道 安 装 、 转 炉吹 氩 站 和 加 料 系 统 等 附 属 设 备 安 装 、 连 铸 离 线 设备 安 装 、 炼 钢 车 间 所 有 天 车 及 电 动 葫 芦 的 安 装 等 。目 前 设 备 安 装 人 员 已 到 位 , 设 备 也 将 陆 续 到 货为 了 能 保 证 完 成 施 工 任 务 , 给 业 主 、 总 包 一 份 满意 的 答 卷 , 具 体 落 实 公 司 “ 以 人 为 本 , 安 全 第一 ” 的 安 全 管 理 理 念 , 项 目 部 根 据 现 场 施 工 情 况 ,排 查 隐 患 , 辨 识 危 险 源 、 危 险 点 , 加 强 项 目 安 全管 理 , 确 保 施 工 安 全 。2.主要危险源转炉设备安装多为高空作业,且部分设备体积、重量很大。而厂房主体钢结构、各层平台均尚未形成,高处风大,设备吊装的操作危险性高,包括连铸设备在内,施工现场均存在与土建、钢构等单位的交叉施工,因此,大件设备安装和高空作业以及交叉作业是安全管理的重点,材料、设备存放位置是文明施工管理的重点,用电设备、焊接、使用火焰切割是防火的重点,应当给予明确的标识和足够的警惕.根据施工现场,主要危险源如下:大型设备的安装高空设备的吊装及高空作业交叉作业,防高空坠物冬季施工 触电,现场施工电源电缆繁多,施工时容易碰触到。焊接、切割等动火作业引起的火灾 施工用工机具、材料的被窃因此,在每次施工都应认真熟悉现场情况,了解存在危险源的地方,制定出符合安全规定及现场实际情况的安全措施并严格执行3.危险源防范措施 大型设备安装3.1.1 转炉本体设备安装需在钢包车上制作专用钢支架,制作时,在钢包车两端走轮下设置简易卡轨器,防止钢包车移动。根据工期进度,钢支架的设计须合理并经过反复核算强度,钢支架开始制安时天气已较寒冷潮湿,焊条必须使用正规厂家生产的 J507 焊条,焊前进行加热烘烤后保存在保温箱内,随...
