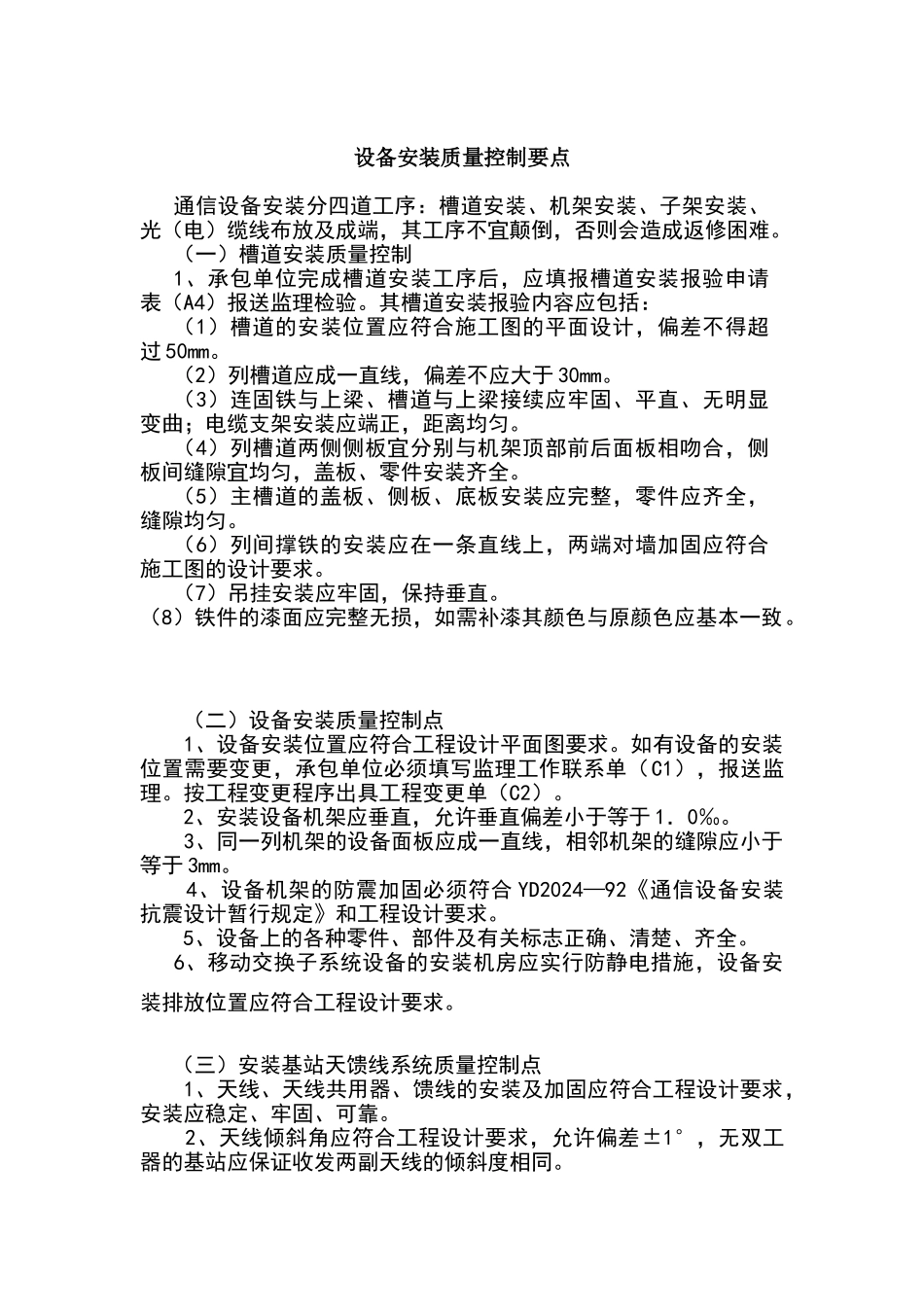

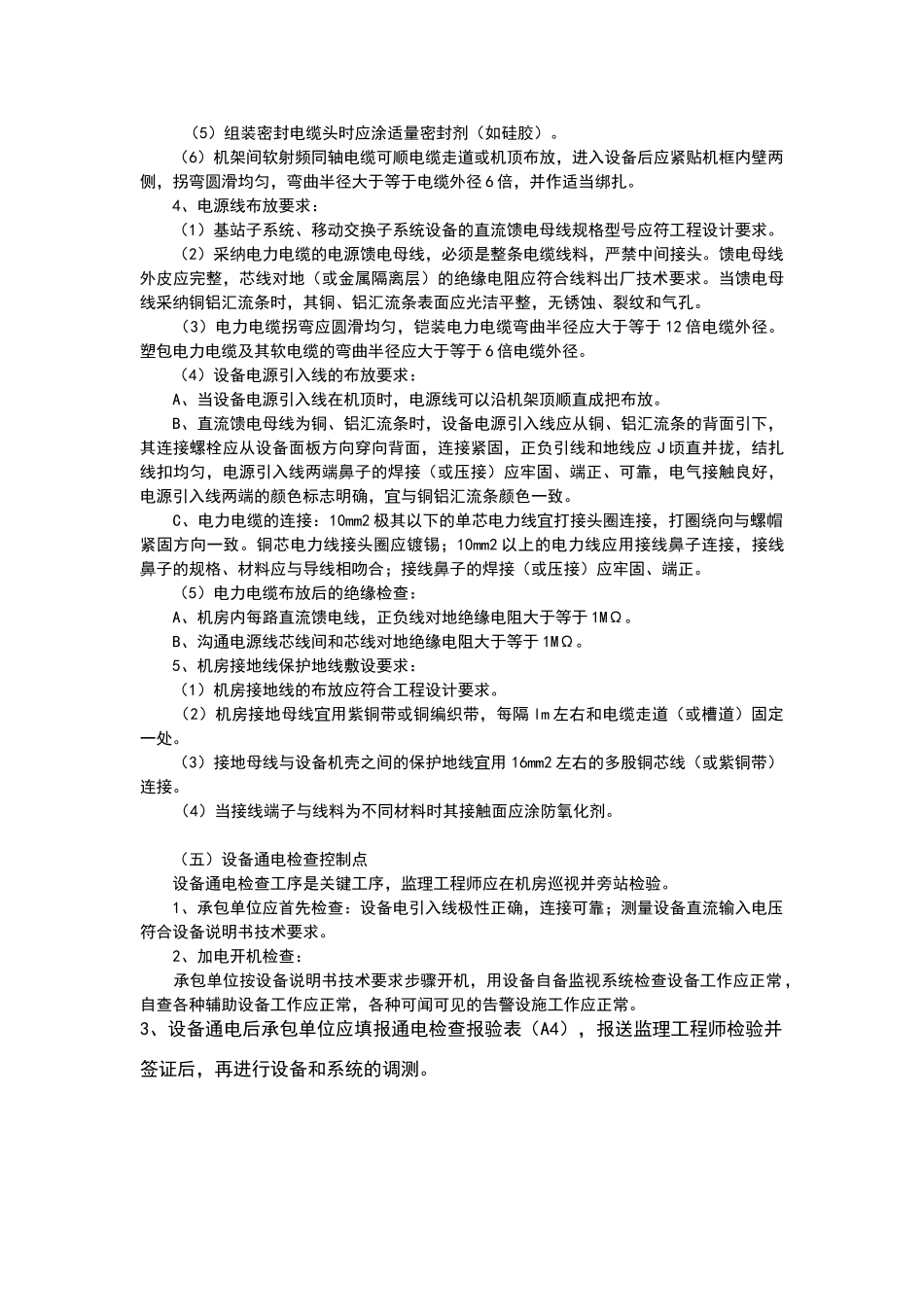

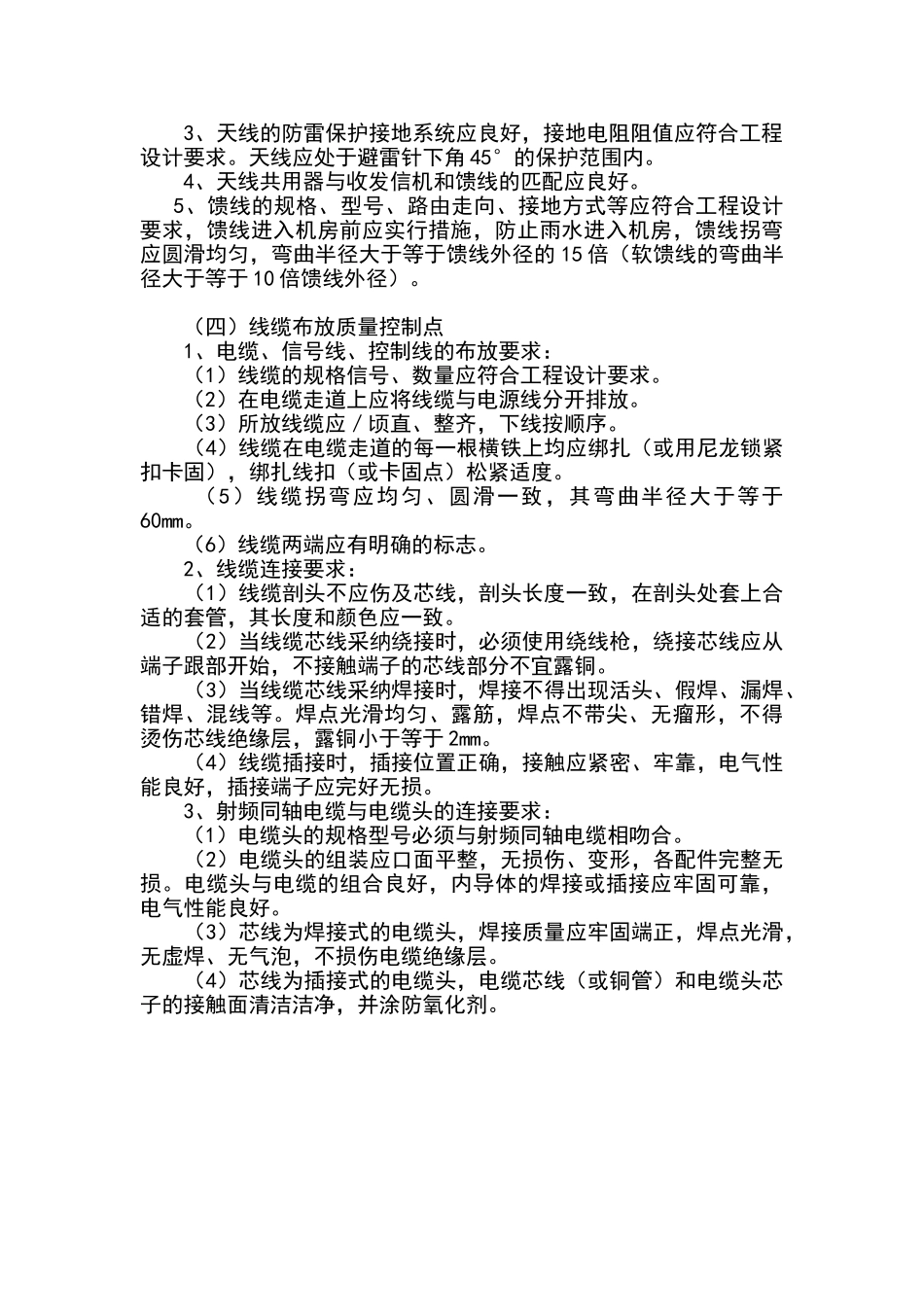

设备安装质量控制要点通信设备安装分四道工序:槽道安装、机架安装、子架安装、光(电)缆线布放及成端,其工序不宜颠倒,否则会造成返修困难。(一)槽道安装质量控制1、承包单位完成槽道安装工序后,应填报槽道安装报验申请表(A4)报送监理检验。其槽道安装报验内容应包括:(1)槽道的安装位置应符合施工图的平面设计,偏差不得超过 50mm。(2)列槽道应成一直线,偏差不应大于 30mm。(3)连固铁与上梁、槽道与上梁接续应牢固、平直、无明显变曲;电缆支架安装应端正,距离均匀。(4)列槽道两侧侧板宜分别与机架顶部前后面板相吻合,侧板间缝隙宜均匀,盖板、零件安装齐全。(5)主槽道的盖板、侧板、底板安装应完整,零件应齐全,缝隙均匀。(6)列间撑铁的安装应在一条直线上,两端对墙加固应符合施工图的设计要求。(7)吊挂安装应牢固,保持垂直。(8)铁件的漆面应完整无损,如需补漆其颜色与原颜色应基本一致。(二)设备安装质量控制点 1、设备安装位置应符合工程设计平面图要求。如有设备的安装位置需要变更,承包单位必须填写监理工作联系单(C1),报送监理。按工程变更程序出具工程变更单(C2)。 2、安装设备机架应垂直,允许垂直偏差小于等于 1.0‰。 3、同一列机架的设备面板应成一直线,相邻机架的缝隙应小于等于 3mm。 4、设备机架的防震加固必须符合 YD2024—92《通信设备安装抗震设计暂行规定》和工程设计要求。 5、设备上的各种零件、部件及有关标志正确、清楚、齐全。6、移动交换子系统设备的安装机房应实行防静电措施,设备安装排放位置应符合工程设计要求。(三)安装基站天馈线系统质量控制点 1、天线、天线共用器、馈线的安装及加固应符合工程设计要求,安装应稳定、牢固、可靠。 2、天线倾斜角应符合工程设计要求,允许偏差±1°,无双工器的基站应保证收发两副天线的倾斜度相同。 3、天线的防雷保护接地系统应良好,接地电阻阻值应符合工程设计要求。天线应处于避雷针下角 45°的保护范围内。 4、天线共用器与收发信机和馈线的匹配应良好。5、馈线的规格、型号、路由走向、接地方式等应符合工程设计要求,馈线进入机房前应实行措施,防止雨水进入机房,馈线拐弯应圆滑均匀,弯曲半径大于等于馈线外径的 15 倍(软馈线的弯曲半径大于等于 10 倍馈线外径)。 (四)线缆布放质量控制点 1、电缆、信号线、控制线的布放要求: (1)线缆的规格信号、数量应符合工程设计要求。 (2)在电缆走道...
