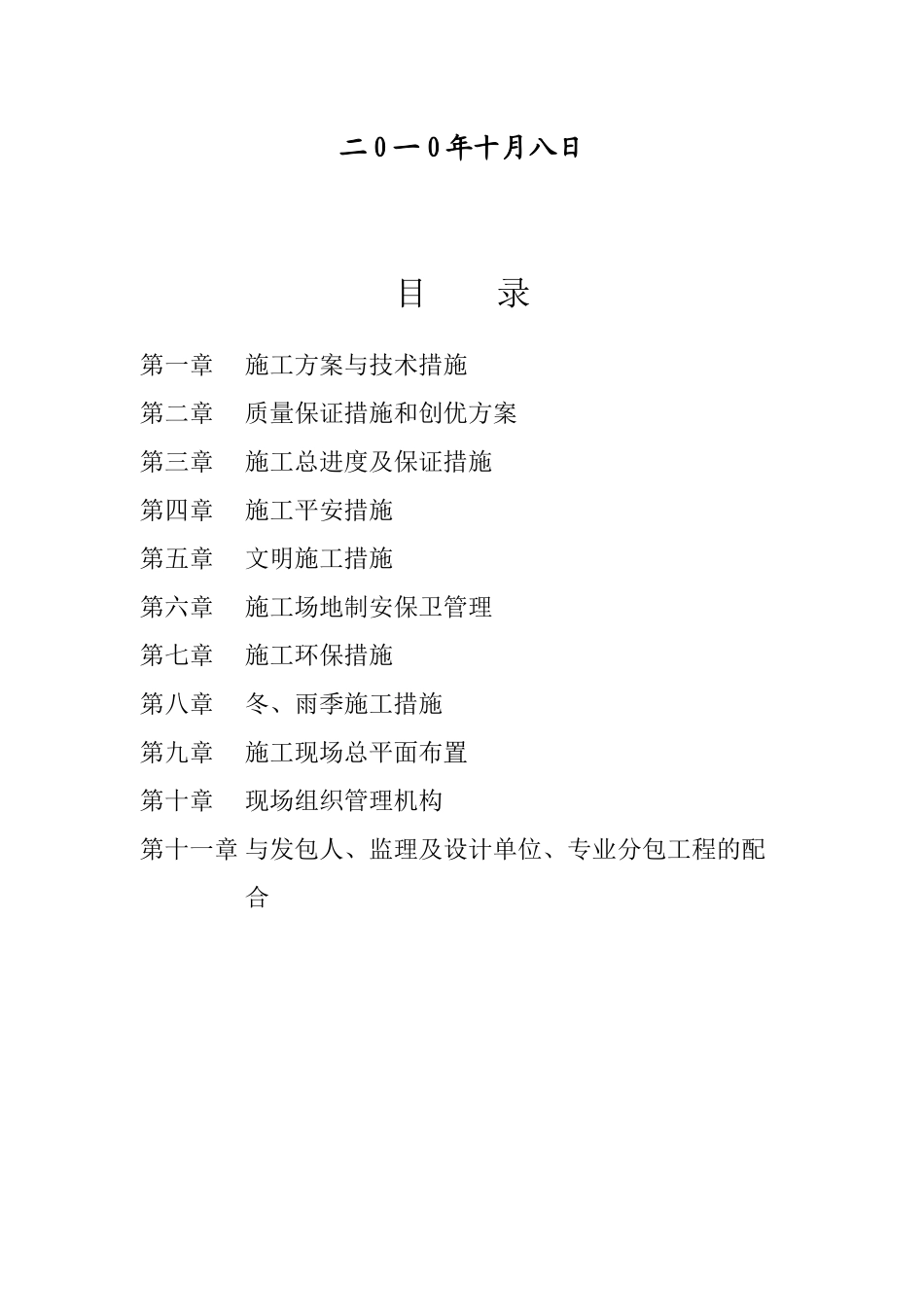

贵阳市小河区金山村平寨人工湿地污水收集管网工程施工组织设计黔西南州方程建筑总公司二 0 一 0 年十月八日目 录 第一章施工方案与技术措施第二章质量保证措施和创优方案第三章施工总进度及保证措施第四章施工平安措施第五章文明施工措施第六章施工场地制安保卫管理第七章施工环保措施第八章冬、雨季施工措施第九章施工现场总平面布置第十章现场组织管理机构 第十一章 与发包人、监理及设计单位、专业分包工程的配合第一章 施工方案与技术措施本工程投标文件是依据:贵阳市小河区金山村平寨人工湿地污水收集管网工程施工"招标文件"、设计图纸、及投标要求编制而成,主要依据为:〔1〕业主对该工程工程的有关要求:如开、竣工日期,设计单位提供的施工图和对施工的要求等
〔2〕年度施工方案对该工程的安排和规定的各项指标
〔3〕预算文件
〔4〕劳动力配备情况;材料等的来源和供给情况;主要施工机械的生产能力和配备情况
〔5〕水电供给条件
〔6〕临时用地及临时房屋等条件
〔7〕建筑结构特点
〔8〕建设地点的特点
〔9〕现场施工条件
工程名称:贵阳市小河区金山村平寨人工湿地污水收集管网工程 建设地点:贵阳市小河区金竹镇金山村承包方式:固定总价承包要求质量标准:到达水利工程合格等级要求工期:120 日历天施 工 范 围 : 全 长 3893 米 , 其 中 d300mm 污 水 主 管 1703 米 ,d200mm 污水支管 1420 米,D150mm 污水出户支管 770 米
参加图纸会审,设计交底和施工技术交底;提交施工进度方案和劳动力、施工设备等进场方案,报监理工程师批准后落实,编制测量方案,建立控制网并加以保护;搞好质量、平安、环保等工作,确定质量、平安、环保目标;工序能力的审定,即对配备的技术人员,施工机具的数量、规格、完好性等进行审定,以满足施工要求;会同监理工程师一道对土场进行取样、送检测
用水、用电、施工道路
