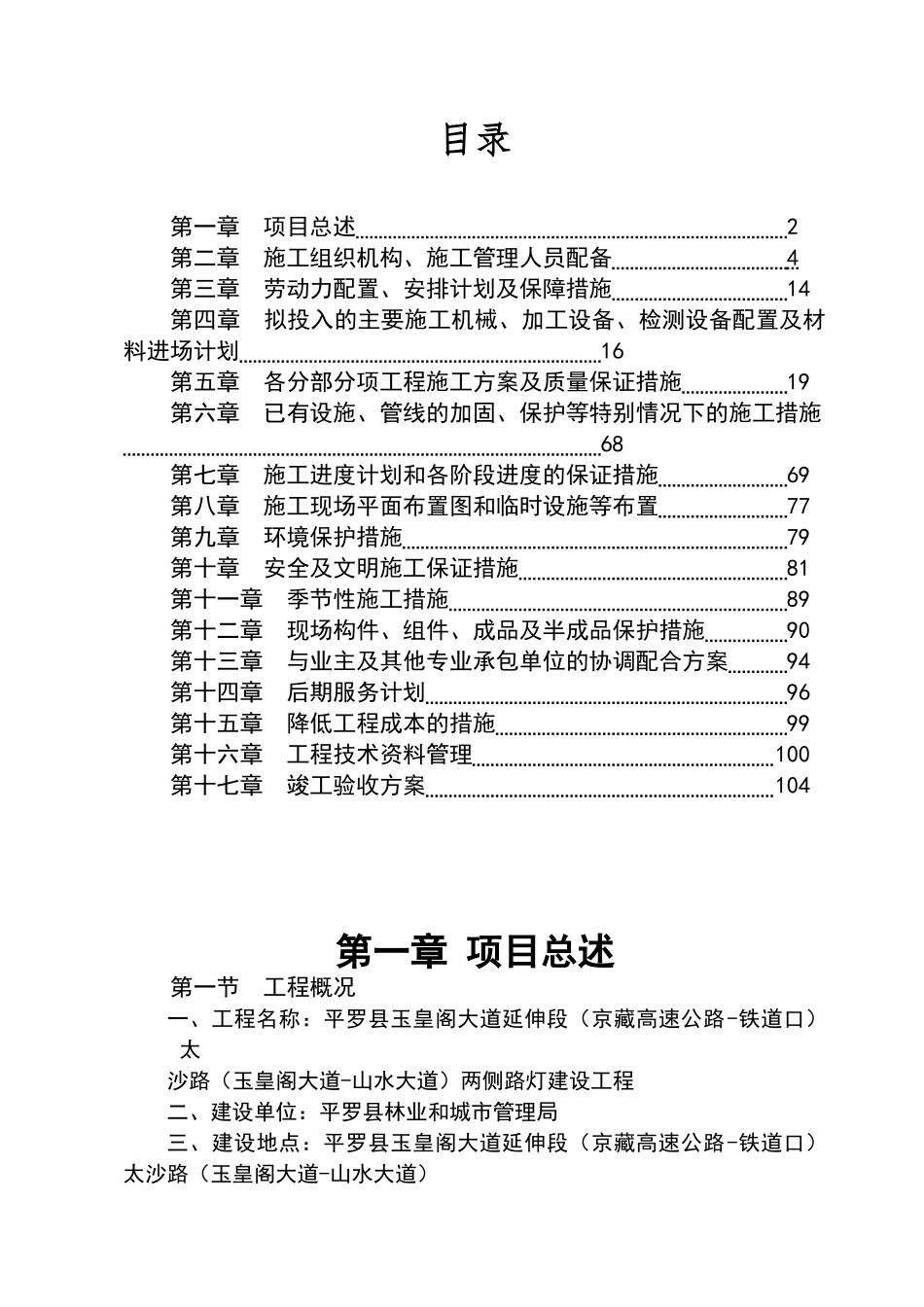

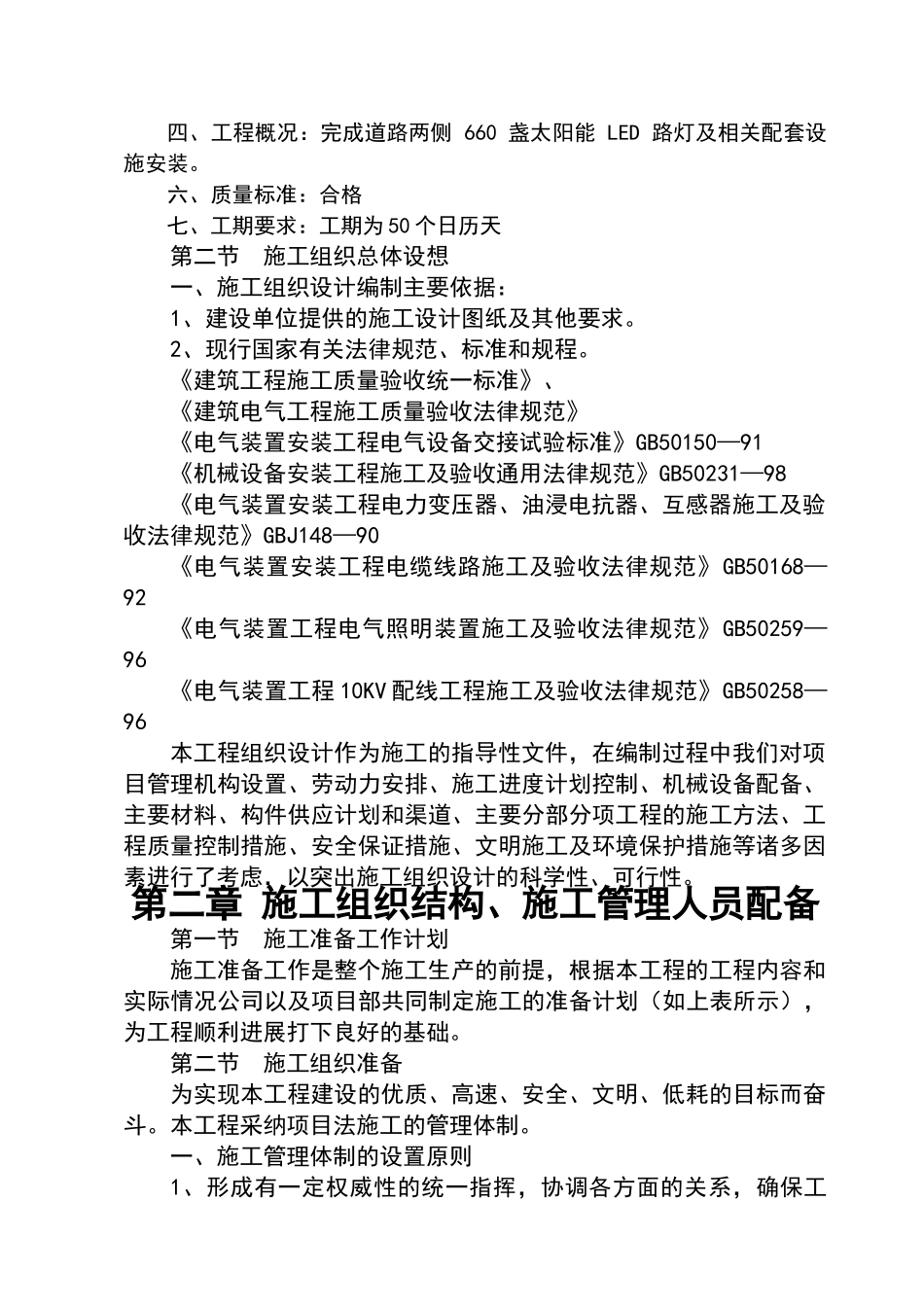

目录第一章 项目总述 2第二章 施工组织机构、施工管理人员配备 4 第三章 劳动力配置、安排计划及保障措施 14第四章 拟投入的主要施工机械、加工设备、检测设备配置及材料进场计划 16第五章 各分部分项工程施工方案及质量保证措施 19第六章 已有设施、管线的加固、保护等特别情况下的施工措施 68第七章 施工进度计划和各阶段进度的保证措施 69第八章 施工现场平面布置图和临时设施等布置 77第九章 环境保护措施 79第十章 安全及文明施工保证措施 81第十一章 季节性施工措施 89第十二章 现场构件、组件、成品及半成品保护措施 90第十三章 与业主及其他专业承包单位的协调配合方案 94第十四章 后期服务计划 96第十五章 降低工程成本的措施 99第十六章 工程技术资料管理 100第十七章 竣工验收方案 104第一章 项目总述第一节 工程概况一、工程名称:平罗县玉皇阁大道延伸段(京藏高速公路-铁道口)太沙路(玉皇阁大道-山水大道)两侧路灯建设工程二、建设单位:平罗县林业和城市管理局三、建设地点:平罗县玉皇阁大道延伸段(京藏高速公路-铁道口)太沙路(玉皇阁大道-山水大道)四、工程概况:完成道路两侧 660 盏太阳能 LED 路灯及相关配套设施安装
六、质量标准:合格七、工期要求:工期为 50 个日历天第二节 施工组织总体设想一、施工组织设计编制主要依据:1、建设单位提供的施工设计图纸及其他要求
2、现行国家有关法律规范、标准和规程
《建筑工程施工质量验收统一标准》、《建筑电气工程施工质量验收法律规范》《电气装置安装工程电气设备交接试验标准》GB50150—91《机械设备安装工程施工及验收通用法律规范》GB50231—98《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收法律规范》GBJ148—90《电气装置安装工程电缆线路施工及验收法律规范》GB50168—92《电气装置
