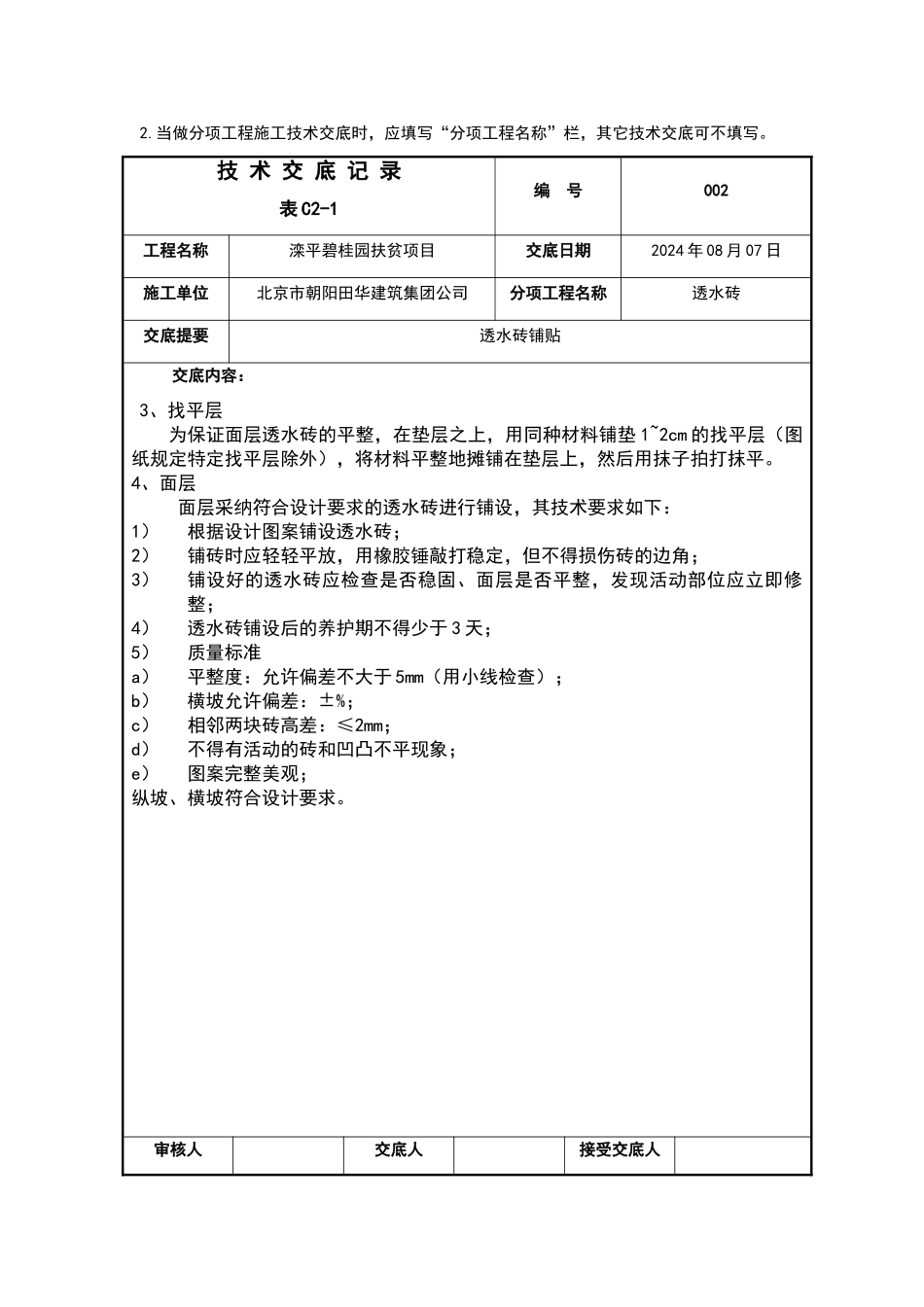

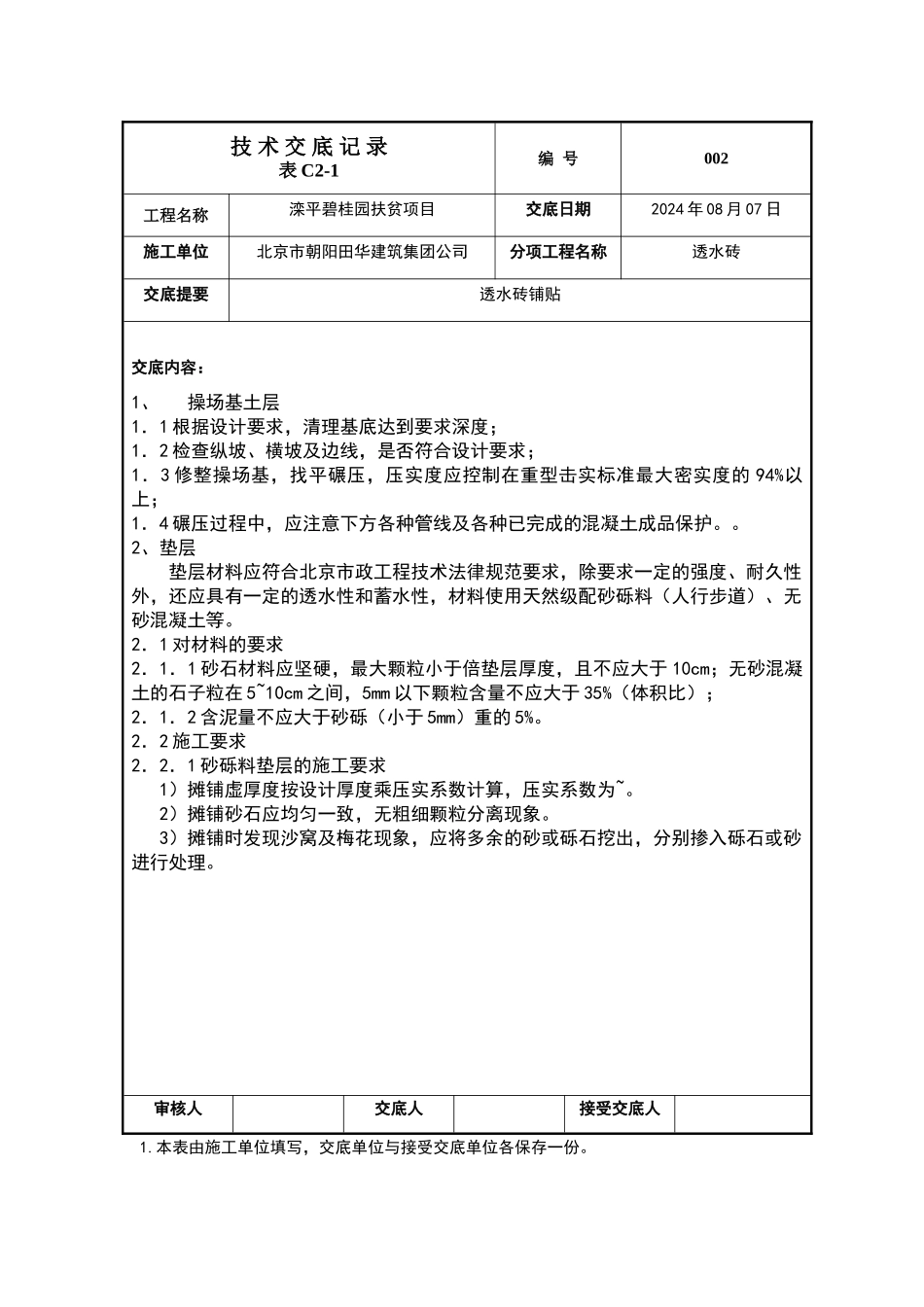

技 术 交 底 记 录表 C2-1编 号002工程名称滦平碧桂园扶贫项目交底日期2024 年 08 月 07 日施工单位北京市朝阳田华建筑集团公司分项工程名称透水砖交底提要透水砖铺贴 交底内容:1、操场基土层1.1 根据设计要求,清理基底达到要求深度;1.2 检查纵坡、横坡及边线,是否符合设计要求;1.3 修整操场基,找平碾压,压实度应控制在重型击实标准最大密实度的 94%以上;1.4 碾压过程中,应注意下方各种管线及各种已完成的混凝土成品保护
2、垫层垫层材料应符合北京市政工程技术法律规范要求,除要求一定的强度、耐久性外,还应具有一定的透水性和蓄水性,材料使用天然级配砂砾料(人行步道)、无砂混凝土等
2.1 对材料的要求2.1.1 砂石材料应坚硬,最大颗粒小于倍垫层厚度,且不应大于 10cm;无砂混凝土的石子粒在 5~10cm 之间,5mm 以下颗粒含量不应大于 35%(体积比);2.1.2 含泥量不应大于砂砾(小于 5mm)重的 5%
2.2 施工要求2.2.1 砂砾料垫层的施工要求1)摊铺虚厚度按设计厚度乘压实系数计算,压实系数为~
2)摊铺砂石应均匀一致,无粗细颗粒分离现象
3)摊铺时发现沙窝及梅花现象,应将多余的砂或砾石挖出,分别掺入砾石或砂进行处理
审核人交底人接受交底人1
本表由施工单位填写,交底单位与接受交底单位各保存一份
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写

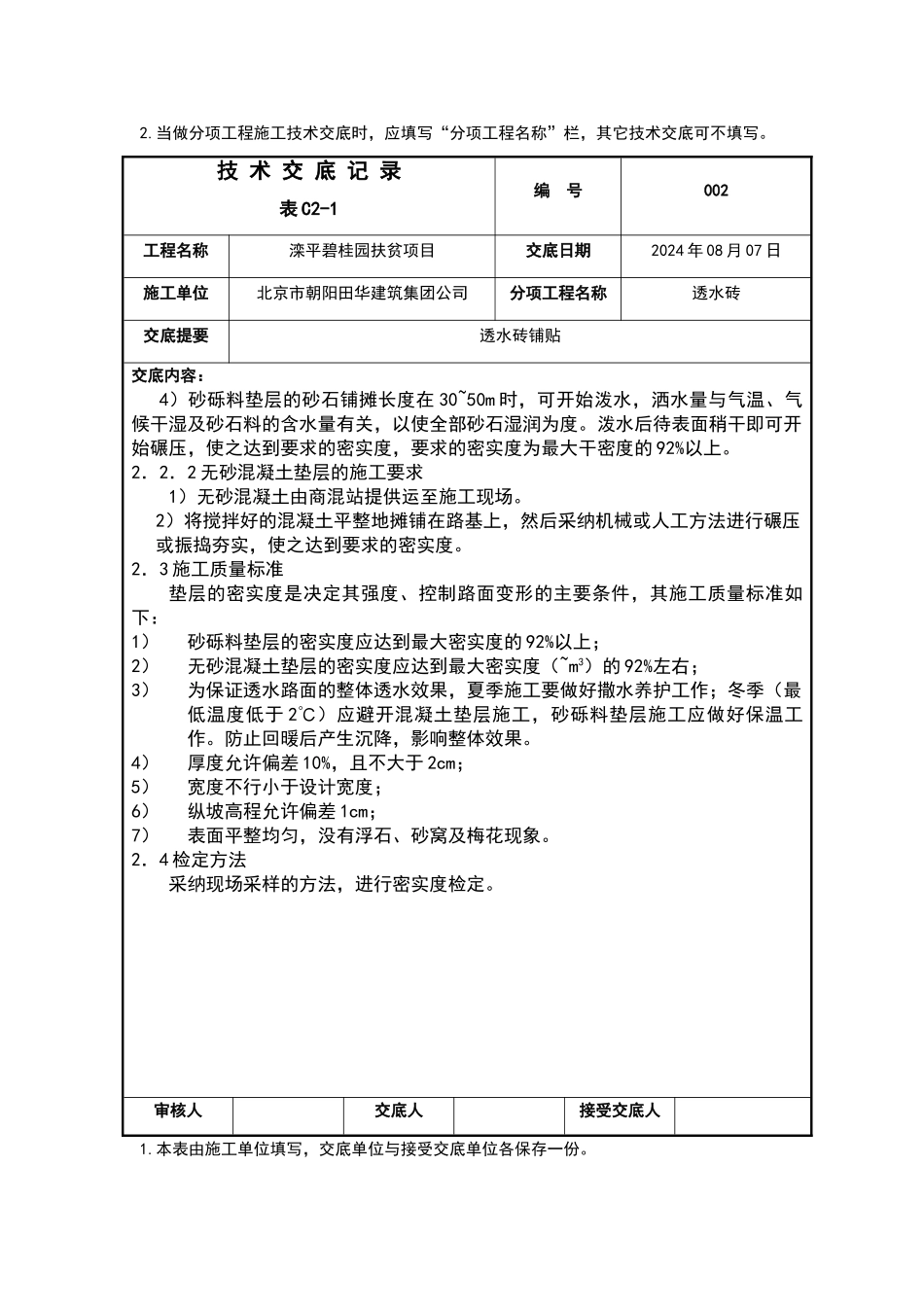

技 术 交 底 记 录表 C2-1编 号002工程名称滦平碧桂园扶贫项目交底日期2024 年 08 月 07 日施工单位北京市朝阳田华建筑集团公司分项工程名称透水砖交底提要透水砖铺贴交底内容:4)砂砾料垫层的砂石铺摊长度在 30~50m 时,可开始泼水,洒水量与气温、气候干湿及砂石料的含水量有关,以使全部砂石湿润为度
泼水后待表面稍干即可开始碾压,使之达到
