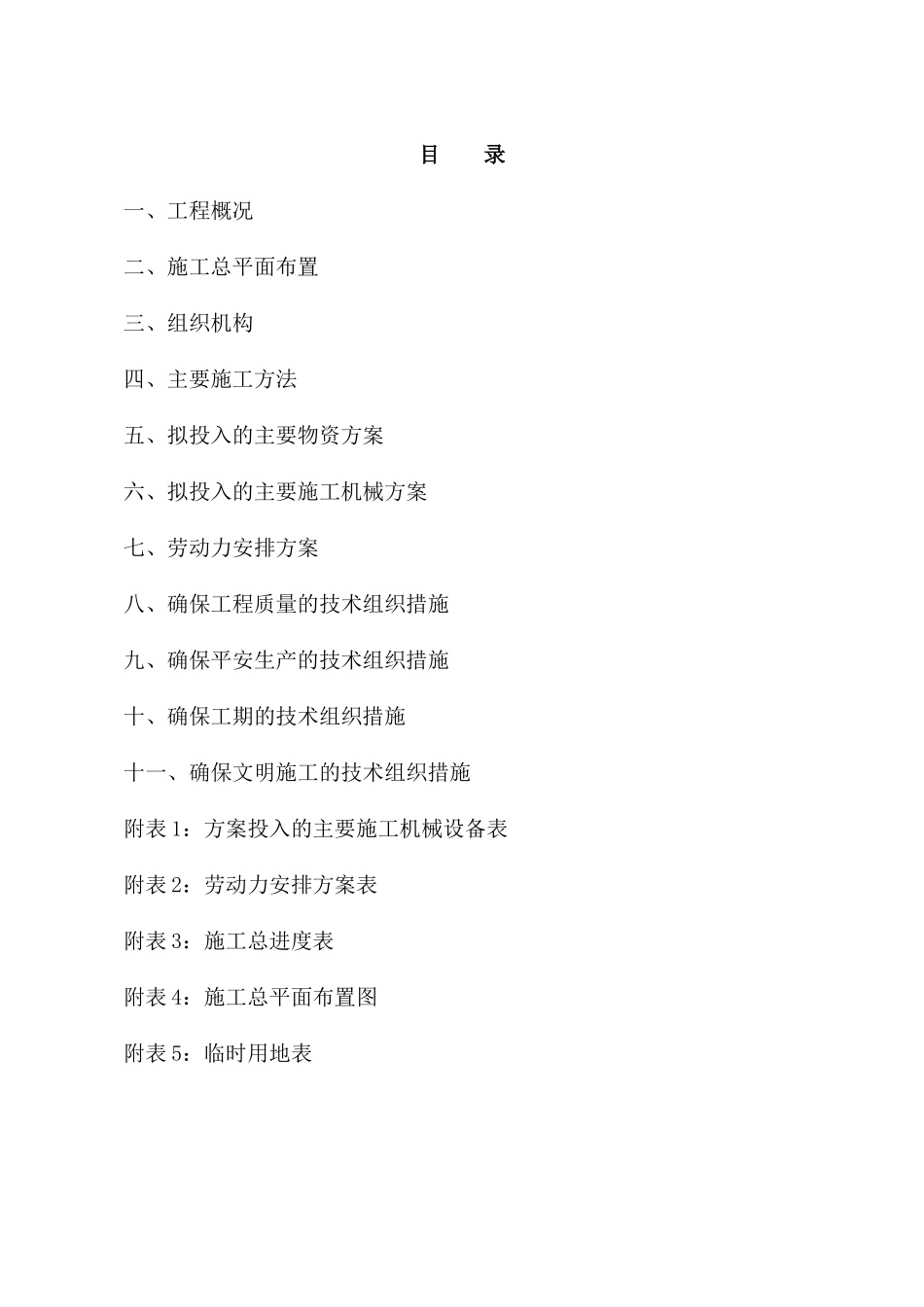

目 录一、工程概况二、施工总平面布置三、组织机构四、主要施工方法五、拟投入的主要物资方案六、拟投入的主要施工机械方案七、劳动力安排方案八、确保工程质量的技术组织措施九、确保平安生产的技术组织措施十、确保工期的技术组织措施十一、确保文明施工的技术组织措施附表 1:方案投入的主要施工机械设备表附表 2:劳动力安排方案表附表 3:施工总进度表附表 4:施工总平面布置图附表 5:临时用地表一、工程概况1.1、工程简介天乐社区〔二期〕室外道排工程所在地为高新技术产业园区天乐路南侧、观堰湖北侧。〔建设规模详见施工图纸〕。本工程工程严格按国家现行施工及验收标准执行。确定本工程主要技术指标如下:1.2、质量目标严格根据施工标准和质量标准的要求,工序一次检验合格率 100%。1.3、工期目标总工期控制在 60 日历天,方案 2024 年 11 月开工(具体以开工令为准)。二、施工总平面布置2.1、生产与生活临建设施因工期较短,考虑租用当地民房作为管理和工程技术人员、机务人员的办公和生活用房,适当修建一些工棚作专业民工住房、材料库房和操作间以减少临建开支。2.2、进场便道本合同段的施工便道为原有道路、已成型的路基用于施工运输,故主要施工道路根本畅通。进场后,可根据施工现场的实际情况修建局部弃土场地、砂、碎石料场,施工现场的施工便道,以满足施工需要。2.3、供水、电道路沿线均有居民点,用电、用水方便,可根据情况找当地居民协商解决。在拌和场设蓄水池,以防水量缺乏时备用。安装 2 台 400kw 变压器,采纳高架线,过路杆 8 米,临时杆 4 米,为减少偶有停电给施工带来不利的影响,我公司自备 1 台 15kw 发电机,以满足施工需要。2.4、砂石料及试验就近选择购置,满足工程需要。试验和材料人员就近勘察砂、碎石料场,取样前做好各种标号及砂浆的配合比,对合格的材料及时签订购料合同,以满足施工需要。2.5、骨料堆场骨料堆场按连续作业 2 个工作日考虑,各骨料之间分隔防止混杂。2.6、水泥仓库本工程水泥采纳袋装水泥,设在临时用地仓库,砼浇灌时从水泥仓库直接取用。水泥仓库储量按连续浇筑 2 个工作日考虑。水泥仓库地坪经平整压实垫一层油毡作防潮层,上浇 5cm 素砼。按水泥品种,标号进行分别储运。水泥仓库的水泥分类堆码并插上明显的有水泥品种标号,批量,进库时间等指标的标站牌,便于分类使用。三、组织机构本工程建立一个现场工程经理部,根据公司总体设想实行工程责任...
