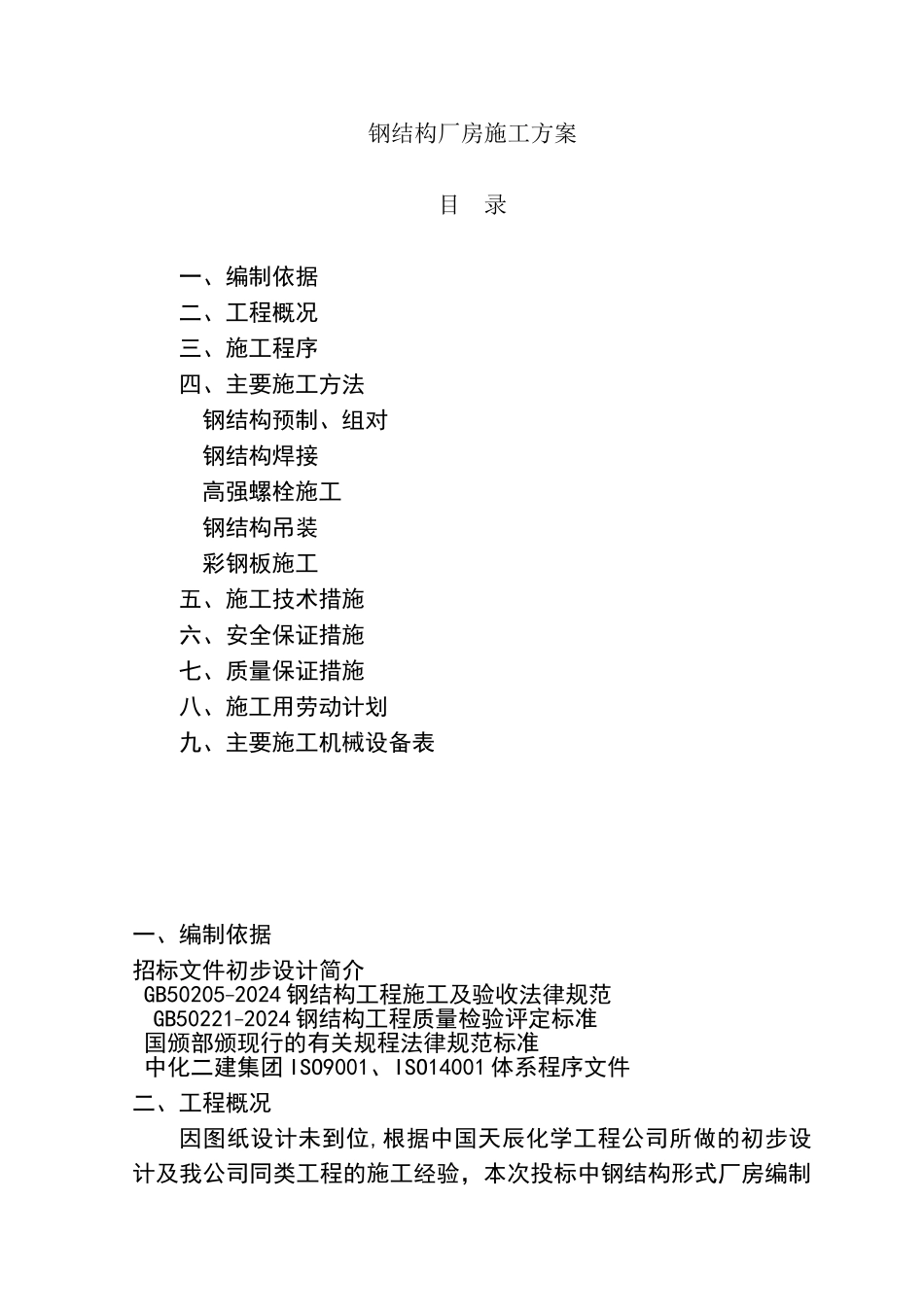

钢结构厂房施工方案目 录一、编制依据二、工程概况三、施工程序四、主要施工方法钢结构预制、组对钢结构焊接高强螺栓施工钢结构吊装彩钢板施工五、施工技术措施六、安全保证措施七、质量保证措施八、施工用劳动计划九、主要施工机械设备表一、编制依据招标文件初步设计简介 GB50205-2024 钢结构工程施工及验收法律规范 GB50221-2024 钢结构工程质量检验评定标准 国颁部颁现行的有关规程法律规范标准 中化二建集团 ISO9001、ISO14001 体系程序文件二、工程概况因图纸设计未到位,根据中国天辰化学工程公司所做的初步设计及我公司同类工程的施工经验,本次投标中钢结构形式厂房编制本方案
如我公司中标尚要根据工程具体情况编制详细的单位工程施工方案(本方案未包括基础工程)三、施工程序(内业)熟悉图纸,进行图纸会审,编制施工方案,做好施工准备
对施工班组进行交底,落实施工机具及劳动力
(外业)平整场地,完成钢结构预制场地等建造,铺设钢组对平台及临时水、电线路,机械设备进场,主要材料进场,原材料矫正,构件预制,构件验收,构件组对,基础验收,构件安装,找平找正,螺栓连接(或焊接),基础灌浆

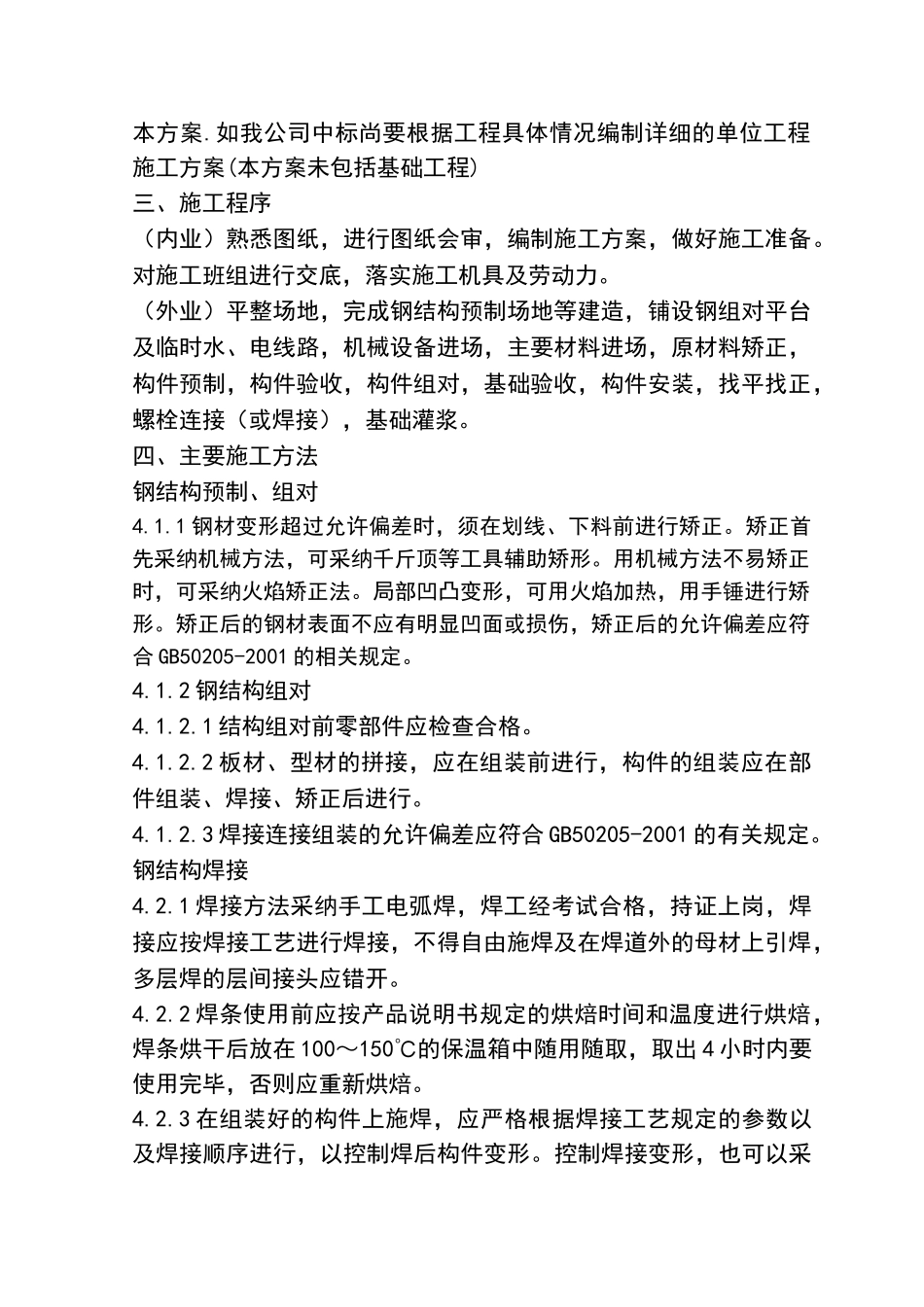

四、主要施工方法钢结构预制、组对4
1 钢材变形超过允许偏差时,须在划线、下料前进行矫正
矫正首先采纳机械方法,可采纳千斤顶等工具辅助矫形
用机械方法不易矫正时,可采纳火焰矫正法
局部凹凸变形,可用火焰加热,用手锤进行矫形
矫正后的钢材表面不应有明显凹面或损伤,矫正后的允许偏差应符合 GB50205-2001 的相关规定
2 钢结构组对4
1 结构组对前零部件应检查合格
2 板材、型材的拼接,应在组装前进行,构件的组装应在部件组装、焊接、矫正后进行
3 焊接连接组装的允许偏差应符合 GB50205-2001 的有关规定

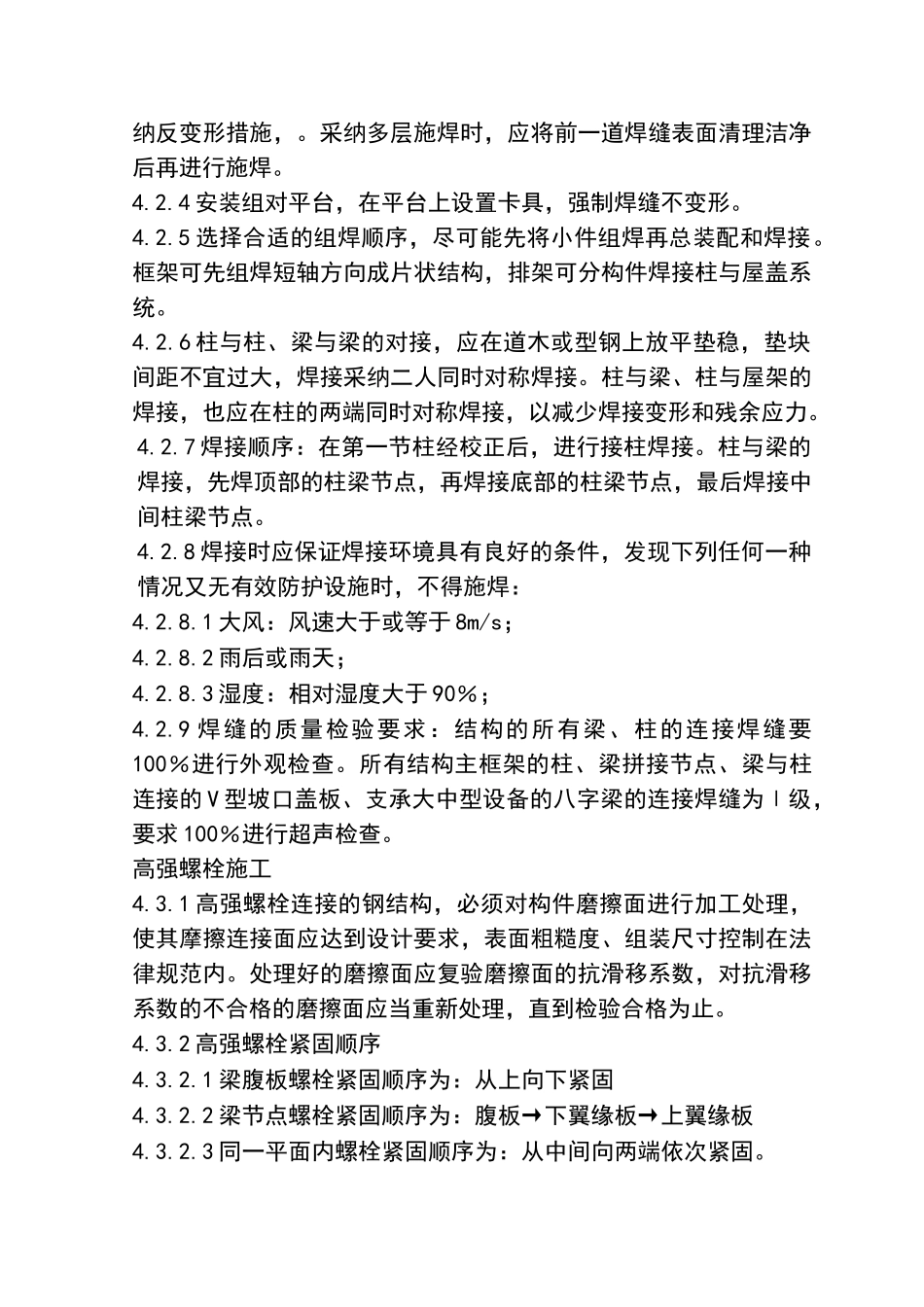

钢结构焊接 4
1 焊接方法采
