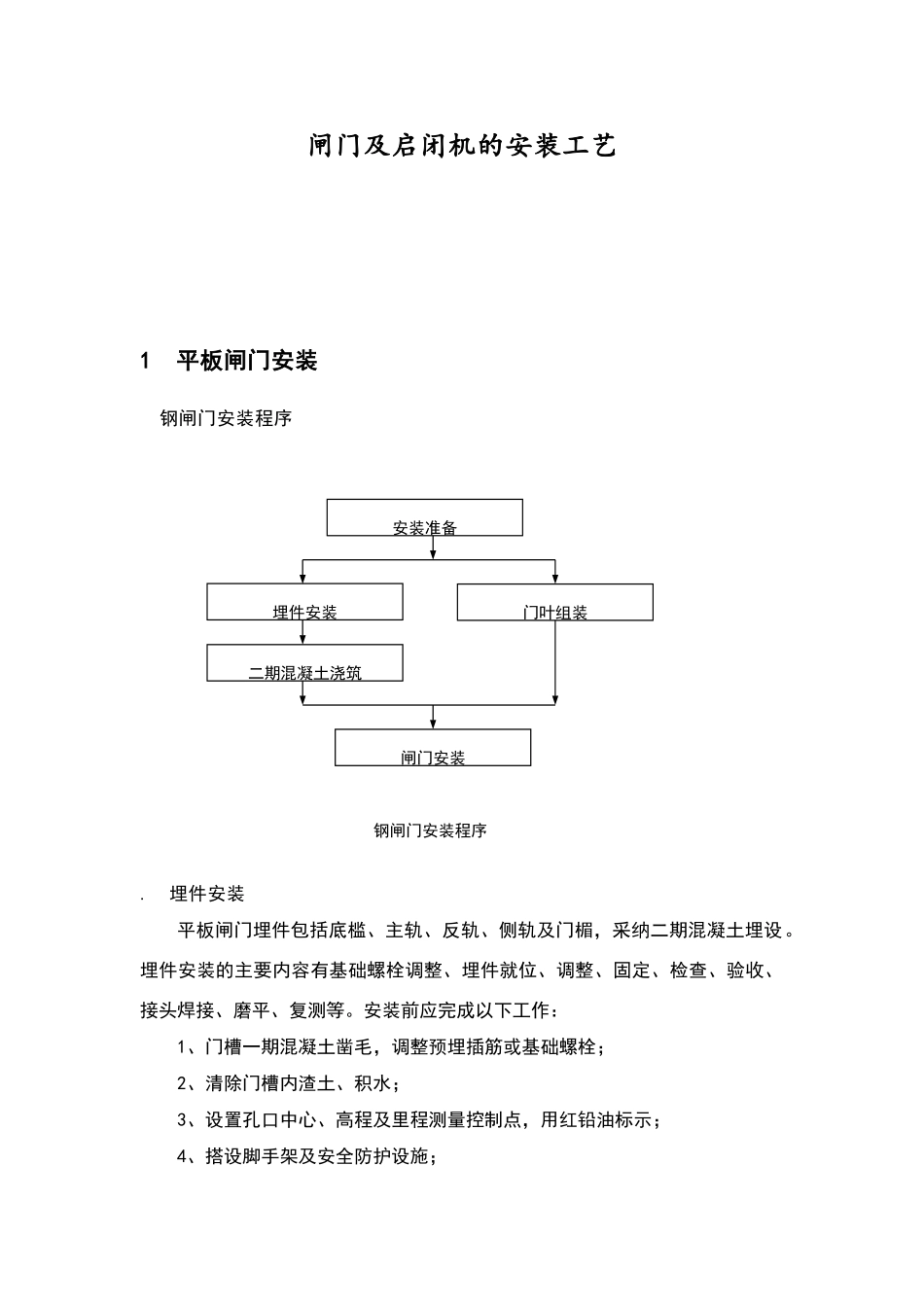

闸门及启闭机的安装工艺1 平板闸门安装 钢闸门安装程序
埋件安装平板闸门埋件包括底槛、主轨、反轨、侧轨及门楣,采纳二期混凝土埋设
埋件安装的主要内容有基础螺栓调整、埋件就位、调整、固定、检查、验收、接头焊接、磨平、复测等
安装前应完成以下工作:1、门槽一期混凝土凿毛,调整预埋插筋或基础螺栓;2、清除门槽内渣土、积水;3、设置孔口中心、高程及里程测量控制点,用红铅油标示;4、搭设脚手架及安全防护设施;钢闸门安装程序二期混凝土浇筑埋件安装安装准备闸门安装门叶组装5、清理埋件堆放场地;6、布置电焊机、起吊设备及作业室;7、配合吊装用的锚栓应在一期混凝土浇筑时预埋
平板闸门埋件安装程序见下页框图

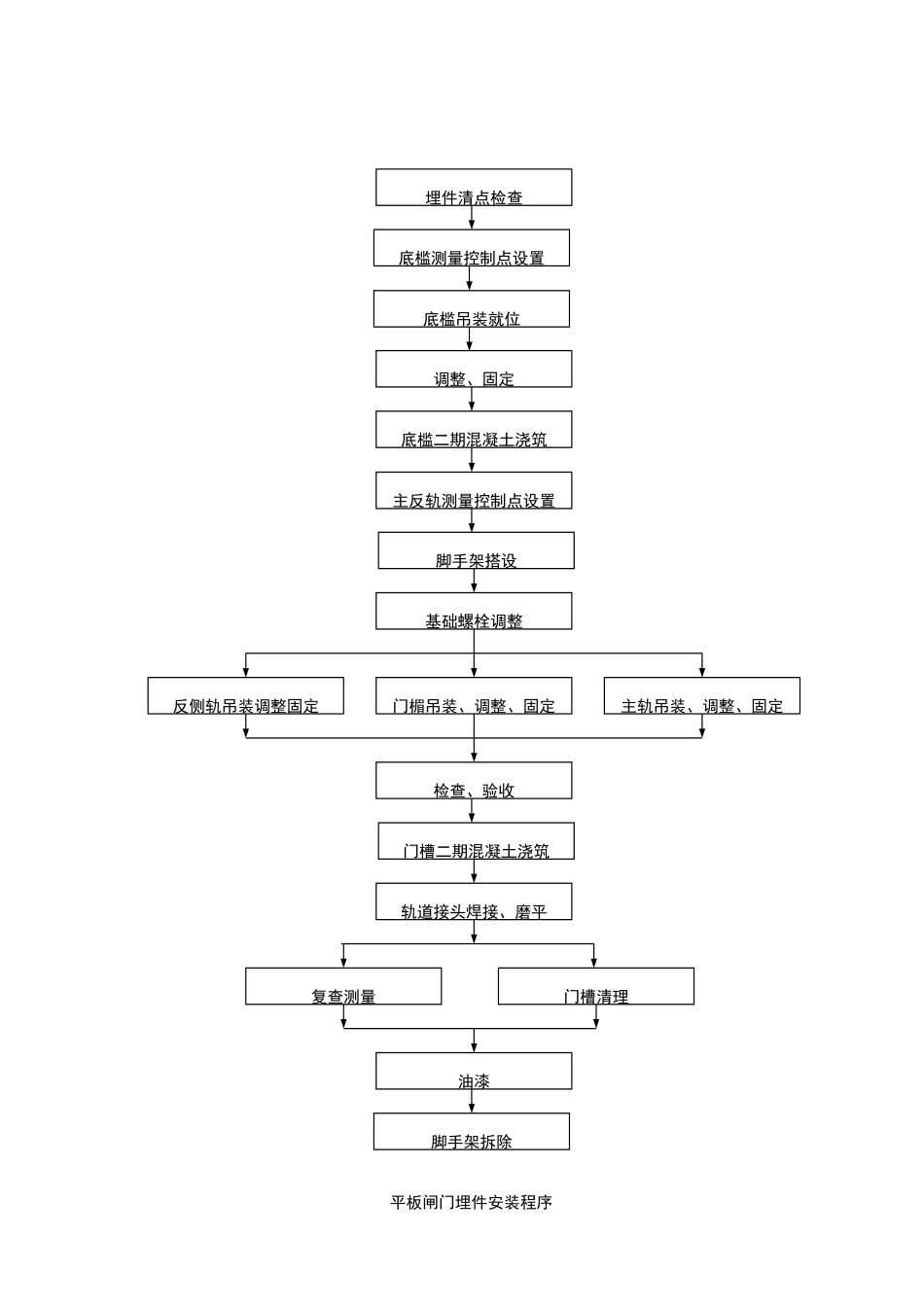

平板闸门埋件安装程序主反轨测量控制点设置底槛二期混凝土浇筑脚手架拆除油漆复查测量门槽清理轨道接头焊接、磨平门槽二期混凝土浇筑检查、验收反侧轨吊装调整固定主轨吊装、调整、固定基础螺栓调整脚手架搭设门楣吊装、调整、固定底槛吊装就位底槛测量控制点设置调整、固定埋件清点检查
门叶组装闸门门叶分节运至施工场地后,进行组装,然后分节吊入门槽安装
门叶组装主要工作内容有闸门吊放、组合、调整、焊接、安装止水件、反轮、行走机构和检查等
要求组装前,在厂内或在门槽附近搭设拼装平台,平台用型钢或混凝土铺设
搭设平台时应考虑留出焊接、安装附件和进行检查测量的位置
门叶组装程序如下图: 门叶安装安装前应具备的条件:1、门叶组装完成,检查合格,门槽复测合格,记录齐全,门槽内杂物及钢筋头等清理洁净
2、闸门锁锭装置可以投入使用
门叶组装程序止水件等附件安装门叶调整、测量门叶吊放组合搭设拼装平台节间焊接或螺接检查、测量油漆清点门叶附件3、清理出门叶及附件的堆放场地
门槽孔口已设置安全围栏及盖板
平板闸门安装程序:
闸 门 安装技术要求1、平面闸门及其门槽埋设件的安装,应按施工图纸的规定进行
2、闸门主支承部件的安装
