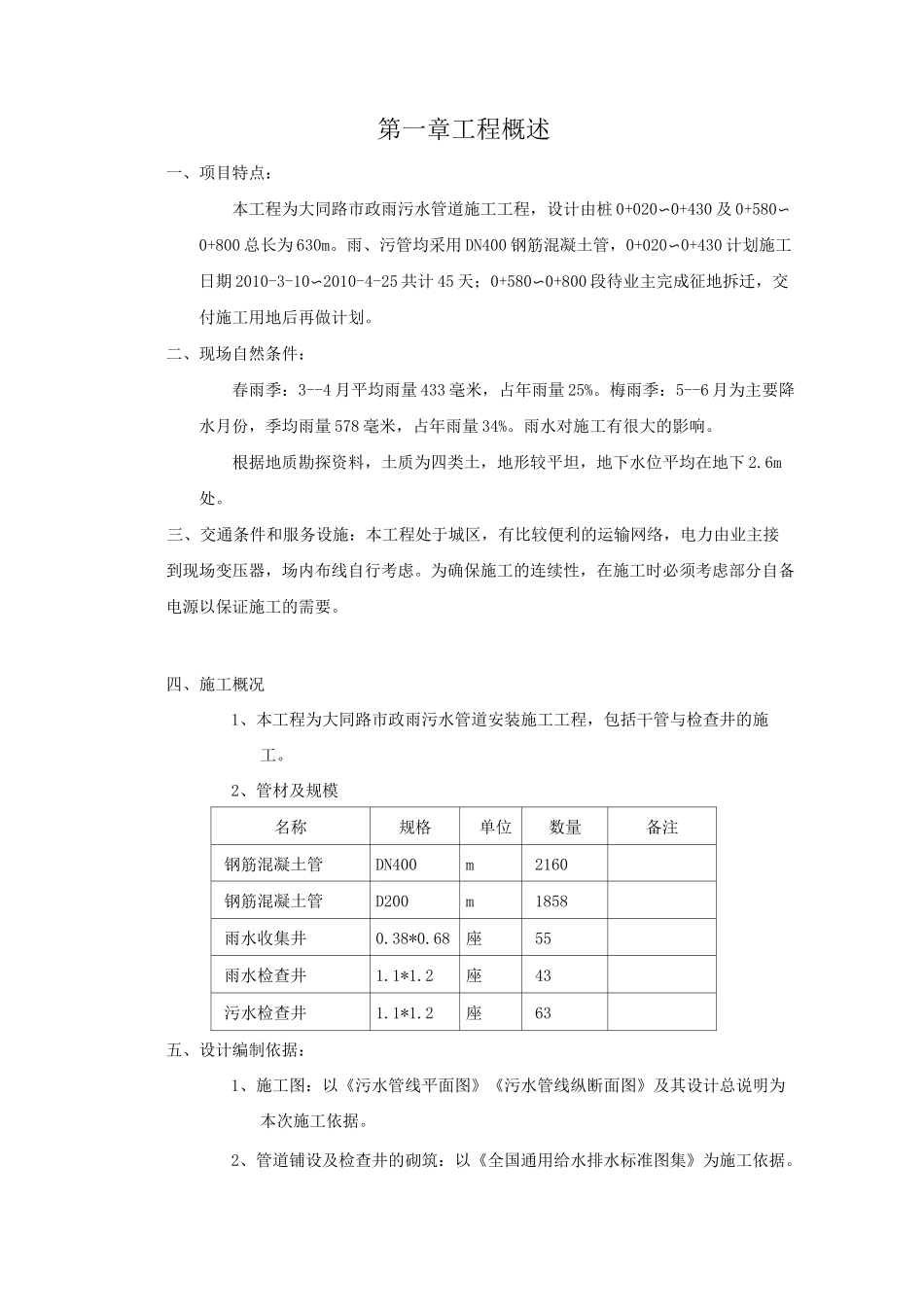

第一章工程概述一、项目特点:本工程为大同路市政雨污水管道施工工程,设计由桩 0+020〜0+430 及 0+580〜0+800 总长为 630m。雨、污管均采用 DN400 钢筋混凝土管,0+020〜0+430 计划施工日期 2010-3-10〜2010-4-25 共计 45 天;0+580〜0+800 段待业主完成征地拆迁,交付施工用地后再做计划。二、现场自然条件:春雨季:3--4 月平均雨量 433 毫米,占年雨量 25%。梅雨季:5--6 月为主要降水月份,季均雨量 578 毫米,占年雨量 34%。雨水对施工有很大的影响。根据地质勘探资料,土质为四类土,地形较平坦,地下水位平均在地下 2.6m处。三、交通条件和服务设施:本工程处于城区,有比较便利的运输网络,电力由业主接到现场变压器,场内布线自行考虑。为确保施工的连续性,在施工时必须考虑部分自备电源以保证施工的需要。四、施工概况1、本工程为大同路市政雨污水管道安装施工工程,包括干管与检查井的施工。2、管材及规模名称规格单位数量备注钢筋混凝土管DN400m2160钢筋混凝土管D200m1858雨水收集井0.38*0.68座55雨水检查井1.1*1.2座43污水检查井1.1*1.2座63五、设计编制依据:1、施工图:以《污水管线平面图》《污水管线纵断面图》及其设计总说明为本次施工依据。2、管道铺设及检查井的砌筑:以《全国通用给水排水标准图集》为施工依据。3、验收依据:《市政排水管渠工程质量检验评定标准》、《给水排水管道工程施工及验收规范》。六、主要参考资料:1、《给水排水工和施工》2、《实用给水排水工程施工手册》3、《建筑施工手册》4、《给水排水管道工程施工与验收规范》第二章施工准备工作施工总进度计划:一.业主工期要求,结合本公司自身实力和选定的施工方案,以及对本工程人力、物力、财力的投入力度,确定本工程总工期为 45 天。(详细施工进度计划,见附后《横道图》)二.进度计划从全局出发,注重整体效果,统筹安排分项工程的施工程序和工期计划。三.因设计雨、污管轴线间距小(仅 0.9、1.1 米),进度计划安排的原则为:合槽施工;由下游至上游;逐段施工。四.测量放样1.施工单位发现施工图有错误时应及时向设计单位提出变更设计要求。根据施工图会审纪要以有关单位确定。2.水准点控制体系:依据国家一级或二级水准控制点,沿管线敷设位置,于沿原有道路的适当位置,每 100 米测设水准控制点,根据测量复核标准的有关规定,形成高程控制体系。3.施工测量应符合下列规定:(1,施工前,建设单位应组织有关...
