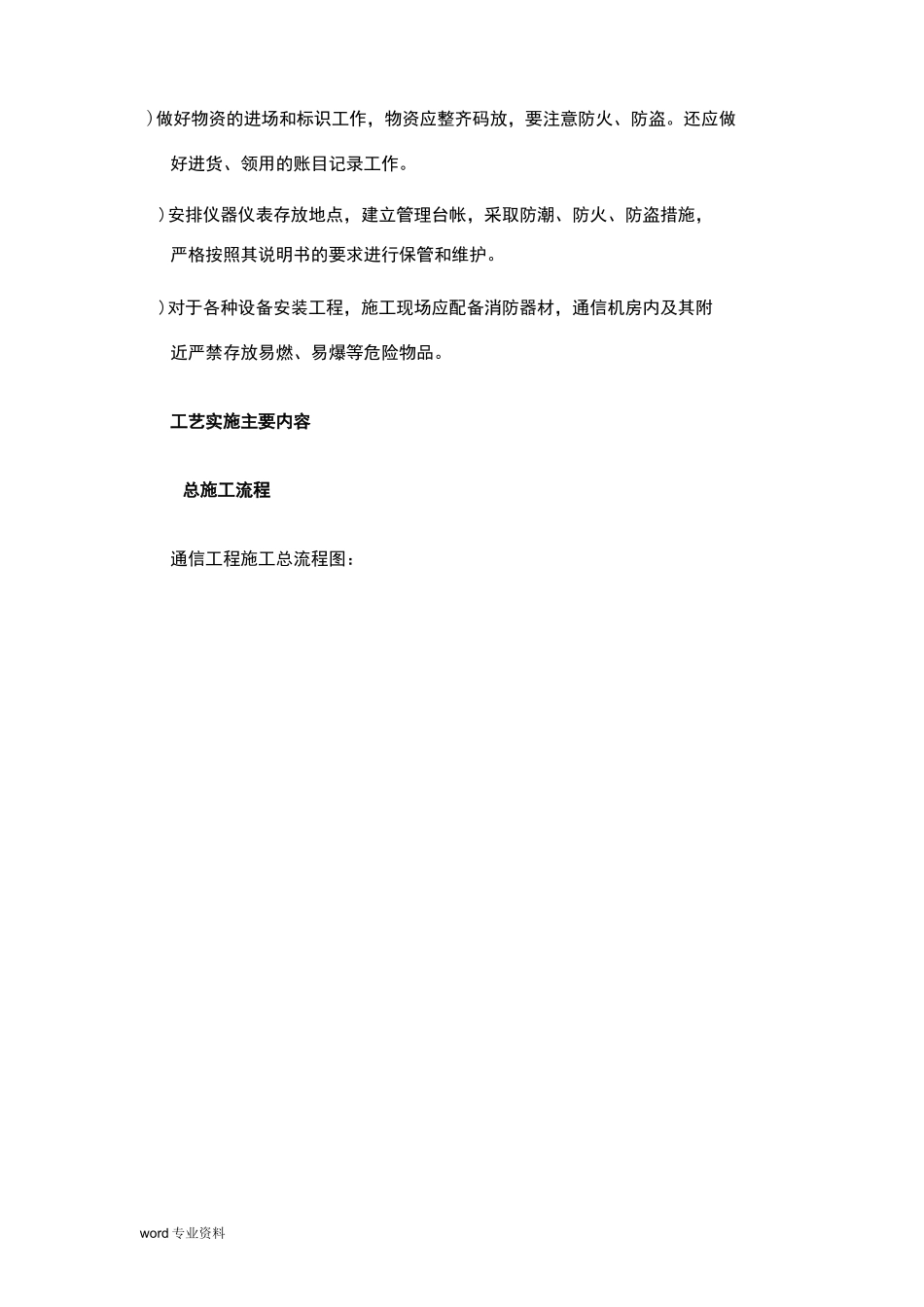

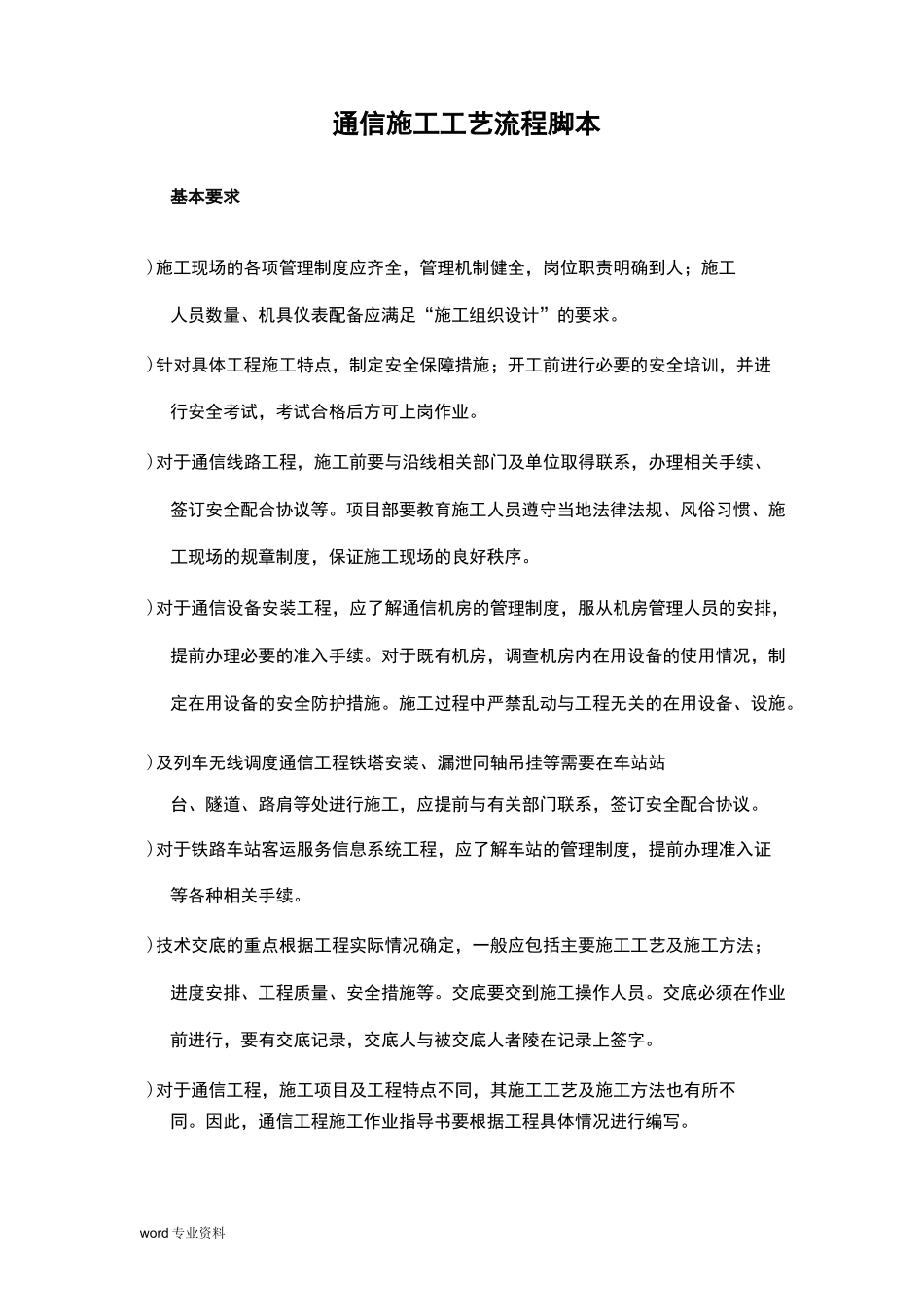

word 专业资料通信施工工艺流程脚本基本要求)施工现场的各项管理制度应齐全,管理机制健全,岗位职责明确到人;施工人员数量、机具仪表配备应满足“施工组织设计”的要求。)针对具体工程施工特点,制定安全保障措施;开工前进行必要的安全培训,并进行安全考试,考试合格后方可上岗作业。)对于通信线路工程,施工前要与沿线相关部门及单位取得联系,办理相关手续、签订安全配合协议等。项目部要教育施工人员遵守当地法律法规、风俗习惯、施工现场的规章制度,保证施工现场的良好秩序。)对于通信设备安装工程,应了解通信机房的管理制度,服从机房管理人员的安排,提前办理必要的准入手续。对于既有机房,调查机房内在用设备的使用情况,制定在用设备的安全防护措施。施工过程中严禁乱动与工程无关的在用设备、设施。)及列车无线调度通信工程铁塔安装、漏泄同轴吊挂等需要在车站站台、隧道、路肩等处进行施工,应提前与有关部门联系,签订安全配合协议。)对于铁路车站客运服务信息系统工程,应了解车站的管理制度,提前办理准入证等各种相关手续。)技术交底的重点根据工程实际情况确定,一般应包括主要施工工艺及施工方法;进度安排、工程质量、安全措施等。交底要交到施工操作人员。交底必须在作业前进行,要有交底记录,交底人与被交底人者陵在记录上签字。)对于通信工程,施工项目及工程特点不同,其施工工艺及施工方法也有所不同。因此,通信工程施工作业指导书要根据工程具体情况进行编写。word 专业资料)做好物资的进场和标识工作,物资应整齐码放,要注意防火、防盗。还应做好进货、领用的账目记录工作。)安排仪器仪表存放地点,建立管理台帐,采取防潮、防火、防盗措施,严格按照其说明书的要求进行保管和维护。)对于各种设备安装工程,施工现场应配备消防器材,通信机房内及其附近严禁存放易燃、易爆等危险物品。工艺实施主要内容总施工流程通信工程施工总流程图:word 专业资料办理施工手续签订安全配合协议施工准备物资申请编制施组、作业指导书线路建筑光电缆接续、测试光电缆单盘测试、配盘安全技术交底、作业人员培训通信设备安装、配线通信电源调试设备材料进场检验传输系统测试用户接入网系统测试程控交换系统内部测试铁路数字调度系统测试无线杆塔施工、天馈线安装漏泄同轴电缆、光缆线路施工干铁路车站客运服务信息系统施工铁路无线设备调试系统调试验收开通word 专业资料通信线路工程光电缆敷设工艺流程图施工准备一径路复测...
