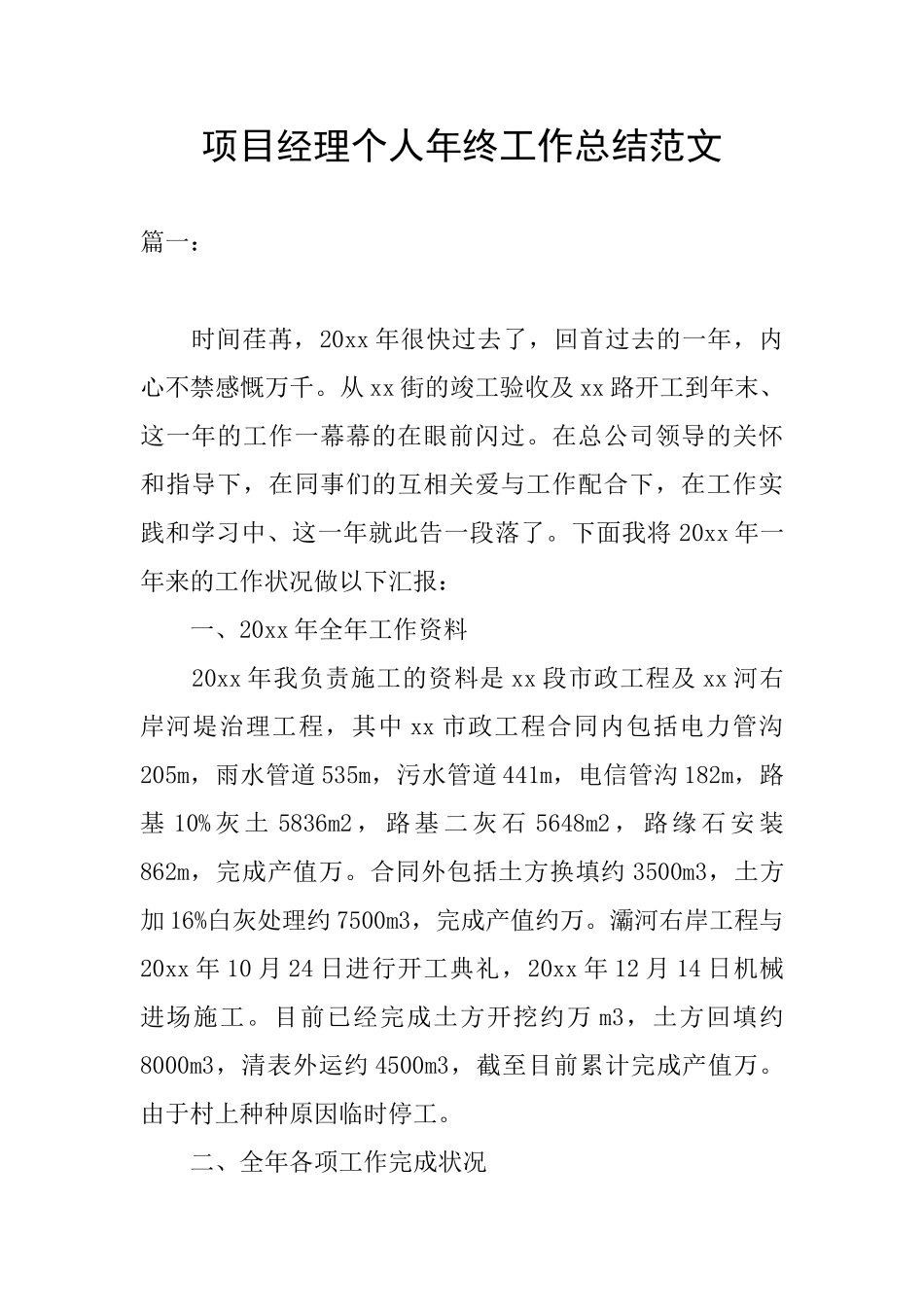

项目经理个人年终工作总结范文篇一: 时间荏苒,20xx 年很快过去了,回首过去的一年,内心不禁感慨万千
从 xx 街的竣工验收及 xx 路开工到年末、这一年的工作一幕幕的在眼前闪过
在总公司领导的关怀和指导下,在同事们的互相关爱与工作配合下,在工作实践和学习中、这一年就此告一段落了
下面我将 20xx 年一年来的工作状况做以下汇报: 一、20xx 年全年工作资料 20xx 年我负责施工的资料是 xx 段市政工程及 xx 河右岸河堤治理工程,其中 xx 市政工程合同内包括电力管沟205m,雨水管道 535m,污水管道 441m,电信管沟 182m,路基 10% 灰 土 5836m2 , 路 基 二 灰 石 5648m2 , 路 缘 石 安 装862m,完成产值万
合同外包括土方换填约 3500m3,土方加 16%白灰处理约 7500m3,完成产值约万
灞河右岸工程与20xx 年 10 月 24 日进行开工典礼,20xx 年 12 月 14 日机械进场施工
目前已经完成土方开挖约万 m3,土方回填约8000m3,清表外运约 4500m3,截至目前累计完成产值万
由于村上种种原因临时停工

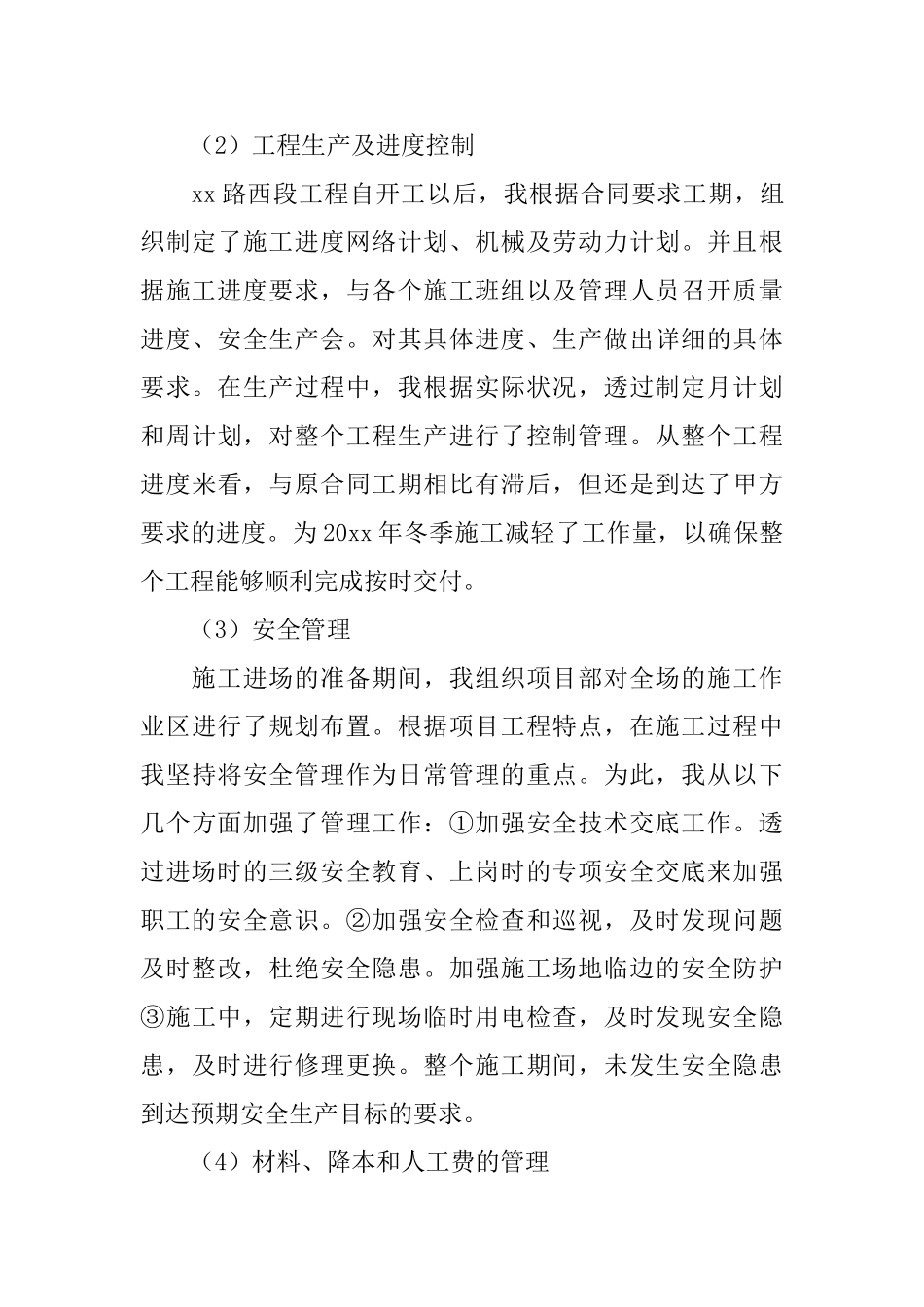

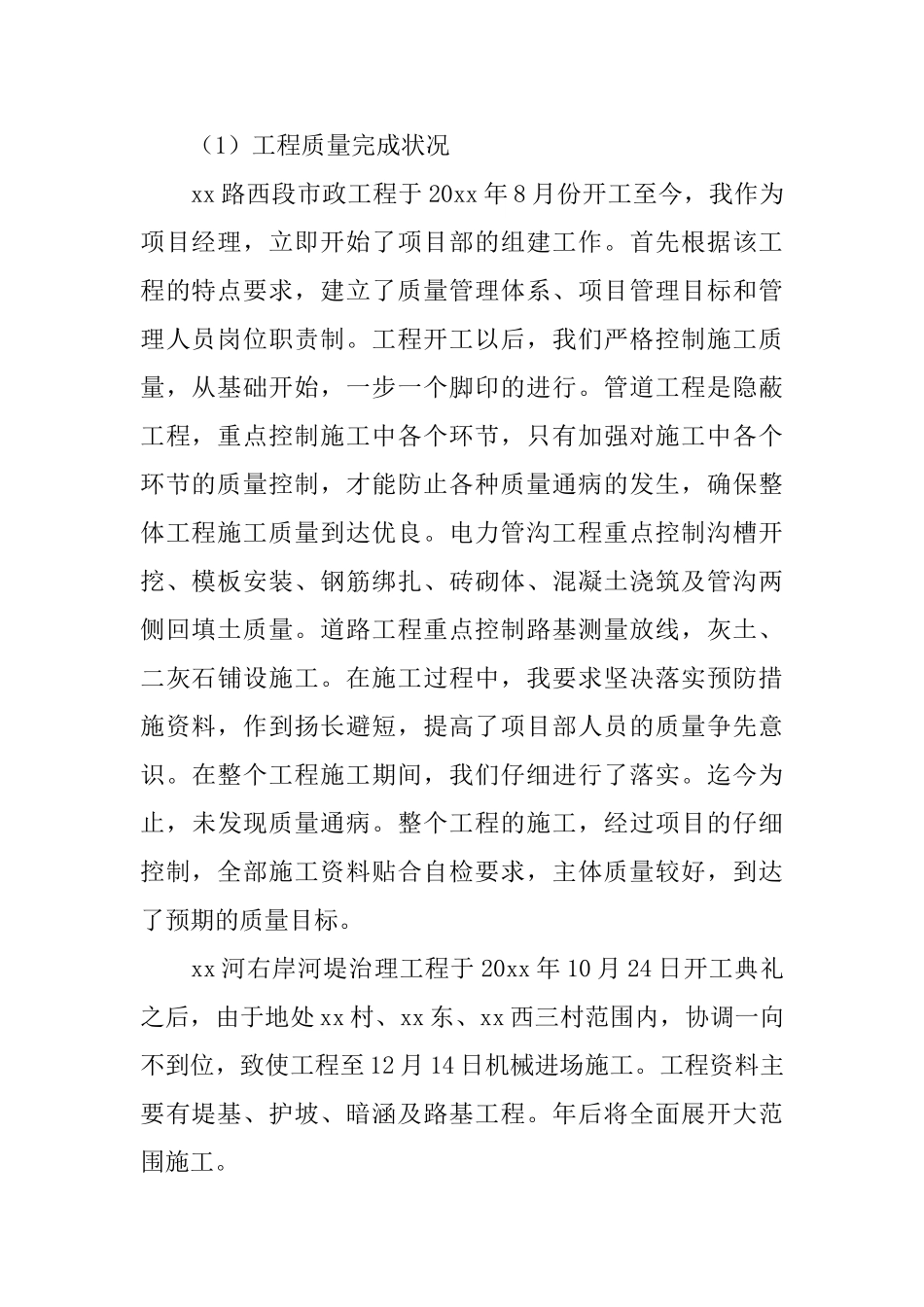

二、全年各项工作完成状况 (1)工程质量完成状况 xx 路西段市政工程于 20xx 年 8 月份开工至今,我作为项目经理,立即开始了项目部的组建工作
首先根据该工程的特点要求,建立了质量管理体系、项目管理目标和管理人员岗位职责制
工程开工以后,我们严格控制施工质量,从基础开始,一步一个脚印的进行
管道工程是隐蔽工程,重点控制施工中各个环节,只有加强对施工中各个环节的质量控制,才能防止各种质量通病的发生,确保整体工程施工质量到达优良
电力管沟工程重点控制沟槽开挖、模板安装、钢筋绑扎、砖砌体、混凝土浇筑及管沟两侧回填土质量
道路工程重点控制路基测量放线,灰土、二灰石铺设施工
在施工过程中,我要求坚
