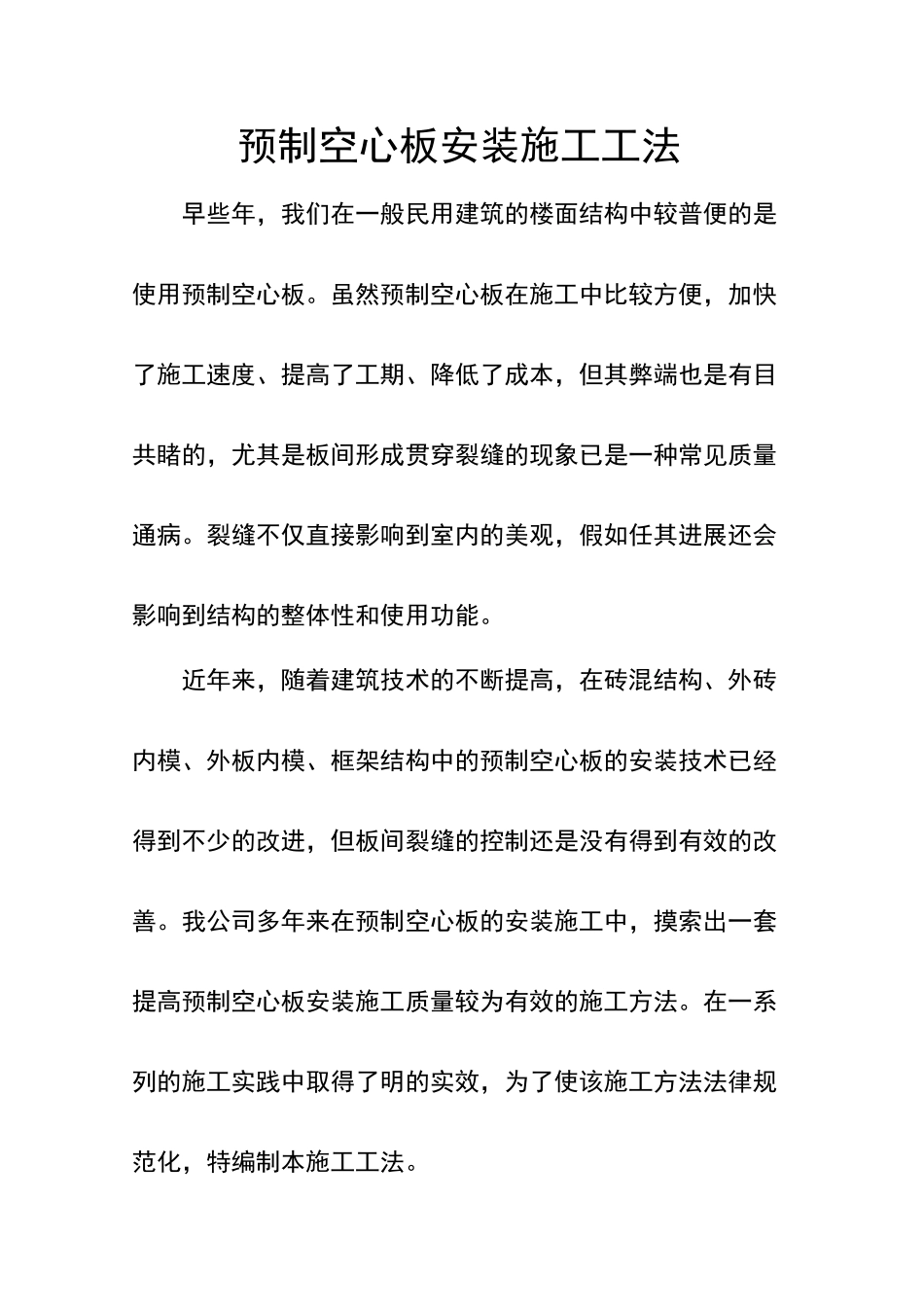

预制空心板安装施工工法早些年,我们在一般民用建筑的楼面结构中较普便的是使用预制空心板。虽然预制空心板在施工中比较方便,加快了施工速度、提高了工期、降低了成本,但其弊端也是有目共睹的,尤其是板间形成贯穿裂缝的现象已是一种常见质量通病。裂缝不仅直接影响到室内的美观,假如任其进展还会影响到结构的整体性和使用功能。近年来,随着建筑技术的不断提高,在砖混结构、外砖内模、外板内模、框架结构中的预制空心板的安装技术已经得到不少的改进,但板间裂缝的控制还是没有得到有效的改善。我公司多年来在预制空心板的安装施工中,摸索出一套提高预制空心板安装施工质量较为有效的施工方法。在一系列的施工实践中取得了明的实效,为了使该施工方法法律规范化,特编制本施工工法。1 特点 本工法板缝底模采纳特制模板,以20*100 木方上钉直径为20 的半圆线条。成型后安装在板底,浇筑细石砼,达到预期的构造要求。 板缝砼浇筑一次性结平,不留凹槽,表面不进行收光,必须搓毛,以利于以后地面结平。 因为板缝浇筑是一次性浇平,不能蓄水养护,所以派专人对所浇筑的砼进行养护,得以保证质量。2 适用范围本工法适用于一般民用建筑中预制空心板楼面板、阳台板、雨蓬、隔热板和楼梯板等的安装施工。3 工艺原理一般的预制空心板安装施工时对板缝控制是按法律规范要求的。在本工法中板缝在符合法律规范的前提下,控制在20~30mm 之间,以满足特制底模对板缝的要求。直径20 的半圆线条可以使板底缝形成一条凹槽,在板底粉刷时增加粉刷层与板底的粘结力,且减少板底裂缝的产生。一般灌缝时是留有10mm 左右深的凹槽为了进行蓄水养护,留有凹槽在以后的楼面清理时容易积灰及堆积建筑垃圾,清理起来也相当麻烦。本工法中的要求是一次浇筑结平,但表面要搓毛,这样以后清理楼面就相当方便,且不会留有对以后楼面结面的影响因素。专人对所浇筑的砼进行养护可以确保砼的质量。4 工艺流程及操作要点 工艺流程检查预制空心板的质量→板端堵孔→ 复核墙体轴线尺寸及预留洞口尺寸→抄平、抹找平层→ 弹线→ 板端坐浆→ 吊装楼板→调整就位→ 板缝支模、钢管支撑→ 清洗板缝 刷素水泥浆→ 浇筑同标号细石砼、振实、搓毛→ 砼养护→ 板端浇筑砼→ 拆模 操作要点 按一般的安装要求准备好施工工具、材料。 施工前熟悉施工流程,合理配置施工机械及所需要的劳动力,保证材料的供应。 检查预制空心板质量,构件要有出厂合格证,表面是否...
