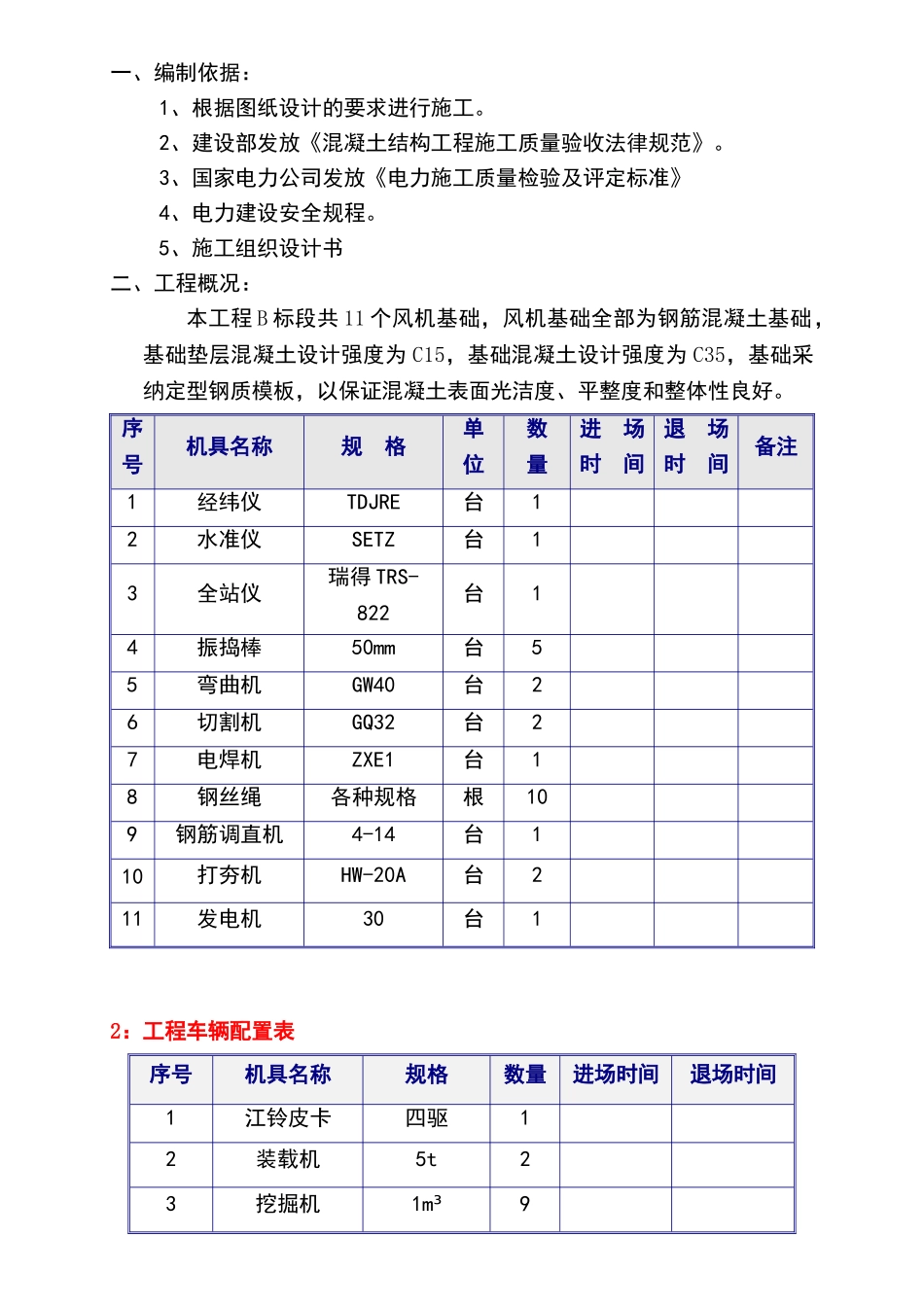

一、编制依据:1、根据图纸设计的要求进行施工
2、建设部发放《混凝土结构工程施工质量验收法律规范》
3、国家电力公司发放《电力施工质量检验及评定标准》4、电力建设安全规程
5、施工组织设计书二、工程概况: 本工程 B 标段共 11 个风机基础,风机基础全部为钢筋混凝土基础,基础垫层混凝土设计强度为 C15,基础混凝土设计强度为 C35,基础采纳定型钢质模板,以保证混凝土表面光洁度、平整度和整体性良好

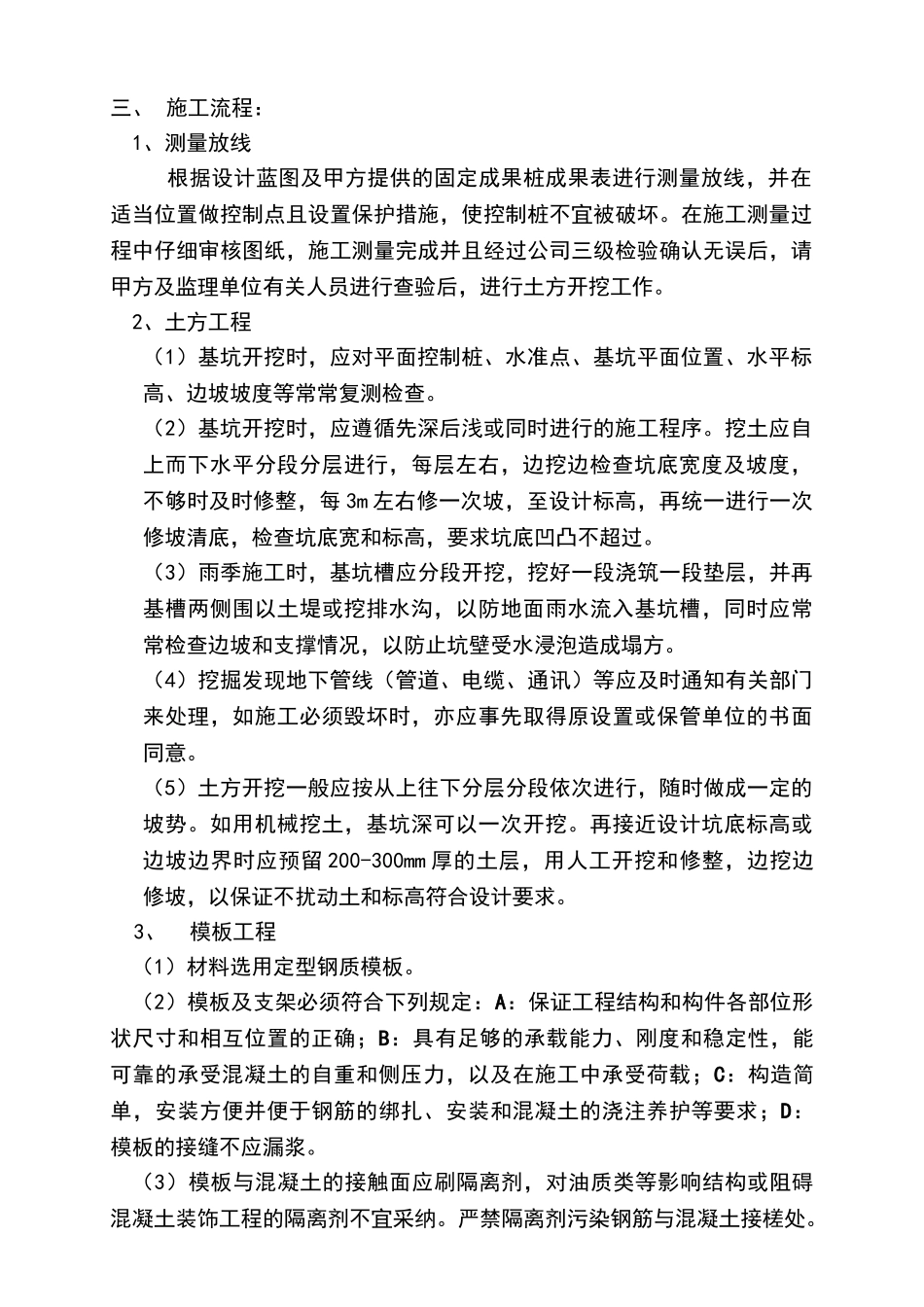

序 号机具名称规 格单 位数 量进 场时 间退 场时 间备注1经纬仪TDJRE台12水准仪SETZ台13全站仪瑞得 TRS-822台14振捣棒50mm台55弯曲机GW40台26切割机GQ32台27电焊机ZXE1台18钢丝绳各种规格根109钢筋调直机4-14台110打夯机HW-20A台211发电机30台12:工程车辆配置表序号机具名称规格数量进场时间退场时间1江铃皮卡四驱12装载机5t23挖掘机1m³9三、 施工流程:1、测量放线 根据设计蓝图及甲方提供的固定成果桩成果表进行测量放线,并在适当位置做控制点且设置保护措施,使控制桩不宜被破坏
在施工测量过程中仔细审核图纸,施工测量完成并且经过公司三级检验确认无误后,请甲方及监理单位有关人员进行查验后,进行土方开挖工作
2、土方工程(1)基坑开挖时,应对平面控制桩、水准点、基坑平面位置、水平标高、边坡坡度等常常复测检查
(2)基坑开挖时,应遵循先深后浅或同时进行的施工程序
挖土应自上而下水平分段分层进行,每层左右,边挖边检查坑底宽度及坡度,不够时及时修整,每 3m 左右修一次坡,至设计标高,再统一进行一次修坡清底,检查坑底宽和标高,要求坑底凹凸不超过
(3)雨季施工时,基坑槽应分段开挖,挖好一段浇筑一段垫层,并再基槽两侧围以土堤或挖排水沟,以防地面雨水流入基坑槽,同时应常常检查边坡和支撑情况,以防止坑壁受水浸泡造成塌方
(4)挖掘发现
