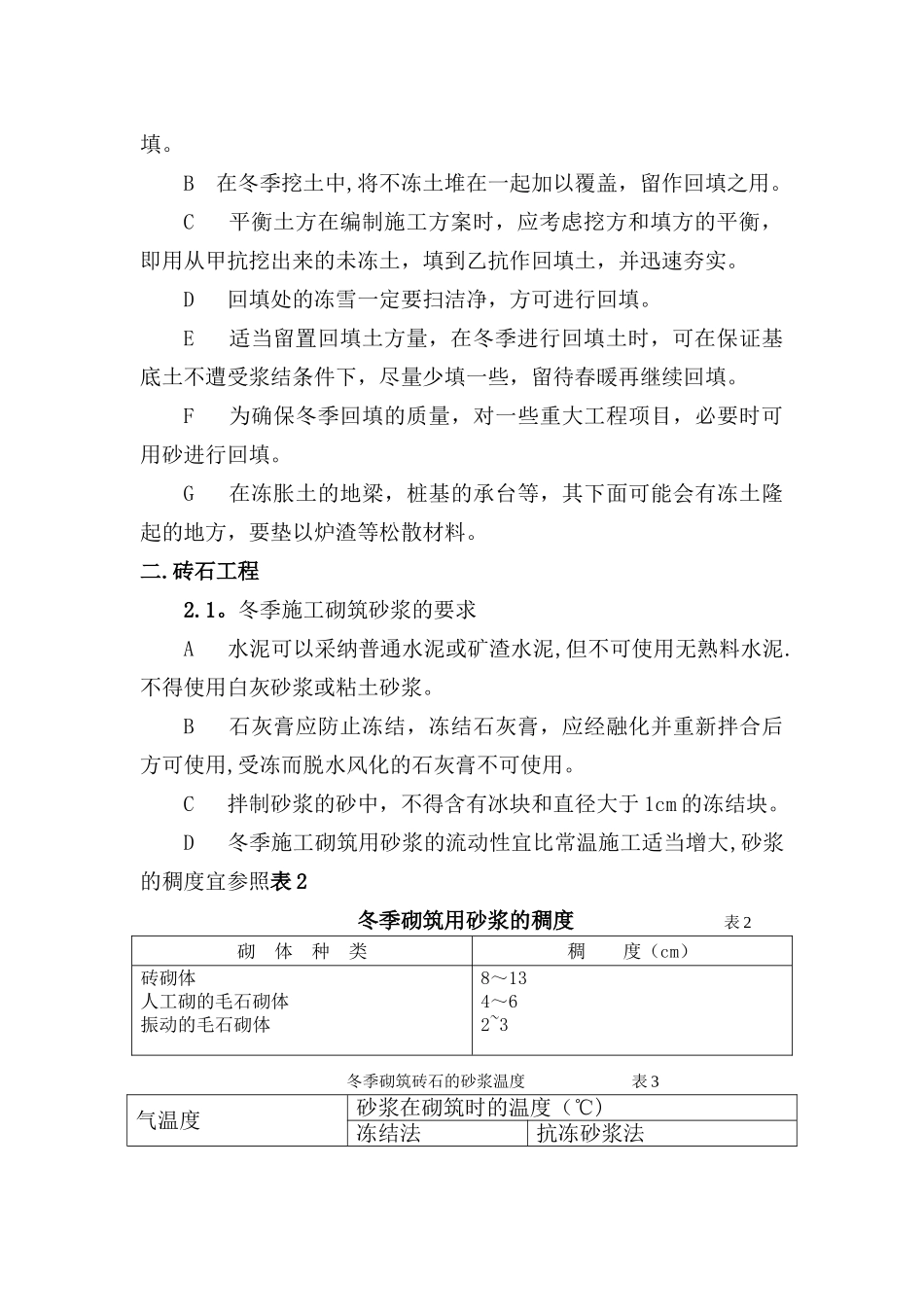

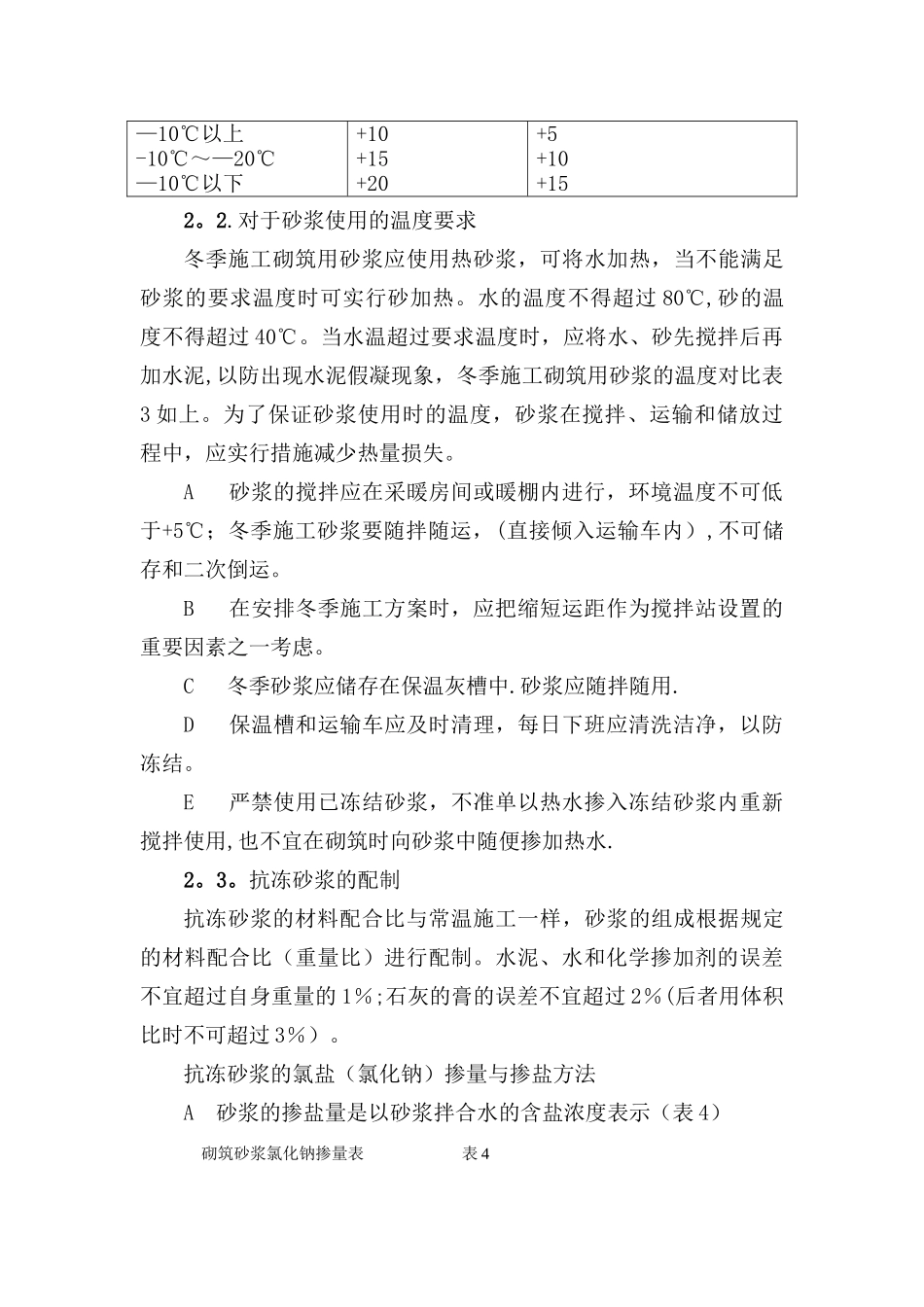

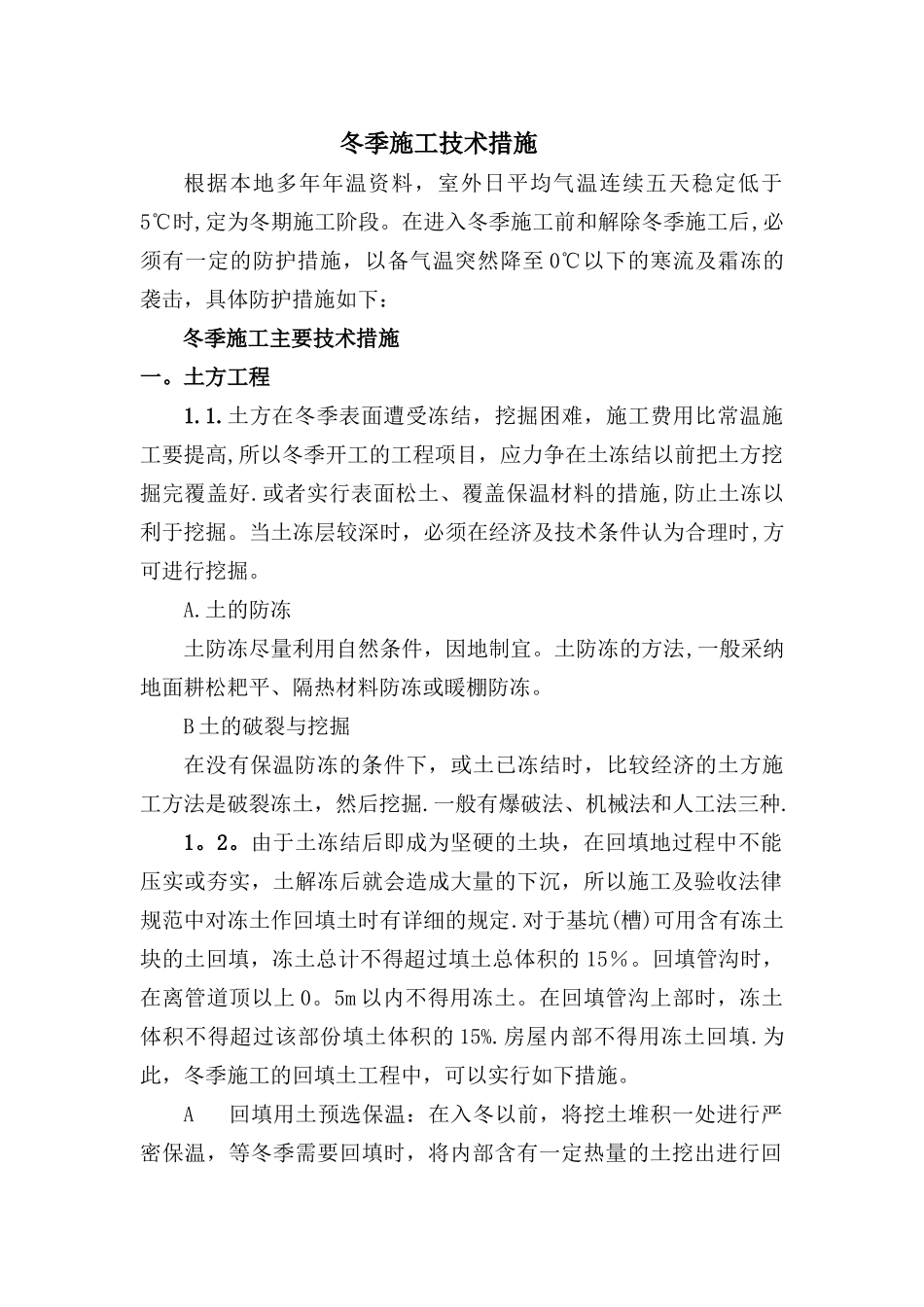

冬季施工技术措施根据本地多年年温资料,室外日平均气温连续五天稳定低于5℃时,定为冬期施工阶段
在进入冬季施工前和解除冬季施工后,必须有一定的防护措施,以备气温突然降至 0℃以下的寒流及霜冻的袭击,具体防护措施如下:冬季施工主要技术措施一
土方在冬季表面遭受冻结,挖掘困难,施工费用比常温施工要提高,所以冬季开工的工程项目,应力争在土冻结以前把土方挖掘完覆盖好
或者实行表面松土、覆盖保温材料的措施,防止土冻以利于挖掘
当土冻层较深时,必须在经济及技术条件认为合理时,方可进行挖掘
土的防冻土防冻尽量利用自然条件,因地制宜
土防冻的方法,一般采纳地面耕松耙平、隔热材料防冻或暖棚防冻
B 土的破裂与挖掘在没有保温防冻的条件下,或土已冻结时,比较经济的土方施工方法是破裂冻土,然后挖掘
一般有爆破法、机械法和人工法三种
由于土冻结后即成为坚硬的土块,在回填地过程中不能压实或夯实,土解冻后就会造成大量的下沉,所以施工及验收法律规范中对冻土作回填土时有详细的规定
对于基坑(槽)可用含有冻土块的土回填,冻土总计不得超过填土总体积的 15%
回填管沟时,在离管道顶以上 0
5m 以内不得用冻土
在回填管沟上部时,冻土体积不得超过该部份填土体积的 15%
房屋内部不得用冻土回填
为此,冬季施工的回填土工程中,可以实行如下措施
A 回填用土预选保温:在入冬以前,将挖土堆积一处进行严密保温,等冬季需要回填时,将内部含有一定热量的土挖出进行回填
B 在冬季挖土中,将不冻土堆在一起加以覆盖,留作回填之用
C 平衡土方在编制施工方案时,应考虑挖方和填方的平衡,即用从甲抗挖出来的未冻土,填到乙抗作回填土,并迅速夯实
D 回填处的冻雪一定要扫洁净,方可进行回填
E 适当留置回填土方量,在冬季进行回填土时,可在保证基底土不遭受浆结条件下,尽量少填一些,留待春暖再继续回填
F 为确保冬季
