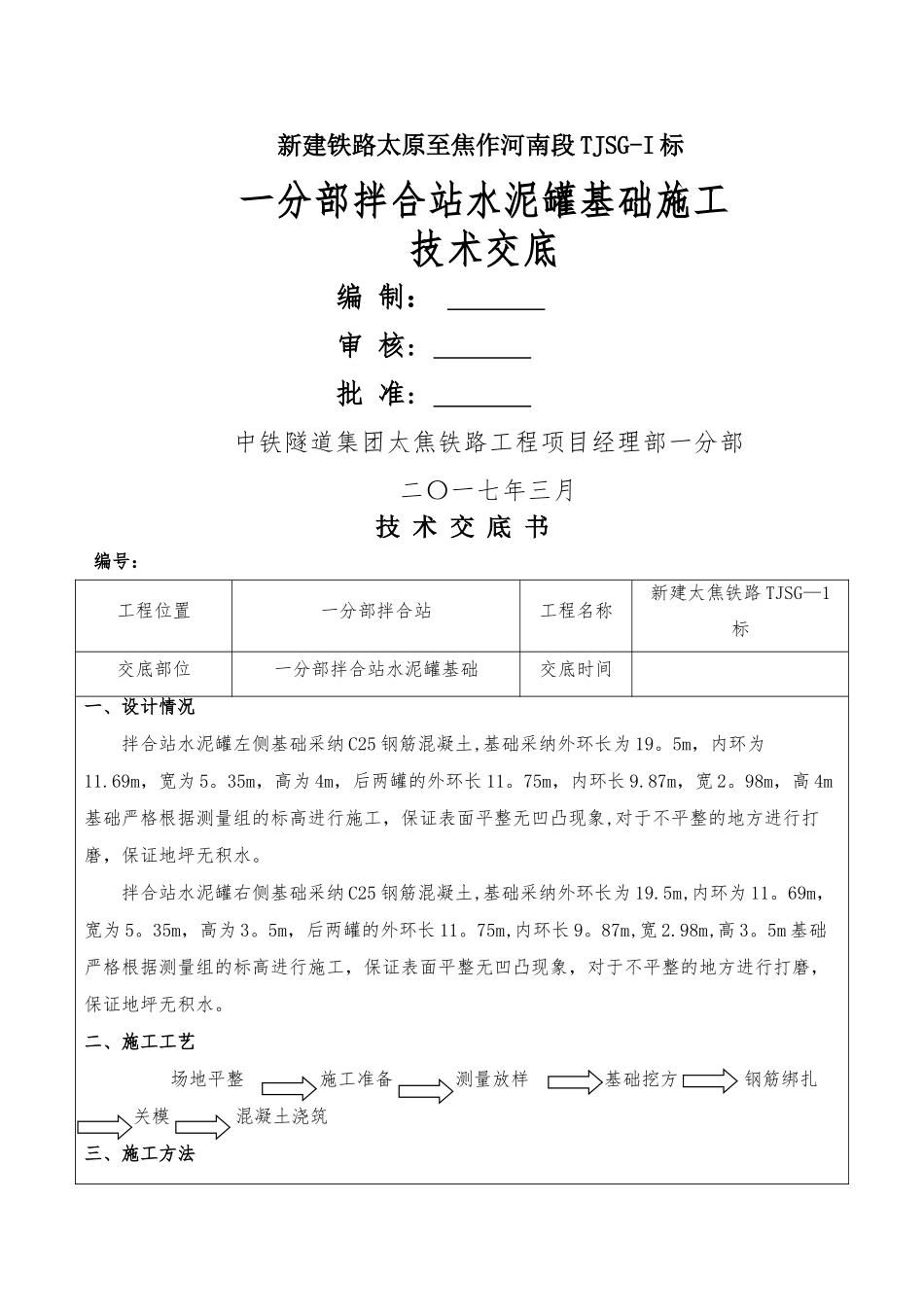

新建铁路太原至焦作河南段 TJSG-I 标一分部拌合站水泥罐基础施工技术交底 编 制: 审 核: 批 准: 中铁隧道集团太焦铁路工程项目经理部一分部二〇一七年三月技 术 交 底 书 编号: 工程位置一分部拌合站工程名称新建太焦铁路 TJSG—1标交底部位一分部拌合站水泥罐基础交底时间 一、设计情况拌合站水泥罐左侧基础采纳 C25 钢筋混凝土,基础采纳外环长为 19
5m,内环为11
69m,宽为 5
35m,高为 4m,后两罐的外环长 11
75m,内环长 9
87m,宽 2
98m,高 4m基础严格根据测量组的标高进行施工,保证表面平整无凹凸现象,对于不平整的地方进行打磨,保证地坪无积水
拌合站水泥罐右侧基础采纳 C25 钢筋混凝土,基础采纳外环长为 19
5m,内环为 11
69m,宽为 5
35m,高为 3
5m,后两罐的外环长 11
75m,内环长 9
87m,宽 2
98m,高 3
5m 基础严格根据测量组的标高进行施工,保证表面平整无凹凸现象,对于不平整的地方进行打磨,保证地坪无积水
二、施工工艺场地平整 施工准备 测量放样 基础挖方 钢筋绑扎 关模 混凝土浇筑 三、施工方法1、场地平整根据测量组所放点位进行场地挖填方,使各个部位达到场地平整标高要求
2、施工准备2
1、 原材料准备 水泥罐基础所使用的钢筋应平直、无损伤,表面不得有裂纹、油污、颗粒状或片状老锈,钢筋进厂必须提供合格证书,水泥罐基础采纳 C25 钢筋混凝土,混凝土由拌合站集中拌制
2、人员准备 施工前务必落实好施工人员及其管理人员,安排好现场质量监控员
3、测量放样测量组根据施工总体平面布置图,放出水泥罐基础位置开挖边线,并确定高程
4、基础挖方施工班组根据测量组交底,延开挖边线进行挖方,水泥罐基础开挖采纳扇型,并根据开挖情况确定基础高度,可适当进行调整,以保证基础开挖的稳定性
